欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    某科技交流中心工程施工组织设计.docx

    • 资源ID:1026614       资源大小:231.74KB        全文页数:61页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某科技交流中心工程施工组织设计.docx

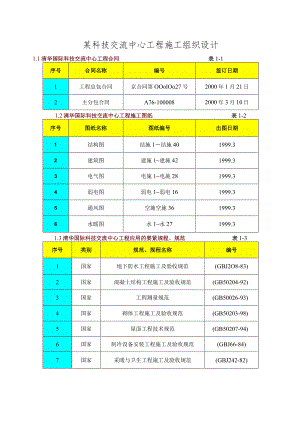

    某科技交流中心工程施工组织设计1.1清华国际科技交流中心工程合同表1-1序号合同名称编号签订日期1工程总包合同京合同第OOolOo27号2000年1月21日2主分包合同A76-1000082000年3月10日1.2清华国际科技交流中心工程施工图纸表1-2序号图纸名称图纸编号出图日期1结构图结施1结施401999.32建筑图建施1建施421999.33电气图电施1电施281999.34弱电图弱电1弱电161999.35通风图空施空施361999.36水暖图水1水271999.31.3清华国际科技交流中心工程应用的要紧规程、规范表1-3序号类别规范、规程名称编号1国家地下防水工程施工及验收规范(GBJ2O8-83)2国家混凝土结构工程施工及验收规范(GB50204-92)3国家工程测量规范(GB50026-93)4国家砌体工程施工及验收规范(GB50203-98)5国家屋面工程技术规范(GB50207-94)6国家制冷设备安装工程施工及验收规范(GBJ66-84)7国家采暖与卫生工程施工及验收规范(GBJ242-82)8国家通风与空调工程施工及验收规范(GBJ243-82)9国家电气装置安装工程施工及验收规范GB50254-96GB50257-96GB50258-96GBJ232-8210行业建筑装饰工程施工及验收规范(JGJ73-91)11行业玻璃幕墙施工验收规范(JGJ102-96)12行业钢筋焊接及验收规范(JGJ18-96)13行业带肋钢筋套筒挤压连接技术规程(JGJ08-96)14行业钢筋机械连接通用技术规程(JGJ107-96)15行业钢筋锥螺纹技术规程(JGJ109-96)16行业混凝土泵送施工技术规程(JGJ/T10-95)17地方锥螺纹钢筋接头设计施工及验收规程(DBJOl-15-93)18地方建筑工程冬期施工规程(JGJ104-97)19地方建筑安装分项工程施工工艺规程(DBJO1-26-96)1.4清华国际科技交流中心工程应用的要紧图集表1-4序号类别图集名称编号1国家混凝土结构施工图平面整体表示方法制图规则与构造详图96G1012国家建筑物抗震构造详图97G3293国家建筑电气安装工程图集92SD564地方建筑构造通用图集88J-X5地方建筑门窗图集京95-J616地方建筑电气通用图集92DQ7地方框架结构填充空心砌块构造图集京94SJ191.5清华国际科技交流中心工程应用的要紧标准表1-5序号类别标准名称编号1国家建筑安装工程质量检验评定统一标准GBJ300-882国家建筑工程质量检验评定标准GBJ301-883国家建筑采暖、卫生与煤气工程质量检验评定标准GBJ302-884国家建筑电气安装工程质量检验评定标准GBJ303-885国家通风与空调工程质量检验评定标准GBJ304-886国家建筑电气安装分项工程施工工艺标准7行业建筑施工安全检查标准JGJ95-991.6清华国际科技交流中心工程应用的要紧法规表1-6序号类别法规名称编号1国家建筑法2国家环境保护法3地方关于颁发北京市建筑安装工程施工技术资料管理规定的通知京建质【1996】418#4地方关于印发“预防混凝土工程碱集料反应技术管理规定试行”的通知京建科【1999】230#5地方关于印发北京市建设工程施工试验实行有见证取样与送检制度的暂行规定的通知京建法【1997】172#6地方关于印发北京市建设工程施工试验实行有见证取样与送检制度的暂行规定的补充通知京建法199850#7企业建筑安全法规及文件汇编序号类别名称编号1企业公司IS09002质量体系程序文件ZYS/GB18-19992企业公司ISO14001环保体系程序文CSCEC/EMS/B21-20003地质勘察资料(98)9-94设计交底及有关图纸答疑文件F-78-2011-15企业资料手册6企业公司质量手册7企业公司安全手册1.7其它表1-7二、工程概况序号项目内容1工程名称清华国际科技交流中心工程2工程地址清华科技园区,南邻双清路,西邻规划中的清华科技园中心绿地,东邻清华南路,北邻清华紫光集团办公楼3建设单位清华科技园4设计单位清华大学建筑设计研究院设计5监理公司北京万宇监理公司监理6质量监督北京市质量监督总站一队7施工总包中建一局四公司总承包施工8要紧分包江苏南通三建9分公司9合同范围结构、室内初装修、外幕墙、水电安装10合同性质总承包合同11投资性质自筹资金12合同工期2000年1月20日2001年3月28日,共434天13质量目标结构工程:结构长城杯,竣工工程:北京市优质工程2.1总体简介:表2-1序号项目内容1建筑功能集办公、科技交流、展示、会议、接待、康乐为一体的综合建筑2建筑特点错落有秩的造型、银灰色的主色调、高档次的铝幕、玻璃幕与石材幕表达出现代科技形象3建筑面积占地面积5000m2总建筑面积26631.66m2地下建筑面积6814.5m2地上建筑面积19816.7m2标准层建筑面积2133.46m2设备层面积2676.33m24建筑层数地上10层地下2层5建筑层高地下部分层高地下二层6m地下一层4m5建筑层高地上部分层高首层4.2m设备层2m标准层3.5m机房、水箱间3.1m6建筑高度±0.00绝对标高51.40m室内外高差0.6m基底标高-11.53m-11.93m最大基坑深度11.33m6建筑高度檐口高度43.4m建筑总高(M)43.4m7建筑平面横轴编号1轴8轴纵轴编号A轴L轴横轴轴线距离8m纵轴轴线距离7.8m8建筑防火钢制卷帘门分断防火分区、钢制防火门与木制防火门局部区域断火9外墙保温使用舒乐舍板作为外墙保温材料10外装修檐口女儿墙+不锈钢栏杆外墙装修三层下列为石材层设有铝合金遮幕、三层以上为铝幕与玻璃幕墙,每阳板主入口正门门头9m宽悬挂式轻型钢结构,外包铝板东、南侧入口波浪弧形玻璃造型,门窗工程开启窗为显框铝合金窗2.2、建筑简介:表2-210外装修屋面工程不上人屋面面层为防水保护剂上人屋面面层为广场砖11室内装修顶棚工程总包合同只做到清水混凝土,图纸设计为吊顶地面工程总包合同只做到豆石混凝土楼地面与水泥地面完内墙装修总包合同只做到清水混凝土与抹灰完门窗工程普通门普通木门特种门防火门、隔音门楼梯6个楼梯,楼梯面层使用预制水磨石地面公用部分地面面层使用预制水磨石面层12防水工程屋面防水氯化聚乙烯防水卷材厨房、厕浴间聚氨脂防水涂料2.3结构设计概况表2-3序号项目内容1结构形式基础结构形式筏型基础,底板厚120Omm与1600mm主体结构形式现浇钢筋混凝土框架-剪力墙结构体系屋盖结构形式现浇钢筋混凝土平面屋盖楼板2土质、水位土质情况从地表往下划分12层,第层粉质粘土为持力层地下水位地下承压水位:16m下列滞水层:6m左右设防水位:2.4m地下水水质对基础混凝土无腐蚀性3建筑物地基地基土质层粉质粘土(第层)地基承载力200Kpa地基渗透系数垂直4.86X10-6cms;水平36XlO%m/s4地下防水系统(双道设防)混凝土自防水底板、外墙、消防水池、外露顶板,在混凝土中掺加HEA防水剂形成自防水混凝土柔性防水结构迎水面做SBS11+11I防水卷材5混凝土强度等级C30底板、楼板、梁、标高在20.5m以上的柱、剪力墙C35标高10.5m20.5m之间的柱、剪力墙C40标高10.5m下列的柱、剪力墙6抗震等级工程设防烈度8度框架抗震等级三级剪力墙抗震等级二级7钢筋类别一级钢6,8,10二级钢12,14,20,22,258钢筋接头形式冷挤压底板水平主筋锥螺纹柱竖向主筋搭接绑扎墙、板9结构断面尺寸外墙厚度450、400(采光井)内墙厚度250柱子截面尺寸700X700、800X800、900X900梁断面尺寸650X350、700X350、600×300楼板厚度150(地下室)、100(首层)、50(模壳)10二次保护结构围护结构要紧为粘土空心砖2.4专业设计概况:表2-4序号项目设计要求系统做法管线类别1给排水系统上水水箱供水与管网供水竖管走管井、水平管明装镀锌钢管下水室内主管与外网连接到原有化粪池铸铁管对接、石棉水泥捻口。暗装排水铸铁管雨水室内暗装,首层外排钢管对接焊接焊接钢管热水水箱供水与管网供水丝口连接明装镀锌钢管饮用水水箱供水与管网供水丝口连接明装镀锌钢管消防水消防水池供水焊接明装焊管2消防系统消防喷洒、消火拴、焊接明装焊管排烟排烟、防排烟分系统、分区通风普通钢板风管报警手动与自动二总线桥架、焊管监控烟感、温感二总线桥架、焊管3空调通风系统空调集中空调风机盘管+新风,全空气系统镀锌铁皮风管通风正压送风、排风分系统、分区通风镀锌铁皮冷冻直燃机制冷空调水为双管制无缝钢管采暖直燃机供暖局部采暖,TFD散热器焊接钢管燃气市政燃气供应供直燃机、热水锅炉使用无缝钢管4电力系统照明放射式与树干式结合母线动力放射式与树干式结桥架、焊管4弱电I一一线槽、焊管避雷二类防雷92DQI3、TSJT-36扁铁、柱内主筋5设备安装电梯6部电梯一配电柜落地明装、墙上暗装桥架水箱d/右布置在建筑顶部,使用不锈钢水箱落地明装5冷却塔布置在二层屋面落地明装落地明装6通讯综合布线代替电话布线五类八芯双绞线线槽、焊管7电视天线接收、播放、录制使用550MHZ邻频传输桥架、焊管8绿化室外绿化、拖后设计一一9楼宇清洁使用室外擦窗机10设备最大规格与重量15t2.5工程特点与难点:工程的重要性:本工程建设是清华科技腾飞的重要表达,是规划中的清华科技园的先期工程,同时是清华大学90年校庆的献礼工程。 业主对工程工期的要求:在清华大学90年校庆的时候,绝大部分前来祝贺的清华校友将被安排居住在本工程的客房内。因此,业要紧求在2001年的3月28日的时候,本工程务必达到能够居住的程度。 施工工期短:工程合同总工期为14个月,比定额工期少5个月。同时还有高考期间,政府对施工时间的限制。因此,阶段时间内资源投入大,对总承包商的管理、协调、组织能力要求较高。 施工质量标准高:工程的结构质量目标为北京市“结构长城杯”,整体工程质量目标为北京市“优质工程”,争创北京市优质工程“长城杯”。 两个冬期及一个雨期的影响:施工总工期内逢两个冬期、一个雨期,其中基础工程施工在冬期、上部结构施工、外装饰工程工在雨期、总图施工在冬期,因此合理的安排与组织是项目管理中的重中之重。 市政修路对工程的影响:现场东侧的清华大学东门市政道路将与工程同步施工,对工程的各类各类运输与文明施工带来很大的影响。 施工场地特殊狭小:现场内只有东侧及东南侧局部有部分场地能够利用,材料堆场、施工机械设备场地已难以布置,需租用第二场地解决材料加工及工人食宿等有关问题。由于现场东侧市政道路施工,使现场唯一可做循环道路的东坡顶被卡死。现场场地严重不足与现场无法设置循环道而造成运输车辆调度困难将是施工面临的最大难题。 地下层高高:地下二层结构层高6.05m,地下一层结构层高4.5m。给模板施工与混凝土施工带来很大的难度。 底板大体积混凝土:底板未设后浇带部分一次浇筑长度达120米,属于超长大体积混凝土施工。底板混凝土的施工质量关系到结构的抗渗、防水质量能否达到要求,须加强管理与监测,以避免底板混凝土出现收缩裂缝而影响混凝土的防水质量。 塑料模壳的应用:项目人员没有模壳施工经验,对质量与过程操纵有一定的难度。 外墙装饰复杂:根据建筑设计要求,外墙装饰由玻璃幕墙、铝幕与石材幕构成,跨越战线很长,不一致材料的分界线比较多,需加强前期工作准备。 本工程建筑造型较为复杂:平面为“L型”,竖向主楼与裙楼高差变化大,在工期紧张的情况下,各专业工种立体交叉作业多,需要加强施工组织与调度。 新材料、新工艺、新技术的应用:如玻璃幕墙、干挂石材、铝板安装的施Io 外围交通的影响:双清路路面窄且交通流量大、堵塞严重,这将给材料、混凝土、设备的运输带来影响。解决外围交通不利的影响是工程施工的重要工作。 机电工程安装量大:机电工程涉及的专业多且复杂,加之工期紧交叉作业多,因此如何组织与协调是项目管理的重点。三、施工部署3.1施工组织: 项目施工组织系统:项目经理部由公司总部授权管理,按照企业项目管理模式一GB/T19001-IS09001标准模式建立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理与计算机管理相结合的科学化管理体制。项目经理部按照我公司颁布的项目管理手册、质量保证手册、CI工作手册、项目技术管理手册、项目质量管理手册、项目安全管理手册、项目成本管理手册执行。项目管理体系及职能图见后附表。根据管理体系图,项目经理部建立岗位责任制,明确分工职责,落实施工责任,各岗位各行其职。职能分工及职责:见施工组织设计最后的附表。3.2工程任务划分:各单位负责范围表3-1序号负责单位任务划分范围1总包合同范围土建、给排水、空调通风、消防、照明、机电、弱电埋管、综合布线、通讯系统、智能化系统、火灾报警设备及安装、高压供电、电梯、直燃机设备、室外2总包对分包管理范围土建结构及初装、幕墙、给排水、通风空调、消防、照明、机电、弱电埋管3总包对外分包管理范围综合布线、通讯系统、智能化系统、火灾报警设备及安装、高压供电、电梯、直燃机设备、室外工程物资设备采购划分表3-2序号负责单位工程物资1总包采购范围碎、钢筋、水泥、保温材料2业主自行采购范围电梯、设备等要紧设备材料3分承包方采购范围辅材、木材、玻璃、铝板、防水材料、水电材料等总包单位与分包单位的关系:表3-3序号要紧分承包单位要紧承包内容与总包的关系总包的要求1南通三建九分公司结构、二次保护结构、室内初装修大包工期、质量满足总包的要求2四公司安装工程给排水、通风空调、消防、照明、机电、弱电埋管大包工期、质量满足总包的要求3待定室外幕墙装饰大包工期、质量满足总包的要求4待定综合布线、通讯系统、智能化系统、火灾报警设备及安装、高压供电、电梯协调、管理工期、质量满足总包的要求工程使用大型设备情况:表3-4序号大型设备数量供应方供应时间1直燃机设备2台业主方8月上旬2电梯6部业主方7月底3冷却塔2台业主方H月中旬3.3施工部署原则:本工程工程量大、结构质量、装修标准高,总工期却只有434天,工期非常紧张。为了保证基础、主体、装修均尽可能有充裕的时间施工,保质如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。 在时间上的部署原则一一季节施工的考虑:根据总施工进度的安排,基础结构施工在5月15日出地面,回填土在雨期施工期之前基本完成,保证边坡的稳固;主体结构在7月30日封顶;外立面的玻璃幕墙、铝幕墙、石材幕墙在冬期施工之前完成,保证密封胶体的施工质量;为了确保冬期施工之前室内通暖,总图施工在冬期施工之前完成,并调试完毕。 在空间上的部署原则一一立体交叉施工的考虑:为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总控计划完成,需要使用主体与二次保护结构、主体与安装、主体与装修、安装与装修的立体交叉施工。为了使上部结构正在施工而下部的二次保护结构、安装、装修插入施工,需要将结构分四次验收。结构验收的全面时间详见表3-5表3-5序号结构验收部位验收时间资料齐备时间1地下结构2000年6月15日2000年6月15日2地上首层三层2000年7月25日2000年7月25日3地上四层七层2000年8月10日2000年8月10日4地上八层十层2000年8月30日2000年8月30日总施工顺序上的部署原则:按照先地下,后地上;先结构,后围护;先主体,后装修;先土建,后专业的总施工顺序原则进行部署。 在资源上的部署原则一一机械设备的投入:根据施工工程量与现场实际条件投入机械设备。由于我部中标进场时,已有其它单位进场做了三层的土钉喷锚护壁施工,现场周围已经没有安装塔吊的位置,因此,结构施工期间只能在基坑内设置一台60臂的意大利E6026/B12型塔吊。为了降低塔吊使用负荷,混凝土浇筑使用拖式输送泵完成。 根据基础、结构、装修三个阶段施工不一致的特点安排总体施工部署:1)基础施工阶段:在基础施工阶段,最棘手的问题是场地狭小,因此,在保证工期与质量的前提下如何增加现场施工使用面积是非常重要的。基坑护坡形式的选择是决定是否占用更多的使用面积的关键。通过对比,土钉喷锚护坡施工工艺以其占用面积小(只放1%的坡)、施工速度快(土方与护坡同步交叉施工)、施工成本低、施工工艺比较成熟(有很多成功工程实例)当选为本工程的护坡首选方案。即使我们尽可能地增加现场施工使用面积,但是仍然不能满足施工需求。为了保证施工的顺利进行,需要在施工现场邻近租赁第二场地,用于施工的加工场地,现场只是作为零星加工场地与要紧材料、设备的堆场。本工程是框架-剪力墙结构,主体的剪力墙比较少,因此,基础结构工程的混凝土在整个工程中占的比率比较大,为了保证基础结构墙体的清水混凝土效果,地下结构墙体模板使用中型钢模板体系。基础结构工程量大、墙体高,同时局部阶段处于冬期施工期内,因此,在施工时间安排上,基础结构施工时间适当长一些,这样有意于保证基础结构的施工质量。保证主体结构开始插入施工时间,也就是保证了主体结构按期封顶的时间。因此,在施工部署上,将有上部结构的施工段作为先期完成基础结构施工的流水段。到±0.00封顶的区域放在最后一个流水段施工。回填土工程操纵在2000年雨期施工开始之前完成绝大部分,以保证边坡的安全。建筑物西侧的地下一层车库出口范围的回填土回填到地下一层楼板标高,待汽车出口施工完毕后,将该处的回填土完成。2)主体施工阶段:主体施工阶段结构形式简单,但是留给主体结构施工的时间很短,仅有2个月左右的时间,平均6天左右就要完成一层。主体建筑造型是局部阶梯型,二层内缩一次,6层8层逐层内缩。首层、二层是非标层,在上部结构施工范围内是单层面积最大的两层,同时结构外圈的梁要求结构做出装饰凹槽造型,施工难度大。因此首层、二层的施工时间相对上部结构其它层用时长一些。在施工安排上予以充分考虑。每年的6月10日7月10日是国家规定的高考复习时间,22:00点钟次日6:00点钟禁止施工。主体结构施工3层9层的施工期正好处于这个阶段,因此,在施工进度安排上要考虑这个影响。为了保证总体进度计划按时完成,室内初装修与外墙装饰提早插入施工。外墙装饰提早插入部分要紧是装饰的安装龙骨,这同时要求外围结构偏差符合龙骨提早插入要求(幕墙施工单位向土建施工单位提供结构偏差要求)。主体结构施工的外施工架设计时考虑外装饰幕墙的施工要求。3)装修施工阶段:我部与业主签订的装修承包范围为室内初装修、外墙幕墙与屋面工程。但是我部与业主签订的工期是使业主在2001年3月28日达到基本入住。因此,我部要对业主的总工期负责。二次保护结构待结构验收与该部分的“结构长城杯”检查完毕后,立即插入施工。由于机电、设备施工与室内精装修密切有关,因此,为了保证总体工程按期完成,要求业主大力协助配合,业主所确定的内容要符合我部提出的进度操纵计划,并要求业主操纵其指定分包、分供方按照总控计划完成。根据我部负责的装修施工范围,现场需要布置砂浆搅拌机搅拌砌筑与抹灰砂浆。做施工安排的时候,考虑高考期间、节假日对工程的影响。3.4工程施工总进度操纵计划:根据投标时业要紧求,本工程的关门工期已经定死:2001年3月28日。因此,为了保证各分部、分项工程均有相对充裕的时间保证工程施工与施工质量,编制工程施工进度总控计划时,要确立各阶段的目标时间,阶段目标时间不能更换。施工设备、资金、劳动力在满足阶段目标的前提下进行配备。施工阶段目标操纵计划:表36序号阶段目标起止日期所用天数净占工期结构验收时间1土方、护坡施工2000.1.20-2000.3.1556天13%2底板施工2000.3.25-2000.4.1017天4%3基础结构施工2000.4.11-2000.5.1535天8%2000.6.1543层下列结构施工2000.5.16-2000.6.1530天7%2000.7.2557层下列结构施工2000.6.16-2000.7.1025天6%2000.8.106结构封顶2000.7.11-2000.7.3020天5%2000.8.307屋面施工2000.8.1-2000.9.1546天10.5%8外墙装饰2000.8.12000.11.30122天28%9室内初装修2000.5.162000.10.30199天46%10安装工程2000.7.K(XM).12.31184天42%11室内精装修2000.10.12001.1.31123天28%12弱电、消防系统2000.9.1-2001.1.31153天35%13设备调试200l.l.l2001.2.2859天14%14竣工验收工作2001.3.l2001.3.2525天6%2001.3.2515清理、交钥匙2001.3.l2001.3.2828天6%施工总控进度计划表(见附表)3.5施工组织协调:工程施工过程是通过业主、设计、监理、总包、分包、供应商等多家合作完成的,如何协调组织各方的工作与管理,是能否实现工期、质量、安全、降低成本的关键之一。因此,为了保证这些目标的实现,制定下列制度,确保将各方的工作组织协调好。 制定图纸会审、图纸交底制度:在正式施工之前,项目经理部工程部、技术协调部与机电安装部的人员核对图纸,参加由业主组织的图纸会审、图纸交底会,会中确定的内容形成第一份施工文件。确保工程顺利开始。由总包方及时组织二次设计方对施工方的设计与图纸交底。 建立周例会制度:在每周的固定时间召开由监理主持,业主、设计、总包、各分包方参与的周例会,会中商讨一周的工程施工与配合情况,解决问题。由于设计参加,能够将一周内的问题在召开周例会时,统一办理洽商。若遇到急需解决的情况,能够立即找业主、设计、监理商讨解决。 制定专题讨论会议制度:遇到较大问题时,业主、设计、监理、总包、有关分包方聚到一起,商讨解决。此专题讨论会不定时召开。制定考察制度:我公司是IS09002体系认证企业,根据IS09002体系管理要求,项目的分包、分供方要三家以上参与竞争,因此,制定考察制度,组织业主、监理共同对要紧分包、分供方进行考察,通过综合评比,最终选定合格、满意的分包、分供方。3.6 要紧项目工程量:详见后附表37的项目工程量表。3.7 要紧劳动力计划:劳动力计划表:表3-8工种2月3月4月5月6月7月8月9月10月11月12月1月2月3月防水工30302030钢筋工10010010010080木工150150200200150碎工5050505040架子工3050503030302020瓦工1010204070705040焊工1010101010101010起重工33333抹灰工1010105050707070水暖工10101030305050503030101010电工10101030305050503030101010通风设备10101030303030505050101010力工3030303030303030303030202020月汇总30453453523603553340340320140140505050以上未包含精装修与外墙专业施工人员劳动力动态管理图:700650600550500450400350300250200150100502月 3月4月 5月 6月 7月 8月 9月10月11月12月1月 2月 3月四、施工准备4.1技术准备:,施工组织设计与专项施工方案编制计划:表4-1序号计划名称责任部门截止日期审批单位1土方及护坡施工方案项目技术协调部2000年2月项目总工1防水施工方案项目技术协调部2000年3月项目总工2底板施工方案项目技术协调部2000年3月项目总工4钢筋施工方案项目技术协调部2000年3月项目总工5模板施工方案项目技术协调部2000年3月项目总工6位施工方案项目技术协调部2000年3月项目总工7架子方案项目技术协调部2000年4月项目总工7模壳施工方案项目技术协调部2000年5月项目总工8屋面施工方案项目技术协调部2000年6月项目总工9玻璃幕施工方案项目技术协调部2000年5月项目总工10室内初装修方案项目技术协调部2000年5月项目总工11外墙铝板施工方案项目技术协调部2000年6月项目总工12石材施工方案项目技术协调部2000年6月项目总工13门窗安装方案项目技术协调部2000年7月项目总工14油漆施工方案项目技术协调部2000年8月项目总工14试验方案项目技术协调部2000年3月项目总工15安装施工方案项目安装部2000年3月项目总工试验工作计划:表4-2序号试验内容取样批量试验数量备注见证部位与数量(实际计算)1钢筋原材60t1组平均每批按601if:地下结构920t60t×0.3=5次地上结构1285t60t×0.3=7次>60t2组2钢筋接头冷挤压500个接头3根拉件部位:BO2、FO3、FO6、F09数量:每次3根拉件锥螺纹500个接头3根拉件部位:BO2、FO3、FO6、F09数量:每次3根拉件3碎试块一次浇筑量WloOOn每100m3为一个取样单位(3块)。同一已合比平晒100f取F计算:地下结构9000m7100fX0.3=27次地上结构7200m7100m3×0.3=22次一次浇筑量1000m3,每200113为一个取样单位(3块)。同一己合比4碎抗渗试块500m33块同一已合比平均每500?取一组计算:9000m3500n?xo.3=6次5砌筑砂浆250m33块同一已合比部位:BO2、FO3、Fo6、F09数量:每次3块一个楼层6防水卷材100卷以内2组平均每次按WO卷进场计算:地下结构6200m21000fX0.3=2次屋面:2500m21000m2×0.3=1次IO(T499卷3组1000卷以内4组7防水涂料IOt2kg总用量约1.4t,做一次见证取样样板、样板间计划:表4-3序号样板项目样板部位样板施工时间1钢筋工程底板AF142000年3月墙、柱A-F/142000年3月梁、板AF142000月3月2模扳工程墙、柱A-F/142000年3月梁、板AF142000年3月3防水工程底板AF142000年3月外墙AF142000年6月卫生间AF142000年9月屋面AF142000年9月4回填土工程A-F/142000年4月5装修样板间A-F/142000年8月科研开发计划:表4-4序号推广应用内容使用部位应用时间负责人总结时间1深基坑支护技术-土钉墙支护技术基坑四壁2000.2-3孙立波2000.82图强¾性能碎技术预拌碎全部结构2000.3-7徐平2000.8超细活性掺与料高性能性3粗直径钢筋连接技术锥螺纹底板、梁柱主筋2000.3-7蒙玲玲2000.8冷挤压4新型模板与脚手架应用技术定型大模板全部墙体2000.3-7银亮2000.84新型模板与脚手架应用技术碗扣式脚手架板、梁支撑2000.3-7王良林2000.85建筑节能与新型墙体应用技术碎小型空心砌块地上结构2000.69王友刚2000.11外墙外保温隔热技术6新型防水材料SBSI1+III地下结构、屋而2000.3-10王良林2000.11聚氨脂卫生间、浴室2000.7107企业的计算方技术(应用与管理2OOO.22OO1.3朱斌2001.2坐标点的引入:项目经理部进场时,勘察院已经将建筑的轴线桩引入施工现场,同时将城市水准点引入现场,标注在清华紫光办公楼的入口台阶两侧的花池上,代号分别为Ml、M2,以此水准点操纵工程的标高。MKM2的绝对标高分别为:50.778与50.788。在土方开挖前,项目经理部委托四公司测量公司将轴线桩引到现场四周固定的房屋墙面上,作为施工轴线的投测点。土方开挖、土钉喷锚护坡施工方案:详见第5章要紧施工方法中有关土方开挖与土钉喷锚护坡施工内容及专项土方开挖与土钉喷锚护坡施工方案。4.2生产准备:现场临电负荷:(具体临电布置详见临电施工方案)表4-5序号用电设备名称技术数据数量换算后的容量(kw)总容量(kw)1塔吊E6026B1291kwJC=40%1台1151152电焊机JC=50%24KVACOS=0.876台24.36146.163平板式震动器ZB-110-502.2KW2台2.24.44拖式碎泵车HBT6075KW2台751505插入式震动器H2505.

    注意事项

    本文(某科技交流中心工程施工组织设计.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
