标准化管理指南.docx

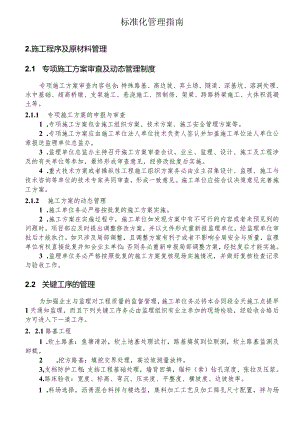

标准化管理指南2.施工程序及原材料管理2.1 专项施工方案审查及动态管理制度专项施工方案审查内容包含:特殊路基、高边坡、弃土场、隧道、深基坑、溶洞处理、水中基础、超高桥墩、支架施工、悬浇施工、预制场、架梁、跨路桥梁施工、大体积混凝土等。2.1.1 专项施工方案的申报与审查1 .专项施工方案包含施工组织方案、技术方案、施工安全管理方案等。2 .专项施工方案应由施工单位法人单位技术负责人签认并加盖施工单位法人单位公章报送监理单位总监办。3 .监理单位总监办主持召开施工方案审查会议,业主、监理、设计、施工及工程涉及的有关单位等参加,最终形成审查意见,经修改批复后实施。4 .重大技术方案或者操纵性工程施工组织方案务必由业主召集设计、监理、施工与技术咨询等单位的技术专家共同审查,形成一致意见。施工单位应按会议决策意见完善施工方案。2.1.2 施工方案的动态管理1 .施工单位务必严格按批复的施工方案实施。2 .施工方案在实施过程中,施工单位如发现方案中有不可行的内容或者未预见到的问题时,项目部应及时提出调整修改方案,并以文件形式重新报监理单位,经监理单位审批后才能执行。如只涉及局部调整,且调整方案有利于或者不影响全局安全与质量,监理单位有权直接批复并知会业主单位;否则务必重新申报局部调整方案,经批复后才能实施。3 .监理单位务必严格按照批复的施工方案复核现场实施情况,并做好复核检查记录与验收工作。2.2 关键工序的管理为加强业主与监理对工程质量的监督管理,施工单位务必将本合同段全天施工点提早1天通知监理,而且下列关键工序务必由监理组织有业主参加的现场检验,经验收合格后方可进入下一道工序。2. 2.1路基工程1 .软土路基:鱼塘清淤,软土地基处理试打,路基填筑到位联测,软土路基监测及卸载。2 .挖方路基:填挖交界处理,高边坡测量放样。3,支档防护工程:支挡工程基础处理,墙背回填,锚杆(索)钻孔深度、张拉及压浆。4.路床验收:宽度、标高、弯沉、压实度、平整度、横坡度、边坡坡率。1 .料场选择,沥青混合料拌与楼选型,集料加工工艺及加工筛孔尺寸配置,拌与场地验收,各结构层配合比设计。2 .试验路段施工、检测及总结。3 .路面施工前桥面与路基段缺陷的处理。2.2.3桥涵工程1 .高标号(C40以上)混凝土原材料选择、配合比确定。2 .项目业主在桩基开工前应制定桩基终孔原则与桩基终孔权限并严格执行。3 .扩大基础基底处理。4 .桥梁桩基穿过溶洞处理。5 .特殊构件模板(如爬模、大型承台套箱、挂篮等)安装6 .每合同段每类型第一联现浇箱梁支架预压前的检查与预压后的检测。7 .悬浇箱梁0#、1#块、现浇段及合拢段的模板、钢筋、预应力管道的布设,合拢段标高的操纵。8 .连续梁的体系转换与支座反力调整。9伸缩缝浇筑混凝土前的伸缩健开槽、清理及钢筋焊接检查,伸缩缝与桥面高差检查。10.桥、涵台背开挖、填料及填筑工艺。2.3 首件工程验收制度为提高工程质量整体水平,下列工程项目各施工标段务必先实施试验工程,并由监理组织有业主参加的现场检验,经验收通过后才能大规模施工。1 .路基工程:不一致压实标准及不一致填料的路基试验段,地基处理,台(墙)背填筑O2 .路面:垫层,底基层,基层,透层,封层,桥面防水层,沥青混凝土下面层、中面层与上面层,水泥混凝土面层。3 .小型结构物:涵洞,通道,小型预制件。4 .桥梁:墩,盖梁,台身(帽),各类型梁板预制及安装,各类型支座安装,小箱梁、T梁结构连续施工,现浇及悬浇箱梁,各类型预应力张拉及压浆,桥面铺装,防撞墙,桥头锥坡。5 .隧道:管棚施工,光面爆破,锚杆安装及压浆,钢架加工与安装,喷射混凝土,二次衬砌。6 .交通安全设施:波形护栏,标志,标线,隔离栅。7 .机电工程:中央分隔带管线的预埋、收费岛设备的安装。2.4 重要隐蔽工程管理2.4.1 项目部施工员、监理务必全过程旁站或者采取视屏监控措施全程监控下述隐蔽工程,并留存影像资料,业主应经常不定期抽查,每发现一次人员不到位情况,对施工单位与监理工程师分别进行处罚,累计三次全线通报并报省级交通运输主管部门。1.软土地基处理的塑料排水板、袋装砂井、浆喷桩、CFG桩与预应力管桩等施2,边坡防护的锚杆锚固施工,预应力锚索的安装、锚固、注浆、张拉与封锚等施工。3.隧道锚杆的安装及中空锚杆的注浆。4,桩基钢筋笼下放过程。5.涵洞、桥梁台背、挡土墙背的回填2. 4.2钢筋混凝土结构在浇筑混凝土前对钢筋加工安装、模板安装及保护层厚度进行检查。2.5常见管理盲点及其工作要求2. 5.1路基2. 5.Ll路基施工时应对下列工程项目应在正式施工前进行复核:1 .软土地基处理的袋装砂井、塑料排水板、浆喷桩、CFG桩与预应力管桩等工程项目在正式施工前应通过试桩确定桩长,前两项应每50m设一断面,后三项应每20m设一断面,每个断面应设三个点进行试桩。2 .地下水位较高地区的低填路段,应复核路基设计标高及当地水位标高,以便及时采取技术措施解决。3 .边沟、截水沟等排水系统,特别是互通区排水系统,在正式施工前应复核沟底标高及纵坡,并考虑与当地排水系统的衔接,改河改沟工程方案还应取得当地的认可。4 .上边坡开挖在放线完成后,应通知监理、业主与设计代表进行现场核对,同意后再开挖,与时发现可能出现的设计不合理情况。2.5.1.2特别重视:填土路基初压后务必用平地机精平再碾压,避免因平整效果不好造成碾压后局部压实度不足。2.5.1.3软土路基预压期内前3个月每月一次,以后每2个月应进行标高测量,监理应对标高进行抽查,沉降超过20Cm的路段应及时补土。2.5.L4软土路基填筑完成后,施工单位务必会同总监办及时将所有桥台桩号放样,业主代表应现场核对。2.5.2路面2.5.2.1 施工单位与监理单位应安排专人在石场进驻并建立简易试验室进行监控。重点监管:风化料、裂隙发育料与山皮土等的清除,检查石场筛网的完好性,检验集料的级配与细集料粉尘含量等。2.5.2.2 业主与监理要高度重视并参与沥青混合料细集料(03mm)的备料工作:1 .关注细集料级配的稳固,监理应加强对每批次的检测,及时发现级配可能的变异;2 .严格操纵粉尘含量,在备料时应配备干式除尘。25.2.3水泥稳固层碎石、沥青面层碎石应各自分开加工,各自独立设加工场。沥青面层碎石加工场不得设在沥青拌与站内,减少二次污染。252.4应注意完善沥青路面结构排水,应防止发生下述情况:1 .中间分隔带处理不当导致路面结构层内部进水。2 .超高段路基中间排水沟设计与施工只考虑排路表水而未考虑排内部水,未设碎石排水盲沟引水口。3 .超高缓与段路中排水沟长度不够导致下雨积水。4 .桥梁集水管设计与施工时应注意既要保证桥面排水又能保证路面结构内部水排水通畅。5 .52.5加强水泥混凝土路面基层施工质量操纵,务必使用带自动找平的摊铺机施工,以操纵好强度与标高。2.5.3桥梁1 .软土地基路段的桥台、临近的1#墩桩基与受路基填筑影响的桩基(桩基离路基边20m范围内),务必经业主与监理的同意后方可进行桩基施工。软土地基路段的桩基施工后,监理与施工单位务必在下道工序开始前进行桩位的复测检查。2 .泵送混凝土在泵送前,通常先泵0.5LOnf的砂浆以润滑管道,并在出管口把砂浆排干净后才能浇实体工程。3 .应严格执行预应力张拉的两个双控规定。一是构件的混凝土强度与龄期应同时符合设计要求后才能张拉预应力。张拉龄期宜统一为很多于5天,其中大跨径桥在工期有保障的前提下宜很多于7天;二是张拉操纵应使用张拉应力值与伸长值为双控指标,并以张拉应力操纵为主,以伸长值进行校核。4 .预应力管道压浆务必使用真空辅助压浆。以提高压浆饱满度。并要求施工员、监理全过程旁站。5 .先简支后连续结构的张拉不足及压浆不实问题较严重。避免由于存梁时间长、钢带波纹管易生锈腐蚀。梁板吊装过程应避免碰断梁板端部预留的波纹管,两片梁板之间二次连接波纹管时端部已没有伸出的接头,造成波纹管连接不牢、不通、漏浆等通病。应认真检查负弯矩处波纹管的连接、穿钢绞线、张拉与压浆。6 .墩柱施工立模时,墩柱与桩基或者承台连接处,通常使用砂浆找平,砂浆容易侵入立柱内替代混凝土,出现局部钢筋只有砂浆保护层的质量隐患。桥梁防撞墙施工立模标高带使用砂浆找平也是类似情况。由于该部位处于水浸区,缺混凝土保护层的钢筋锈蚀问题应引起高度重视。7 .特别重视挂篮悬浇、支架现浇等现浇箱梁的养生。重点解决好常见问题:缺作业平台或者足够压力的水枪,应完善设施并设专人养生。8 .对混凝土外立面的二次污染未采取滴水线、挡水带等较易操作的有效措施。9 .软土地基路段预制场台座因方案不合理沉降变形。10 .桥梁桩基破桩头不到位,桩头顶面的混凝土不密实,空洞较多,容易造成该处的承载力减弱,特别是没有承台的桩顶,直接与墩相连是一个很严重的质量隐患。因此,在承台或者立柱施工前,监理工程师或者设计代表要逐桩检验,放上标志牌,拍照片留存。2. 5.5交通安全设施1 .波形梁钢护栏板材厚度仅同意正公差,护栏拼接螺栓硬度与抗拉强度等指标务必符合要求。2 .交通标志道路指引设计不结合当地路况、司乘习惯,司机看不懂容易误导。1 .临建工程标准化建设的要紧目的是为质量服务,应注重有用性及细节管理。2 .为解决拌与楼料仓串料问题,要注意使用加宽料仓或者缩窄铲斗方式,保证铲车铲斗长度小于料仓宽度,防止窜料。3 .拌与站车轮污染问题仍较普遍,应在拌与站进站处增设洗车胎水池。4 .拌与站位于软基上时,应对软基进行处理,防止由于地基下沉造成料场底部积水积泥而造成集料二次污染。2 .5.8其他总监办应在进场后,根据工程进展情况每年组织各标段进行全线导线点与水准点的联测、复核,消除可能的操纵点扰动或者下沉影响。2.6材料管理1 .重要工程材料由业主统一采购供应,有利于质量的操纵,但目前通常仅限于钢筋、水泥、沥青三大主材,各项目业主宜在此基础上将预应力筋、斜拉索、塑料排水板、土工格栅等工程材料纳入甲供范围。2 .锚具、支座、伸缩健等小型构件的采购宜由业主与施工单位联合采购。3 .减水剂、粉煤灰、矿粉等添加材料虽由施工单位自主采购,但每个项目品牌不宜过多且项目业主与监理应列有台帐操纵。4 .高标号、高性能水泥混凝土与沥青混合料所用集料虽由施工单位自主采购,但项目业主与监理应参与材料的选择与备料过程的监管。5 .监理工程师应认真做好材料的平行试验检测工作。抽检时现场随机取样,样品要具代表性且有施工单位试验工程师、监理现场签字Q抽检样品应一式两份,一份检验,另一份留样,留样样品宜保留很多于三个月。6 .在建项目各参建单位按要求对进入本工程的常用重要材料进行登记,由建设单位汇总后上报主管质监部门备案。各监理及施工单位应将常用重要材料登记表作为质检资料编入竣工资料。7 .主管质监部门对在建工程进场的常用重要材料实行抽检制度。工程建设各方应指定专人负责落实此项工作,认真组织,密切配合。材料抽检试验检测费用由建设单位承担或者由建设单位负责协调有关单位承担。3 .路基工程3.1 软基处理3.1.1 清淤回填1 .1.1.1施工方案2 .挖运法。3 .中粗砂回填挤淤。现场应配置挖掘机与运输车,一边挤淤一边将淤泥挖出并运走。4 .将淤泥暴晒干透后回填中粗砂。鱼塘淤泥层不厚,而天气又少雨干燥时可考虑此方案。要点是务必开挖排水沟将水集中引入深坑并用水泵将水完全抽干。5 .只需浅层换填,不需深层处理的软土地基应按设计图施工。3.L1.2清淤方案务必经业主与监理同意才能实施。3.1.1.3宜使用透水性填料进行填筑并保证压实度要求。3.1.1.4塘梗务必挖平或者尽可能降低并碾压密实,以减少差异沉降。3.1.2浆喷桩施工31.2.1设备要求1 .水泥搅拌桩施工设备有水泥搅拌桩施工设备有深层搅拌机与粉体喷搅拌机。2 .深层搅拌机又可分为单搅设备与双搅设备。根据使用效果,短桩宜使用单搅设备,长桩宜使用双搅设备(桩长可超过20m)。3. .施工设备进场后,务必对设备的完好性及工作性能进行检查,并定期进行复查,保证设备良好运转。钻头直径不得小于设计桩径。4. 1.2.2管理措施1 .在正式施工前应通过试桩确定桩长,每20m设一断面,每个断面应设三个点进行试桩。试桩时技术员、监理、业主代表都应在场。2 .个别处理路段工艺性成桩试验的根数不得少于5根,施工温度应大于5。C(特别是粤北地区)。3 .浆喷桩施工时施工员、现场监理务必在场旁站,每个作业区务必配备一名施工员,施工员务必每天做好进场水泥、施工桩数、进尺延米数台帐,现场监理应经核实后确认,业主代表应抽查。4 .浆喷桩施工应有保障措施严格操纵每根桩的用浆量,以解决偷工减料。可采取下列措施方便监理与施工员的监管:规定每根桩根据用浆量分两桶制浆(短桩一桶)并要求务必用完,制浆桶容量应大于最大桩长用浆量的60%。5 .L2.3技术措施及施工要点1 .开工前应取原状土做室内配比试验,在试验中务必注意保持土样的原有含水量。2 .浆喷桩终孔指标应为进入持力层50cm,现场以电流大于30A操纵。3 .应使用四喷四搅成桩,严格按照四档进、三档出的速度施工,严禁中途换档,提升速度宜操纵在L2mmin,下沉速度宜操纵在L08mmin,喷浆压力应不小于0.4MPa04 .搅拌桩施工过程中供浆务必连续,一旦因故停浆,务必于水泥初凝前下沉至停浆面下列50cm,供浆后再行提升;若停浆时间超过水泥初凝时间,务必另行补打。5 .为保证桩端施工质量,当浆液到达喷浆口后应在桩底标高处停留很多于30秒。6 .钻头提升至地面下LOm时宜换低档提升,当喷浆口马上出地面时,应停止提升,并搅拌数秒以保证桩头密实。3.1.4塑料排水板施工1.1. 4.1材料要求每一批塑料排水板务必附有出厂合格证及试验、检验报告,并经抽检合格,塑料排水板上务必有长度刻度标示。1.2. 4.2管理措施1 .施工前的技术准备中,应按地基设计要求与地形地质条件确定排水孔的平面布置与施插排水板的顺序。2 .塑料排水板应在白天施工,监理务必全过程旁站,每个作业区务必配备一名施工员,施工员务必每天做好进场排水板、施工桩数、进尺延米数台帐,现场监理应经核实后确认。监理务必按一定比例加强对每天施工路段的随机检查,发现问题的给予严肃处罚,当天施工的路段一律返工处理。3. .塑料排水板打入深度不得小于设计,若设计中要求穿透淤泥层的路段,处理深度务必在业主代表、设计代表、总监办代表三方在场的情况下经每50米一个断面,每个断面三个点进行试打确定。4. 1.4.3质量要求1 .拔管回带长度应小于50cm,若施工中发现回带超标,务必予以补打。2 .上拔插管时带出的淤泥应及时清除,形成的孔洞应及时用洁净的中粗砂回填。3 .塑料排水板务必伸入砂垫层很多于50cm。3.1.5 袋装砂井施工袋装砂井施工与塑料排水板施工要求相近;现场监理应检查砂袋灌砂量、砂袋长度,并作记录;施工时应确保灌砂量、砂袋露出砂垫层高度与灌砂密实;砂袋务必使用机械振动灌入;砂袋在孔口外的长度应能顺直伸入砂垫层很多于30cm。3.1.6 土工格栅施工1. 土工格栅应横向铺设。2. 土工格栅铺设前,应做好格栅质量取样抽检试验,确保格栅质量,路基填筑单位须备有足够的填料以确保铺设开的土工格栅在24小时内覆盖。3. 士工格栅搭接宽度应很多于30cm,现场监理应抽检,不合格及时处理。4. 土工格栅覆盖过程中推土方向须平行于格栅铺设方向,防止格栅局部上拱。3.1.7 砂垫层施工在路基填筑、加载与等超载预压过程中,应采取措施使砂垫层外露,并结合永久排水做好临时排水,顺畅排水通道Q3.2路堤填筑3.2.1通常规定1 .路基填料应通过试验检验合格,并经监理同意后方可使用。2 .不一致填料应分别填筑,不得混填,土中的超粒径石块务必清除,以免影响路基压实的均匀性。3 .路基填筑务必严格操纵每层填土的厚度与压实度。4 .路基填筑前务必按要求做好临时排水设施,包含路拱横坡、拦水土壤、临时急流槽(应使用水泥砂浆抹面)等,损坏后应及时修复,以免造成路基积水、边坡冲刷等问题。临时排水的设置,应作为填土验收计量的条件。5 .每填筑2m高,边坡应进行刷坡修整。刷坡前,应准确测设边桩桩位,打桩并洒灰线。坡度可用自制坡比尺配水准尺操纵。6 .填石屑路基施工质量相对较易操纵,但要注意边坡培土的厚度要满足绿化的要求且填土要密实。7 .路基填挖去界部位与陡坡基底处理,务必严格按施工图、施工规范要求开挖台阶并分层填筑、分层碾压。通常情况下,应在路基填筑前提早做好台阶开挖。3. 2.2填土路基1 .务必及时配置与整平面积相匹配的平地机,否则不得进行路基填筑施工。2 .应匹配重型压实机具。3 .碾压前应严格操纵填土的含水量。2.3填砂路基1.填筑材料应以细砂为主,可使用汽车运输与吹填两种施工方案。2 .汽车运输填砂路基要解决好两个关键问题,一是车辆行走问题,因压实的砂在干透后车辆无法行走,应随时洒水保持其湿润,或者用石屑铺一条运输便道;二是压实度问题,现场应配置水泵,一边洒水,一边用振动压路机振动碾压。3 .吹填砂路基应注意两个问题,一是排水问题,应将细砂内的水顺利排走,同时注意环保;二是压实度问题,吹填砂的自然压实度通常较低,因此务必分层吹填,分层碾压。4 .填砂路基的包边土原则上土质要求应与填土路基土质相同,其施工可与填砂同步实施或者后期集中包边施工,关键是务必保证压实度。部分路段确因找不到符合要求的包边土,而使用耕植土或者高液限土作包边与绿化时,务必满足下列条件:一不得进入路基设计宽度范围;二有足够厚度满足包边功能;三应密实、稳固。3.2.4填石路基1 .填石路基不适用于路床区。特殊情况下,需通过专题研究后,方可予以使用。2 .填石路基需配备大功率重型压实机具(冲击夯)进行冲击补强。3 .路堤施工前,应先按下表操纵指标修筑试验路段,确定松铺厚度、压实机械型号及组合、压实度及压实遍数、沉降差等参数。石料施工质量操纵指标表石质分区路面底面下列深度(CIn)摊铺厚度(Inm)最大粒径(mm)硬质石料上路堤80150400小于层厚的2/3下路堤>150600小于层厚的2/3中硬石料上路堤80150400小于层厚的2/3下路堤>150500小于层厚的2/3软质石料上路堤80150300小于层厚下路堤>150400小于层厚4.填石路基应分层填筑、分层压实,分层摊铺厚度及最大粒径应满足表3-2规定的要求。最后一层碎石料粒径应小于15cm,其中小于O.05mm的细粒含量不应小于30%。当上层为细粒土时,应设置土工布作为隔离层。5 .如填石路基的填料岩性相差较大,特别是岩石强度相差较大时,应将不一致岩性的填料分层或者分段填筑,不得混填。6 .当石块级配较差、粒径较大、填层较厚、石块间空隙较大时,应在每层表面的空隙里扫入石渣、石屑或者中粗砂,使空隙填满。3.2.5软土路基1 .软土路基填筑应及早成立路基联合监控小组,由施工单位、监理单位、监控单位、业主等有关人员构成,以加强软土路基填土的综合管理。2 .填筑期间,路基的稳固性操纵应由监控单位根据重点断面与普通断面的数据综合分析推断,合理安排路基填土速率,达到安全、快速填筑的目的。3 .鱼塘路段填土与鱼塘排水过程应严密监测,出现特殊情况应立即停止填土,同时向监理及业主代表汇报,及时商讨处理措施。4 .路基填筑到位后,监理应立即组织有业主参加的联测,验收路基标高、宽度、桥台桩号等。5 .软土路基预压期内前3个月每月一次,以后每2个月应进行标高测量,监理应对标高进行抽查,沉降超过20Cm的路段应及时补土。6 .软土路基的加载务必在监控单位的严格指导下进行。停载期间,各项指标务必满足要求后,方可进行下一级加载。假如受总工期影响,务必加快加载速率,则务必随机动态增加监控断面,加密监测频率。7 .路基使用薄层轮加法填筑加载中,路基施工接到失稳警报后务必立即停止填土加载,得到监理书面解除警报文件后才能复工。8 .路基填筑过程应根据总沉降量计算,操纵路基填筑宽度与填土压实度,避免路基交验宽度不足或者路基顶部压实度不足。9 .桥头及时超载可有效缩短软土地基沉降的预压时间,减小工后沉降,降低营运保护成本,应根据沉降情况灵活采取超载措施。3.3路堑开挖3.3.1通常规定1 .边坡测量放样后务必经业主、监理、设计代表现场确认同意后才能开工,并应严格操纵堑顶清表范围。2 .边坡开挖前监理要组织业主与施工单位三方有关人员,三方对整个开挖坡面外推IOnl50m进行踏勘调查,调查的要紧内容包含冲沟、不良地质等情况,以更好的掌握水流集中的方向与其他特殊情况,在此基础上在边坡开挖前将截水沟等排水系统建好。3 .路堑施工开挖边坡工程应使用动态施工技术。边坡开挖揭露地层、地下水等因素与设计不符时,应及时汇报监理、业主与设计单位,并综合其防护形式分析坡体稳固性,考虑是否需要进行设计变更;在坡体开挖过程中,应与边坡动态变形监测同步进行,做好施工期间坡体变形的监测工作。4 .边坡施工应边挖边加固,即开挖一级,防护一级,不得一次开挖到底。5 .应重视工程地质资料的核对工作,若不足应及时向业主提出补钻申请。6 .截水沟迎水面沟顶标高务必严格操纵,要确保水流顺利进入截水沟而非从沟体底部通过。7 .关于滑坡、倒塌、高陡边坡等高风险路基作业,应编制专项安全施工方案,安全措施应符合设计要求,经有关单位审批同意后方可施工。施工过程中,应设置明显的禁止、警告标志。3. 3.2土质路堑开挖1 .路床表层下列为非适用土、含水层、不满足CBR值材料或者整理完成的路槽测试弯沉值不合格时,应换填符合路基强度的土。换填深度应满足设计要求,通常为80IOoCm,并应分层回填压实,且压实度应满足规范要求。2 .填挖交界处应挖台阶与填方路堤相衔接,台阶宽度不宜小于压路机碾压宽度,路床顶面衔接长度不宜小于5m。3 .雨季施工地段,应做好防洪、防水、排水工作。对土质渗水路堑、截水沟、排水沟应及时铺砌或者采取其他防洪措施,保证边坡稳固,起到排水防洪的作用;对施工人员应配备雨季作业劳动保护用品,并对职工进行雨季施工与防洪抢险教育。3. 3.3石质边坡开挖1 .石方开挖应根据岩石的类别、风化程度、节理发育程度、岩层产状与施工环境等确定开挖方案。石方爆破开挖路基应以松动爆破为主,边坡使用光面爆破、预裂爆破技术,禁止使用大爆破施工。边坡坡面不得有松石,路基边线应顺直、曲线应圆滑;竖孔炮眼残留率不应低于85%;关于中硬质岩石,边坡不平整处不应超过±15cm;关于软质岩石,边坡不平整处不应超过±10cm°软弱松散岩质路堑,宜使用分层开挖、分层防护及坡脚预加固技术。2 .使用爆破法开挖石方,应先查明空中缆线、地下管线的位置,开挖边界线外可能受爆破影响的建筑物结构类型、居民居住情况等,然后制定全面的爆破技术安全方案。3 .所有爆破技术人员与现场操作人员,务必进行上岗培训,并取得资格证书,方可进行爆破作业。4 .挖方边坡应从开挖线往下分级清刷边坡,每下挖23m,应对新开挖边坡进行刷坡。5 .石质路床底面有地下水时,可设置渗沟进行排导。渗沟宽度应满足设计要求,并不宜小于30cm,横坡度不宜小于6沆6 .爆破器材务必存放在专用仓库内,并有专人管理;仓库钥匙务必有二人分开保管;务必建立严格的领取、清退制度;爆破员在领取器材时,务必经工区长、安全员、生产副经理均签字后,方可领取;领取数量不得超过当班使用量,剩余的要在当天规定时间内退回仓库。7 .炸药、雷管应分别放在两个专用背包(木箱)内,严禁炸药与雷管混放。3.4支挡防护工程3.4.1 通常规定1 .浆砌片石应使用坐浆砌筑,砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞。2 .砂浆应使用机械搅拌,搅拌时间宜为35min,不得少于90s,砂浆稠度应操纵在50mm70mm,砂浆配合比符合试验规定Q3 .砌体的外露面应进行勾缝,并应在砌筑时靠外露面预留深约2cm的空缝备作勾健之用。应按设计要求统一勾缝,不同意勾假缝。4 .泄水孔应按设计要求布设,泄水孔应穿透砌体,后面应设置反滤层。业主代表与监理应经常抽检泄水孔排水是否通畅。5 .沉降缝应做到缝宽一致、整齐垂直、上下贯穿,特别是上下级防护工程沉降缝务必在一条线上。6 .护面墙施工务必按从下到上的顺序进行,防止出现滑坍。3.4.2排水沟施工1 .排水系统在一个自然区段应连网互通,做好出水口处理,防止损害周边农田与造成水土流失环保等问题。沟底标高及纵坡、互通区水流走向等务必经现场复核并报监理、业主、设计代表批复后才能实施。2 .应加强对厚度的操纵,特别是沟底铺砌厚度,并加大破坏性检查的频率。3 .建议用小型预制块或者现浇混凝土代替片石。3.4.3挡土墙施工3.4.3.1通常要求1.路堑挡墙基础应分段开挖、分段作业,每段基坑应经监理检查尺寸、标高等指标,符合设计要求后才同意施工挡土墙。2 .基础开挖若发现与设计情况有出入时,施工单位应会同设计代表、业主现场负责人、监理各方研究变更方案,由设计代表提出变更设计,报请业主审批。3 .基础砌筑时,石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得使用先摆碎石块,后塞砂浆或者干填碎石块的方法。4 .挡土墙基础为混凝土基础时,在浇筑施工时监理务必全过程旁站。5 .片石混凝土挡墙浇筑混凝土前应检查掺配的片石质量与数量是否符合要求。6 .墙背填料应待砌体砂浆强度达到70%以上时,方可回填墙背填料。应优先选择渗水性较好的砂砾土填筑,压实时应注意勿使墙身受到较大的冲击,临近墙背LOm的范围内,应使用蛙式打夯机、内燃打夯机、手扶式振动压路机、振动平板夯等小型压实机具碾压。3.4.3.2片石混凝土挡墙施工1 .使用组合钢模板,并有足够的刚度,确保不变形。2 .浇筑时使用分层浇筑,每层厚度不超过50cm,大致水平,分层振捣,边振捣边往里加片石,片石数量不超过混凝土体积的25%。在浇筑前每一石块用干净水洗净使其完全饱与。3 .混凝土浇筑工作宜连续进行,一次浇完,若混凝土的间歇时间已经超过初凝时间,务必按施工缝处理。4 .施工缝处理应凿除混凝土表面的水泥砂浆与松弱层,并凿毛后用水冲洗干净;对垂直施工缝应刷一层水泥净浆,水平缝铺一层厚l2cm的1:2砂浆。3. 4.3.3加筋挡土墙施工1 .加筋挡墙路段施工时务必复测地面线,复核断面是否满足铺设筋带(特别是最底层)与基础布设的需要,如发现设计情况有出入时,应报请业主,按实际情况调整设计。2 .挡墙基础务必准确放样,跳槽开挖,分段施工。地面沿路线方向坡度大于5%时,应分段挖台阶。3 .面板预制务必使用钢模板集中预制,确保面板预制结构尺寸。面板堆放运输不得超过5层,安装时使用座浆施工,每3层面板务必测量标高与轴线。4 .拉筋务必按设计布置密贴填土水平铺设并按设计要求拉紧施加预拉力后上±o拐角处的拉筋布设避免上下层拉筋重叠,上下层拉筋间人工铺5cm厚砂层隔开。拉筋铺设后监理务必逐一验收合格后才能进行下一工序施工。5 .台后填土在距面板L5米(使用明显标志示出)以外的,摊铺及碾压从拉筋中部开始,拉筋尾部再向墙面方向平行于墙面进行,每层土务必使用平地机(局部须人工配合)平整,严格操纵平整度,每层厚度不超25cm。使用振动光轮压路机先轻后重碾压,压实度不小于96%。6 .距板面1.0米范围内的填土(包含30Cm厚砂砾排水层)务必使用人工摊铺整平,每层厚度不超过20cm,使用小型机具夯实。7 .加筋挡墙拉筋铺设、填料摊铺压实全过程监理务必旁站。3. 4.4喷射混凝土防护工程1 .锚杆钢筋直径应不小于设计要求;锚固深度视边坡岩层的破碎程度及破碎层的厚度而定,(为防止锚杆滑出,锚杆务必置于较好的岩层面下列一定深度);锚杆孔的深度应大于锚固深度20cm,并用1:31:4的水泥砂浆固结;锚杆间距应符合设计要求,且按梅花型布置。2 .锚杆钻孔深度应逐个检查,固定锚杆的砂浆应捣固密实,钢筋网应与锚杆连接牢固。施工单位与监理应加强对钢筋网的检查。3 .喷射混凝土、锚杆锚固施工时监理务必全过程旁站。3. 4.5预应力锚索地梁与锚杆地梁防护工程1 .应根据锚固地层的类别、锚孔孔径、锚孔深度及施工场地条件等来选择钻孔设备。岩层中应使用潜孔冲击成孔;在岩层破碎或者松软饱水等易于塌缩孔与卡钻埋钻的地层中应使用跟管钻进技术。2 .钻孔务必干钻,严禁使用水钻。钻孔速度应根据使用钻机性能与锚固地层状况严格操纵,防止钻孔扭曲与变径,造成下锚困难或者其它意外事故。3 .在钻孔完成后,应使用高压空气(风压0.20.4MPa)将孔内岩粉及水体全部清除出孔外,不得使用高压水冲洗。4 .钢绞线沿锚索体轴线方向应每1.0l.5m设置一架线环,锚索体保护层厚度不得小于20mm,安装锚索体前应再次认真核对锚孔编号。5 .锚固注浆实际注浆量应大于理论注浆量,或者以锚具排气孔不再排气且孔口浆液溢出浓浆作为注浆结束的标准。注浆结束后,应做好注浆记录。6 .对预应力锚索安装、锚固注浆、张拉、封锚、地梁施工,监理务必重视全过程旁站。并做好张拉安全警戒区的防护措施。4.路面工程4.1 水泥稳固碎石底基层、基层1 .在招标文件技术规范中要明确,基层、底基层、垫层备料按四档料进行。2 .混合料要求使用连续级配,在满足级配要求的同时限制细集料、粉料的用量,减少或者避免收缩裂缝的产生。禁止使用容易产生收缩裂缝的间断级配混合料。3 .监理对混合料的摊铺与碾压时含水量检测应保证在施工期间每天进行一次,如雨后施工须提早进行集料含水量测试并作调整。4 .运输车务必使用土工布覆盖保湿,压路机务必加设刮料装置,防止细料粘轮。5 .在路基桥涵交接部水稳施工前,要先行用钢轮压路机大振幅横向碾压3遍,确保该处路基密实后再进行摊铺作业,并在该处水稳碾压时除纵向碾压外,还要横向碾压。6 .水泥稳固碎石基层施工宜使用钢轮压路机与胶轮压路机配合碾压,可消除推挤细小裂纹。7 .施工完毕后,底基层、下基层可使用薄膜覆盖养生,并根据情况随时补水覆盖。8 .严格交通管制,禁止车辆在养护期的基层上行走,养护期结束后应严格限制施工车辆行车速度,减少磨损破坏。9 .发生裂纹或者裂健后应及时查找原因,并加予改正。已出现的裂缝应采取有效措施处理(如铺设玻纤格栅或者土工布)。4.2 透层、下封层、防水粘结层4. 2.1设备及工艺要求1 .桥面防水粘结层与基层顶面透层乳化沥青的洒布应使用电脑操纵智能雾状洒布车。2 ,桥面防水层与基层下封层宜使用同步碎石技术进行施工。3 .爬坡段的重车道桥面清理宜使用抛丸处理。4. 2.2技术措施及质量要求1 .要重视乳化沥青检验,在施工前需外送进行全套指标检验。2 .施工前,监理要组织工作面的检查、验收。务必对桥面表面浮浆、污染物进行完全清理并处于干燥状态。3 .透层油可在上基层养生完毕或者施工碾压完毕后及时喷洒,喷洒量应满足要求。洒布时应保证均匀性,局部发黄地段应人工加洒。4 .施工期间要注意对喷洒车辆乳化沥青罐的检验,确保不混沥青。对桥面或者基层凹面处的乳化沥青积液应用拖把等进行处理,以免造成后续质量隐患。5 .透层乳化沥青洒布破乳、完全干燥后,应尽快施工下封层或者桥面防水层,否则应做好交通组织进行区段封闭,避免污染透层。6 .下封层与防水层应使用热沥青喷洒,喷洒后立即撒布集料,集料的撒布量操纵在撒布面的60%左右,不得过量撒布集料,做到清扫不掉粒,施工不粘轮,集料撒布后宜用小型钢轮压路机碾压。7 .桥面防水粘结层与基层下封层撒布的集料宜使用干式除尘等有效措施解决碎石表面粉尘多问题,以保证碎石与沥青的粘结Q4.3沥青混凝土面层4.3.1集料生产1 .应使用反击破碎工艺加工。如使用整形机工艺,应严格检查细集料级配与0.075mm通过率两项指标,细集料通常情况下不应用于沥青面层,可使用机制砂代替。2 .集料分档应根据不一致的结构类型规定,明确某种混合料的具体分档数量及规格,要求很多于5档备料。3 .石料石场的选择,务必提早书面报监理,并由监理与业主联合现场考察、试验检测合格后批复才能确定。4 .石料生产过程中应有干法除尘措施,以有效地操纵集料的粉尘含量。5 .石料加工场须建立简易试验室,由监理与施工单位务必派专人管理,对石料加工进行有效监测,试验项目包含针片状、筛分、含泥量或者砂当量等指标,并定期上报。6 .水泥稳固层碎石、沥青面层碎石应各自分开加工,独立设加工场,沥青面层碎石加工场不得设在沥青拌与站内,减少二次污染。3.2沥青供应1.招标文件中应要求施工单位根据项目沥青用量确定除目前通常检验的项目及频率外,增加全套指标外送检验的批次要求,并据此要求进行报价,专项计量支付。通常普通沥青按2000吨一个批次,改性沥青按IoOO吨一个批次。必要时应检验沥青组分。2 .在沥青全套指标外检基础上,合理统筹安排好总监办中心试验室与路面项目部工地试验室的沥青常规检验项目与检验频率,以此形成沥青质量检验的系统梯度,与时发现沥青品质可能存在的问题,减少沥青检验结果滞后施工的不利影响。3 .沥青供应前要制定全面的沥青供应管理办法,其中沥青的到场后的封条(铅封)与随车的发货单、检验单及签收单要作为资料归档。4. 3.3路面施工设备及拌与站1 .特别注意:路面施工机械设备实行预审制度。施工单位应严格执行合同要求,在机械设备进场前将机械设备的性能及使用情况的全面资料报监理与业主审批,审批同意后方可进场,施工单位提供的机械设备的质量与数量不得低于其投标时的承诺。2 .拌与站场地务必全部使用C20混凝土硬化,厚度不小于20cm;进、出搅拌站便道使用20cm厚C25混凝土硬化。3 .03mm、36mm档集料要求全部搭棚遮盖,防雨、防污染,并注意采取措施,防止雨棚侧面漏雨。通常情况下,6mm以上集料宜使用搭棚覆盖。拌合楼冷料仓在停料期间应使用专用帆布完全覆盖,同时料斗宽度应大于拌与场配备的铲车铲斗的宽度,料斗间挡板具有足够高度防止窜料。4 .各类集料务必有序地隔离堆放,隔离墙应使用混凝土或者浆砌片石砌筑,不得使用红砖墙与纺织袋。隔墙高度不得低于2.5m,隔墙顶面务必高于料堆坡脚50cm以上。5 .在场地布设时要考虑场地沉降影响,在堆料场设置有效的排水系统,不同意出现积水现象,防止下层集料受污染。6 .拌与站场进料口与出料口应安装监控设备,以操纵室人员熟悉场外情况。7 .应根据集料、配合比设计合理确定拌合楼筛网设置,避免出现等料溢料现象,影响拌合楼产量。8 .拌合楼回收废粉务必集中湿化处理,并要及时运出场地,严禁堆放在场地内,以免对料场集料造成二次污染。9 .应增加拌与站操纵室内的视屏监控,加强对操作人员监督。10 .沥青拌与机搅拌锅、混合料储料
