欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    某小巷整治工程施工组织设计.docx

    • 资源ID:1041204       资源大小:79.35KB        全文页数:31页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某小巷整治工程施工组织设计.docx

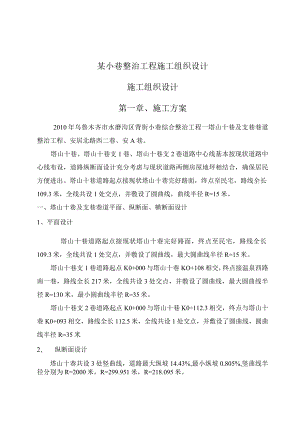

    某小巷整治工程施工组织设计施工组织设计第一章、施工方案2010年乌鲁木齐市水磨沟区背街小巷综合整治工程一塔山十巷及支巷巷道整治工程、安居北路西二巷、安A巷。塔山十巷、塔山十巷支1巷、塔山十巷支2巷道路中心线基本按现状道路中心线布设,道路纵断面设计充分考虑与现状道路两侧房屋地坪相结合,确保居民方便进出。塔山十巷道路起点接现状塔山十巷完好路面,终点至民宅,路线全长109.3米,全线共设1处交点,并敷设了圆曲线,曲线半径R=15米。一、塔山十巷及支巷巷道平面、纵断面、横断面设计1、平面设计塔山十巷道路起点接现状塔山十巷完好路面,终点至民宅,路线全长109.3米,全线共设1处交点,并敷设了圆曲线,最大圆曲线半径R=15米。塔山十巷支1巷道路起点K0+000与塔山十巷KO+108相交,终点接温泉西路南一巷,路线全长217米,全线共设3处交点,并敷设了圆曲线,最大圆曲线半径R=130米,最小圆曲线半径R=35米。塔山十巷支2巷道路起点K0+000与塔山十巷K0÷112.3相交,终点与塔山十巷K0+093相交,路线全长112.5米,全线共设1处交点,并敷设了圆曲线,圆曲线半径R=35米2、 纵断面设计塔山十巷共设3处竖曲线,道路最大纵坡14.43%,最小纵坡0.805%,竖曲线半径分别为R=2000米,R=299.951米,R=218.095米。塔山十巷支1巷共设2处竖曲线,道路最大纵坡5.27%,最小纵坡1.142%,竖曲线半径分别为R=789.955米,R=1570.2米。塔山十巷支2巷共设3处竖曲线,道路最大纵坡7.29%,最小纵坡2.424%,竖曲线半径分别为R=800米,R=IO47.94米,R=702.6米。3、 横断面设计塔山十巷机动车道宽度5.0米,两侧路肩宽0.25米。塔山十巷机动车道宽度4.0米,两侧路肩宽0.25米。塔山十巷机动车道宽度3.0米,两侧路肩宽0.25米。二、路基设计填方路堤边坡坡率1:L5,挖方路堑边坡率1:1.0。路基压实度:路基压实度应满足路面结构底面下列030cm,压实度294%O路基填料选用级配较好的砂类土,填料最大粒径应小于100mm。三、路面结构设计1、 机动车道塔山十巷、塔山十巷支1巷路面结构设计年限内一个车道上的累积当量轴次为82.7万次,路面设计弯沉值为46.3(0.01mm),路面结构总厚度为55cm,各层厚度确定如下:面层:AC-16(C型)中粒式沥青混凝土厚5cm;基层:水泥稳固砂砾20cm;底基层:天然砂砾30Cmo塔山十巷支2巷根据现场踏勘,路面结构持力层为黄土。路面结构层确定如下:面层:AC-13(C型)细粒式沥青混凝土厚4cm;基层:水泥稳固砂砾15cm;底基层:天然砂砾40Cmo四、路面技术及材料要求1、 沥青面层本各层使用的沥青路面技术均以公路沥青路面施工技术规范(JTGF40-2004)为准,并选用其中的其他等级公路标准。(1)沥青:面层沥青混凝土石油沥青使用B级沥青,沥青标号选用90号,气候分区选用22,具体见公路沥青路面施工技术规范表4.2.12。(2)沥青混合料:面层:沥青混凝土粗集料选用破碎砾石,具体要求见公路沥青路面施工技术规范表4.8.2、4.8.3、4.8.5、4.8.7。沥青混合料选用AC16型,级配符合公路沥青路面施工技术规范表532-1、5.3.2-2o透层油:层油乳化沥青pc2,按照公路沥青路面施工技术规范表9.1.4,用量为0.71.5Lm20其他未尽事宜按照公路沥青路面施工技术规范0TGF4()20()4)执行。2、 路面基层基层使用悬浮密实型水泥稳固砂砾,水泥剂量3%6%,需根据室内试验予以确定,工地实际使用室内剂量应比室内试验确定的剂量多0.5%o水泥稳固砂砾基层压实度297%,七天无侧限浸水抗压强度22.5MPao3、 天然砂砾底基层路面底基层使用天然砂砾,要求天然砂砾级配良好,天然砂砾中小于0.074mm的颗粒含量应小于5%,砾石最大粒径53mm。天然砂砾底基层压实度296%。二、安A区巷道设计内容一、平面、纵断面、横断面设计安A区巷基本按现状道路中心线布设;道路纵断面设计充分考虑与现状道路两侧房屋地坪相结合,确保居民方便出入;道路横断面设计以避免房屋拆迁为原则,确定道路宽度。1、平面设计安A区巷南起现状道路,东至民宅,全长194米。全线共设1处折点,折点桩号K0+U6.163,并敷设了2处圆曲线,平面设计具体见下表:平面设计要素一览表序号巷道名称巷道等级道路起、终点道路长度(米)道路宽度(米)交点桩号圆曲线半径(米)1安A区巷宅间小路起点接现状道路,终点至民宅1945K0+014.320K0+090.812154、 纵断面设计道路纵断面设计充分考虑与现状道路两侧房屋地坪相结合,确保居民方便出入。共设4处竖曲线,竖曲线最大半径R=940米,竖曲线最小半径R=251米,道路最大纵坡10.48%,道路最小纵坡1.377%。5、 横断面设计机动车道宽度5米,两侧土路肩宽0.25米。二、路基设计填方路堤边坡坡率1:1.5,挖方路堑边坡率1:1.0。路基压实度:路基压实度应满足路面结构底面下列()30cm,压实度94%o三、路面结构设计1、 机动车道面层:AC-13(C型)中粒式沥青混凝土厚4cm;基层:水泥稳固砂砾15cm;底基层:天然砂砾30Cmo2、 路面技术及材料要求3、 沥青面层本工程使用的沥青路面技术均以公路沥青路面施工技术规范(JTGF40-2004)为准,并选用其中的其他等级公路标准。(3)沥青:面层沥青混凝土石油沥青使用B级沥青,沥青标号选用90号,气候分区选用22,具体见公路沥青路面施工技术规范表4.2.12。(4)沥青混合料:面层:沥青混凝土粗集料选用破碎砾石,具体要求见公路沥青路面施工技术规范表4.8.2、4.8.3、4.8.5、4.8.7。沥青混合料选用AC-13C型,级配符合公路沥青路面施工技术规范表5.3.21、532-2。透层油:层油乳化沥青PC-2,按照公路沥青路面施工技术规范表9.1.4,用量为0.7L5Lm20其他未尽事宜按照公路沥青路面施工技术规范。TGF4020()4)执行。四、路面基层基层使用悬浮密实型水泥稳固砂砾,水泥剂量3%6%,需根据室内试验予以确定,工地实际使用室内剂量应比室内试验确定的剂量多0.5%。水泥稳固砂砾基层压实度297%,七天无侧限浸水抗压强度22.5Mpa°五、天然砂砾底基层路面底基层使用天然砂砾,要求天然砂砾级配良好,天然砂砾中小于0.074mm的颗粒含量应小于5%,砾石最大粒径53mm。天然砂砾底基层压实度296%。三、安居北路西二巷支巷延伸段道路设计内容一、平面、纵断面、横断面设计安居北路西二巷支巷延伸段道路起点接安居北路西二巷支巷终点,道路终点接宁远巷;道路纵断面设计充分考虑与现状道路两侧房屋地坪相结合,确保居民方便出入;道路横断面设计以避免房屋拆迁为原则,起点道路宽度。1、平面设计安居北路西二巷支巷延伸段道路起点接安居北路西二巷支巷K0+066,终点与现状宁远巷相接,为一条直线,路线全长56.1米。二、纵断面设计安居北路西二巷支巷延伸段道路共设1处竖曲线,道路最纵坡1.192%,4.552%,竖曲线半径R=870.781米。三、横断面设计机动车道宽度4.4米。1、 路基设计填方路堤边坡坡率1:1.5,挖方路堑边坡率1:1.0。路基压实度:路基压实度应满足路面结构底面下列()3()cm,压实度94%o2、 路面结构设计3、 机动车道根据现场踏勘,路面结构持力层为黄土,结合巷道建成后承担的交通量,路面结构层确定如下:面层:AC13(C型)细粒式沥青混凝土厚4cm;基层:水泥稳固砂砾15cm;底基层:天然砂砾40cm。4、 路面技术及材料要求5、 沥青面层本工程使用的沥青路面技术均以公路沥青路面施工技术规范(JTGF40-2004)为准,并选用其中的其他等级公路标准。(5)沥青:面层沥青混凝土石油沥青使用B级沥青,沥青标号选用90号,气候分区选用2-2,具体见公路沥青路面施工技术规范表421-2。(6)沥青混合料:面层:沥青混凝土粗集料选用破碎砾石,具体要求见公路沥青路面施工技术规范表4.8.2、4.8.3、4.8.5、4.8.7。沥青混合料选用ACJ3C型,级配符合公路沥青路面施工技术规范表532-1、5.3.2-2o透层油:层油乳化沥青PC2,按照公路沥青路面施工技术规范表9.1.4,用量为0.7-1.5Lm20其他未尽事宜按照公路沥青路面施工技术规范(JTGF40-2004)执行。6、 路面基层基层使用悬浮密实型水泥稳固砂砾,水泥剂量3%6%,需根据室内试验予以确定,工地实际使用室内剂量应比室内试验确定的剂量多0.5%。水泥稳固砂砾基层压实度297%,七天无侧限浸水抗压强度22.5MPa。7、 天然砂砾底基层路面底基层使用天然砂砾,要求天然砂砾级配良好,天然砂砾中小于0.074mm的颗粒含量应小于5%,砾石最大粒径53mm。天然砂砾底基层压实度296%。要紧工程量表序号名称数量单位备注1细粒式沥青混凝土2550m24cm厚(AC10)2粗粒式沥青混凝土2550m26cm厚(AC-201)3四合料2848.4m240cm厚人行道板2331.6ID241:2水泥砂浆2331.62m3cm厚5水泥稳固砂砾2331.62m15cm厚6乙种麻石侧石502.6m35×12cm7乙种麻石平石502.6m30×12cm8土石方2612.7m39偏沟式单算雨水口16座2、现场施工条件本工程施工图纸及设计资料已经完成,施工现场三通一平情况(包含地理、气象、地形、地质、水文、供电、通讯、交通运输及可供利用的旧建筑物等情况)已完成,水电均能满足施工要求,具备开工条件。二、施工目标与施工组织管理1、施工目标根据我公司类似工程经历与综合实力及工程施工招标书的要求,确定施工目标如下:(1)质量目标:执行1S09002质量体系保证模式,建立本项目的质量保证体系;确保“优良”工程,争创“优质”工程。质量保修严格按国务院2000年第279号文件执行。(2)工期目标:充分发挥管理、技术及装备优势,合理安排施工计划,确保本标段工期为30天(日历天)。(3)安全生产目标:安全生产无安全事故发生。(4)文明施工目标:爱护周边环境,规范施工现场管理,创文明施工工地。(5)服务目标:确保各方满意,实行服务承诺制。(6)成本操纵目标:加强成本操纵,实现保本微利目标。2、施工组织管理为了加强对本工程的领导与管理,确保工程质量与工期有效实施,做到优质、高效、均衡地组织生产,公司成立背街小巷提质改造工程项目经理部(下列简称项目部)。下设四科二室,即工程管理科、质安科、财务科、机务材料科、办公室与试验室。项目部下辖二个工程处与一个搅拌站。项目部对工程进行全面指挥、统一管理。(见组织管理机构图)各施工班组3、施工方案方法1、施工顺序为:施工准备一测量放样一拆除原道路碎并外运一排水管道路基土方开挖f排水管施工f土方回填并平整、夯实土基一水泥稳固砂砾施工一侧、平石安装一车行道沥青碎一施工交叉口沥青砂施工一人行道基础夯实土基一水泥稳固砂砾基层回填一组砌彩色人行道板一植树一清场整理。2、施工准备及前期工程2. 1技术准备组织项目经理部管理人员熟悉招标文件、施工技术规范及工程验收规范,认真察看施工现场,熟悉施工地段的地形、地质等情况,并对道路下部的管道管线的走向进行勘测摸底,确定临时排水沟走向,熟悉施工设计图纸,做好施工技术交底工作,掌握技术要求。3. 2建立工地试验室试验室负责对进场材料的核验,进行土工标准试验、混合料配比试验与检测及其它工程质量的操纵试验。4. 3前期工作工程开工前,组织劳力及部分机械、仪器仪表、材料进场,配合建设单位做好工程开工前的各项准备工作,同时对路基的表面做好清杂等前期工作。5. 4工程测量放样1)施工测量工程开工前,根据业主提供的水准点及道路的中心线,做好水准点、中心线的复核、固定工作,做好测量记录,并报业主及监理工程师核查。施工现场各临时水准点、基线操纵点均以水泥碎护桩或者引测在固定建筑物上。2)技术要求:施工测量技术要求按国标工程测量规范(GB50026-93)执行,测量的精度按公路勘测规范(JTJO61-99)的要求执行,施工放样按公路路基施工技术规范(JTJO33-95)的规定执行,同时注意定期进行复测。水准点闭合差:式中L为水准点之间的水平距离,单位为Km。导线方位角闭合差:±40册秒,式中n为测站数。直接丈量测距的同意偏差符合有关技术规范规定。三、排水工程1、排水工程施工工艺流程为测量放样f基槽开挖f基础垫层f底板浇筑f管道安装(检查井砌筑)f闭水试验f土方回填2施工放线1)工程开工前,根据业主提供的水准点及道路的中心线,做好水准点,中心线的复核、固定工作,做好测量记录,并报业主及监理工程师核查。2)施工现场各临时水准点、基线操纵点均以水泥砂护桩或者引测在固定建筑物上。3)经纬仪按设计标高放好基槽开挖中心线。3、基槽开挖1)管道基槽、井体开挖使用挖掘机开挖。施工中按放坡系数放好边坡,以防塌方;开挖后预留30Cnl保护层,待铺垫层前再用人工进行清理。2)基槽开挖时不得扰动原状土,如遇扰动人工清理后,再用与设计要求相同材料回填,密实度不小于95%。3)管沟基础应落在原土层上,若遇淤泥或者杂填土应以清除,超挖深度小于20Cm使用砂砾石,若超挖深度大于20Cm使用含水泥4%水泥土填实,压实度不小于95%(重型压实标准)。过路管沟槽用6%水泥稳固砂砾回填,压实度不小于95%(重型压实标准)。4、基础施工1)在基槽开挖完成后,务必严格测量放样复核制,对槽底宽度、高程及底面放坡、轴线位置,应由监理工程师复核无误后,方可进行基础税的施工。2)(管道)基础浇筑,首要条件是基槽开挖符合标准,基槽排水良好无积水,槽底土层不遭到破坏,没有管涌、松软现象。3)碎拌制应使用机械拌制,级配正确,操纵水灰比,向槽底下料要用滑槽,碎振捣务必密实4)在雨季浇筑彼时,应准备好防雨措施。5)做好每道工序的质量检验,未达标准宽度、厚度,应予返工重做。5、管道安装铺设1)在管道铺设前,务必对管道基础作认真检查复核。检查基础碎质量是否达到设计要求,复核轴线位置、线形与标高是否与设计标高吻合,如发现差错,应纠正或者返工。切忌在不合质量标准基础上进行管道铺设。2)管道安装前,宜将管、管件按施工设计的规定摆放,摆放的位置应便于起吊与运送。甲方提供到现场的管道务必验收,符合质量标准。3)在管道铺设前,务必对轴线再次测量复核,符合设计后才开始排管。4)管节下入沟槽时,不得扰动天然地基。5)稳管用垫块应事先按设计预制成形,安放位置准确。使用三角形垫块,应将斜面作底部,并涂抹一层砂浆,以加强管道的稳固性。6)为防止管道接口渗漏,对使用管材务必严格检验,不符合标准者不得使用,特别是卸管后,要再检查有无损伤、裂缝、有无缺口,包含圆度偏差,发现上述问题应予剔除。6、检查井砌筑1)井底基础应与管道基础同时浇筑。检查井内流槽,宜与井壁同时进行砌筑,表面应使用砂浆分层压实抹光,流槽应与上下游管道底部接顺,管道内底高程应符合规范的规定。2)在井室砌筑时,应同时安装踏步,位置应准确,踏步安装后,在砌筑砂浆或者碎未达到规定抗压强度前不得踩踏。3)在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符合设计要求,管与井壁衔接自应严密,预留支管管口宜使用低强度等级砂浆砌筑封口抹平。4)检查井接入圆管的管口应与井壁平齐,并砌砖圈加固,砌筑圆形检查井时,应随时检测直径尺寸,当四面收口时,每层收进不应大于30mm,偏心收口时,每层收进不应大于50mm。5)砌筑检查井的内壁应使用水砂砂浆抹面,内壁抹面应分层压实,外壁应使用水泥砂浆搭缝挤压密实。6)检查井砌筑至规定高程后,应及时浇筑或者安装井圈,盖好井盖。7)检查井周围回填前应符合下列规定:a、井壁抹面与防渗层应符合质量要求;b、井壁与管道连接处应使用水泥砂浆填实。8)检查井同意偏差应在下列范围之内:井身尺寸方井长、宽±20m,圆管直径±20mm;井盖与路面高程差:非路面±20mm,路面±5mm;井底高程D1000÷10mm,D>1000÷15mmo7、闭水试验污水管及d300以上的雨水管在安装好以后,根据设计要求,在填土之前务必进行闭水试验。1)闭水试验应在管道灌满水经24小时后再进行。2)对渗水量的测定时间应很多于30mi11o8、雨水口1)雨水口应与道路工程配合施工。按道路设计边线及支管定出雨水口中心线桩,雨水口长边务必重合道路边线。2)按雨水口中心线桩挖槽,挖至设计槽底。槽底要夯实,并浇筑CIO混凝土基础。3)雨水口砌筑a砌筑井墙,随砌筑随勾平缝,用CIO混凝土将墙外回填捣实。b井口与路面施工相互配合、同时升高,井圈安装好后,盖木板或者用铁板覆盖,以备在道路面层施工时,压路机通过不致被压坏。四、土方回填土方回填使用机械结合人工方法,管道经闭水试验符合设计及技术规范要求后进行回填。1、回填土应分层铺填,每层松铺厚度不大于30cm,在管道两侧同时进行。2、回填土夯实使用压路机及蛙式打夯机械,对边角等部位使用蛙式打夯机夯实。管顶以上使用压路机进行。每层夯实后务必进行土方密实度检测,达到回填土密实要求后,方可进行上一层土的回填。3、回填±±质务必符合回填要求,严禁用淤泥、腐植土、垃圾土等不符合要求的土回填。五、车行道施工1、施工准备1)路基施工前,施工人员应对路基工程范围内的地质、水文等情况进行全面调查,通过取样试验确定其性质与范围,并熟悉对特殊土的处理方法。2)根据设计文件提供的资料,对路基、两侧路肩土质进行复查与取样试验,对土质进行:a液性、塑性、塑性指数、天然稠度或者液性指数,颗粒大小分析试验;b含水量试验;c密度试验;d相对密度试验;e土的击实试验;f土的强度试验(CBR值)等试验;经检测合格方可进行土方施工。3)雨季施工时先做好截水沟、排水沟等排水及防渗措施,保证路基经常处于干燥、牢固与稳固状态。2、施工D施工前按照设计图纸的道路用地范围内场地进行清理。施工方法,以挖机、炮机、冲式夯施工为主,人工配合清理为辅。用自卸车运至业主指定地点。2)填方用土务必先送检,测定其最佳含水量与最大干密度。路基土务必分层填筑压实。不一致种类的土不得混填,优质土要填在上层,挖填的土如含水量符合要求能够随挖随填,并及时压实。填土中不得含淤泥、腐植土及有机物质等。3)路基挖土时由边到中,分层循序进行。当路基挖至设计标高后,若遇软弱地层,应全部挖除采取措施进行处理,使其达到或者超过设计要求。4)地下面污、雨水管、涵管周围及顶面的回填工作要对称、均匀进行,薄铺轻压,分层回填密实。对浅埋管道务必加固处理。5)检测路基含水量,在其接近最佳含水量时进行碾压。6)在碾压施工过程中,注意操纵碾压厚度及路拱,在含水量适中的情况下整平碾压。碾压时先轻后重、先静后震、先高后低、先慢后快,由两侧向中间,压路机前后两轮重叠20cm以上。填方经碾压夯实后,不得有翻浆、“弹簧”现象。7)施工缝两接头上下错开成台阶状,然后进行碾压密实。为保证路基两侧密实度,在路基两侧各加30Cm超宽碾压。8)±路基压实度使用环刀法检验。土质路基压实度标准务必达到设计标准要求9)路基整理a路基压实后,开始路基表面的整修。按照设计标高(坡度)用平地机配以人工,并配合压路机械碾压整型。b经整理后的路基表面平整,坡度合适,压实度与路基的整体强度符合设计要求。c路基养生在碾压完成的第二天或者第三天开始,养生使用洒水养生法,每天洒水的次数视气候情况而定,始终保持表面潮湿或者湿润,养生期通常为7d。在养生期间,除洒水车以外,禁止任何车辆通行。3、路基水泥稳固砂砾基层处理基础夯实后基层铺水泥稳固砂砾基层。具体方案如下:1)备料本工程水泥稳固砂砾基层使用场外拌制,所有材料在进入加工厂前均进行检验,经检测合格后可进行拌制施工。拌制时严格按照配比计量下料,不随意改变材料比例,确保水泥稳固砂砾基层质量。a水泥选用标号为32.5的普通硅酸盐包装水泥,用水泥库贮存。c砾石砾石须符合设计与施工规范要求,选择质地坚硬、干净,有一定级配的砾石,粗细集料的含泥量小于3%。2)拌与具体要求如下:a配料要准确;b含水量要略大于最佳值,使摊铺后碾压的含水量能接近最佳值;C拌与要均匀。拌与使用厂拌设备拌与。拌与好的水泥稳固砂砾基层混合料要随拌随运随用,堆放时间不得超过2d。混合料如发生离析现象要重新进行翻拌。3)摊铺a运到工地的混合料要及时摊铺。摊铺好的混合料务必当天碾压完毕。b摊铺使用自动找平的摊铺机摊铺配以人工整平,严禁用齿耙拉平。摊铺时按松铺系数(L2L4)操纵好松铺厚度。C摊铺施工时,均应自下而上分层进行。d其他摊铺要求与水泥稳固砂砾基层摊铺要求相同。4)碾压a碾压工作使用机械压实。压实机械的选择根据工程规模、场地大小、填料种类、压实度要求、气候条件、压实机械效率等因素综合考虑确定。b根据本工程的设计要求及技术要求,碾压使用1215t光轮压路机,1520t轮胎式压路机配合碾压。c在碾压前对填料层的松铺厚度、平整度(坡度)含水量进行检测,符合要求后方可进行碾压。Cl碾压开始时用慢速,最大时速不宜超过4kmh,碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行,通常重叠后轮宽的1/2,前后两区段宜纵向重叠1.0L5m,做到无漏压、无死角,确保碾压均匀。碾压后表面不得有浮料、脱皮、松散现象。e碾压时的松铺厚度、平整度与含水量及碾压遍数应根据现场压实试验提供的数据进行,一层碾压好,经压实度检测合格后方可进行下道工序的施工,不合格处应进行补压后再做检测,一直到合格为止。f施工时尽量减少纵、横向接缝。5)养护a水泥稳固砂砾基层基层碾压完成后,即开始湿润养生。特别在施工后14d内,表面务必保持湿润。b在未铺面层往常不可开放交通。如需临时开放交通路段,应作沥青封层保护。c每层路基施工养生后,检查弯沉达到设计要求后实施上层结构,如不能满足设计弯沉,则应对症处理直至达到要求。4、侧、平石、锁边石施工侧石、平石均为乙种麻石,规格分别为:35×12cm,30×12cm,侧石为502.6m,平石502.6m;接缝用水泥砂浆勾凹缝。严格按设计图纸要求,放好轴线与标高以后进行施工。侧石、缘石务必稳固,并应线直、弯顺、无折角,顶面应平整无错牙,侧石、锁边石勾缝应严密,缘石不得阻水。侧石、锁边石背后回填土务必密实。侧石、平石、锁边石同意偏差应符合有关技术规范要求。5、路基路面施工路面结构沥青面层使用沥青混凝土,沥青路面基层表面设置透层,透层沥青使用乳化沥青。1)材料路面沥青砂使用4cm厚细粒式(Ae-13)、4cm厚中粒式(AC-16I),基层使用40cm厚水泥稳固砂砾(或者35厘米厚四合土料)。2)拌制与运送a拌制使用能精确称质量的间歇式(即分盘式)厂拌设备拌与。b混合料要拌与均匀,色泽一致,无成块油团。C运输使用自卸汽车装运。3)摊铺检验合格后的沥青混合料倒入摊铺机料斗,并启动摊铺机,按23m分钟的速度进行摊铺,当摊铺5IOm后,检查摊铺厚度及横坡是否有误,确定无误后继续摊铺。摊铺前拟定摊铺机行程示意图,摊铺机应距道牙20Cm以外操作,边缘由人工铺油、刮平。大面积摊铺时一次摊铺长度很多于50120m,以尽可能减少由于摊铺机与压路机的起、停给路面造成不平整。摊铺下一幅纵缝要重叠IOcmo4)两侧交错每隔20m设测试点,摊铺后用水准仪测出高程。5)摊铺至50100m时由质检员检测铺料的温度,当温度达到初压温度方可上压路机碾压。6)碾压a在混合物温度110度左右进行碾压;b碾压时由路边向路中,碾压顺序如下:接缝隙处预压f路初压f全路复压f全路终压。每次来回轮迹重叠,为后轮宽1/2左右。C压路机在碾压时匀速行驶,不得在碾压层上调头,转向或者突然刹车。d施工遇雨要及时通知拌与厂停止供料。已出厂与己铺好的要立即铺快压,抢工铺筑完成。7)开放交通a在沥青面层全部完成并冷却至气温后方可开放交通。b开放交通的路段,有充分的管制交通设施及人员。晚上务必设有警示灯。C竣工后沥青面层要求平整坚实,粗细均匀,不得有脱落、掉渣、裂缝、推挤、烂边等现象。七、普通砂工程施工a.混凝土材料选择(1)水泥水泥品种选择:普通硅酸盐水泥,水泥标号32.5。在施工中与设计、监理的指导下全面确定水泥的厂家。为避免施工影响周围环境,水泥使用散装水泥,由散装水泥车直接运输至工地。水泥从邻近水泥厂购买。(2)水拌与用水使用自来水。(3)骨料混凝土骨料全部使用购买方式解决,骨料分类堆存于较平整干净场地,料堆高度小于3mo细骨料质量要求:质地坚硬、清洁、级配良好,细度模数2.43.0。粗骨料质量要求:底板可考虑三级配,最大粒径为80mm;其余部位二级配,最大粒径为40mm;施工中骨料最大粒径根据设计要求并满足混凝土布筋及结构要求。(4)外加剂根据设计要求及结构部位性能要求,通过现场试验确定用于混凝土中的外加剂,拟掺外加剂要紧为减水剂与引气剂,减水剂掺量通常为水泥重量的0.2-0.3%;设计要求混凝土抗冻等级F50,因此务必添加引气剂,可明显提高混凝土的抗冻性及与易性,掺量通常为0.010.04%,与减水剂、早强剂复合使用。外加剂的使用务必经监理同意,方可用于生产。b.混凝土配合比混凝土配合比务必根据不一致结构的混凝土,有不一致的要求,既要满足规范与设计要求,还要满足施工要求。配合比务必通过试验确定,所有试验数据务必保送监理人批准同意,方可用于混凝土施工。混凝土水灰比不得超过规范规定最大同意值,通常使用0.550.60。混凝土的坍落度使用标准圆锥坍落度为35cm。模板或者路侧石锁边石安装完毕,通过自检、互检、工程项目部专检合格后,请建设单位、监理单位进行验收,验收后方可进行性的浇捣。其工艺流程为:作业准备一碎搅拌一碎运输一碎浇筑、振捣一碎养护。碎使用集中加工,汽车运输、机械振捣。碎严格按试验室的配合比通知执行,悬挂配合比施工牌,严把水泥、砂、石等材料质量与计量关,做到精确投料,留足试块。碎浇筑前将仓内垃圾杂物等清理干净,并浇水湿润。振捣时务必按顺序振捣,不得漏振,做到内实外光,并使用水准仪跟踪找平,保证碎表面的平整度,严格按无缝施工规范要求浇筑碎,碎浇筑完毕后,视当时气温情况适当浇水养护。第二章、施工进度计划及保证措施一、施工进度计划本工程拟在2010年10月02日开工,竣工日期2010年12月31日,日历工期28天。见施工进度计划表二、施工保证措施为保证该工程施工进度按计划进行,现拟下列措施:1保证按照合同规定的时间内开工,并水通、电通及场地平整。2按施工进度计划所需的劳动力、施工机械设备要提早进场,加强施工现场施工机械设备的保养工作,搞好材料供应,保证工程施工能正常顺利地进行。3、合理安排、组织流水施工作业,为此项目经理与施工员务必坚守工地,随时解决施工中遇到的问题,协调施工中各施工段、各专业、各工种之间的矛盾,保证施工顺利进行。第三章、平面布置由于现场无法布置各类施工设备,拟使用场外租用场地布置各类机械设备,现场租用办公场所、临时五金仓库相结合的方案。1、项目部驻地项目部设在改造工程邻近,租用邻近房屋解决。2、搅拌站等生产区由于现场狭窄无法布置,因此碎及水泥稳固土搅拌站设立在现场外,搭设水泥库、搅拌站、机具设备停放处、机修车间、仓库等生产设施。生产区所有临建使用砖墙砌筑,石棉瓦屋面,内墙粉石灰砂浆,水泥砂浆地面。进、出生产区道路进行硬化,砂石料堆场应做2%的泄水坡,场地表面、搅拌站地面进行硬化。周边排水沟应畅通,总排水口修筑沉淀池,所有污水排出应通过沉淀。第四章、质量保证措施我公司将依照GB/IS09002质量保证模式,进行全员质量意识教育,提高全员质量意识,建立质量保证体系,编制质量手册,开展质量前期操纵,后期检查,健全检测制度,形成检测网络,使全体施工人员养成严格执行各项质量检测制度的自觉性。对每一道施工工序、每一个施工部位进行自检,经项目质检部门检测,并报监理工程师检验认可后,方可进行下道工序的施工,保证工程质量达到优良标准,具体措施是:建立、健全质量保证体系。明确项目经理为工程质量的第一责任人。第五章、安全保证措施项目经理部成立安全生产委员会,项目经理为安全责任第一负责人,负责本项目的安全生产工作,各施工处、队设安全管理小组,施工处、队长为组长(第一责任人),负责本处、队范围的安全生产工作,各班组设专职安全员(班、组长为第一责任人),负责日常生产、生活的安全保卫工作。本工程建立项目经理、安全生产委员会、质安科、工程科、安全员的安全管理体系,实行自下而上的逐级负责制,以确保安全生产。第六章、要紧机具使用计划设备动员周期为3d。第一批施工设备、器材到场,后续人员、设备、器材按分项工程开工顺序分批次陆续到场,开工后7d内人员施工设备全部到位。本工程所需的大型工程设备,目前均进行了保养,可随时调入本项目使用。小型机具与设备能够用汽车运达现场。拟投入本合同要紧施工机械设备表机械名称型号规格定率者量额功或容厂牌及出厂时间划到地期计运工日数量(台)新旧程度小计其中自有新购租赁挖掘机PC2000Im19994.111190小挖机PC5020004.151195自卸汽车东风14019994.115590光轮压路机3Y-12-1520015.11190碎搅拌机JZ35020024.251190砂浆搅拌机20024.251190空压机VY/720024.152290风镐20024.155590装载机ZL50C20024.151190第七章、劳动力安排计划及措施人员动员周期为5d,管理人员与第一批临建人员到场,后续人员按下表安排分批次陆续到场。人员进场周期如下表:劳动力计划表时间:从开工之日算起月劳动力(人)合计管理人员碎工普工其他2005年6月5461818122005年7月5461818122005年8月546181812第八章、要紧材料、构件用量计划一、材料供应商的选择除业主指定的材料供应商外,其他材料的采购首先对各材料供应商的质量保证模式进行考核,验证其各项指标的保证能力,实行优中选优。所有材料采购前,与业主协商选择材料供应商,确实把好材质关。二、材料供应1、材料供应应按照“超前准备、及时供应”的原则,根据施工进度计划提出月、周材料、构件用量计划,并提早半个月交材料采购负责人负责预订采购。2、所有进场材料都应有出场合格证,并根据施工规范要求做材料性能检测试验,不合格的材料坚决不许进场。三、现场材料管理1、材料使用应以材料施工定额为基础,要经常考核与分析材料消耗情况,着重于定额材料与实际用料的差异,不断提高材料管理水平。减少材料在施工过程中的浪费。2、原材料要严格检查各类材料的规格、数量与质量,发现问题,追究责任,及时解决问题,当数量、质量、规格都符合采购文件要求时,方可已办理验收、入库手续,入库管理。3、所有进场材料都要记入材料台帐。材质证、合格证、试验报告应编号存放。对有标识要求的,要作好标识工作。以保证施工资料的完整性。4、材料仓库外观要整洁,内部布局合理。材料存放要做到材质清、规格清、新旧清、过目知数。露天存放的材料,必要时要盖下雨用帆布,堆码整齐。进入库房、料棚存放的材料,应使用货柜陈列,防止挤压。5、库存材料应做好防潮、变质、变色的处理。6、材料保管员要切实履行自己的职责,正确掌握材料的性能、用途、保管期限。定期进行检验,以保证材料的安全、有效、减少材料储存损耗。7、加强材料管理,严禁次品及不合格材料及无证材料进入施工现场,现场材料严格实行验品种、验规格、验质量、验数量的“四验”制度。8、对各班组根据其工程进度实行限额领料、及时登记使材料使用按计划、按进度、合理使用。四、要紧材料、构件用量计划要紧材料、构件用量计划表序号材料名称规格单位数量备注1中空壁聚乙烯管(HDPE)管m90d3002钢筋碎排水管d600m1963单菌雨水口偏沟式个164240×l15×53红砖块8万5沥青混凝土细粒式Dl225506沥青混凝土中粒式m'25507水泥砂浆3cm1:2m2331.68水泥稳固砂砾15cmm32331.69彩色人行道板m22331.610水泥32.5吨40011砂中砂m360012卵石各级配130013麻石侧石乙种m502.614麻石平石乙种m502.6第九章、现场文明施工措施一、管理目标争创文明施工现场。二、加强教育,提高文明施工意识1、建立现场文明施工领导小组,由项目经理任组长,项目技术负责人任副组长,质量、安全负责人任小构成员,领导小组负责文明施工措施的制定与落实,做到措施有效,贯彻有力,责任到人。2、将施工现场人员的教育纳入日常生活与生产中,由项目经理部牵头构成职工教育领导小组,制定日常生活规章制度,对法律、法规进行学习。杜绝聚众闹事、嫖娼、打牌赌博、偷扒、造谣中伤等现象,做到人人自觉遵纪守法,个个认真努力工作,对民工建立名册单与“三证”检查,对

    注意事项

    本文(某小巷整治工程施工组织设计.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!
