欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    伸缩缝施工方案.docx

    • 资源ID:1088465       资源大小:15.30KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    伸缩缝施工方案.docx

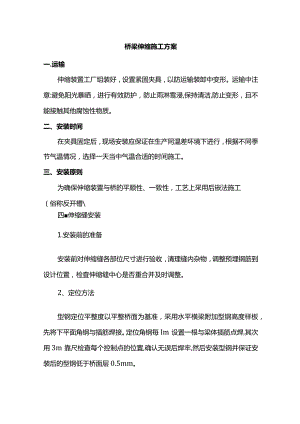

    桥梁伸缩施工方案一.运输伸缩装置工厂组装好,设置紧固夹具,以防运输装卸中变形。运输中注意:避免阳光暴晒,进行有效防护,防止雨淋雪浸,保持清洁,防止变形,且不能接触其他腐蚀性物质。二、安装时间在夹具固定后,现场安装应保证在生产同温差环境下进行,根据不同季节气温情况,选择一天当中气温合适的时间施工。三、安装原则为确保伸缩装置与桥的平顺性、一致性,工艺上采用后嵌法施工(俗称反开槽四伸缩缝安装1.安装前的准备安装前对伸缩缝各部位尺寸进行验收,清理缝内杂物,调整预埋钢筋到设计位置,检查伸缩缝中心是否重合并及时调整。2、定位方法型钢定位平整度以平整桥面为基准,采用水平横梁附加型钢高度样板,先将下平面角钢与插筋焊接。定位角钢每Im设置一根与梁体插筋点焊,其次用3m靠尺检查每个控制点的位置,确认无误后焊牢,然后安装型钢并保证安装后的型钢低于桥面层0.5mm。3、型钢安装型钢吊装就位后,将伸缩缝装置上的锚固筋与梁内预埋钢筋焊牢,可先将一侧焊牢,等达到已确定的安装气温时将另一侧锚固筋全部焊牢,并放松卡具,使其自由伸缩。焊接时为避免集中焊接应力引起型钢变形所采用间断焊。4、浇筑过渡段前的准备工作浇筑前用泡沫板嵌入梁端间隙内,上部应与伸缩缝型钢内侧密合使之达到密封无缝隙,防止在浇筑砂时出现漏浆,流入梁端间隙内,影响正常伸缩位移。浇筑前用胶粘纸或泡沫板封闭伸缩缝顶面缝口,防止浇筑已时流入水泥浆影响密封橡胶带的安装。清除原碎面层灰尘及浮块并浇水充分湿润接缝已。5、过渡段已施工硅浇筑时为防止污染桥面,在伸缩缝区域两侧桥面采用贴胶粘纸保护桥面的清洁。浇筑碎时应连续进行,间歇时间不得超过30分钟,采用插入式振捣器,振捣时严禁碰撞缝区泡沫板,必须保证硅质量振捣密实,多次收浆,表面压光。碎的平整度用3m长铝合金刮尺以两侧桥面标高为基准进行控制。碎养护采用麻袋片覆盖洒水养护,养护期不得少于14天,达到G仝强度后方可通车。五泄水管安装1、必须在浇筑混凝土及桥面铺装时避免泄水管堵塞。2、桥面铺装时应把泄水管的口部留出,泄水孔的进水口应略低于桥面水泥混凝土层,周围为铺装层所包围,形成一个空洞以接受水流。3、泄水管设置的位置、数量和材料应符合图纸要求。泄水管下缘应伸出结构物底面1015cm.o4、混凝土铺装层上在泄水孔端头与收水隔栏连接处做一粘二油防水层。

    注意事项

    本文(伸缩缝施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
