欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    情况通报2014年8月.docx

    • 资源ID:1099799       资源大小:24.68KB        全文页数:12页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    情况通报2014年8月.docx

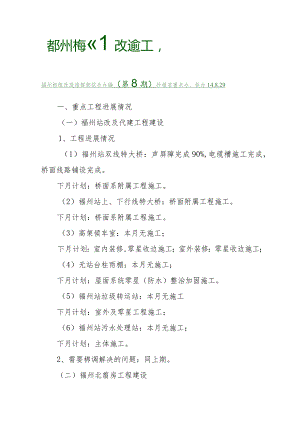

    都州梅«1改逾工,福州枢纽改造指挥部综合办编(第8期)抄报省重点办、铁办14.8.29一、重点工程进展情况(一)福州站改及代建工程建设1、工程进展情况(1)福州站双线特大桥:声屏障完成90%,电缆槽施工完成,桥面线路铺设完成。下月计划:桥面系附属工程施工。(2)福州站上、下行线特大桥:桥面附属工程施工。下月计划:桥面系附属工程施工。(3)高架候车室:本月无施工;下月计划:室内装修,零星收边施工;室外装修:零星收边施工;(4)无站台柱雨棚:本月无施工;下月计划:屋面系统零星(防水)整治加固施工。(5)福州站垃圾转运站:本月无施工下月计划:室外及零星工程施工;(6)福州站污水处理站:本月无施工;下月计划:主体施工。2、需要梆调解决的问题:同上期。(二)福州北翦房工程建设1、施工情况:无进展2、下月计划(1)消控中心:周围铁栏杆完成;(2)贵宾室:浮雕施工完成;(3)1/B1轴:落客平台吊顶及灯具安装完成;(4)高架桥:沥青地面及护栏增高完成;(5)行包通道:坡道二次结构装修及灯具安装完成;(7)高架候车室:BAS空调机组监控接线完成并调试;(8)通信光路开通、电力远动调试;(9)站房西侧砌井。3、需梆调问题:无。()仙游车站增设客运设施工程1、施工情况(1)站房施工:本月无水电主体安装,开累完成80%;内墙干挂石材主龙骨安装完成55%,开累完成90%;本月生产用房吊顶完成10%,开累65%;本月网架屋面上层屋面板铺设完成20%,开累完成100%,马道完成10%,开累完成100%;本月靠线路侧站房立面铝板安装完成90%,开累完成90%;各个立面石材幕墙安装完成80%;开累完成80%;正立面铝板幕墙安装完成10%,开累完成10%;本月内墙干挂石材面板完成60%,开累完成70%;(2)站场施工:一站台:本月站台墙无施工,开累完成350米,累计完成78%。一站台雨棚(共12单元):本月第十一单元雨棚梁板柱浇注完毕,第十二单元模板安装完成,第三单元钢管架搭设完成90%;二站台:第九单元雨棚梁板於浇筑完成,第十单元脚手架搭设完成60%,第七单元雨棚模板及脚手架拆除完成,第一至第四单元雨棚屋面檐粉刷完成50%;(3)天桥施工:本月无施工。2、下月计划(1)水电、信息管线、室外消防水池施工。(2)室内外装修施工。(3)基本站台雨棚柱基础和二站台雨棚主体结构施工。(4)天桥幕墙安装,吊顶及地砖铺设。3、需饰调I问题(无)(四)樟林货车车辆段工程1、本月完成情况(1)房建:修车库与联合车库钢结构8-35轴(除屋面外)全部完成,A轴附属房屋主体、回填全部完成,受迁改影响预应力管桩、承台完成;调梁棚高压旋喷桩完成50%;食堂、浴室框架柱全部完成;1#变电所砌体、防水完成,4#变电所基础框架柱全部完成;抛丸除锈库104m以下框架柱完成;动检教育综合抹灰、防水完成;生产调度中心封顶完成;调机库及料具间水泥搅拌桩、基础±0.00以下全部完成;(2)桥涵:GXDKl+898.4小桥第1节、第2节、第3节支护、开挖、底板浇筑完成;LXDK7+414.84下穿框架桥人工挖孔桩完成500m;GXDK0+798.2框架涵管桩全部完成;GXDK1+064.1框架涵完成;(3)改沟:改沟1,U型槽开累完成11节;(4)路基:牵2线开通,牵1线拆除完成;存车线LXDK7+687.29-LXDK8+400路基清表,完成挖方IOoOOm*(5)管线迁改:IOkV电力线路过渡施工完成(过渡地点联合车库、抛丸除锈库、GXDKl+064涵洞);(6)轨道工程:便线轨料进场;(7)通信工程,车站客运信息系统:动检教育综合楼管线安装完成100%;(8)信号工程,配合拆除牵1,启用牵2。2、下月计划(1)房建:锻工间、钳工间抹灰、窗框、防水完成;调梁棚高压旋喷桩全部完成,试验检测完成;修车库与联合车库砌体完成80%,钢结构屋面完成80%,受拆迁影响的钢柱等吊装完成;1#变电所抹灰、窗框全部完成,4#变电所主体、砌体、回填完成;抛丸除锈库封顶;动检教育综合楼抹灰、屋面完成;生产调度中心砌体、二次结构全部完成,具备抹灰条件;调机库及料具间基础±0.00以下全部完成;食堂、浴室主体全部完成;(2)桥涵:GXDKl+898.4小桥第1节、第2节、第3节底板侧墙於浇筑完成;LXDK7+414.84下穿框架桥Ul防护桩全部完成,U2防护桩完成50%;GXDKo+798.2框架涵完成;(3)改沟:改沟1,U型槽完成4节;(4)路基:便线路基及附属全部完成,牵出线路基及桩板墙各完成50%;GXDK2+0OO-GXDK2+400路基成型;存车线GXDK0+800-GXDKl+200路基地基处理、路基填筑完成50%;(5)轨道工程:备料;(6)通信工程:既有线拢口光电缆防护工程准备开始施工;(7)信号工程:根据便线路基形成情况,进行信号设备安装;(8)电力工程:既有线拢口电缆防护工程准备开始施工;(9)接触网工程:便线接触网混凝土支柱组立,金具开始安装;3、需要协调问题(1)化工路以北地块征拆:钢联三场内新红线的确认并围蔽;新公交站建设启动,旧公交站的搬迁准备工作;(2)鳍溪农场、小学及周边地段构筑物严重阻碍电力线路、自来水管道、燃气管道迁改,需协调搬迁进程;(3)尽快启动车辆段内古榕树移植问题。二、综合信息2014.7.31路局督导组到指挥部检查指导工作。路局督导组组长朱生垣、组员练礼生到指挥部检查指导群众路线教育实践活动开展情况,并就召开党支部专题组织生活会和民主评议党员工作开展事宜进行指导。2014.7.31召开9月份营业线及邻近营业线施工计划和施工方案审查会。组织中铁十二局樟林车辆段项目部、中铁二十四局福州站改、仙游站项目部,北京铁城监理樟林车辆段监理部、北京铁研监理福州站改监理部、华路监理仙游站监理部召开9月份营业线、邻近营业线施工计划和施工方案审查会。2014.8.1福建省铁办召开合福铁路引入福州站工程征迁(清理概算)费用协调会。工程室主任吴智顺、综合室主任陈晓明参加会议。2014.8.1指挥长林晋平参加路局组织召开的月度工作电视电话会。2014.8.4召开福州站改扩建工程、合福引入福州站代建段及福州北站房工程周例会。会议重点研究工程收尾及问题整改推进工作。2014.8.4指挥长林晋平参加路局组织召开的全局建设大交班电视电话会议。2014.8.4召开樟林货车车辆段工程周工作例会。会议重点研究工程建设推进事宜。2014.8.4指挥部组织核实福州站改扩建工程轨料数量,并与中铁第四勘察设计院总体李军营等人进行沟通。2014.8.5召开樟林车辆段工程施工计划申报等协调会。指挥部召开樟林车辆段工程施工计划申报等协调会,就下穿便线及施工计划申报审批及近期施工安全保障措施进行沟通协调。2014.8.5中铁建福州北站房项目部经理陈月平就清概事宜与指挥部进行协商。指挥长林晋平、工程室主任吴智顺、工程师欧丰榕参加会议。2014.8.6路局领导交待增设莆田站出站地道与停车场通道有关事宜。莆田市政府拟委托路局代建增设莆田站出站地道与停车场通道工程,路局常务副局长钟生贵要求我部做好与莆田市政府对接,协商增设莆田站出站地道与停车场通道有关事宜。2014.8.6协调福州北站房商业开发及莆田市政府要求增设莆田站出站地道有关事宜。指挥长林晋平与建管处黄丁根处长就福州北站房商业开发部分清概费用事宜及莆田市政府要求增设莆田站出站地道与停车场的通道进行沟通。2014.8.7指挥部开展暑期安全检查。我部组织有关人员检查樟林货车车辆段工程施工现场,并与中铁十二局樟林货车车辆段项目部就检查情况交换意见,同时对近期的施工重点工作进行梳理。指挥长林晋平、工程室副主任林宏韬、工程师罗新国、王道平参加检查。2014.8.7协调樟林货车车辆段工程给水管道改迁事宜。指挥部就樟林货车车辆段工程给水管道改迁事宜与福州房生段段长黄德友进行沟通。指挥长林晋平、工程室主任吴智顺、综合室主任陈晓明参加会议。2014.8.8浙大网新股份有限公司经理到指挥部就其承担的福州北站房工程及仙游站增设客运设施工程管服信息系统施工情况进行沟通。2014.8.8召开福州开闭所进线电源改造施工方案审查会。我部组织召开福州开闭所进线电源改造施工方案审查会,路局供电处、建设管理处、福州站,福州供电段,中铁电化局福州站改项目部、北京铁研监理福州站改项目部等单位参加。2014.8.8召开支部党员学习会。根据专题组织生活会及民主评议工作要求,我部组织全体党员进行会前集中学习,同时收集党员专题组织生活会发言题纲。2014.8.11召开福州站改扩建工程、合福引入福州站代建段及福州北站房工程周例会。会议重点研究工程收尾及问题整改推进工作。2014.8.11路局召开仙游站增设客运设施开通需完善客服设施工作协调会。工程室主任吴智顺,高工陈忠敢参加。2014.8.11召开樟林货车车辆段工程周工作例会。会议重点研究工程建设推进事宜。2014.8.11路局督导组练礼生到指挥部检查指导召开专题组织生活会及民主评议工作准备情况。2014.8.12召开仙游站接触网硬横梁吊装及承导线架设施工方案审查会。我部组织南昌局供电处,厦门供电段,南昌华路监理仙游站监理部,中铁二十四局仙游站项目部召开仙游站接触网硬横梁吊装及承导线架设施工方案审查会。2014.8.12指挥部开展党员间谈心活动。2014.8.12召开党员专题组织生活会并进行民主评议党员。路局群众路线教育实践活动督导组组长朱生垣、组员练礼生到会指导。2014.8.13福州市征迁服务中心及晋安区政府召开樟林货车车辆段工程征迁协调会。副指挥长徐光汉、综合室主任陈晓明参加会议。2014.8.13莆田市铁办副主任带队与莆田市国投有限公司经理等4人到指挥部就莆田市政府要求增设莆田站出站地道与停车场的通道事宜进行沟通。2014.8.14南昌局与福州市召开铁路及市政建设协调会。南昌局与福州市召开铁路及市政建设协调会,就铁路建设、地方市政建设的相关事宜进行协调推进。路局常务副局长钟生贵、福州市政府林瑞良副市长及市辖相关部门、单位,指挥长林晋平参加会议。2014.8.14召开党支部支委会。会议对党员进行组织评定,并从党员意识方面、发挥先锋模范作用方面、遵守纪律方面三方面提出了评定意见,同时将评定意见纳入“党支部对党员的评定意见表”。2014.8.15指挥长林晋平等到莆田车站勘察车站地道改造现场情况。2014.8.15总公司安监局检查仙游站增设客运设施工程施工情况。总公司安监局董武工程监察一行到仙游站增设客运设施工程施工现场检查营业线及临近营业线的施工情况,并与指挥部、施工、监理部相关人员就检查问题及相关情况进行了解,路局安监处郑志华副主任、建管处罗少华副处长、指挥长林晋平、副指挥长徐光汉、吴财香、朱传东等陪同检查。2014.8.18召开福州站改扩建工程、合福引入福州站代建段及福州北站房工程周例会。会议重点研究工程收尾及问题整改推进工作,并强调加强施工安全管理。2014.8.18召开樟林货车车辆段工程周工作例会。会议重点研究推进工程建设相关事宜。2014.8.18永安车辆段副段长陈昌熙到指挥部就车辆段建设用地、增设预检预修棚和单身宿舍事宜进行沟通。2014.8.18南昌质监站检查福州东樟林货车车辆段工程施工现场,指挥部相关专业工程陪同检查。2014.8.19路局召开福州北站房工程清理概算工作审查会。路局在南昌召开福州北站房工程清理概算工作审查会,指挥长林晋平、计财室主任唐开明、工程室主任吴智顺及相关专业工程师参加会议。2014.8.19召开合福线福州站改代建段桥上声屏障相关事宜协调会。我部组织中铁第四勘察设计院集团有限公司,中铁二十四局福州站改项目部,北京铁研监理公司福州站改监理部召开合福线福州站改代建段桥上声屏障相关事宜协调会。2014.8.20路局组织召开莆田站增设出站通道方案审查会。工程室主任吴智顺参加会议。2014.8.21召开樟林货车车辆段工程建设协调会。指挥部组织铁四院、中铁十二局樟林货车车辆段项目部、北京铁城樟林货车车辆段监理部、永安车辆段相关人员检查樟林货车车辆段工程下穿及便线施工现场,并就施工过程中存在问题召开协调会研究:一是人工挖孔桩开挖7.5米后出现流砂的处理方案:A、补勘地质资料(4处),B、流砂采用钢护桶方式处理,C、对流砂同时采用导管喷浆法做施工处理后评估;二是对永安车辆段提出增设预检预修棚的方案进行讨论。2014.8.22指挥部协调仙游站增设客运设施工程电缆沟施工及接触网硬横跨与立柱衔接相关事宜。2014.8.23指挥部会同福州市城乡建设总公司相关人员就福州站改扩建工程征地拆迁事宜进行核实。2014.8.25召开福州站改扩建工程、合福引入福州站代建段及福州北站房工程周工作例会。会议重点研究工程收尾、问题整改及安全管理推进工作。2014.8.25指挥部与中铁建福州北站房项目部就福州站改扩建工程高架候车室与福州北站房之间漏水问题的处理进行协调。2014.8.26召开高架候车室与福州北站房连接处漏水处理方案研究会。我部组织中铁二十四局福州站改项目部3分部、中铁建福州北站房项目部、北京铁研福州站改监理部就高架候车室与福州北站房连接处漏水处理方案进行研究,对高架候车室的收尾及雨棚漏水处理的施工完成节点进行协调。2014.8.26协调合福代建段变更设计审批及预拨资金事宜。指挥长林晋平就合福代建段的施工情况及变更设计的审批、预拨资金事宜向合福铁路公司总经理徐利锋进行汇报,同时与合福铁路公司工程部副部长周晓涛、计财部副部长范其恩进行沟通。2014.8.27组织检查福州北站房剩余施工现场。指挥部组织检查福州北站房剩余施工现场,并与中铁建福州北站房项目部、福州市城乡建设总公司就剩余工程完成节点,福州北广场与福州北站房衔接的相关事宜进行协调。指挥长林晋平、副指挥长吴财香、工程室主任吴智顺、工程师欧丰榕参加会议。2014.8.27研究樟林货车车辆段工程下穿及便线施工方案。与中铁十二局樟林货车车辆段项目部、北京铁城樟林货车车辆段监理部就樟林货车车辆段工程下穿及便线施工的施工组织进行深入研究,并对2014年投资任务完成条件进行分析。指挥长林晋平、副指挥长徐光汉、工程室主任吴智顺、副主任林宏韬、综合室主任陈晓明、计财室工程师陈秀莲参加了会议。2014.8.28召开指挥部办公会议。会议重点对指挥部安全岗位职责逐条进行研究。2014.8.28协调樟林车辆段单身宿舍用地问题。路局车辆处叶礼凤处长告知路局钟副局长及任副局长就樟林货车车辆段工程盖单身宿舍的三角地块已做沟通,车辆处已同意留给永安车辆段盖单身宿舍使用。2014.8.28福州市人力资源和社会保障局检查樟林车辆段工程农民工工资发放情况。福州市人力资源和社会保障局等单位检查樟林车辆段工程农民工工资发放情况,并就后期开展创建“无欠薪项目部”试点活动提出相关要求。2014.8.28工程室主任吴智顺参加路局组织召开的福州动车所新增生产设施项目可行性研究研讨会。2014.8.29指挥长林晋平参加由铁路总公司组织召开的全路电视电话会议。

    注意事项

    本文(情况通报2014年8月.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
