欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    EPC工程总承包项目成本费用控制方法全套.docx

    • 资源ID:1163754       资源大小:16.76KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    EPC工程总承包项目成本费用控制方法全套.docx

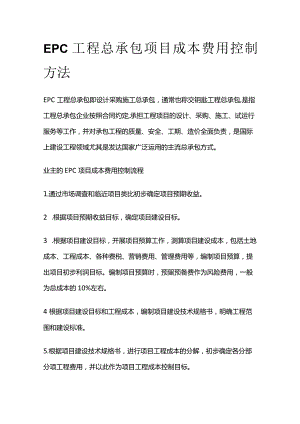

    EPC工程总承包项目成本费用控制方法EPC工程总承包即设计采购施工总承包,通常也称交钥匙工程总承包,是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责,是国际上建设工程领域尤其是发达国家广泛运用的主流总承包方式。业主的EPC项目成本费用控制流程1.通过市场调查和临近项目类比初步确定项目预期收益。2 .根据项目预期收益目标,确定项目建设目标。3 .根据项目建设目标,开展项目预算工作,测算项目建设成本,包括土地成本、工程成本、各种费税、营销费用、管理费用等,编制项目预算,提出项目初步利润目标。编制项目预算时,预留预备费作为风险费用,一般为总成本的10%左右。4根据项目建设目标和工程成本,编制项目建设技术规格书,明确工程范围和建设标准。5.根据项目建设技术规格书,进行项目工程成本的分解,初步确定各分部分项工程费用,并以此作为项目工程成本控制目标。6根据项目工程成本控制目标,确定EPC招标最高限价。一般最高限价必须低于控制目标,留有余地,以防止实际费用突破控制目标。7 .根据最高限价和项目建设技术规格书,编制招标文件,开展招标工作,选择合格承包商。其中,以最高限价控制价格,以技术规格书控制工程范围和建设标准,投标文件必须满足最高限价和技术规格书的要求才是合格投标书,否则就是废标。8 .在EPe招标文件中,一般采用总价包干的方式报价,总价不得突破最高限价。同时,通过商务条款,明确计量计价方式、支付方式、风险范围、责任义务等。9 .招标工作完成后,与中标人以书面形式将招标、投标文件中的约定形成正式工程承包合同,合同格式一般采用国家建设部颁布的工程总承包合同示范文本。10 .项目实施过程中,方案设计、初步设计需报有关政府部门审批,业主方委托的施工图审查单位对承包方提供的施工图进行审查,审查合格后在建委备案,以保证设计质量;业主方委托的工程监理单位对施工过程进行监督,以保证承包商按图施工和施工质量。11 .项目完工验收后,对各项成本费用进行分类汇总,同项目的最初的成本目标进行对照,以确定成本费用是否处于可控范围。承包商的EPC工程总承包费用控制3.1 收益与风险并存EPC工程总承包让设计优化真正成为可能,降低建设成本。由于承包商总体承担设计、采购和施工管理工作,因此能够将设计方案、设备制造、施工工艺等有机结合起来,降低成本,缩短工期,让设计更加优化,更加具有可实施性。但同时,由于EPC项目一般持续周期长,材料价格波动大,各种不确定因素较多,也同样存在较大的风险。3.2 工期的节约为最大节约EPC工程总承包有效的解决了设计、设备、材料与施工的冲突,各方人员在设计阶段就有充分的接触和交流意见的机会,可提高工程建设效率,避免无谓的扯皮和干扰。EPC工程总承包让三边工程成为可能,尤其适合能够边设计、边采购、边施工的工程项目,有利于缩短工期,使项目早日投入使用。缩短工期,有利于降低管理费与周转材料摊销费。3.3 EPC项目对造价人员素质提出了更高的要求EPC工程总承包的招标模式不同于施工总承包,通常情况下业主不提供具体的施工图纸,只是根据项目的内容和最终使用要求进行招标,总承包商中标签定合同后需要对项目的设计、采购和施工全面负责,项目通过试运行达到业主要求后才能被视为合格。EPC项目要求造价人员不仅精通造价与合同管理,同时了解工程设计、工程施工管理、工程采购管理,有较强的工程的综合协调管理,对材料与设备的价格较为熟悉。3.4 EPC项目要求对成本费用进行全过程控制EPC项目投标报价、设计、采购、施工、试运行阶段均必须对成本费用进行控制,造价与合同管理人员必须全程参与项目的成本与费用控制过程。造价管理人员通过提早参与项目,提早提出费用控制预案,避免后期项目实施过程中因小失大和浪费行为。

    注意事项

    本文(EPC工程总承包项目成本费用控制方法全套.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
