欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    配电室电容器更换方案.docx

    • 资源ID:1196200       资源大小:19.26KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    配电室电容器更换方案.docx

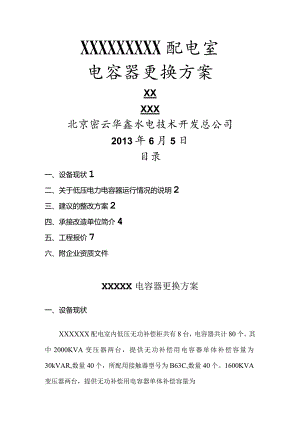

    XXXXXXXXX配电室电容器更换方案XXXXX北京密云华鑫水电技术开发总公司2013年6月5日目录一、设备现状1二、关于低压电力电容器运行情况的说明2三、建议的整改方案2四、承接改造单位简介4五、工程报价7六、附企业资质文件XXXXX电容器更换方案一、设备现状XXXXXX配电室内低压无功补偿柜共有8台,电容器共计80个。其中2000KVA变压器两台,提供无功补偿用电容器单体补偿容量为30kVAR,数量40个,所配用接触器型号为B63C,数量40个。1600KVA变压器两台,提供无功补偿用电容器单体补偿容量为24kVAR,数量40个,所配用接触器型号为B50C,数量40个。设备投运时间为2007年,酒店内电动机等感性负载设备较多,启动频繁,且投动至今已经6年有余。电容器本体出现壳体膨胀,电容液泄漏,单体电容器配用接触器及导线出现烧毁情况。二、关于低压电力电容器运行情况的说明北京地区低压配电室使用的无功补偿装置大多数是金属膜电容器,也叫自愈式电容器,所谓自愈式就是电容器击穿后能够自动恢复绝缘,因为有这个特性,所以,自愈式电容器允许在运行中有击穿,但每次击穿和自愈过程都会使极板有大约5毛硬币大小的自愈块,这一块区域的电容量就不存在了,每次击穿和自愈都会损失一局部电容量,自愈式电容器以容量降到一半作为寿命的终止,一般自愈式电容器3年以后电容量只剩下额定容量的一半左右,所以正常寿命也就是3年左右,当然质量特别好的电容器使用年限可能会长些。使用电压过高或谐波分量过大时,会增加击穿的几率,这时寿命更短。三、建议的整改方案XXXXX配电室配用的低压电容器运行时间已达6年,超过了电容器本身正常投运的年限。酒店内低压电动机等感性负载设备较多,启动频繁,产生的谐波分量较大,这些因素也严重影响了电容器的使用寿命。建议对配电室内电容器进展更换,对损坏的交流接触器和导线进展修理或更换。U)电容器的选用配电室内原投运电容器为江苏无锡市东亭电力电容器厂生产的BCMJ-0.45-24KVAR型电容器。建议更换为北京电力公司常用的指月集团生产的BCMJ-0.4525KVAR型电容器。指月电容器在北京电力市场使用广泛,口碑较好。其运行年限及抗谐波能力在同类产品中比较突出。(2)电容器及相应附件的更换1.更换设备数量及类型更换BCMJ-0.45-25KVAR型电容器40台。更换BCMJ-0.45-30KVAR型电容器40台。更换B50C型交流接触器40台。更换B63C型交流接触器3台。更换ND16-22D/2型电容器指示灯1白色)15个。2 .设备更换过程中的不安全点及控制措施工作中的不安全点:< 1>现场使用工具不当,易造成低压触电、接地。< 2>现场使用低压电器设备,容易发生人身触电事故。< 3>拆动二次线错接漏接引起的设备故障。< 4>电容器连接不结实,造成电容器发热。不安全点的控制措施:< 1>使用绝缘工具,并带绝缘手套,防止接地和短路。< 2>电开工具外壳必须接地。v3拆动二次线及时包扎绝缘并作好标记。4应严格按检修工艺及电容器安装做业指导书进展连接并进展复查。3 .安装完成后的试验及检查安装完成后对每台电容器进展电容量检测及绝缘摇测试验,试验值应符合?北京电力公司试验规程?要求。四、承接改造单位简介工程承担单位:北京密云华鑫水电技术开发总公司工程执行部门:北京密云华鑫水电技术开发总公司工程部相关资质:北京市送变电工程叁级和承装(修试)四级资质工程负责人:程宇电话:13716333390北京密云华鑫水电技术开发总公司(以下简称华鑫公司)成立于1985年,隶属于北京华电水电(原北京供电局密云水电厂),是一家集电力设施安装、检修、试验工程为主营业务的集体所有制企业。华鑫公司具有北京市建委颁发送变电工程专业承包三级资质和华北电监局颁发四级承装(修、试)电力设施许可证。2007年公司通过了质量管理和职业安康安全体系认证。华鑫公司以电厂五十年的检修经历为依托,具有完备的机械设备和完善的检测技术。在历经20多年的电力土建施工、大修改造、设备试验等实践磨练,公司积累了丰富的IIokV及以下电力设备安装、检修、调试、校验专业技术和施工管理经历。华鑫公司具有完善的组织机构,下设市场部、工程部、质量安监部、综合办公室、财务部。现有职工70人,具有职称的工程技术和经济管理人员52人。一级建造师1人,二级建造师4人,进网作业高级技工20人。华鑫公司始终以“质量第一、客户满意、技术创新、管理高效为企业宗旨,在服务社会各界客户中,树立了良好的企业形象。展望未来,我们充满信心,继续以服务客户为中心,以提高工程质量为目的,贯彻“双标体系,不断提升公司管理水平,为广阔客户提供优质满意的服务,为北京电力建设做出更大奉献。

    注意事项

    本文(配电室电容器更换方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!
