欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    外部供应商施工安全管理程序全套.docx

    • 资源ID:1207045       资源大小:21.09KB        全文页数:10页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    外部供应商施工安全管理程序全套.docx

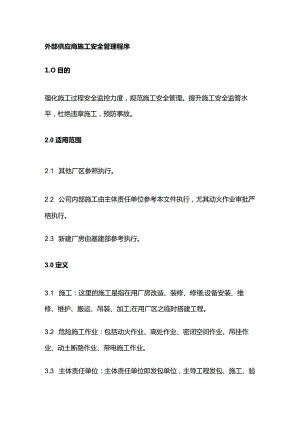

    外部供应商施工安全管理程序1.O目的强化施工过程安全监控力度,规范施工安全管理。提升施工安全监管水平,杜绝违章施工,预防事故。2.0适用范围2.1 其他厂区参照执行。2.2 公司内部施工由主体责任单位参考本文件执行,尤其动火作业审批严格执行。2.3 新建厂房由基建部参考执行。3.0定义3.1 施工:这里的施工是指在用厂房改造、装修、修缮;设备安装、维修、维护、搬运、吊装、加工;在用厂区之临时搭建工程。3.2 危险施工作业:包括动火作业、高处作业、密闭空间作业、吊挂作业、动土断路作业、带电施工作业。3.3 主体责任单位:主体责任单位即发包单位,主导工程发包、施工、验收等环节。如对主体责任单位有异议时,由发包、业主等相关单位在开工前协调决议过程管理责任主体。4.0职责4.1 安保部职责4.1.1 制定施工安全管理制度;4.1.2 实施安全施工监督,对违规厂商、单位及个人进行处理、通报;4.1.3 施工许可审批单与危险作业审批表要求在施工现场签核;4.1.4 组织施工单位人员进行安全培训;4.1.5 督促施工现场安全隐患整改。4.1.6 安保部管理人员(经理级)每周2次施工现场巡查;4.1.7 施工现场安全施工看板落实到位;4.2 厂务部职责421负责施工现场水、电、气使用的监督。4.2.2将临时用电列入危险作业,涉及施工区域用电需厂务部现场确认临时用电申请4.3 工程主体责任单位4.3.1 负责协调供应商做好施工现场安全监督。派定施工安全监护人;4.3.2 与厂商签订安全协议承包商和外包施工安全、信息保密、卫生、环保承诺书,见附件一,并附承包商厂区作业违规处罚标准,见附件六;安全协议需加盖骑缝章。4.3.3 施工厂商资质确认;4.3.4 告知施工厂商公司施工安全相关管理规定;4.3.5 施工申请;4.3.6 主导事故损失的界定与磋商。4.3.7 要求施工单位提交应急预案及施工工人的意夕M呆险凭证5.内容5.1 施工原则5.1.1 施工时段为白天8:0018:00,超出工作时段需签核施工延时加班申请单(见附件四);5.1.2 施工作业未经审批禁止施工;5.1.3 施工人员未经安全培训禁止施工;1.1.1 施工开始前必须由工程主体单位进行施工申请,填写施工许可审批单(见附件二)。施工许可审批单是施工人员办理入厂换证的必要条件。1.1.2 施工许可审批单最长有效期为1个月,1个月后继续施工的需再次申请。1.1.3 施工许可审批单一式四联,安保部审批人保留第一联,施工单位保留第二联,厂房内门岗保安留第三联,施工单位对应业务部门保留第四联。1.1.4 动火、高空、密闭空间作业、吊挂作业、动土断路作业、带电施工作业等危险作业申请,工程主体单位应在危险作业当天填写相应的危险作业审批表(见附件三),交由安保部审批。危险作业审批表由经理级以上(含经理级)主管签核,夜间通宵施工须审批至总监级。1.1.5 危险作业审批表有效期为3天。1.1.6 危险作业审批表一式三联,安保部审批人保留第一联,施工单位保留第二联,施工单位对应业务部门保留第三联。1.1.7 危险作业审批表中申请动土、断路作业时,需在其它责任工程师一栏中会签到消防工程师及厂务电、气工程师。一级危险作业:动火、吊装作业、5米以上登高作业、密闭作业需安保经理、安全组长现场签核;二级危险作业:临时用电、2-5米登高作业、动土断路作业需安保经理现场确认;5.3 施工进厂流程:5.3.1 施工人员凭施工许可审批单到施工厂区大门,向大门保安提供身份证、机动车辆驾驶证等有效证件,大门保安核对原件保留复印件后准许施式人员进入厂区。5.3.2 主体责任单位向安保部宣传培训中心提需求,安排全体施工人员进行教育培训。培训内容应包括:施工作业流程及安全注意事项,外部供应商施工安全管理程序,施工内容相关事故案例,现场可能危险源之种类、位置及注意事项要求教育等。5.3.3 施工人员培训结束后领取施工许可证,施工许可证在各门岗处领取,每日一发一收,避免一张施工证多个人用。施工许可证分为绿、黄、蓝、红四种色,每季度变更一次,避免仿冒,(见附件五)。若因工期较长(1月以上),施工方可提出申请,并经项目负责人同意后,申请长期施工许可证(有限期最长6个月)。5.3.5 厂房各门口保安需查验施工人员的施工许可证及黄马夹,并保留一联施工许可审批单,方可允许入厂房施工人员通行,两者缺一不可。5.3.6 对紧急抢修应急流程,可先向功能审批主管电话申请审批,征得同意后至门岗做有效证件登记,手续后补。5.3.7 安保部每月组织一次施工安全培训,要求公司相关业务部门和外部供应商(施工单位)务必组织人员参加。5.4 施工过程管理5.4.1 施工安全监护制度5.4.1.1 主体责任单位必须委派施工安全监护人。5.4.1.2 施工安全监护人必须全程在施工现场监护,制止违规作业,及时处理、上报现场安全隐患。5.4.2 施工区域隔离制度5.4.2.1 施工区域必须用路锥、警戒带、栏杆等与其他区域有效隔离。5A2.2施工方必要时指定专人定点监护,或实施全封闭式施工。5.4.3 施工安全作业标准现场作业必须严格遵守承包商厂区作业违规处罚标准(见附件六)o5.5 施工安全监督管理5.5.1 施工单位负责人应对施工现场及作业环境进行安全自查,对所排查隐患及时整改。5.5.2 施工监护人对施工现场进行全面监督检查,是否符合施工安全检查标准。5.5.3 安保部对施工作业现场进行监督巡查。5.5.4 发现之违规行为将严格依照承包商厂区作业违规处罚标准对厂商及相关内部责任人实施处罚。5.5.5 在施工过程中发现违章行为或造成事故且对公司造成经济损失的,需由施工单位承担相应的经济赔偿。直接经济损失的界定由施工主体单位负责,受损部门、财务部门共同参与。5.5.6 对厂商处罚安保部件填写施工违规或事故处罚单(见附件七)实施罚扣。5.6 施工结束5.6.1 施工结束后,供应商需将施工时所产生的工业垃圾全部带走,不得滞留在公司内部;5.6.2 由主体责任单位施工监护人将施工人员的施工许可证收齐后交付安保部。6.0文件生效日期本程序自修订后,于2016年8月29日起正式实施。7.0附件附件一:承包商和外包施工安全、信息保密、卫生、环保承诺书(-EHS-2-18-01C)附件二:施工许可审批单(-EHS-2-18-02A)附件三:危险作业审批表(-EHS-2-18-03A)附件四:施工延时加班申请单(-EHS-2-18-04A)附件五:施工许可证(-EHS-2-18-05B)附件六:承包商厂区作业违规处罚标准(-EHS-2-18-06D)附件七:施工违规或事故处罚单(-EHS-2-18-07A)附件八:施工安全作业及处罚流程(EHS-2-18-08B)附件九:带电施工作业审批表(-EHS-2-18-09A)

    注意事项

    本文(外部供应商施工安全管理程序全套.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
