欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    [监理资料]工地监理例会会议纪要(4).docx

    • 资源ID:1242450       资源大小:18.28KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工地监理例会会议纪要(4).docx

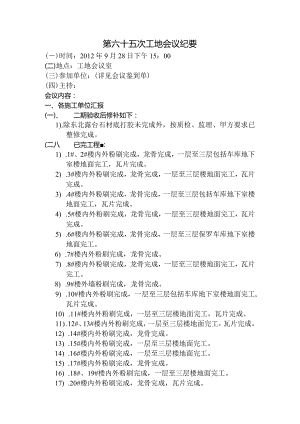

    第六十五次工地会议纪要()时间:2012年9月28日下午15:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、二期验收后修补如下:1).除东北露台石材底打胶未完成外,按质检、监理、甲方要求已整修完成。(二八已完工程:1) .1#、2#楼内外粉刷完成,龙骨完成,一层至三层包括车库地下室楼地面完工,瓦片完成。2) .3#楼内外粉刷完成,龙骨完成,一层至三层楼地面完工,瓦片完成。3) .4#楼内外粉刷完成,龙骨完成,一层至三层包括车库地下室楼地面完工,瓦片完成。4) .5#楼内外粉刷完成,龙骨完成,一层至三层楼地面完工,瓦片完成。5) .6#楼内外粉刷完成,龙骨完成,一层至三层保罗车库地下室楼地面完工。6) .7#楼内外粉刷完成,龙骨完成。7) .8#楼内外粉刷完成,龙骨完成,一层至三层楼地面完工,瓦片完工。8) .9#楼外墙粉刷完成,龙骨完成。9) .10#楼内外粉刷完成,一层至三层包括车库地下室楼地面完工,瓦片完成。10) .11#楼内外粉刷完成,一层至三层楼地面完工,瓦片完成。11) .12#、13#楼内外粉刷完成,一层至三层楼地面完工,瓦片完成。12) .14#楼内外粉刷完成,龙骨完成。13) .15#楼内外粉刷完成,一层至三层楼地面完工。14) .16#楼内外粉刷完成,一层至三层楼地面完工。15) .17#楼内外粉刷完成,龙骨完成。16) .18#、19#楼内外粉刷完成,一层至三层楼地面完工。17) .20#楼内外粉刷完成,龙骨完成,瓦片完成。18) .21#、22#楼内外粉刷完成,一层至三层楼地面完工。19) .23#楼外粉刷完成,龙骨完成,瓦片完成。20) .24#楼内外粉刷完成,龙骨完成。21) .25#、26#、27#、28#楼内外粉刷完成,石材湿贴完成,外油漆批刮,檐沟安装完成,外架拆除完成。(三八10月15日进度计划如下:1) .所有楼地面地下室车库门窗楼台粉刷全部完成(除全干挂门窗外)。2) .所有屋面瓦片全部完成(1#-28#楼)。3) .1#、2#、3#、4#、6#楼半干挂石材基本完成。(四)、需甲方配合如下:1)督促外墙涂料班加补人员,按协定工期完成。2).工程款望能尽快发放。(五)、总、分包单位需协调的问题:1)GRC班组施工应逐栋展开逐栋收尾,方便后续涂料施工。二、监理方提出本工程中要求施工方需整改及注意问题:1) .地面浇筑过程中地面拉毛时间要注意控制,地面浇筑完成后各总、分包单位要注意成品保护。2) .GRC接缝位置施工完成后必须通知总包、监理单位进行验收。3) .钢架施工过程中应注意焊接质量的控制,漏焊、焊缝不够饱满、焊宽不足等现象较多,必须落实修补。4) ,钢架施工过程中方管取孔应保证在上墙之前完成。5) .钢架施工过程中短角码与龙骨必须采用螺栓连接。6) .石材施工单位应对预埋板轴线偏位引起足够的重视,对以存在预埋板偏位严重的情况应尽快落实整改。7) .石材单位尽快做AB胶复试,以确保工程实体质量。三、甲方要求施工方整改问题:1) .二期门窗、石材面上的涂料污染抓紧落实清理。2) .二期窗下口的位置GRC材料与墙面有缝隙的,尽快落实打胶。3) .二期东西山墙开裂的位置抓紧进行涂料修补,费用由相关责任单位承担。4),二期初验过程中查出的问题各总、分包单位应尽快整改,近期将安排相关人员进行复检。5) .铁艺栏杆尽快安装。6) .拆架前做好屋面清理和套管的封闭,屋面与檐口的接触面应做好打胶处理。7) .避雷针应涂刷银粉漆。8) .屋面粉刷的1:3水泥砂浆注意配合比控制。9) .石材原材料进场过程中,加强原材料规格、尺寸、厚度的控制,对于有色差、裂缝的板材应杜绝上墙。10) .屋面平瓦安装过程中应加强色差的控制。11) .涂料施工单位应注意施工工艺的控制,做涂料样板,方便后续施工质量的控制。12) .三层露台柱子做法尽快定样,业主确认后施工。13) .涂料、GRC单位在施工过程中应做好有效衔接,提高工作效率。14) .楼地面浇筑过程中的质量应注意控制,楼地面平整度、木蟹拉级平整度、接槎搭接平整度、表面开裂情况应及时返工整改。15) .露台翻边漏做的部分,在其内侧凿除半墙,用细石碎及防水水泥砂浆翻边处理,表面做好防水层施工。16) .平屋面(露台)细石碎找平层是起到刚性防水作用,严禁表面开裂,并处理好分仓缝,否则返工重做。17) .打桩过程中,各总、分应配合进行临时设施拆除。工程建设监理有限公司

    注意事项

    本文([监理资料]工地监理例会会议纪要(4).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
