欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    10kv配电室改造施工组织设计.doc

    • 资源ID:1267955       资源大小:245.79KB        全文页数:34页
    • 资源格式: DOC        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    10kv配电室改造施工组织设计.doc

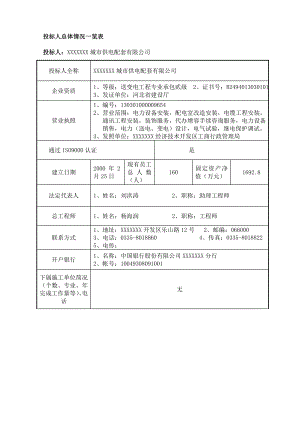

    投标人总体情况一览表投标人:XXXXXXX城市供电配套有限公司投标人全称XXXXXXX城市供电配套有限公司企业资质1、等级:送变电工程专业承包贰级 2、证书号:B2494013030101 3、发证单位:河北省建设厅营业执照1、编号:130301000009654 2、营业范围:电力设备安装,配电室改造安装,电缆工程安装,通讯工程安装,装饰服务,代办增容手续咨询服务,电力设备销售,电力(送电、变电)设计,电气试验,继电保护调试。 3、发照单位:XXXXXXX经济技术开发区工商行政管理局通过ISO9000认证是建立日期2000年2月25日现有员工总人数(人)160固定资产净值(万元) 1692.8法定代表人1、姓名:刘洪涛 2、职称:助理工程师 总工程师1、姓名:杨海润 2、职称:工程师 联系方式1、地址:XXXXXXX开发区乐山路12号 2、邮编:066000 3、电话:0335-8018860 4、传真:0335-80188225、电传:开户银行1、名称:中国银行股份有限公司XXXXXXX分行2、帐号:10049308091001下属施工单位简况(个数、专业、年完成工作量等)、电话无组织机构框图总 经 理总工程师行政经理生产经理财务经理工程部办公室出纳会计市场部安全部技术部采购部注:表后附营业执照、资质证书、企业组织机构代码证复印件或扫描件并加盖投标人法人章;近三年已完及在建的同类工程业绩表近三年企业已完工的同类工程建设单位项目名称建设规模竣工日期合同价款质量标准履约情况备注XXXXXXX明珠房地产开发有限公司东方明珠城小区1#开闭所、3#、4#配电室安装及B组团高低压电缆敷设工程变压器容量1000KVA共8台,变压器容量630KVA共1台,高低压开关柜80面,高低压电缆7614米。2008年6月25日9524769.7元合格 已完成正在承建的同类工程建设单位项目名称建设规模计划开竣工日期合同价款工程进展情况备注无主要施工管理人员表名 称姓 名年龄职 务职 称学历工作年限主要经验及承担的项目一、现场1.项目经理2.项目副经理3.总工程师4.质量管理5.施工管理6.技术管理7.材料管理8.计划管理9.安全管理10.预算管理11.财务管理项目经理项目副经理总工程师质量负责人施工负责人技术负责人材 料 员计 划 员安 全 员预 算 员会 计工 程 师工 程 师工 程 师助理工程师助理工程师工 程 师助理工程师助理工程师助理工程师助理工程师助理会计师本科大专大专大专大专大专大专大专大专大专大专7年东方明珠城小区1#开闭所、3#、4#配电室安装及B组团高低压电缆敷设工程注:1、上表中施工现场管理人员必须与资格预审申请文件拟投入人员一致,若更换,应事先征得招标人同意,并将相关证明附在投标文件内,否则按废标处理。2、投标文件中所提供的施工现场管理人员必须与实际现场人员一致,否则招标人有权取消中标人的中标资格。拟投入工程主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW/hp)生产能力备注1冲击钻ER181中国浙江20030.4自有2液压冲孔机PC-601中国浙江20040.8自有3气割机1中国常州20041.5自有4砂轮机S3S1中国北京20030.2自有5电焊机BX-31中国温州20042.5自有6柴油发电机T2X-121中国朝柴20051.2自有7工程吊车QY16E1中国锦州200316吨租赁8发电电焊合体机SHW1901中国郑州20052KVA自有9千斤顶FRC-50141中国台州200250吨自有10小型货车CA1037K2L21中国长春2003自有11依维柯汽车1中国南京2003自有12电动液压泵站EHP-321中国泰州2004自有一 施工组织设计1施工方法及施工技术措施2施工质量保证措施3安全生产及文明施工保证措施4施工进度计划5施工进度计划保证措施6主要机具使用计划7劳动力安排使用计划8工期合理化建议9拟投入主要管理人员简介及业绩二 维保方案一 施工组织设计1施工方法及施工技术措施1、编制依据1.1.1.XXXXXXXXXXXXXX院新建病房综合楼变配电工程及10KV电缆线路工程设计图纸。1.1.2. XXXXXXXXXXXXXX院新建病房综合楼10KV电缆线路及高压开关柜低压配电柜变压器安装工程招标文件。1.1.3. XXXXXXXXXXXXXX院新建病房综合楼10KV电缆线路及高压开关柜低压配电柜变压器安装工程招标答疑。1.1.4. 国家现行变配电安装工程施工及验收规范及质量检验评定标准。1.1.5. 本公司ISO9002质量手册、程序控制文件及作业指导书。1.1.6. 本公司多年的施工经验和施工管理能力及技术装备。1.1.7. 工程项目施工现场实际情况、施工环境、施工条件和自然条件。1.2、工程概况本工程主要分为两个部分第一是对老配电室进行改造主要是增加3面高压柜,为新配电室3台变压器和制冷专用变压器供电。第二部分为新建配电室两座主要工程量表如下主要工程量表:序号设备名称规格型号单位数量备注1干式变压器SCB10-1000KVA台2带温控、外壳、风机2干式变压器SCB10-800KVA台1带温控、外壳、风机3高压开关柜KYN1型面5老配电室改造4高压开关柜XGN66型面35低压开关柜GCK型面136低压开关柜GGD型面77发电机组JC100GF组180.4KV母线桥TMY-4*120X10跨29电力电缆ZR-YJLV22-8.7/15-3X240米1826只含第一电源10电力电缆ZR-YJLV-8.7/15-3X70米62411电力电缆ZR-YJL-1KV-4X95+1*50米2512电缆头终端10KV热缩III型套313电缆中间头10KV热缩III型套214电缆头终端10KV热缩II型套1415槽钢10#米112土建制作安装16钢板-200x10米9土建制作安装17镀锌扁钢-40x4米250土建制作安装18热浸锌托盘式桥架200x100米125带盖板19热浸锌托盘式桥架300x100米128带盖板20热浸锌托盘式桥架400x200米66带盖板21热浸锌托盘式桥架200x200米28带盖板22控制电缆ZR-KVV-3X4米20423控制电缆ZR-KVV-7*1.5米11724R-YJV-1KV-5*10米9525过路管Ø150镀锌钢管米11226防火堵泥Kg45027电流互感器LDJ-10 300/5组8老配电室改造28电流表只7老配电室改造29风机只4由土建通风统一考虑30综合自动化系统套131模拟屏套11.2施工方案和施工方法;1.2.1高低压开关柜安装调试要求(标准)1)基础安装 (1)基础型钢安装元件误差 不垂度 每米 1mm 拉线检查全长 5mm 水平度 每米 1mm 水平尺检查全长 5mm 2)位置误差及不平行度 主要 5mm 用尺检查3)基础接地点数 2点4)接地连接 牢固、导通良好 扳动并导通检查1.2.2高低压开关柜安装1)柜体就位找正 a、间隔布置 主要 按设计规定 对照设计图检查b、垂直度 主要 1.5mm/m 用铅坠检查c、水平误差 相邻两柜边 2mm 拉线检查成列柜面 5mm d、柜面误差 相邻两柜边 1mm 成列柜面 5mm e、相间接缝 主要 2mm 用尺检查2)柜体固定a、柜体固定 主要 牢固 扳动检查b、紧固件检查 完好、齐全、紧固 观察检查c、紧固件表面处理 镀锌 3)柜体接地 a、柜体与基础连接 主要 牢固、导通良好 观察及导通检查b、装有电器可开启门的接地用软铜导线可靠接地 4)柜上电器部件检查a、设备及表计型号规格 主要 按设计规定 对照设计图检查b、设备外观检查 完好、齐全 观察检查c、熔断器熔丝配置 按设计规定 对照设计图检查d、载流体相间及对地距离mm 主要 按GB7251的规定 用尺检查e、表面漏电距离mm 主要 f、二次带电回路体对地距离mm 按GB50171-1992中表3.0.6规定 对照规范检查g、二次回路带电体表面漏电距离mm 5)其他 a、柜面检查 平整、齐全 观察检查b、柜前后标识 齐全、清晰 观察检查1.2.3电力电缆的安装施工1)敷设环境: 电缆敷设时不受落差限制。 敷设时环境温度应不低于 0 。 如环境温度低于 0 ,应对电缆预热。 2)最小弯曲半径: 10-35KV交联聚乙烯绝缘电力电缆 电缆最小允许弯曲半径应不小于电缆外径的 10 倍 3)电缆安装时的轴向最大允许牵引力 T (不考虑转弯处的径向侧压力) 10-35KV交联聚乙烯绝缘电力电缆:T=K ×芯数×导体截面 T:轴向最大允许牵引力,千克力 铜导体:K=7千克力/mm2铜导体:K=4千克力/mm2 电缆弯曲时的允许最大侧压力 P P=T/R 500(千克力/m) ,式中 T 为轴向牵引力, R 为弯曲半径。 4)电缆线路的施工电缆线路的安装应按以批准的设计进行施工。电缆管的加工及敷设电缆管不应有穿孔、裂缝和显著的凹凸不平,内壁应光滑;金属电缆管不应有严重锈蚀。电缆管的加工应符合下列要求:a管口应无毛刺和棱角,管口宜做成喇叭形。b电缆管在弯制后,不应有裂缝和显著的凹瘪现象,其弯扁程度不宜大于管子外径的10;电缆管的弯曲半径不应小于所穿入电缆的最小允许弯曲半径。每根电缆管的弯头不应超过3个,直角弯不应超过2个。5)电缆的敷设电力电缆在终端头与接头附近宜留有备用长度。电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面摩擦拖拉。电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤。电缆敷设时应排列整齐,不宜交叉,加以固定,并及时装设标志牌。电缆进入电缆沟、隧道、竖井、建筑物、盘(柜)以及穿入管子时,出入口应封闭,管口应密封。直埋电缆埋置深度应符合设计要求,当设计无规定时,要符合施工规范要求。直埋电缆在直线段每隔50100mm处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标桩。直埋电缆回填上前,应经隐蔽工程验收合格。6)电缆终端和接头的制作电缆终端与接头的制作,应由经过培训的熟悉工艺的人员进行。电缆终端与电气装置的连接,应符合现行国家标准电气装置安装工程母线装置及验收规范的有关规定。塑料绝缘电缆在制作终端头和接头时,应彻底清除半导电屏蔽层。1.2.4配电柜的安装与接线1)所有元器件严格按照制造厂家规定的安装条件进行安装。2)组装前首先看明图纸及技术要求。3)检查产品型号、元器件型号、规格、数量等与图纸是否相符。4)检查元器件有无损坏。5)必须按图安装。6)元器件组装顺序应从板前视,由左至右,由上至下。7)同一型号产品应组装一致8)面板、门板上的元件中心线的高度应符合规定。9)组装产品应符合以下条件:操作方便。元器件在操作时不应受空间的限制,妨碍,不应有触及带电体的可能。维修容易。能够方便的更换元器件及维修连线。各种电气元件和装置的电气间隙、爬电距离应符合规定。保证一二次接线的安装距离10)组装所有紧固件及金属零部件均应有防护层,对螺钉过孔边缘及表面的毛刺尖锋应打磨平整后在涂敷导电膏。11)主回路上面的元器件,一般电抗器,变压器需要接地,断路器不需要接地。12)对于发热元件(如管型电阻、散热片等)的安装应考虑其散热情况,安装距离应符合元件规定。额定功率为75w及以上的管形电阻器应横装,不得垂直地面竖向安装。13)接线面每个元件的附近有标牌,标注应与图纸相符。14) 所有电器元件及附件,均应固定安装在支架或底板上,不得悬吊在电器及连线上。15)标号应完整、清晰、牢固。标号粘贴位置应明确、醒目。16)安装于面板、门板上的元件其标号应贴于面板及门板背面元件下方,如下方无位置时可贴于左方,但粘贴位置尽可能一致。17)保护接地连续性保护接地连续性用有效接线来保证。柜内任意两个金属部件通过螺钉连接时如有绝缘层应采用相应规格的接地垫圈 注意垫圈齿面接触零部件表面,或者破坏绝缘层。门上的接地处要加“抓垫”,防止因为油漆的问题而接触不好,而且连接线尽量短。18)安装因振动易损坏的元件时,应在元件和安装板之间加装橡胶垫减震。19)对于有操作手柄的元件应将其调整到位,不得有卡租现象。1.2.5干式变压器安装1)变压器型钢基础的安装(a)型钢金属构架的几何尺寸、应符合设计基础配制图的要求与规定,如设计对型钢构架高出地面无要求,施工时可将其顶部高出地面100mm。(b)型钢基础构架与接地扁钢连接不宜少于二端点,在基础型钢构架的两端,用不小于40X4mm的扁钢相焊接,焊接扁钢时,焊缝长度应为扁钢宽度的二倍,焊接三个棱边,焊完后去除氧化皮,焊缝应均匀牢靠,焊接处做防腐处理后再刷两遍灰面漆。2)变压器二次搬运(a)二次运输为将变压器由设备库运到变压器的安装地点,搬运过程中注意交通线路情况。到地点后应做好现场保护工作。(b)变压器吊装时,索具必须检查合格,运输路径应道路平整良好。根据变压器自身重量及吊装高度,决定采用何种搬运工具进行装卸。3)变压器本体安装(a)变压器安装可根据现场实际情况进行,如变压器室在首层则可直接吊装进室内;如果在地下室,可采用预留孔吊装变压器或预留通道运至室内就位到基础上。(b)变压器就位时,应按设计要求的方位和距墙尺寸就位,横向距墙不应小于800mm,距门不应小于1000mm,并应适当考虑推进方向,开关操作方向应留有1200mm以上的净距。(c)装有滚轮的变压器,滚轮应转动灵活,变压器就位后,应将滚轮用能拆卸的制动装置固定。或者将滚轮拆下保存好。4)变压器附件安装(a)干式变压器一次元件应按产品说明书位置安装,二次仪表装在便于观测的变压器护网栏上。软管不得有压扁或死弯,富余部分应盘圈并固定在温度计附近。(b)干式变压器的电阻温度计,一次元件应预装在变压器内,二次仪表应安装在值班室或操作台上。温度补偿导线应符合仪表要求,并加以适当的附加温度补偿电阻,校验调试合格后方可使用。5)电压切换装置的安装(a)变压器电压切换装置各分接点与线圈的连接线压接正确,牢固可靠,其接触面接触紧密良好。切换电压时,转动触点停留位置正确,并与指示位置一致。(b)有载调压切换装置转动到极限位置时,应装有机械联锁和带有限位开关的电气联锁。(c)有载调压切换装置的控制箱,一般应安装在值班室或操纵台上,联线正确无误,并应调整好,手动、自动工作正常,档位指示正确。6)变压器联线(a)变压器的一次、二次联线、地线、控制管线均应符合现行国家施工验收规范规定。(b)变压器的一次、二次引线连接,不应使变压器的套管直接承受应力。(c)变压器中性线在中性点处与保护接地线同接在一起,并应分别敷设,中性线宜用绝缘导线,保护地线宜采用黄/绿相间的双色绝缘导线。(d)变压器中性点的接地回路中,靠近变压器处,宜做一个可拆卸的连接点。(6)变压器送电调试运行1)变压器的交接试验应由当地供电部门有资质许可证件的试验室进行。试验标准应符合现行国家施工验收规范的规定,以及生产厂家产品技术文件的有关规定。2)变压器交接试验内容。测量线圈连同套管一起的直流电阻,检查所有分接头的变压比,三相变压器的联结组标号,测量线圈同套管一起的绝缘电阻,线圈连同一起做交流耐压试验,试验全部合格后方可使用。3)变压器送电前的检查(a)变压器试运行前应做全面检查,确认各种试验单据应齐全,数据真实可靠,变压器一次、二次引线相位,相色正确,接地线等压接接触截面符合设计和国家现行规范规定。(b)变压器应清理,擦拭干净。顶盖上无遗留杂物,本体及附件无缺损。通风设施安装完毕,工作正常。消防设施齐备。(c)变压器的分接头位置处于正常电压档位。保护装置整定值符合规定要求,操作及联动试验正常。(d)经上述检验合格后,由质量监督部门进行检查合格后,方可进行变压器试运行。1.2.6 发电机安装1)  发电机的试验必须符合本规范2) 发电机组至低压配电柜馈电线路的相间、相对地间的绝缘电阻值应大于 0.5M。3) 柴油发电机馈电线路连接后,两端的相序必须与原供电系统的相序一致。4)  发电机中性线(工作零线)应与接地干线直接连接,螺栓防松零件齐全,且有标识。5)发电机组随带的控制柜接线应正确,紧固件紧固状态良好,无遗漏脱落。开关、保护装置的型号、规格正确,验证出厂试验的锁定标记应无位移,有位移应重新按制造厂要 求试验标定。6)发电机本体和机械部分的可接近裸露导体应接地(PE)或接零(PEN)可靠,且有标识。7 )受电侧低压配电柜的开关设备、自动或手动切换装置和保护装置等试验合格,工应按设的自备电源使用分配预案进行负荷试验,机组连续运行 12H 无故障。1.2.7 综合自动化系统 综合自动化系统的安装要严格依照国家标准,严格按照设计图纸的说明。1.3、技术核定和设计变更1.3.1、凡在图纸会审时遗留或遗漏的问题以及新出现的问题,属于设计产生的,由设计师以变更设计通知单的形式通知有关单位;1.3.2、在施工过程中,因施工条件、材料规格、 品种和质量不能满足设计要求以及合理化建议等原因,需要进行施工图修改时,由施工单位出具技术核定单。1.3.3、技术核定单由有关专业施工员负责填写,并经项目技术负责人审核,重大问题须报公司总工审核,核定单应正确、填写清楚、绘图清晰.1.3.4、技术核定单由资料员负责送设计单位、建设单位办理签证, 经认可后方生效。1.4、技术交底1.4.1、在分项或分部工程正式施工前,必须进行技术交底,使参与施工的施工员和工人,熟悉和了解所承担工程任务的特点、技术要求、施工工艺、工程难点及施工操作要点以及工程质量标准,做到心中有数。1.4.2、项目技术交底分三级:项目技术负责人向项目部内专业施工员进行施工组织设计交底(必要时扩大到班组长);专业施工员向班组进行分部分项工程交底;班组长向工人交底。1.4.3、技术交底的主要内容设计意图、施工图要求、构造特点、施工工艺、施工方法、技术安全措施、执行的规范、规程和标准、质量标准和材料要求等。对工程某些特殊部位、新结构、施工难度大的分项工程等以及推广应用的新技术、新工艺、新材料,在交底时更应全面、明确、具体详细。1.4.4、技术交底的要求除领会设计意图外,必须满足设计图纸和变更的要求,执行和满足施工规范、规程、工艺标准、质量评定标准.整个工程施工、各分部分项工程施工均须作技术交底,对一些特殊的关键部位、技术难度大的,更应认真作技术交底。对易发生质量事故和工伤事故的工种和工程部位,在技术交底时,应着重强调各种事故的预防措施。技术交底必须以书面形式为准,交底内容必须经过检查和审核,字迹要清楚、内容要完整,要有交底人、签发审核人、接收人签字。技术交底必须在工程施工前进行,作为整个工程和分部分项工程施工前准备工作的一部分。施工员对班(组)技术交底,是各级技术交底的关键,必须向班(组)长及全体人员和有关人员反复细致地进行,各专业施工员负责分部分项工程的技术交底。班(组)长向工人技术交底;班(组)长应结合承担的具体任务,组织班(组)人员讨论,同时交待清楚施工任务、关键部位、质量要求、操作要点、分工及配合、安全等事项。1.4.5、技术交底记录的归档,实行谁负责交底, 谁就负责填写交底记录并负责将记录移交给项目资料员存档。1.5、技术复核1.5.1、在施工过程中,对重要的和影响全面的技术工作, 必须在分部分项工程正式施工前进行复核,以免发生重大差错,影响工程质量和使用。当复核发现差错应及时纠正,然后方可施工。1.5.2、技术复核的主要内容有:(1)变、配电位置;电源进出口方向;(2)电缆线的位置和方向;(3)送电方向。(4)仪器仪表的完好程度、数量及规格,以及根据工程需要指定的复核项目。1.5.3、技术复核记录由负责所办复核工程内容的施工员负责填写, 技术复核记录应有施工员自复记录,并经质检人员和项目技术负责人签署复查意见和签字。1.5.4、技术复核记录必须在下一道工序施工前办理。1.5.5、技术复核记录由施工员负责交项目资料员, 资料员收到后应进行造册登记后归档。 1.6、技术标准管理制度1.6.1、管理工作由项目技术负责人主持,项目资料员具体负责。1.6.2、工程项目施工过程中,工程施工所需的各种规范、标准、规程、规定要配备齐全,以供施工中严格执行。1.6.3、工程项目施工过程中,要建立项目技术标准体系,编制采集技术标准目录,本项工作由项目资料员在项目技术负责人指导下完成。1.6.4、当项目配置的技术标准不能满足工程需要时,应与公司技术部、业主、设计师联系,当仍不能满足时,向公司反映,以求标准配备齐全,满足工程需要。1.6.5、发给工长、质安员、翻样、安全员等有关技术人员使用的技术标准、规范、规定、规程,兼职标准化管理人员须按登记发放。当有关人员调离本项目时,应上交资料员。1.6.6、当上级通知某标准作废时,标准化管理人员应及时通知有关人员,防止作废标准继续使用,并及时采购新标准和修订技术标准。1.7雨季施工1.7.1雨季施工前的准备: 1.7.1.1.雨季到来之前,施工单位有关部门在所属范围内进行一次全面检查,组织力量检查施工现场的排水情况,检查临时设施的防漏,对原有排水系统进行整修加固,必要时应增加排水设施,保证水流畅通,在施工场地周围应防止地面水流入场内。 1.7.1.2.应保证现场运输道路畅通,路面应根据需要加铺炉渣,砂砾或其他防滑材料,必要时应加高加固路基。 1.7.1.3编制雨期施工计划,制定出具体措施。1.7.1.4.对材料仓库要进行全面检查、维修,特别是仓库四周必须排水良好,做到屋面不漏雨,墙而不渗水,地面不返潮。电缆应放在干燥地方,且要有防雨措施,防止电缆受潮。防水保温材料应存放在干燥的地方,不得受潮雨淋。露天放置的材料,不得浸在水中,以防流失浪费。 1.7.1.5按施工现场临时用电安全技术规范设置避雷装置,并经常检查性能是否良好,不合格的要及时修理根据工程情况,准备必要的排水机具和材料,并对机电设备线路要随时检查绝缘和防雨情况,检查零线、接地是否符合要求,并按规定设置漏电保护器。 1.7.2雨季施工原则 :在施工中要先室外、后室内,小雨不停工、大雨转室内,以达到缩短工期,提高经济效益之目的。 1.7.3技术保证措施认真进行现场准备、技术准备和材料准备,保障各项工作满足雨季施工的要求。各专业工长在雨季施工前应结合本工种雨季施工特点,编制技术交底,在作业前向工人交代清楚。严格执行规范和工艺标准要求,作好工种自检、工序交接检,做好雨季施工的中间检查。保证施工各项工作的措施能力达到要求。1.7.4 雨季施工安全措施落实安全生产责任制,做好职责分工,组织各专业班组进行安全教育。认真组织安全检查,下雨后,要对运输道路、施工机械等进行全面检查,确保安全的情况下,方可进行生产活动。1.8冬季施工措施1.8.1、专人进行气温观测并做好记录,与气象站保持联系,及时收听天气预报,预防寒流降温的侵袭。1.8.2、进入冬季前,对掺加外加剂人员,测温、保温人员采暖人员进行培训,并实行责任制。1.8.3、特别抓好防火、防毒工作,以保证安全。1.8.4、所用外加剂要设专业人管理,防止事故发生。1.8.5、在冬季施工的分项工程,要加强施工质量的管理,随时检查,认真检测,做到万无一失。2施工质量保证措施2.1质量方针实行科学管理,满足合同要求,赢得业主信任,同时提供优质服务,做到“精心施工,创优良工程;信守合同,让业主满意;持续改进,争行业先进”。2.2质量目标按照电力工程质量管理的特点,制定完善的工程质量管理制度,建立有效的质量保证体系,从保证质量的组织措施、管理措施和控制措施三方面严格入手,在单位工程的分部分项施工工序技术上严格把关,以达到工程质量创优规划及目标的实现。2.3质量保证措施2.3.1提高操作者操作技能施工操作者必须具有相应的操作技能,操作者必须具有相应工种岗位的实践技能,做到考核合格、持证上岗。按已明确的质量责任制检查落实操作者的落实情况,各工序实行操作者挂牌制,促进操作者提高自我控制施工质量的意识。整个施工过程中,做到施工操作程序化、标准化、规范化,贯穿工前有交底、工中有检查、工后有验收的“一条龙”操作管理方法,确保施工质量。2.3.2加强施工技术管理坚持岗前培训及持证上岗制度,坚持“三检、四按、五不准、六做到”,即三检:“自检、互检、交接检”;四按:“按图纸、按规范、按工艺、按标准”;五不准:“资料不全不准开工、材料不合格不准进场、测量不闭合不准使用、上道工序不合格不准进行下道工序、达不到质量标准不准交工验收”;六做到:“方案做到合理、技术资料做到齐全、质量检验做到可靠、施工试验做到真实、测量数据做到准确、施工方法做到正确”。坚持质量三不放过原则:找不出质量原因不放过、找不出解决措施不放过、找不出责任人不放过。严格执行以总工程师为首的技术责任制,使施工管理标准化、规范化、程序化。严格按照设计文件和施工设计图纸施工,严格遵守施工规范,严格掌握施工技术标准、质量检查及验收标准。每道工序施工前必须进行技术交底,向施工人员明确工序操作规程、质量要求和标准。严把工序质量关,上道工序未经验收合格不得进行下道工序的施工。严格执行工程监理制度:作业队自检、经理部复检合格后即通知监理工程师。施工除严格按照设计和有关施工技术规范、标准等规定办理外,还必须遵照招标文件有关要求施工。严格执行现场技术人员值班制度,及时解决施工中发生的技术问题。重点工序主要技术负责人均应在场。牢固树立积极配合业主和监理工程师工作的观念,每一道需检测的工序施作完毕,作业分部自检合格后上报质检工程师,质检工程师检查合格后,上报监理工程师,监理工程师检查合格并签字批准后,方可进入下一道工序的施作。若检查不合格,作业分部必须立即返工或返修,重新检查直到合格为止。制定质量计划和每一工序的作业指导书,严格按质量计划和作业指导书施工。当监理工程师发出对某一部位有疑意或特殊指示时,项目部立即组织人员配合,根据监理工程师发出的指示进行剥露或开口检查,并在监理工程师检查合格后按要求恢复。2.3.3设置专业质检工作人员进行整个项目的质量监督、控制和管理质检部直接受项目经理和项目总工程师领导,每天必须对自己管辖下的施工现场进行质量巡视,及时掌握施工现场的质量动态,发现问题及时处理并向项目经理和总工程师汇报,有进行罚款和停工、整顿的权利,有权调动测量、试验人员进行现场检测。认真做好每天的质量管理记录,定期、不定期地进行质量检查,定期开展质量评比例会,制定和实施质量奖惩制度。建立质量管理台帐,及时进行与现场技术人员、项目经理和项目总工之间的信息反馈。积极配合业主、监理进行质量检查工作。2.3.4重视试验工作,把牢试验、检测、质检关检测、试验措施:本工程所用材料试验与检验必须按国家相关部颁发的有关工程试验规范和规程实施,遵守招标文件中有关条款和有关施工规范的要求,做好本工程的材料试验与检验,并将试验结果报送监理工程师审批,拒绝不合格原材料、成品、半成品进场。施工所使用的各种计量检测仪器、设备都应定期进行检查和鉴定,确保计量、试验、检测等器具的精度和准确度。对各种材料、器材、设备按规定规范进行检查,拒绝不符合要求的材料、器材、设备用于工程。加强工程试验工作,优选工程施工配合比,经监理工程师批准后执行。按照现行有关规范的规定,并将试验结果报送监理工程师审查。在施工中,坚持一切以数据说话,做好各种检测记录,建立质量检查、质量反馈等制度。使整个施工技术管理标准化、制度化。加强工程质量检查工作,充分发挥内部监理工程师的作用。工地设置内监负责各项工程的检查,执行各工序间的自检、互检、交接检的三检制度,认真填写各类检查表格,配合监理工程师做好现场检查和签认工作,对不符合要求的部位坚决返工。2.3.5实行质量终身制,实行动态管理贯彻落实质量终身制,对各工区、各分项工程负责人,按顺序登记造册、建档立卡,并在阶段性工程交工验收时,向监理工程师提交副本,做到无论哪道工序出了质量事故,均能找到各级负责人。施工工作人员在工作现场配带有明显的标志,以证实其在施工或管理现场。2.3.6实行全面质量管理推行全面质量管理,班组建立QC小组,广泛开展QC 活动,重要部位和关键工序设质量管理点。采取自愿结合或行政组织等多种方式,做好质量管理小组的活动组织、资料管理、成果推广总结工作。结合本合同段施工特点,从现场实际情况出发,成立提高工序质量和工程质量的QC小组,定期或不定期的组织职工开展岗位技能培训,学习有关规范、标准和操作规程,进行“四新”(新技术、新材料、新工艺、新设备)成果的技术培训和推广,真正解决本合同段路基等施工中的关键质量问题,提高工程质量,降低物能消耗,提高经济效益。3安全生产及文明施工保证措施施工单位承担控制和管理施工生产进度,成本、质量、安全等目标的责任的同时,必须负责进行安全管理,落实安全生产责任制,使工程项目安全管理贯穿于施工的全过程,交叉于各项专业技术管理。其重点是进行人的不安全行为与物的不安全状态的控制。主要包括以下几项措施内容。3.1落实安全生产制度,实施责任管理3.1.1建立各级人员安全生产责任制度,明确各级人员的安全职责。抓制度落实,抓责任落实,定期检查安全责任落实情况。3.1.2建立、完善以项目经理为首的安全生产领导组织。有组织、有领导的开展安全管理活动,承担组织、领导安全生产的责任。3.1.3施工项目应通过有关部门的安全生产资质审查,并得到认可。一切从事生产管理与操作的人员,依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。特种作业人员,除经企业的安全审查外,还需按规定参加安全操作考核,取得监察部门核发的安全操作合格证,坚持“持证上岗”。施工现场出现特种作业无证操作现象时施工项目主要负责人必须承担管理责任。3.1.4施工项目负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任。3.1.5一切管理、操作人员均需与施工项目签订安全协议,向施工项目做出保证。3.1.6安全生产责任落实情况的检查,应认真、详细的记录,作为分配、补偿的原始资料之一。3.2项目安全教育与训练3.2.1一切管理、操作人员应具有一定的基本条件与较高的素质。具有合法的劳动手续。临时性人员经正式签定劳动合同,接受入场教育后,才可进入施工现场和劳动岗位;3.2.2没有痴呆、健忘、精神失常、癫痫、脑外伤后遗症、心血管疾病、晕眩、以及不适于从事操作的疾病;3.2.3没有感官缺陷,感性良好。有良好的接受、处理、反馈信息的能力;3.2.4具有适于不同层次操作所必须的文化水平;3.2.5输入的劳务,必须具有基本的安全操作素质,经过正规训练、考核,输入手续完备。3.2.6安全教育、训练,包括知识、技能、意识三个阶段的教育。3.2.7安全知识教育。使操作者了解、掌握生产操作过程中,潜在的危险因素及防范措施;3.2.8安全技能训练。使操作者逐渐掌握安全生产技能,获得完善化、自动化的行为方式;3.2.9安全意识教育。在于激励操作者自觉坚持实行安全技能。3.2.10安全教育的内容随实际需要而确定。3.2.11入场前应完成三级安全教育。对新工人、学徒工、学习生的入场三级安全教育,重点在一般安全知识、生产组织原则、生产环境、生产纪律方面,强调操作的非独立性。对季节工、农民工的三级安全教育,产生产组织原则、环境、纪律、操作标准为主。在规定的时间内安全技能不能达到熟练的,应及时解除劳动合同,取消劳动资格;3.2.12结合施工生产的变化,适时进行安全知识教育。一般每十天组织一次较合适;3.2.13结合生产组织安全技能训练干什么训练什么反复训练,分步验收;3.2.14安全意识教育,应随安全生产的形势变化,确定阶段教育内容。如抓住典型事故案例,进行增强安全意识的认识,接受事故教训的教育;3.2.15受季节自然影响时,针对由于这种变化而出现生产环境、作业条件的变化所进行的教育,其目的在于增强安全意识、控制人的行为,尽快适应变化,减少人为失误;3.2.16采用新技术、使用新设备、新材料、推行新工艺之前;应对有关人员进行安全知识、技能、意识的全面安全教育,激励操作者实行安全技能的自觉性。3.2.17加

    注意事项

    本文(10kv配电室改造施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
