内蒙古某垃圾处理厂改造项目基坑降水施工方案(附管井降水计算书).doc

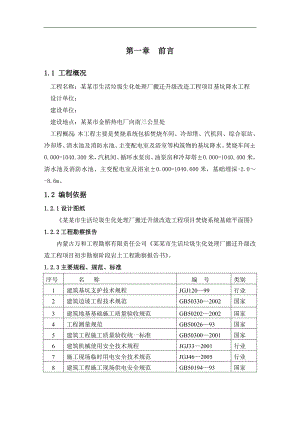

第一章 前言1.1 工程概况工程名称:某某市生活垃圾生化处理厂搬迁升级改造工程项目基坑降水工程设计单位:建设单位:建设地点:某某市金桥热电厂向南三公里处工程概况:本工程主要是焚烧系统包括焚烧车间、冷却塔、汽机间、综合泵站、冷却塔、清水池及消防水池、主变配电室及浴室等构筑物的基坑降水。焚烧车间±0.000=1040.300米,汽机间、循环水泵房、油泵房和冷却塔±0.000=1040.400米,清水池及消防水池、主变配电室及浴室±0.000=1040.600米,基础埋深-2.0-8.6m。1.2 编制依据1.2.1设计图纸某某市生活垃圾生化处理厂搬迁升级改造工程项目焚烧系统基础平面图1.2.2工程勘察报告内蒙古万和工程勘察有限责任公司某某市生活垃圾生化处理厂搬迁升级改造工程项目初步勘察阶段岩土工程勘察报告书。1.2.3主要规程、规范、标准序号名 称编 号类别1建筑基坑支护技术规程JGJ12099行业2建筑边坡工程技术规范GB503302002国家3建筑地基基础施工质量验收规范GB502022002国家4工程测量规范GB5002693国家5建筑工程施工质量验收统一标准GB503002001国家6建筑机械使用安全技术规程JGJ332001行业7施工现场临时用电安全技术规范JGJ462005行业8建筑工程施工现场供电安全规范GB5019493国家1.2.4主要法规、规定序号名 称编 号1中华人民共和国建筑法2中华人民共和国环境保护法3中华人民共和国消防法4中华人民共和国计量法5建筑工程质量管理条例6建筑安全生产监理管理规定建设部第13号令7建设工程施工现场管理规定建设部第15号令第二章 场地工程地质条件2.1 地形地物场区地貌上属大青山山前冲洪积扇群、土默川平原交汇处地形,地势平坦开阔,东部有沟渠,略呈东高西低状,场地高程约1038.0m1043.0m,高差约5.0m。由于受大黑河流域的影响,本区多为草地、湿地,生长植物。场地地面高程在1038.35m1042.60m间,高差约4.25m。2.2地层岩性根据内蒙古万和工程勘察有限责任公司某某市生活垃圾生化处理厂搬迁升级改造工程项目初步勘察阶段岩土工程勘察报告书,地层岩性简述如下:根据野外钻探资料,拟建场地从上至下分布的地基土为:上部为第四系全新统湖沼相成因的粉土夹粉质粘土及粉细砂层,下部为第四系上更新统湖积粘性土夹粉细砂层。耕表土:褐色,稍湿,松散状,含植物根,多为草地及耕地。厚度约0.50m左右。粉土(Q4l+h):黄褐色、灰色、灰绿色、黑灰色,含有腐质物,湿,稍中密状,属中等偏高压缩性土,含粉质粘土夹层。本层属第四系全新统湖沼相沉积成因,层位较稳定,分布连续,底板埋深约-1.40m-4.60m,厚度为0.90m4.10m。标准贯入击数69击,平均7.8击。粉细砂(Q4l+h):黄绿色、灰绿色、灰黑色,湿饱和,顶板处呈松散状,大部分地段呈稍密中密状,属第四系全新统湖沼相沉积成因。本层厚度较大,底板埋深在-19.50m-21.0m间,厚度约17.0m左右,标贯击数为726击,平均16.3击。该层中不均匀含有粗砂、粉质粘土、粉土等夹层或透镜体,厚度不均。粉质粘土(Q2l):灰黑色,可塑软塑状,中等压缩性土,为第四系中更新统湖积成因。层位稳定,分布连续,本次钻探各钻孔均未穿透此层,控制厚度约10.0m。2.3 地下水场地处于呼市大青山南麓冲洪积平原的南部边缘及土默川平原的交汇处,场地地形平坦,并受大黑河流域的影响,综合分析认为:场区地下水分布主要受自然地理、地质构造及地貌、气候等因素控制,构成一完整独立的循环系统。本场地勘察,初见水位-2.20m-4.30m,稳定水位为-2.0m-4.0m,属潜水,主要含水层为粉细砂层,水量较丰富,经取水样分析结果表明,场地中的地下水对混凝土无腐蚀性,对钢结构具弱腐蚀性。各土层的渗透系数为:粉土渗透系数:2.0×10-52.8×10-5cm/s,属弱透水层;粉细砂渗透系数:2.0×10-44.5×10-4cm/s,属弱透水层。-2粉质粘土渗透系数:3.6×10-63.8×10-6cm/s,属微透水层。2.4抗震设计条件及场地评价(1)、场地抗震设防参数及场地类别划分本场地属抗震设防烈度8度区,设计基本地震加速度值为0.20g,所属设计地震第一组,设计特征周期0.35s。根据钻孔C15、C24的波速测试资料,成果表明,场地土20m深度等效剪切波速值为:C15:Vse=225.9m/s,C24:Vse=226.5m/s。根据建筑抗震设计规范GB50011-2001,确定本场地土为中软土,建筑场地类别为III类。 (2)、饱和砂土地震液化判定据钻探资料显示:场地水位在-2.20m-4.30m,水位以下第四系全新统地层粉细砂层,存在地震液化可能,根据原位测试标准贯入试验N=1126击,由液化公式Ncr=No0.9+0.1(ds-dw)(3/c)1/2,计算后其实测值均大于临界值,无液化。因此,本场地工程地质条件下,不存在饱和砂土地震液化。(3)、建筑抗震地段的划分根据本次勘探揭露地层埋藏条件、岩性特征及测试分析结果,结合地形、地貌综合考虑,按建筑抗震设计规范GB50011-2001)第4.1.1条划分,属可进行建设的一般场地。第三章降水设计方案3.1 降水方案选择一、 管井降水与轻型井点降水的适应条件1、管井降水的适应条件管井降水适应于渗透系数为比较大且地下水丰富的土层、砂层,降水深,面积大,时间长的情况,对在有流砂和重复挖填土方区使用,效果尤佳;不受吸程限制,排水效果好;井距大,对平面布置的干扰小;可用于各种情况,不受土层限制;成孔(打井)用人工或机械均可,较易于解决;井点制作、降水设备及操作工艺、维护均较简单,施工速度快;井点管采用无砂混凝土,成本低。2、轻型井点降水的适应条件轻型井点降水适合于含水层渗透系数较小,降深不大(<6m)的粘质粉土、粉土和粉细砂层,其施工工艺相对复杂,降水影响面积较小,对地下水量较大的地层不适合。当基坑开挖所需降水深度超过6m时,一级的轻型井点就难以收到预期的降水效果,这时如果场地许可,可以采用二级甚至多级轻型井点以增加降水深度,达到设计要求。但是这样一来会增加基坑土方施工工程量、增加降水设备用量并延长工期,二来也扩大了井点降水的影响范围而对环境不利,同时造价有所增加。二、 拟建场地水文地质、工程地质条件根据本场地勘察报告,初见水位-2.20m-4.30m,稳定水位为-2.0m-4.0m,属潜水,主要含水层为,渗透系数为:2.0×10-44.5×10-4cm/s,水量较丰富。三、综合上述各方面的因素并结合本地类似工程降水经验和本工程基坑开挖深度特点,管井降水方法较轻型井点降水有一定的优点:1、本工程地层条件含水层主要为粉细砂层,透水性好,水量丰富,充分发挥管井抽降的优势;2、本工程基坑深度较大,最深达8.6m,降深要求大于6.0m,采用轻型井点降水要设计二级井点,增加了基槽的土方开挖量,就其本身造价相对管井也较高;3、本工程基坑面积相对较大(最大面积130m×50m),轻型井点降水影响面积较小,形成的降落漏斗较小,疏干时间相对较长,对于管井降水而言,此方法抽降能力强,降水影响面积大,疏干时间短,可充分发挥管井降水的特点,效果显著,大大地缩短施工工期。4、轻型井点施工工艺要求苛刻,安装费时,不能出现漏气、堵管等现象,否则降水井点就会失去作用,管井施工工艺简单、安装方便快捷,施工工艺比较成熟,可操作性强。5、经过多方调查,当地降水施工经验证明,管井降水是本工程降水方法的首选。3.2 降水技术方法针对场地地下水类型,结合场区水文地质条件及我公司的降水经验,本着安全高效、经济节约的原则,采用管井抽降方案,通过管井井底抽水,将地下水形成一定降深,达到疏干基槽的目的,使得地下水位降至槽底或集水坑底以下0.51.0m。以利于后期基础工程施工。基坑底部周围设排水沟和积水坑,用泵将水排出坑外。3.3降水方案设计3.3.1降水目标降水井封闭运营15天后地下水水位降到槽底以下0.51.0m,并能保证槽底干槽作业。3.3.2基坑涌水量计算根据各构筑物形状、尺寸、地层情况、边界条件以及地下水特征参数采用理正岩土计算软件进行计算,详见附件降水计算书。3.3.3管井间距、井深确定井点间距的确定,本基坑涌水量主要不是由单个井点的出水能力所决定,而是综合考虑降水方法、地层含水岩性的渗透特性、本工程基础深度、水文地质情况和我公司类似工程降水施工经验数据及工程类比,确定合理的管井间距为7.0米。设计降水管井终孔井深井为9.015.0m。具体设计参数见下表:建筑名称渗透系数(m/d)管井直径(mm)管井间距(m)井深(m)单根井点涌水量(m3/d)总涌水量(m3/d)井点数(根)井点延米(m)降水面积(m2)焚烧车间1.50 6007.0 15.0 30.00 1500.0 50 7506550冷却塔1.00 6007.0 9.0 30.00 600.0 201801518汽机间1.00 6007.0 9.0 30.00 720.0 242161620综合泵房1.00 60012.0 9.0 30.00 780.0 262342145合计1201380118333.3.4管井结构设计降水管井设计开孔口径600mm,一径至终孔深度。钻进工艺采用反循环回转钻进工艺,地面泥浆需作排放处理。 降水管井安装钢质滤水管400mm,地表以下2m内安装水泥壁管。降水井滤管内外包2层60目尼龙过滤网,要求井管必须垂直,不能错位。砾料选择23mm碎石,四周均匀投砾,填至距地表2.0m时用粘土封井止水。成井后应及时洗井,并抽至水清砂净,确保含水层的畅通。水泵安装干式下泵型单相潜水电泵,型号为QX(610)-30-1.5,采用自动控制开关,防止烧泵。降水施工前,先做抽水试验,测量单井出水量。根据实验结果,调整泵型。3.3.5管井及明沟的布设降水管井距基坑上口线以外1.52.0 m沿基坑周边封闭布设,间距7.0m;在槽底坡脚处设置排水明沟、集水坑,集水坑内置潜水泵抽水,抽排至槽顶排水管网中。排水明沟边缘距边坡坡脚0.3m,排水明沟上口宽500mm,下口宽300mm,深300mm。基坑角部均设集水坑,沿排水沟每30m设一集水坑,集水坑上口800×800mm,下口500×500mm,深度800mm。采用水泥砂浆砌筑排水明沟和集水坑。目前已经进入雨季,应对基坑周围地表进行硬化处理,施工期间应注意降雨后周围地表水的及时排出,防止对边坡产生影响。3.3.6地面排水系统设计在距基坑上边缘1.5m处,环基坑周边设置200mm钢管做为排水总管,水力坡度5,法兰连接或焊接连接。每隔30m设一泥砂沉淀池,定期清理,清水排入路边的主排水沟内。基坑上边缘四周设置排水沟,排水明沟边缘距边坡坡脚1.8m,排水明沟上口宽500mm,下口宽300mm,深300mm。基坑角部均设集水坑,沿排水沟每30m设一集水坑,集水坑上口800×800mm,下口500×500mm,深度800mm。集中排至现场北侧的水塘,因水塘较浅,施工中难以满足后续降水施工的需求,还要进行水塘内积水的外排,在水塘内设置三台QS150-8-5.5型耐腐潜水泵,采用16a工字钢在水塘边设置水泵吊置台,台上设置防护棚,以保证水泵在施工中的正常运行。降水井需砌筑保护井台,集水管线、电缆应充分保护。3.4设计工作量1、共布降水井120口,总进尺1380m,水泥壁管240m,滤水管1140m,23mm砾料约180m3,粘土40m3,200mm钢管排水管440m。2、降水面积约11833m2。3.5降水井运行监测降水施工前,必须对场地内所有的水位观测井内的稳定水位进行测量、标定和记录;降水施工过程中应加水位观测工作,以指导和调整降水。3.6降水井拆除封堵降水结束后拆除管井,用C15砼将管井封堵。第四章 现场组织机构和专业技术力量配备根据工期进度要求和场地实际情况,合理安排施工准备、成孔作业、钢筋安制、注浆四个连续工序进行劳动组织施工,确保按期完成施工。建立项目经理部,全面负责项目的生产任务。4.1机械设备及主要材料进场4.1.1按合同及建设方要求准时完成全部机械设备进场及人员进场工作,搭建临设,充分做好开工准备;4.1.2 进行降水所需材料进场及联系工作,确保工不待料;4.1.3 材料及设备合理放置,保证场内整洁、施工顺利。4.2人员组织为确保该工程顺利进行和优质、高效按期完成,我公司成立项目经理部,负责工程组织协调、质量监督、安全管理等,做到分工明确,责任到人,设项目经理1人,项目总技术负责1人,质检员1人,施工员1人,材料员1人,安全员1人,资料员1人,试验员1人,工程施工人员约20人,具体见项目部施工组织结构图(附件一)及主要工力需求计划表(附件二)。4.3 所需机械设备所需设备详见拟投入的主要施工机械设备表。序号设 备 名 称 规 格 单 位 数 量 1正循环钻机 台3 2潜水泵QX(610)-30-1.5 套150(备用30台) 3 动力总配电箱 200A 个2 4 动力分配电箱 100A 个4 5排水主管 200 米440 6排水胶管2×4×20 米1800 7空压机9m3台1第五章 施工进度计划及保证措施5.1施工进度计划本工程每天24小时连续作业,施工准备2天;降水井施工10天;降水运行暂按90天考虑,总施工工期约100天,实际降水运行时间将以设计院、甲方和监理等单位要求确定。详见施工进度计划表(附件三)。5.2进度保证措施为确保该项目按期、保质保量完工,对本工程必须精心组织,合理安排,特制定如下保证措施:5.2.1组织保证1)已建立精干、务实、高效的项目部领导班子。2)已经配备数量充足、经验丰富的技术人员,选派从事过基础工程护坡的各种专业队伍。3)缩短施工准备期,及时调遣各种专业队伍及设备进场。4)搞好标准化施工,统一调度生产力量,按轻重缓急按区段、按工序地组织流水施工,认真贯彻执行公司ISO9001质量标准,通过合理的施工组织与正确的施工方法,在保证质量安全的前提下提高施工进度,杜绝安全与质量事故的发生。5)实行质量、安全工期目标责任制,根据土建单位施工计划及时调整施工进度安排及施工区段的划分,编制各生产工区的施工进度计划,并将工期目标横向分解到各部门及负责人,纵向分解到各专业施工队、班组负责人,逐层签定质量、安全、工期责任状,责任目标与个人经济利益挂钩,实行奖惩制度,同时对全体施工人员进行计划交底,激发全体人员的干劲,使工作人员自觉实施进度计划,做到以日保旬,以旬保月,最终保证总工期的实施。 6)材料组、工程组与物资后勤部紧密配合,搞好物资供应和后勤服务工作,保证员工身体健康,促进施工生产的正常进行。5.2.2 物资保证1) 保证材料供应。做出分步备料计划,并考察了商家资质信誉,按ISO9001对供应商进行评价,并对货源、质量、生产能力、运距等,详细制定出分批进料计划,保证各种物资的供应。2)各种电缆、配电箱等根据生产计划编制的用量计划,订货加工,同时严把原材料质量关,防止因不合格材料而影响工期。5.2.3 机械保证1)所涉及的施工机械要求做到调配及时、数量充足,在施工中做好设备的使用,保养,维修工作,保证各种机械的正常运转,并提高其完好率,利用率。2)对常用易损的机械配件有足够的库存量。3)按工程量、工期定额,合理计划安排物资设备进场施工。5.2.4技术保证1)搞好工程的统筹计划工作,制定阶段目标,科学合理安排分段施工。通过分析第一个施工段的情况,找出影响质量进度的薄弱环节、关键工序,并组织力量攻关解决,达到保证质量加快进度的目的。2)根据施工总进度的要求,编制每周施工生产计划,每周一次生产会,及时协调解决各种问题,同时建立生产分析会议制度,对照事故问题,找差距、查原因,完善管理,促进施工;3)提前做好图纸会审工作,对图纸中有疑问的地方,及时与设计、监理工程师联系解决,避免耽误施工。4)组织技术质量人员学习招标文件,技术规范与施工监理要求。5)提前做好各分项工程的施工方案与材料试验,及时申报监理开工。6)加强技术管理和质量管理,杜绝因工作失误或质量问题造成返工而影响正常的施工进度。5.2.5 质量目标达到优良。第六章 质量保证体系及措施6.1质量保证措施6.1.1 降水井施工工艺6.1.1.1降水施工工艺流程见下图:边坡放线井点定位钻机就位成孔井管安装洗井集水管安装试抽封闭降水6.1.1.2 质量标准(1)集水总管坡比1%;(2)井管垂直度1%;(3)井点间距允许偏差150mm;(4)井管插入深度允许偏差200mm;(5)过滤砂砾料填灌5%(与设计量相比);(6)洗井含砂率2%;6.1.1.3质量保证措施(1)施放井位1)人员及设备安排为确保井位施放工作快速完成,安排1名测量工程师及2名测工开展此项工作。采用满足本工程需要的设备进行施放井位。2)井位布置的一般形式根据降水设计方案,降水井距基坑边缘1.0-2.0m布置。3)结构线施放及确认根据降水设计方案以及平面控制网,利用现有电子地图采集井位的平面坐标,复测无误后由人工开始布放初步井位。4)井位布放及确认井位初步布放后,还需对井位进行物探,如发现有地下异常,必须错开地下障碍物,对井位作出相应调整。要求对改移的井位须再经地面物探核查,确认无地下障碍物后,用油漆作出显著标志,必要时采用钢钎打入地面下300mm,并灌入石灰粉。再由人工挖探坑确认有效后,由测量人员测量井位,并加以确认。第七章 安全施工措施7.1安全管理制度7.1.1安全责任制度根据谁负责生产、谁就负责安全的原则,针对工程特点和工地机构的实际情况,确定本工地的项目经理为第一安全责任人,对施工安全生产负直接领导责任,具体组织实施各项安全生产措施和制度,专业安全员和技术负责人负责安全技术措施的编制,安全技术交底,安全教育;专业安全员负责安全管理和监督检查;各专业员和施工队(组)长负责安全措施的组织落实和安全管理及监督检查,这样形成职责分明的安全工作网络,在此基础上健全和落实安全组织体制,其安全体系见(附件七、附件八)安全管理保证体系图和施工安全检查工作程序图。7.1.2安全教育制度进入工地后,应对进入工地的全体工作人员进行入场教育,定期进行安全教育。根据工种分配不同,对施工班组进行安全技术交底,施工人员上下班要进行交接岗的安全交底。安全教育程序见下表: 组织安全教育新工人三级教育特殊工种培训教育班前教育交底班前工具检查日安全注意事项rrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrrr日安全资料下发填写教育卡培训、下发上岗证填写教育卡上报安全监督部门备案上报项目经理部专职安全员监督检查7.1.3安全检查制度施工过程中,将定期例行检查和不定期的专业检查结合。定期检查由工程处会同各施工部门负责人及有关专业人员结合实际情况每半月检查一次,检查内容为工地的安全意识,安全制度,安全措施三个方面。工地自检每周一次,由项目经理实施。要结合检查结果讲评,进行表扬或提出整改措施。不定期的专业检查应根据工程实际情况确定,具体由安全责任人组织实施。7.2安全技术措施7.2.1 安全员、电焊工、电工及司机等特殊工种须持证上岗,杜绝无证操作。7.2.2 施工现场要张贴悬挂醒目的安全宣传标语,标牌。7.2.3 开工前由项目经理组织安全工作大检查,验收合格方可开工。严格执行操作规程,安全员随时检查和监督工作。7.2.4 现场电缆线架空布置,各种电器设备控制须设漏电保护装置。7.2.5 电器线路及电制动运转的施工机械修理须断电进行,并设警示牌。7.2.6 严格遵守相关安全规定和法规,认真落实岗位责任制,杜绝违章作业,违章指挥和违反劳动纪律。7.2.7 贯彻“安全第一,预防为主”的方针,建立安全网络系统真正做到横向到边,纵向到底。7.2.8井口一定要高出地面0.3-0.5m,盖好井口,设警示标志、严防行人和异物掉入井内。 7.2.9对降水运行的水泵应做好运行日记,发现异常,及时更换组织维修。 7.2.10对基坑抽排出的地下水须作有效疏导、排除基坑(即坑内降水井的地下水一定要抽排到地表排水沟),避免向基坑回流、回渗。7.2.11雨季时要对用电设备增加巡视次数。7.2.12下雨时要将配电箱箱门关好,防止进水。7.2.13雨后要对所有用电设备进行绝缘摇测合格后方可使用。7.2.14检查和操作人员必须按规定穿、戴绝缘鞋、绝缘手套;必须使用电工专用绝缘工具。7.2.15应保持配电线路及配电箱和开关箱内电缆、导线对地绝缘良好,不得有破损、硬伤、带电体裸露、电线受挤压、腐蚀、漏电等隐患,以防突然出事。第八章 文明施工8.1施工现场控制扬尘措施1)做好施工道路的规划和设置,临时施工道路基层要夯实,路面硬化。并随时清扫洒水减少道路扬尘。2)出入车辆清洗车轮及挡泥板,不允许带泥、带尘上路,特别是雨期应在出场路面铺设保护用品,派专人负责清扫干净后方可出场。3)确保土方运输沿线道路清洁,在运输道路两旁派专人及时清扫运土车遗落的尘土,保持道路清洁。4)当车轮夹带泥土时采用现场出行方向上设置的洗车台,将车轮冲洗干净后车辆才能驶出现场。5)对现场存放的路基料、房渣土等垫路材料遮盖防护网片,防治直接暴露产生扬尘。6)水泥和其它易飞扬的细颗粒散装材料尽量安排库内存放。如露天存放应采用严密苫盖,运输和装卸时防止遗撒和飞扬,以减少扬尘。8.2施工现场防噪声污染措施1)提倡文明施工,加强人为噪声的管理。尽量减少人为的大声喧哗,增强全体施工人员的防噪声扰民的自觉意识。2)牵扯产生强噪声的钢筋加工、制作,放在加工厂完成。最大限度减少施工噪音污染,现场对噪音机械的使用采用有效的隔音措施,施工现场的强噪声机械(如挖掘机、运输车等)禁止鸣笛或设置封闭的机械棚,以减少强噪声的扩散;根据现场实际情况可选用低噪声的施工工艺和机械设备(含振动器等)。加强对全体职工的环保教育,防止不必要的噪音产生。3)到场材料卸车时,成品材料采用人工搬运;钢筋、管材等采用吊车吊卸;散装材料(砂、石)采用自卸车卸车时注意慢起轻放,将现场施工噪音降低到最低水平。第九章 对特殊情况处置措施为确保施工万无一失,防患于未然,制定对可能出现特殊情况的处置措施。9.1突发事件的常规防护9.1.1 设备时常保养。备好常用配件,设备维修组24小时值班,出现故障立即抢修,确保顺利施工,不因设备问题延误工期;9.1.2 电工组24小时值班,有突发断电、跳闸立即修复;9.1.3 技术人员24小时值班,出现问题即刻解决;9.1.4 门卫24小时值班,有治安问题立即与公安部门联系解决;9.1.5 与附近医疗部门联络,人员伤病可立即就近就医;9.1.6 若发现孔身浅部有难以穿越的大块石块、砼块等障碍,报监理同意可采取凿岩破碎等方法以迅速通过。9.2遇地下管线的处置措施若发现地下管线通过或临近支护点,及时向建设方汇报并提出可行性处理建议:9.2.1若遇小直径管线,可与有关部门联系迁移至安全距离外或设计变更方案;9.2.2若遇不允许迁移的大直径管线,可与建设方、监理方、设计方联系设计变更方案;9.2.3若遇有危险性的管缆如大功率电缆、煤气管道等,立即暂停该处施工并报建设方、监理方,与相关专门部门联系处理或向设计方联系变更方案;9.2.4若确定相邻管线经保护后可以施工,则经有关方同意可采用措施加以保护。目 录第一章 前言11.1 工程概况11.2 编制依据1第二章 场地工程地质条件22.1 地形地物22.2地层岩性22.3 地下水32.4抗震设计条件及场地评价3第三章降水设计方案43.1 降水方案选择43.2 降水技术方法43.3降水方案设计63.4设计工作量73.5降水井运行监测83.6降水井拆除封堵8第四章 现场组织机构和专业技术力量配备84.1机械设备及主要材料进场84.2人员组织84.3 所需机械设备8第五章 施工进度计划及保证措施95.1施工进度计划95.2进度保证措施9第六章 质量保证体系及措施106.1质量保证措施10第七章 安全施工措施127.1安全管理制度127.2安全技术措施13第八章 文明施工138.1施工现场控制扬尘措施138.2施工现场防噪声污染措施14第九章 对特殊情况处置措施149.1突发事件的常规防护149.2遇地下管线的处置措施15附件:一、主要工力需求计划表二、降水施工进度计划横道图三、施工过程质量控制流程图四、工程质量自检体系图及工程质量自控体系图五、安全管理保证体系图六、施工安全检查工作程序图七、降水设计计算书八、管井降水设计平面图某某市生活垃圾生化处理厂搬迁升级改造工程焚烧系统降水工程施工方案编制: 审核: 日期:北京市国泰建设发展有限公司某某市生活垃圾生化处理厂搬迁升级改造工程焚烧系统基坑降水施工方案总 经 理:总工程师:公司质检:公司安全:主任工程师:方 案 编 制:河北豫龙土木工程有限公司2011年5月 附件一主要工力需求计划表序 号工 种 名 称单 位数 量1.测量工人22.质 检人13.焊 工人14.机械工人35.电 工人26.降水井施工人127.降水运行维护人48.9.10.11.12.13.合 计人25附件二降水施工进度计划横道图 工期 进度计划(天) 项目123456789101112102030405060708090100打井洗井安装排水管线安装抽水控制线路试抽水正常抽水 附件三 施工过程质量控制流程图工程质量检验程序依据图纸、合同、规范等有关文件编制施工组织设计施工队施工施工队自检监理验收不合格自检不合格自检合格项目部检验检查不合格公司质检员检查检查合格检查不合格邀请监理验 收检查合格验收合格办理签认手续进行下一道工序 附件四 工程质量自检体系图项 目 部 质 检 员施工队质检工程师工 班 质 检 员工程质量自控体系图项 目 经 理 项目技术负责项目质检员测 量 组降水井运行组降水井施工组机 械 电 工 组 附件五安全管理保证体系图确保施工全过程目标实现奖惩兑现提高安全意识工班安全员消除事 故隐 患提高预防、预测能力不定期检查定期检查防交通事故防高空坠落防机械事故防火灾防触电防塌方三级教育广播及黑板报系统安全教育安全管理措施安全奖惩条例安全活动经费安全控制安全工作体系安全教育安全责任制各工班班长 安全体系安全目标:“五杜绝、二控制、三消灭、一创建”安全领导小组:组长:项目经理副组长:生产经理 安全方针:安全第一预防为主安全检查现场安全生产 附件六施工安全检查工作程序图检查工作内容安全保证体系安全目标组织机构自检制度安全管理安全日常检查检查安全奖罚条例执行检查安全制度制定检查安全法规配备检查日常安全活动检查安全会议记录检查安全工作报表上报检查安全宣传工作检查安全制度落实情况检查安全防护用品使用情况检查预防安全事故措施检查安全目标规划安全工作总结附件七-一、计算项目: 焚烧车间管井降水计算-原始条件:计算模型: 潜水完整井;基坑远离边界水位降深 6.000(m)过滤器半径 0.300(m)水头高度 16.000(m)渗透系数 1.000(m/d)单井出水量 30.000(m3/d)沉降计算经验系
