欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    南安玉叶仙苑220kVⅡ回线路工程施工组织设计.doc

    • 资源ID:1276554       资源大小:413.79KB        全文页数:44页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    南安玉叶仙苑220kVⅡ回线路工程施工组织设计.doc

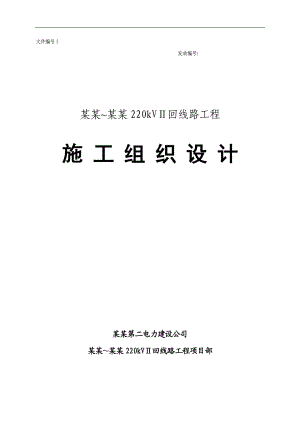

    文件编号5 发放编号:某某某某220kV回线路工程施 工 组 织 设 计某某第二电力建设公司某某某某220kV回线路工程项目部批准: 日期: 审核: 日期:编写: 日期:目 录第一章 编制依据3第二章 工程概况3第三章 施工组织机构5第四章 平面布置图10第五章 施工方案10第六章 主要及特殊工序的施工方法12第七章 进度计划15第八章 工程成本的控制措施16第九章 工程资金使用计划17第十章 生活及后勤保障17第十一章 物资供应计划19第十二章 施工机械、机具及人员配置20第十三章 技术、质量组织措施24第十四章 安全、文明施工、职业健康和环境保护目标及措施29 第一章 编制依据1、 某某某某220kV回线路工程施工招标文件、设计施工图2、 110500kV架空输电线路施工及验收规范GB5023320053、 110500kV架空电力线路工程施工质量及评定规程DL/T516820024、 电力建设安全工作规程(架空电力线路部分)DL 5009.220045、 电力建设安全健康与环境管理工作规定6、 电力建设施工定额7、 公司质量、环境和职业健康安全管理体系8、 输变电工程投产达标考核评定办法(2005版)9、 与有关单位签定的合同10、 现场调查资料第二章 工程概况2.1本工程起点为南安某某220kV变电站,终点为安溪某某220kV变电站,线路全长为40.918km,共计新建铁塔104基(含某某某某I回线路改造两基),以某某变往某某变为线路的前进方向,基本平行于已建某某某某I回线路右侧。其中某某变出线段某某变门架#13(3.551km)与已建的某某某某220kV回线路双回路同塔架设(该段导地线及附件已建成,本工程将重新更换本侧导线及配套金具)。已建某某某某220kV回线路#37#40及#86#90须改造成双回路同塔,改造后分别与本工程的#44#48及#105#113同塔架设。双回路改造段总长4.531km,单回路段架设32.836km。本工程导线采用2×NRLH58GJ-400/35型耐热铝合金绞线,单回路采用双地线,地线型号为GJ-55型镀锌钢绞线。双回路改造段某某某某220kV回仍采用2×LGJX-400/35钢芯铝绞线。双回路段地线采用原地线型号,一根为LGJX-95/55,另一根为OPGW,挂在双回路塔的右侧。单回路铁塔导线为三角型排列,双回路铁塔导线为垂直排列,双分裂导线除变电所进出线档采用水平排列外,其余均采用垂直排列,分裂间距为400mm,不装设间隔棒。2.2 本工程建设单位为某某泉州电业局,设计单位为某某电力勘测设计院,监理单位为某某宏闽电力工程监理有限公司,施工单位为某某第二电力建设公司。2.3 线路途经南安市、安溪县,线路途经地区主要为高山和丘陵,沿线地形起伏大,沿途基本为森林及经济作物林。2.4 本工程汽车运输可以利用一些县乡级公路,沿线地势险峻,材料小运则相对困难。2.5为了保护环境,减少土石方开挖量,维护线路安全运行,根据沿线的地形、地质条件,大多数塔位利用山体的原有坡地,采用全方位不等高基础,以减少土石方开挖量,减少植被破坏减少塔基开挖对边坡稳定性的影响.本线路铁塔基础主要采用XZ、JT、YJ型现浇地脚螺栓式钢筋混凝土基础,混凝土强度等级为C20,基础施工时尽量不要再开挖大基面,直接分坑挖坑,塔基周围的危险孤石,应在基础浇制前处理。2.6本工程铁塔采用MZ(单回直线)、SZ (双回直线)、GJ(单回耐张)、SGU403系列,所有塔型均设计有四腿不等长接腿,塔身断面均为正方形结构,高腿往上10米采用防盗螺栓和防盗脚钉,全塔螺栓均需采用防松措施.2.7本工程按级污秽区设计绝缘配合,悬垂串采用FXBW4-220/100棒形悬式复合绝缘子,耐张串采用FXBW4-220/160棒形悬式复合绝缘子,结构高度为2470mm,跳线串采用16片XWP3-70防污型瓷绝缘子组装成串。2.8本工程全线按某某典型气象区-1区设计,线路主要设计气象条件:最大设计风速35m/s, 最高气温40,最低气温-5,覆冰0mm。2.9本工程金具均采用原电力工业部1997年修订的电力金具产品样本中的电力金具。2.10本工程接地型式一般采用方环带射线,基础周围的接地方框以及射线均采用Ø10圆钢,接地引下线采用Ø12圆钢,并作热镀锌防腐处理。2.11基本工程量如表2-1表2-1项 目单 位数 量线路起止点起点为南安某某220kV变电站,终点为安溪某某220kV变电站线路亘长km40.918(含已建13基)现浇普通基础m32592.18杆塔组立基104导地线架设NRLH58GJ-400/35km6×32.836GJ-55km2×32.836LGJX-400/35km12×4.531LGJX-95/55(OPGW)km1×4.531+1×4.531附件安装基104接地埋设基1042.12本工程施工地形比例如下表:高 山 大 岭山 地丘 陵平 地泥 沼10%65%25%2.12本工程地质比例如下表: 名称坚土松砂石岩石坑泥沙比例(%)40352052.13本工程交叉跨越情况如下表:被跨越名称次数备注220V/380V、10kV电力线、架空电缆835kV电力线1通信线、民用线7110、220kV电力线(在建线路)0路道8省道、铁路2江河、溪、水库、鱼塘等0房屋、庙3第三章 施工组织机构3.1 为了组织协调本工程施工的各项问题,确保安全、质量和工期。公司成立了某某某某220kV回线路工程项目部,地点设在南安市柳城街道办帽山工业区,定期召开施工协调会,及时协调施工中遇到的青赔、物资供应、施工质量、进度等一系列实质性问题.项目部由庄平同志任项目经理,项目部各有关职能部门通力配合,使工程的施工组织更趋有效合理. 3.2施工段材料转运站设在项目部材料供应站,施工现场平面布置详见附图3.3 本工程的工程项目组织机构、职业安全健康与环境保护管理网络、技术质量管理网络及消防、治安保卫管理网络分别如图(一)、(二)、(三)、(四)所示工程项目组织机构图(一)综合部林培星安监部林 明质检部黄清美物供部欧炎钦外协部陈 斌、陈光开工程部 吴念沁项目总工:郑 栩项目经理:庄 平架线施工队立塔施工队架线施工队立塔施工队基础施工队基础施工队二队队长 :徐诗杰质检员:黄忠魁安全员:刘明忠一队队长:林文秋质检员、安全员: 龙久涌:职业安全健康与环境保护管理网络(二)安监部:林 明综合部林培星项目总工:郑 栩架线施工队立塔施工队架线施工队立塔施工队基础施工队基础施工队质检部黄清美二队队长 :徐诗杰质检员:黄忠魁安全员:刘明忠一队队长:林文秋质检员、安全员: 龙久涌:物供部欧炎钦外协部陈 斌、陈光开工程部吴念沁项目经理:庄 平工程技术、质量管理网络图(三)质检部:黄清美综合部林培星项目总工:郑 栩安监部林 明物供部欧炎钦外协部陈 斌、陈光开工程部吴念沁项目经理:庄 平一队队长:林文秋质检员、安全员: 龙久涌基础施工队架线施工队立塔施工队架线施工队立塔施工队基础施工队二队队长 :徐诗杰质检员:黄忠魁 安全员:刘明忠消防、治安管理网络图(四)项目经理:庄 平消防、治安负责:林 明质检部:黄清美工程部:吴念沁物供部:欧炎钦消防、治安员:林文秋、龙久涌基础施工队架线施工队立塔施工队3.4 职责分工3.4.1 项目经理本工程项目经理是某某第二电力建设公司法人代表授权管理本工程的代表,是本工程工地安全第一责任人及质量第一责任人。(1)贯彻执行国家有关法律、法规和政策,执行本公司的各种规章制度及决议,并代表公司负责履行本工程合同,处理与本项目有关的对外关系,对本工程施工实施全过程管理,决策本工程施工的各种重大事项。(2)全面负责工程的计划、技术、质量、安全、工期、文明施工、资金、降低成本等项目的管理,并组织实施。(3)对本工程施工进行有效控制,确保工程质量和工期,确保安全施工,努力提高经济效益。(4)负责建立和管理项目部机构,明确职责范围,组织制定规章制度并组织贯彻实施。(5)在我公司法人代表授权和委托范围内,处理本工程施工有关的外部关系、签署有关合同,并组织贯彻实施。(6)负责指挥本工程的生产、经营活动、调动人力、资金、物资等生产要素,保证施工任务和各项经济指标的完成。(7)合理组织施工技术力量。(8)按照贯标、达标投产和创精品工程的要求,建立健全质量保证体系,安全监控体系和文明施工保障体系,并赋予职责,保障其正常运行。3.4.3项目总工项目总工是本工程的技术、达标投产管理的负责人。(1)负责在本工程贯彻执行国家的有关技术标准、法规、规程,设计图纸以及招标单位和本公司的有关技术规定等。(2)负责组织工程项目的施工组织设计及特殊工程和危险作业施工方案及有关施工技术、安全、质量保证措施的编审。(3)协助项目经理建立、健全质保体系和安全监控体系,并协助组织贯彻实施。(4)负责组织项目部内部的施工技术交底,参加甲方单位组织的施工图会审,执行设计变更等有关制度,为工程提供优质服务。(5)负责组织贯彻执行公司质量体系标准,负责工程项目保证质量的技术预控工作,严格按公司质量、环境和职业健康安全管理体系的要求组织进行本工程整个施工过程的质量控制。(6)协助组织或负责组织工程施工安全监控体系的正常运行和日常安全监控工作,定期或不定期的安全大检查,确保工程施工安全。(7)负责组织贯彻实施工程技术管理制度,经常深入现场,检查督促各施工队对有关作业指导书和施工技术措施的贯彻执行,处理施工中的技术问题,保证施工的正常进行。(8)组织开展技术革新和合理化建议。(9)负责组织项目部内部对工程的中间检查和总体预验收,代表项目部参加甲方组织的工程中间验收和总体验收。3.4.4技术负责(1)负责编制施工组织设计、施工技术措施、施工方案、作业指导书及安全技术措施。(2)负责施工图自审及参加施工图会审及编制施工技术交底内容,并组织对下一级的施工技术交底工作。(3)及时处理有关施工技术问题,按规定处理设计变更。(4)负责本专业工程的施工技术、工艺规程编审。(5)参加专业性的工程质量、机具设备损坏、人身伤亡事故的调查分析工作。会同有关部门对发生事故的原因进行技术分析。并提出鉴定性和监督性的意见和预防措施。(6)协助有关部门做好技术检验,施工机械、仪表器具的使用,管理和维护工作。协助有关部门对原材料消耗编制和审核。(7)负责组织整理本专业技术档案,参加本专业的工程竣工验收。3.4.5质量专责(1)贯彻执行国家和上级的有关工程质量法令和各项规章制度。对施工质量负有直接监督检查把关的责任。(2)负责整个工程质量保证体系具体实施,监督、检查及现场的有效运转。(3)参加施工组织设计、施工方案、技术措施和质量检验计划编制及审查工作,并督促检查有关部门实施落实情况。(4)组织参加质量检查,负责三级验收及质量评定工作。(5)负责施工过程质量的中间检验、隐蔽工程和竣工验收。(6)负责对项目法人提供的设备材料及物供部购置的设备材料进行质量检验。(7)汇总、审核施工记录和有关质量记录并及时归档。3.4.5安全专责(1)组织并主持本工程人员的安全工作规程、规定的学习与考试,组织并实施安全技术教育工作。(2)监督、检查工地施工场所的安全文明施工状况和职工的作业行为。有权制止和处罚违章作业及违章指挥行为;有权根据现场情况决定采取安全措施或设施;对严重危及人身安全的施工,有权指令先行停止施工,并立即报告项目经理研究处理。(3)参加本工程重要施工项目和危险性作业项目开工前的安全交底,并检查开工安全文明施工条件,监督安全施工措施的执行。(4)参加本工程安全工作例会和生产调度会,协助项目经理布置、检查、总结安全文明施工工作。(5)参加工地安全大检查,对发现的问题,按“三定”原则促整改。(6)对本工程施工现场和安全卫生责任区内文明施工、环境保护、环境卫生及生活卫生的管理进行监督、检查。(7)负责本工程施工机械(机具)和车辆交通安全监督工作。(8)负责本工程防火防爆安全监督工作。(9)督促并协助本工程有关人员做好职业防护用品、用具和重要工器具的试验、鉴定工作。(10)组织开展安全健康与环境保护的宣传教育工作。(11)负责对施工单位的安全工作进行监督、检查与指导。(12)协助项目经理组织人身轻伤事故、记录事故中严重未遂事故的调查处理工作。第四章 平面布置图附后第五章 施工方案5.1施工准备:5.1.1准备工作进度计划:线路施工需要多工种配合、多种设备同时投入,因此技术、材料、设备等各方面准备工作直接影响工程进度及工程质量,以下是本工程的准备工作进度计划表(见表5-1)准备工作进度计划表(表5-1)准备工作内容进度安排责任人设置项目经理部及管理机构、项目部人员进场2006年3月15日前项目经理材料站的设定、材料场的选定2006年3月15日前物供部砂石料、水泥供应地点的调查、定货,并送质检站检验2006年3月15日前物供、工程部、质检部施工现场调查、联系施工队班驻点2006年3月15日前项目经理、工程部制定材料、工器具设备调配计划和管理制度,安排运输2006年3月15日前物供部全线青赔工作调查,协调和理顺与地方政府的关系2006年3月15日前外协部、综合部制定各种管理制度、劳力调配计划。建立通讯联络系统。做好后勤保障工作。2006年3月15日前综合部研究图纸及设计文件,参加图纸会审,编制施工组织设计、基础施工作业指导书及其它技术、质量、安全文件。做基础施工技术交底和安全教育的准备工作2006年3月15日前项目总工、工程部、质检部建立财务管理、计划管理、成本核算的工作制度和措施 2006年3月15日前公司计划经营部5.1.2技术准备要求(1)收到设计施工图和设计文件后,组织施工指挥人员及各级相关技术人员参加图纸的学习,并在此基础上进行内部会审,提出问题和建议,整理成书面材料后参加施工图会审。通过内审和会审深入正确理解设计意图,以便在确定施工方法和在施工中正确贯彻执行。(2)经进一步调查、研究、分析、讨论后确定各工序的施工方法,项目总工程师编写施工组织设计及相应的施工作业指导书,由公司相应部门审核并批准。特殊的重大的施工作业指导书由工程部主任组织编写。项目总工程师审核报公司总工程师批准,并报监理单位和业主。(3)各种施工作业指导书在各工序工程开工前出版、发放,本工程应编制的各类作业指导书如表5-2。(4)施工技术交底和培训。在施工准备阶段完成对工程的全面交底和对基础工序的技术交底和培训。并请监理和设计工代参加并给予指导。主讲人的书面讲稿应印发和存档,应进行考试与考核并填写交底与培训记录。(5)施工方法的变更。施工过程中如需变更施工方法,新施工方法的确定与执行程序仍与本程序相同,新施工作业指导书由原审批者审批。表5-2 本工程应编制的施工技术资料序号技术文件名称编写人计划出版日 期备 注1线路调查报告经营部主任2006-3-152施工组织设计项目总工2006-3-153施工明细表工程部专职师12006-3-154基础施工作业指导书工程部主任2006-3-155铁塔组立施工作业指导书工程部专职师12006-5-76架线施工作业指导书工程部专职师22006-6-57张力架线导线防护措施工程部专职师22006-6-58架线施工手册工程部专职师12006-6-59质量工作计划质量专职师2006-3-15先编制基础部分10安全工作计划安全专职师2006-3-15第六章 主要及特殊工序的施工方法6.1工地运输基础材料及塔材运输采用汽车运输至塔号;无条件的则采用人工转运,导地线则采用汽车将其运至张力场。6.2基础施工本工程的基础均为斜柱式现浇基础,采用常规式的基础施工方法施工。其顺序为:线路复测基础分坑基坑开挖基坑操平找正扎筋组模基础浇制拆模。6.3接地施工本工程的接地装置施工的主要方法如下表所示。 分项工 程主要施工方法主要机具接地沟开挖采用人工开挖,其深度及长度应符合设计要求。遇到大块石应尽量绕开。铁锄 、铁锹等接地体加工焊接本工程为圆钢接地,垂直接地极或水平接地体一般在中心材料站按设计图纸要求统一加工。切割机、电焊机或气焊工具。接地体埋设采用人工埋设。接地体的连接采用焊接。作为隐蔽工程,接地体敷设并焊接后应经质检人员和现场监理检验合格后方可填土掩埋。电焊机、铁锄、铁锹接地电阻测量在晴好、干燥天气进行接地电阻测量。测量结果应符合设计要求。接地摇表6.4铁塔组立施工本工程采用133×9m无拉线小钢管抱杆吊装方案无拉线小钢管抱杆(规格为133×9m)。133×9m钢管小抱杆壁厚6mm,单根重量176kg,当抱杆腰箍固定在距根部2m处,抱杆倾斜不超过10°时,最大起吊重量允许400kg,两根抱杆联合平衡起吊重量允许800kg。组立铁塔采用4根133×9m小抱杆分别立于四根主材内侧,抱杆及吊塔件时均以固定在主材角钢上的上、下两道腰箍控制。抱杆顶端挂一只2t小滑车,穿一根13×150m起吊钢丝绳,起吊钢丝绳以人工绞磨控制。本方案工具简单、用人少、工效高,特点适用于地势狭窄无法打落地拉线的塔位。6.5架线工程架线施工的主要方法分项工程主 要 施 工 方 法主要施工机具导地线放线1、 本工程导线为双分裂LGJ-300/25型导线,采用一牵二张力展放,牵引机为一台20t大牵、张力机为一台18t大张。展放工序为先人工展放13防扭钢丝绳,以13防扭钢丝绳带18牵引绳,再以牵引绳牵引导线。挂线滑车为3轮放线滑车。由于本工程跨越多,地形复杂工期紧,因此设二个牵张段(二个牵引场、二个张力场)。导线全程不落地。2、 地线采用小型牵张设备进行“一牵一”。导地线直线接续管过放线滑车应采用钢铠甲护套保护。大型牵引机2台大型张力机2台小型牵引机2台小型张力机2台防捻钢丝绳适量三轮放线滑车地线放线滑车导地线连接1、导地线的直线接续管均采用集中液压连接方式。液压机及相应的钢模紧线1、 紧线段与放线段相同,机动绞磨紧线,进行驰度粗调、细调、精调作业;2、 进行耐张塔高空断线、利用高空作业平台连接耐张线夹和耐张绝缘子串、耐张塔平衡挂线(即在耐张塔两侧同时对称地进行高空锚线);两侧终端塔因基面狭小、亦要采取安全断线,接线工艺。3、 按照确定的紧线顺序,先紧一根子导线达到规定的弧垂,另一根子导线按此弧垂调平。机动绞磨,临锚设备、空中作业平台、液压机等驰度观测1、优先采用平行四边形观测法以观测仪在塔上进行观测;必要时用经纬仪以角度法观测。2、紧线弧垂应先将远离紧线场的耐张段弧垂调平,依次向紧线场推进,最后使相邻的耐张段弧垂合格。经纬仪、弛度观测仪附件安装1、导线弧垂在附件安装前应再进行一次细调2、直线塔的附件安装,在紧线完成后应立即进行3、附件安装同时工作的组数不宜超过三基杆塔4、直线塔附件安装使用双线提线器分别提起2根子导线5、为保护合成绝缘子,直线塔挂放线滑车时先用与绝缘子串等长的钢丝绳套替代,待附件安装时再换上合成绝缘子。安装人员上下导线均用绳梯,严禁踩踏合成绝缘子。提线设备,吊笼、全站仪、液压机等。第七章 进度计划7.1本工程工期要求:本工程共有基础104基,均采用现浇砼,工期为2006年3月15日至2006年8月30日。计划于2006年8月30日竣工。7.2工程量:本工程各段主要工程量如下: 分 项 工 程工程量备注现浇混凝土(基)104组立塔(基)104架线(km)40.918接地(基)104混凝土(方)2592.18水泥(t)859注:上述工程量应以最后结算工程量为准7.3综合进度计划7.3.1 根据公司的计划安排和各施工段的施工力量,本工程计划于2006年8月30日竣工,其施工进度横道图如附图(一),施工进度网络图如附图(二)。7.3.2各分部工程的具体目标分解如下表。序号分部工程名称计划开工日期计划竣工日期1施工准备、线路复测2006年3月15日2006年3月25日2土石方工程2006年3月19日2006年3月29日3基础工程2006年4月3日2006年6月2日4杆塔工程2006年5月19日2006年7月3日5架线工程2006年6月21日 2006年8月12日6自检消缺2006年8月13日2006年8月22日7验收移交2006年8月23日2006年8月30日7.4施工进度分析7.4.1影响工期的主要因素:7.4.1.1沿线山高路远、地形恶劣、地质复杂,路径内树木密集,线路穿越林区较多;7.4.1.2地方关系的协调处理;沿线跨越果园、房屋青赔难度大;7.4.1.3工程材料的供应进度;7.4.1.4架线施工中的跨越;7.4.2施工进度保证措施7.4.2.1开工前,项目经理部根据线路路径及设计提供资料,尽早召开协调会。依据当地的实际情况,制定青苗补偿标准,积极争取地方各级政府的配合,及时解决因青苗补偿引发的施工受阻,保证工程施工的连续性。与当地搞好关系,取得地方上对我们工作的支持;积极配合监理人员对施工中安全、质量的监督和检查。及时安排采购、检验、提货、运输、储存,保障材料供应不影响施工进度。租用马队及小型运输机具进行工地运输,合理组织力量,保证施工的按计划顺利进行。7.4.2.2架线期间,跨越35kV以上电力线、公路等,应提前联系办理相关手续;7.4.2.3技术、安全、质检人员应经常深入施工现场检查、指导施工,解决施工中存在的问题;7.4.2.4工期紧、任务重.在6个月多的时间内,完成总长40.918km线路工程施工任务,需投入的施工人员多,机械多,施工期间的组织管理工作尤为关键,施工队应预先备足本工程需用的人力和机具。并随着工程进展,施工资源应及时补充,做好动态管理;自觉服从项目部的协调指挥,从大局出发,确保工程如期竣工。第八章 工程成本的控制措施8.1加强组织领导及管理工作,深化内部改革,项目部领导及职能人员必须经常深入现场,确保施工顺利进行。现已全面推行项目法管理,借项目管理东风,充分调动职工的生产积极性,提高劳动效率,降低劳动消耗。8.2紧密依靠当地县、镇、乡各级政府,协调好地方群众的关系,充分利用我公司多年的施工经验,及时妥善地处理好工程中的有关征地,青赔工作,保证施工顺利进行。8.3杜绝重大质量事故和安全事故,杜绝设备事故。在施工中严格执行各项操作规程和安全规程,制订攻关课题,全面开展TQC小组活动。8.4严格要求按图施工,认真执行专项施工工艺,杜绝擅自修改设计和误施工的发生,积极采用新工艺、新技术施工,提高工效、降低损耗,号召广大职工提合理化建议,改进落后的管理、施工方法、提高综合经济效益。8.5加强现场材料保管、发放工作,杜绝偷、漏、掉等现象,严格材料使用制度,对计划外领料必须查明原因,认真审查、教育职工发扬勤俭节约的精神,不浪费一根材、一颗螺栓。逐步降低装置性材料和辅助性材料的损耗率。物资供应部对购进的材料在进仓库时应作严格的数量检查与质量检查,及时查出漏缺项目,特别对塔、线材要着重检查。8.6财务成本费:积极推行全面预算管理,严格依据报价施工图预算,按照工程实际进度拔付进度款,精打细算,杜绝不必要的开支款项。为了降低成本,节约材料、人工费、机械使用费和青苗赔偿等费用,必须加强经济核算,加强班组管理,项目经理部、队坚持“经济活动分析会”制度,定期(或按工序)对材料、人工、机械费用等指标进行分析核算,项目部应编制降低成本措施计划,并发动职工努力实现。8.7各级生产负责人必须认真做好施工日志,准确、真实地记录施工进度、工程质量、施工组织和管理情况,积累和总结经验、提高管理水平。第九章 工程资金使用计划9.1 项目经理严格按照财务制度审批工程开支。9.2每月如实填写月工作量报监理审批。第十章 生活及后勤保障101生活及卫生保障设施的准备本工程生活及卫生保障设施的准备除应满足日常办公、生活需要外,还应做好防暑降温工作。1011各驻地均租用民房,并采取公寓化管理,注意住房的通风消毒工作。加强安全保卫,禁止与本工程无关的闲杂人员进入驻地。1012各驻地成立食堂,专人管理,统一办理伙食,采取分餐制。1013各驻地均成立娱乐室,配备图书、电视、电话、影碟机、棋牌及球类等设施,活跃职工的业余生活,使职工保持良好的精神状态。1014为保证投入本工程的所有职员与工人的健康与安全,在施工期间,与当地卫生部门协作,保证在项目部及队部配有医务人员若干名、急救设备、备用品、病房及适用的救护服务。1015拟投入本工程的生活及卫生设施如表101:表10-1序号名 称单位配置数量备注1消毒液、喷雾器套3定期补充2口罩副若干按需购置3厨具套34洗衣机台35电视机台36影碟机台37饮水机台38常用药品箱个39消毒柜套310音响设备套311淋浴器套31016拟投入本工程的办公设施:项目经理部及各施工驻地必须配置相应的办公管理设施,实行标准化配备,配置计划如表10-2,由专人进行规范化管理。表10-2 项目部配置计划序号名 称规 格单 位配置数量1微机Pentium4台22打印机惠普1020台23复印机理光1113台14传真电话FAXB190(传真、扫描、复印、打印、电话五合一)部15文件柜组若干6写字台套若干7沙发、茶几套若干8办公文具套若干第十一章 物资供应计划11.1材料准备及供应11.1.1砂、石、水采购对本工程自行采购的砂、石在开工前便派专人到现场进行选点、取样、送监理工程师认可的具有相应资质的检测机构试验,并将试验报告及时存档,待工程结束时移交给项目法人。11.1.2水泥(或商品砼)采购水泥生产厂家经监理工程师同意后将在当地采购。要求具有出厂合格证,并按有关规定,采用标准抽样方法抽样检查,并送国家有关部门认定的具有相应资质的质量检测单位检验合格后方可使用。并将检验报告存档作为竣工移交资料。水泥、砂、石确定后,及时做好砼配比试验,并以此为据指导基础施工。11.1.3基础及接地钢材的采购选用的钢材厂家必须事先征得监理工程师意见并报业主同意,按以下原则选用:大厂生产、质量有保证的,具有出厂合格证并经抽样检验合格后,方可应用于本工程。以上各种试验报告及结果均应呈报监理工程师并呈报业主。11.1.4材料资源供应计划基础钢筋原材料由源达公司提供,加工任务由项目部材料站负责,砂、石等粗细集料由项目部送有资质的检测机构检验合格后定点采购,基础底脚螺栓和水泥、铁塔、导地线、金具、绝缘子等材料也由源达公司供给。工程施工期间,及时与供货单位联系,做好材料的供应,满足施工所需。主要材料供应计划:材料名称供 货 时 间基础钢筋、地脚螺栓、接地钢筋2006年3月-2006年5月水泥、砂、石2006年3月-2006年5月塔材2006年5月-2006年6月导地线、金具、绝 缘 子2006年6月-2006年7月11.2通讯的准备为了更好地指挥、协调施工,及时掌握施工情况和信息交流,建立施工队材料站项目部的通讯系统。项目部设立电话、传真一部,上网微机若干台,用于对外联络,各施工队驻点安装电话,项目部及施工队各主要负责人配置移动电话,并将电话号码呈报监理及业主。11.3施工场地的准备11.3.1工程开工前,我们将提前派员进入现场办理有关手续,并与当地政府取得联系,进行青赔工作摸底,制定青赔标准。11.3.2办理临时占地等协议,按有关规定进行赔偿工作。11.3.3办理租借房屋、材料堆放场地及其它设施的手续。11.3.4办理施工人员暂住证及当地政府、公安部门规定的其它手续。第十二章 施工机械、机具及人员配置121施工机具配置和安排各类工程机械按工期要求,陆续运抵现场。以下为本次工程施工的主要施工机械,其余配套工具将按施工进度分批运抵现场,一次形成施工能力。投入本工程的主要施工机具设备如下表:表12-1 基础施工主要工器具设备机具名称规格/型号单位数量进退场时间备 注越野车三菱辆12006年3月至工程结束指挥用车工具车五十铃辆32006年3月至工程结束施工用车载重汽车GK5T辆32006年3月至工程结束运输用车全站仪KKIASET2B台12006年3月-2006年4月复测经纬仪J2台62006年3月-2006年5月基础分坑电焊机BX160台22006年3月-2006年5月基础钢筋加工切割机台22006年3月-2006年5月基础钢筋加工钢筋弯曲机GW6-40套12006年3月-2006年5月基础钢筋加工搅拌机WJZ-16台62006年3月-2006年5月砼搅拌(或采用商品砼)振动器C175台122006年3月-2006年5月砼振捣钢模板及木模300*8001000mmm26002006年3月-2006年5月组模表12-2 组塔施工主要工器具设备表机具名称规 格单位数量进场时间备 注钢管抱杆133×9m付2006年5月配顶滑车腰箍等机动绞磨JMD4台1006年5月人工绞磨台1006年5月钢丝绳11、13、15千米406年5月滑 车各种规格个10006年5月手扳葫芦3t个1006年5月双钩3t个2006年5月地锚3t个4006年5月配拉棒卸扣3t、5t个25006年5月表12-3 架线施工主要工器具机具名称规 格单位数量进场时间备 注大张力机18t线台12006年7月架线施工大牵引机20t台12006年7月架线施工小张力机611/040/10台12006年7月架线施工小牵引机521/050/21台12006年7月架线施工吊 车160kN辆12006年7月架线施工吊 车80kN辆12006年7月架线施工牵引绳18尼龙绳km182006年7月架线施工牵引绳16防扭km252006年7月架线施工导线放线架付42006年7月架线施工地线放线架付22006年7月架线施工手扳葫芦60kN30kN付30202006年7月架线施工液压机柴油机型台82006年7月架线施工导线牵引走板150kN一牵二副42006年7月架线施工导线放线滑车三轮只802006年7月架线施工地线放线滑车单轮只602006年7月架线施工导线卡线器地线卡线器LGJ-300只36122006年7月架线施工导地线连接网套根1642006年7月架线施工机动绞磨JMD4台62006年7月架线施工拖拉机绞磨台62006年7月架线施工高空压接平台个42006年7月架线施工钢丝绳13、18km42006年7月架线施工抗弯连接器3t、6t只202006年7月架线施工旋转连接器3t、6t只202006年7月架线施工驰

    注意事项

    本文(南安玉叶仙苑220kVⅡ回线路工程施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
