欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    七子山施工组织设计(技术部分) .doc

    • 资源ID:1277973       资源大小:218.57KB        全文页数:41页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    七子山施工组织设计(技术部分) .doc

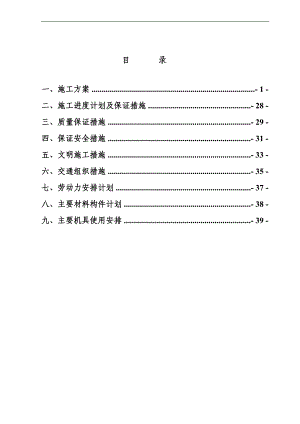

    目 录一、施工方案- 1 -二、施工进度计划及保证措施- 28 -三、质量保证措施- 29 -四、保证安全措施- 31 -五、文明施工措施- 33 -六、交通组织措施- 35 -七、劳动力安排计划- 37 -八、主要材料构件计划- 38 -九、主要机具使用安排- 39 -施 工 组 织 设 计一、施工方案(一)、工程概况1.工程地理位置某某有限公司下属的高家坳金矿位于新邵县巨口铺镇,七子山金矿矿区是高家坳金矿南部的一个工区,七子山拦渣坝地理坐标为东经111017/43/,北纬27024/15/,坝址座落于巨口铺镇石板桥河上游900m处的山沟里,海拔高程385m。七子山拦渣坝下游影响石板桥下游河道m,当地民房30栋,人口150人,农田105亩,省道217线400m。建成后的拦渣坝是一个非常重要的对上游七子山矿区拦渣、对下游群众环保的安全设施。2.水文地质七子山拦砂坝所在流域为资水石马江二级支流石板桥河上游。石板桥河发源于铜鼓岭,流域面积6.5k,天然落差m。坝址以上控制集雨面积4.03k,坝址以干流长度4.9km,多年平均径流量0.056m3/s。坝址处20年一遇洪峰流量m=33.8 m3/s,百年一遇洪峰流量m=55.4m3/s。七子山挡砂坝坝址工程左岸坝肩地质条件:地形坡度45°65°,地层岩性为泥盆系中统跳马涧组(D2t)石英砂岩,粉砂岩夹泥岩。紫红色,中厚层夹薄层状,产状200°35。中风化状。岩体属碎屑岩半坚硬至坚硬层状结构岩组,完整性较差,呈510cm的契形块体,属BV类岩体。浆砌坝基础底面与岩体之间的摩擦系数为f0.65,岩石硬度级别为12级。坝址中部坝基地质条件:地形坡度小于2°,地层岩性为第四系冲洪积(Q4aI+p1)砂砾卵石、块石混杂堆积。灰色,松散、潮湿。下伏基岩为泥盆系中统跳马涧组(D2t)石英砂岩,粉砂岩夹泥岩,并有一北东向压扭性断裂通过。坝基础底面与基岩之间的磨擦系数f0.65。右岸坝肩地质条件:地形坡度35°60°,地层岩性为泥盆系中统跳马涧组(D2t)石英砂岩,粉砂岩。灰黄色、紫红色完整性较差。浆砌坝基础底面与岩体之间的摩擦系数为f0.65,岩石硬度级别为12级。3.对外交通条件该工程现场有简易砂石路面村道经过,距217省道约800m,简易村道稍加修整即可作为进场材料运输道路,交通条件一般。4.主要工程内容该工程主要建筑物是拦渣坝及过坝公路工程,拦渣坝包括溢流坝、非溢流坝、下游消力池、护坦等。主要工程量为:土石方开挖6150m3,沙砾料回填1200m3,M10浆砌石4220m3,C15块石砼38m3,C15砼39m3,C20钢筋砼100m3,公路路基填筑235 m3,公路路面200 m3。(二)、施工部署1施工管理目标我公司将按招标文件与施工合同的要求,充分发挥现有的优势,选派组织能力强、业务水平高、应变能力好、敬业精神强的管理与技术人员组成强有力的施工项目部,组织技术素质高、实际经验丰富的施工劳务队伍,调进运行完好的施工设备,编制严密的施工组织设计,严格按照国家规范与规程、监理指示施工,特别严格执行工程建设强制性标准。运用先进成熟的施工工艺、科学合理的管理方法,按照“质量、安全、工期、文明、效益、服务”六个一流的要求,达到业主的满意。、工期目标根据对本工程的工程特点及施工的具体条件的深入研究,并结合我公司将投入的施工力量,通过周密的计算,确定在2006年12月1日计划开工,2007年3月31日计划竣工,总施工期为120天。如因本单位原因导致工期延误,按合同有关规定进行处理。为确保该工程在计划工期内按预定的质量目标顺利完工,本公司抽调精干的管理干部和富有工作经验的工程技术人员组成高效率、强有力的项目经理部, 组织好劳动力、材料、机械设备,协调好各方关系,采取切实可行的工期保证措施,确保总工期目标的实现。、质量目标严格按照国家有关施工及验收规范、标准进行施工和验收。工程质量确保达到国家现行有关质量验收规定,达到合格工程。、文明施工目标我公司将和业主及新邵县有关部门携手合作,共建文明工地,严格按照有关文明施工执行实施,推行标准化管理,争创安全文明样板工地。、安全施工目标严格遵守国家、省和市颁布的安全生产有关规定,加强安全管理与教育,严格执行国家、省、市有关防火安全规定,确保不发生重大伤亡和安全事故,将月轻伤频率控制在1以下,创“无安全事故标准化工地”。、服务目标工程施工前:协助业主做好图纸深化,做好技术交底,办理与工程建设有关的手续,为工程尽早开工创造有利条件。工程施工中:协助业主做好与有关部门的协调工作,积极主动地为使工程优质、高速地建设提出各种合理化建议,实行样板引路。建立信息反馈系统,及时按业主及监理工程师要求上报资料,汇报工程进展情况,并尽力为业主节约投资。工程竣工后:在回访中听取业主意见,记录存在问题。如发现质量缺陷,或者收到业主联系函,或由于业主进行其它施工工作,需我方提供维修服务(包括非质量缺陷因素造成),我公司承诺在24小时内到达现场对缺陷进行维修和配合,尽量不对业主工作造成影响。2项目组织机构项目组织机构为了确保优质完成该工程,本公司拟把本工程列入本公司重点工程项目,选派施工技术强、素质高、业务精的施工队伍作为劳务承担施工,组建一支业务精、懂技术、会管理,精干、高效、服务周到的项目经理部作为管理层,对本工程的质量、进度、安全、文明施工等全面负责。项目部组织机构框架见图。项目部组织机构框图如下:项 目 经 理财 务 科技 术 负 责 人施工技术科质量安全科调 度 室物资设备科综合办公室测 量试 验开挖二班砌石一班砌石二班砼班钢筋制安班砼二班石料一班石料二班开挖一班项 目 付 经 理、项目经理部管理机构职能我司将对本工程项目建立全员质量管理体系,完善技术责任制对各级技术人员建立明确的职责范围,以达到各负其责,各司其事,充分调动各级技术人员的积极性和创造性。认真贯彻国家技术政策,搞好技术管理。对促进生产技术的发展和保证工程质量都有着极为重要的作用。总部:对工程进行全面负责,直接领导和宏观调控工程施工项目管理,执行法律、法规、政策和管理制度,检查、监督和支持优化配置项目管理,强化该工程质量方针和目标。单位法人代表对工程质量负领导责任。项目经理:履行项目经理责任制,全过程开展工程施工项目管理,全面负责项目工程施工的质量、安全、工期和生产要素管理工作,对工程质量负直接领导责任。项目副经理:协助项目经理全面开展各项工作。项目总工:负责工程项目的技术管理,贯彻落实质量方针和质量保证体系,编制和组织施工项目管理,全面负责施工技术工作,对工程质量负技术责任。技术组:编制施工组织设计,实施技术管理,技术交底,测量放样,规范施工程序,文明施工,实现工程质量保证。满足设计要求,完善技术资料。质检组:编制实施工程施工全过程质量控制。从严测试监控,检查落实至每一道工序和岗位。满足工程施工验收规范和工程质量检验评定标准的要求。整理质量管理记录,完善质检资料。安全组:贯彻“安全第一、预防为主”的方针政策,执行安全管理计划,提高安全意识,严格各项安全管理制度,强调安全施工行为规范,确保安全生产目标实现。材料组:编制材料计划,控制工程材料质量,严格检验制度保证供给及时满足工程进度要求。计财组:编制项目经济管理计划,建立和完善项目成本核算制度,加强成本控制和监督机制,规范财经管理,促进经济效益。机械组:负责组织施工机械设备的配置、使用、维护管理,严格操作规程,安全运行,满足工程施工要求。总务组:负责日常事务和施工人员食宿、环境卫生、供给生产和生活的用水、用电,负责施工现场管理和环境保护。劳务施工队:严格按照操作规程作业,遵守工程规范,负责保证达到工程施工质量标准。具体操作人员对工程质量负直接责任。(3)、项目部组织机构的工作协调与设计单位间的工作协调:与设计单位联系,进一步了解设计意图及工程要求,根据设计意图进一步完善施工组织设计。对施工中出现的情况,除按项目工程师、监理的要求及时处理外,还应积极修正可能出现的设计错误。与监理工程师的工作协调:在施工全过程中,严格按照经业主及监理工程师批准的“施工组织设计”进行施工质量管理。严格贯彻执行工程建设强制性标准及有关规范,对各分期分部工程的施工过程加强监控,确保工程半成品及质量达到优良,杜绝不服从监理的不正常现象发生,使监理工程师的一切指令得到全面执行。所有进入现场使用的成品、半成品、设备、材料、器具,均主动向监理工程师提交产品合格证或质量保证书。使用前需按规定送试验室进行检测、试验,主动递交检测试验结果报告,使所用的材料,设备符合工程要求,不给工程造成浪费。按部位或分项进行质量工序检验,严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作,对可能出现的工作意见不一的情况,遵循“先执行监理指导,后予以磋商统一”的原则,坚决维护好监理工程师的权威性。协调方式:由项目经理部经理会同业主工地代表定期或不定期地组织对工程布点、工程质量、现场标准化、交通保障、计量状况、工程技术资料、原材料及电器用具等的检查。并制定必要的奖罚制度,奖优罚劣,直到工程结束。本项目经理部门以周为单位编制工程简报,向业主和各有关单位反映、通报工程进展状况及需要解决的问题,使有关各方了解工程的进行情况,及时解决施工中出现的困难和问题。根据工程进展,我们将不定期地召开各种协调会,协助业主协调与社会各业务部门的关系,以确保工程进度。由业主或监理工程师主持召集各有关单位,就工程施工中出现的一切问题,以会议或现场协商的方式进行协调。3总体施工部署(1)结合本工程的特点,在开工前制定详尽的施工组织方案和合格的质量目标计划及质量保证措施,设立质量管理小组对工程质量实行全面监控,有计划、有组织地对各分项工程进行预控,实行目标控制。(2)在施工过程对整个工程的工期、质量、成本进行有效的控制。编制详细而周密的施工整体控制计划,以保证整体计划的按期实现。加强工程管理,搞好各工种各专业的配合协调,加强对各专业各分部的质量监控,通过严密完善的质量管理体系,确保合格工程目标实现。(三)、施工准备工作接到开工通知后,我公司将立即着手调派施工队伍进场,首批20余人进入现场,进行前期准备工作,为大批人员、设备进场作好准备。施工技术部门对现场进行进一步的踏勘、调查,图纸对照及复核会审,编制实施性的施工组织设计,制订具体技术管理办法;进一步学习有关规范及业主和监理公司对本工程的要求,做好各种原材料的试验、复核工作,按设计要求和规范规定做好砼配合比,并报请监理审批。尽快与业主监理联系,做好现场控制点的交接工作,并做好相应的临时设施布置。1技术准备(1)组织有关人员学习、审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计、施工方面的方针政策,参加图纸会审。(2)审查地基处理与基础设计同拟建工程地点的工程水文、地质等条件是否一致。(3) 明确建设期限,以及工程所用的主要材料、设备的数量、规格,来源和供货日期。(4)组织管理层和各专业骨干学习、复习规范标准。(5)讨论和编制重点部分分部工程施工方案。(6)制定使用新技术、新工艺、新材料的人员培训计划与试验计划。(7)依据公司编制的质量保证手册、程序文件、及环境管理文件,编制本工程项目质量计划和进度计划,制定创名牌工程的各项施工实施细则。(8)进一步落实施工管理人员的各自质量责任,签定责任书。2物资准备2.1材料准备、根据施工预算、分部分项工程施工方法和施工进度的安排,拟定材料、施工机具和工艺设备等物资的需要量计划;、根据各种物资需要量计划和合同,拟定运输计划,确保材料的顺利、及时进场。、按照施工总平面图的要求,组织材料按计划时间进场,在指定地点,按规定方式进行储存和保管。、编制材料需要计划,按月提出计划表,根据计划提前落实材料的订货,按计划组织进场。2.2机械机具准备、施工机械设备应合理配套,以提高施工机械效率并按要求时间进场。、施工机械设备分为长期使用设备和临时使用设备,可根据施工现场的实际和需求陆续进场和退场,并保证不误施工。、所有进场的施工机械设备都必须确保其完好率达100%,待维修设备一律不得进场。3劳力准备、根据施工方案、施工进度和劳动力需要量计划要求,确定专业队伍,并建立队伍领导体系,使队组内部工人技术等级比例要合理,并满足劳动组合优化要求。、建立精干的施工队组。认真考虑专业工种的合理配合,技工和普工的比例满足合理的劳动组织要求。按组织施工方式的要求,确定建立混合施工队组、专业施工队组及其数量,制定出工程的劳动力需要量计划。、集结施工力量和组织劳动力进场。按照开工日期和劳动力需要量计划,组织劳动力进场。同时要进行安全、防火和文明施工等方面的教育,并安排好职工的生活。、向施工队组、工人进行施工组织设计和技术交底。把本工程的设计内容、施工计划和施工技术要求等,详尽地向施工队组和工人讲解清楚。、建立健全各项管理制度。工地的各项管理制度是否建立、健全,直接影响着各项施工活动的顺利进行。无章可循是危险的,有章不循同样危险。4现场准备、尽快落实施工配套条件,搞好平面布置,搭设生活设施和生产设施。根据施工总平面布置的安排,报建并搭设临时设施,整理好材料堆放场地。、为使现场使用合理,施工平面布置应有条理,尽量减少占用施工用地,使平面布置紧凑合理,同时做到场容整齐清洁,道路畅通,符合防火安全及文明施工的要求。施工过程中避免多个工种在同一场地、同一区域进行施工而相互牵制、相互干扰。施工平面设专人负责管理,使各项材料、机具等按已审定的现场施工平面布置图的位置堆放。、搭设现场办公用房,施工临时设备、钢筋加工场、木工棚等施工及生活必须的设施。调查水电的供应能力,以便采取相应措施。、接通水、电,储备施工及消防用水。施工用水、生活用水、消防用水可以从施工现场巨口铺镇的自来水主管分接50mm水管,足以满足施工要求及生活用水量。施工生活用电由业主所供电源外引出干线至场地内施工专用配电间。再从施工专用主配电箱引出用施工生活电主干线。 、交通道路的修整从217省道至七子山坝址的施工进场道路为简易村道,凹凸不平,为方便以后材料运输,必须在进场时即派人力进行修整填平。、测量准备熟悉图纸,全面了解建筑物的平、立、剖面的形状和尺寸、构造,并复核图纸各部位尺寸,它是整个施工放线过程的依据。做好控制线的交接、建立保护主控制桩,提请业主、监理、勘察单位,进行座标点的交接并共同确认,已防发生差错。依据座标点,结合工程特点,根据现场布置要求,重新建立轴线控制点。(四)、施工总体布置及管理1施工平面布置原则文明施工,方便运输,最大限度地减少场内二次搬运,因地制宜和紧密围绕机械设备进行施工,合理布置施工临时设施。 在满足施工的条件下,节约施工用地,优化施工对周围造成的施工影响。;满足施工需要和文明施工的前提下,减少临时建设投资;在平面交通上,避免各生产单位相互干扰,确保施工场地内交通安全;符合施工现场卫生及安全技术要求和防火规范,确保施工场地内文明卫生。2总体布置说明依据招标文件、工程设计文件,本工程主要分四大项:基础开挖工程;拦渣坝工程;块石备料工程;路面工程;根据现场考察实际地形、交通条件、及结合工期要求,该工程总体布置为:生活用房、机房、维修车间、器材仓库、生产办公用房和职工生活用房就近搭建临时工棚解决,工程建设项目部办公用房就近租用民房。材料分别根据工程实际需求布置在工地分设的上下游两个材料堆料场,由于石料在上游开采,故上游设块石堆场,下游设河砂、卵石堆场及小型搅拌站、钢筋制作场。工程项目部下设4个工程施工队,及土石方施工队、砌石施工队、块石备料工程队、砼(钢筋砼)施工队,四个工程队由项目部统一领导、统一指挥、协调管理,分别组织以上各个班组组织施工。具体布置见施工平面总体布置示意图。(附图1)。3施工总平面布置图(附图1)4平面布置管理(1)平面管理总原则根据施工总平面设计布置,以充分保障阶段性施工,保证进度计划的顺利实施为目的。在工程实施前,制定详细的机具使用,进退场计划,主材及周转材料生产、加工、堆放、运输计划,以及各工种施工队伍进退场调整计划。施工平面科学管理的关键是科学的规划、周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场,布设网络计划,以确保工程进度,充分、均衡的利用平面为目标,制定出拟合实际情况的平面管理实施计划。(2)平面管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表,责任人,执行标准,奖罚标准。计划执行中,不定期如召开调度会,经充分协调,研究后,发布计划调整书,经理部负责组织阶段性的和不定期的检查监督,确保平面管理计划的实施。、平面管理由项目经理负责,日常工作由主管生产负责人组织有关人员实施。、现场入口处设警卫室,挂出入制度、场容管理条例、工程简介、安全管理制度、质量方针、管理机构系统等图牌。、所有材料按平面布置图指定的位置堆放整齐,不得任意堆放或改动。、施工现场的水准点、轴线控制点,所有材料堆场也必须作好标志,并加以保护。、施工垃圾处理。现场施工垃圾采用集中堆放,专人管理、统一搬运的方法。并由专门班组搬运至堆放地点,并及时运出场外。(3)施工现场平面管理、施工现场按照标准设置“六牌一图”,即质量方针、工程概况、施工进度计划,文明施工、质量管理机械、安全生产责任制、施工总平面布置图。、施工现场切实做到工完场清,施工垃圾要集中堆放,及时清理,以保持场地的整洁。、材料堆放场地施工及周转材料按施工进度计划分批进场,并依据材料性能分类堆放,标识清楚,做到分规格码放整齐,稳固,做到一头齐、一条线。施工现场材料保管,将依据材料的性质采取必要的防雨、防潮、防晒、防火、防爆,防损坏等措施。、职工生活区宿舍布置在平面图右下方空坪内。宿舍管理以统一化管理为主,制定详尽的宿舍管理条理,要求每间宿舍排出值勤表,每天打扫卫生,以保证宿舍的清洁卫生。职工宿舍牢固,安全符合标准。室内保持整洁,并设置生活柜,卧具、用具摆放整齐,换洗衣服干净,晾挂整齐。施工现场的食堂应符合食品卫生法,明亮整洁,设置冷冻、消毒器具,生熟食品分开存放,防蝇设施完好。食堂有卫生许可证,饮事员进行体检合格有健康证后方可上岗操作,并保证食堂清洁卫生、无杂物、无四害。环境保护项目经理部将根据有关规定建立项目环境监控体系,不断反馈监控的信息,采取整改措施。(五)施工技术方案1主要施工方法受地形条件的限制,本工程采用人力与机械相结合,基础开挖及沙砾石回填以机械为主,人工为辅,块石备料、浆砌石,砼的现浇以人工为主,机械为辅。能用机械的绝不用人工,以加快施工进度,达到工期要求。2施工工序该工程总的施工工序:先施工导流,块石备料,再基础土石方开挖,然后坝体浆砌石砌筑、溢流面钢筋砼浇筑、消力池护坦工程,最后为附属公路工程。(1)各个施工队,应按工程进度要求分别展开,并做到:遵循先下后上,先主体后附属的施工原则组织施工;(3)施工采用平行与流水作业相结合的方法展开;(4)工程施工时,备足设备劳力,合理安排分项目工程施工顺序,分段、分层,自下而上交叉作业,全面上升;(5)各工作面及各作业班组,既独立、又配合,在项目部的统一调度下,狠抓工程进度和质量,做到安全施工、文明施工。在施工作业中开展劳动竞赛,奖优罚劣,保证本工程施工有序、优质、安全、文明、按期完工。3主体工程及单项工程施工3.1施工导流由于本工程坝址上游流域面积只有4.03k,多年平均径流量0.056m3/s,枯水季节地表径流更少,因此本工程施工导流拟在上游适当位置筑一小坝,用150的塑胶管将水导出即可。3.2基础土石方开挖(1)土方开挖、开挖方式按照从上至下分层分段依次进行,先进行左右坝肩山坡削坡,后进行河床坝基开挖。削坡及坝基采用挖机挖掘,汽车运走至上游业主指定的场地就近堆放,以方便回填。、开挖线、边坡的确定开挖前应按照设计图的要求测放开挖线,并报监理验收,基槽开挖过程中,用坡度尺随时校核做成设计的1:0.75坡度,并根据实际土质情况和设计要求确定随时开挖宽度和放坡系数,预留工作面。杜绝因坡度陡而垮坡现象;还应经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求,要经常检查中心线和边线,不要超宽,挖偏时应按设计图纸纠正。、弃土的堆置必须按监理人指定的弃土场弃土堆置,人工整坡,不得乱堆,影响环境保护。、边坡安全的应急措施土方明挖过程中,如出现裂缝与滑动迹象时,应立即暂停施工和采取应急抢救措施,并通知监理人。必要时,应设置观测点,及时观测边坡变化情况,并做好记录。、土方开挖程序依次为料场勘测、场地清理、开挖测量、土方开挖、施工排水等。开挖流程框图如下:场地清理测量放样土方开挖人工清挖修整检查验收、质量检查与验收会同监理人复核检查用于开挖工程量计量的原地形图剖面、开挖剖面测量放样成果、开挖区周围的施工排水与保护设施。定期测量校正开挖平面的尺寸与标高,检查开挖坡面的坡度与平面位置。(2)石方开挖、开挖方式按照从上至下分层分段依次进行,先坝肩削坡,后坝基。削坡采用一般坡面石方爆破开挖方式,坝基沟槽采取预裂控制光面爆破方式进行基槽开挖。、钻孔与爆破采用手持式风钻钻孔,人工装填爆,电引爆的方法进行爆破开挖。、石渣的处置应根据本合同的施工用地范围,按指定地点堆放可利用的石渣和废弃渣,渣料堆筑应分层进行,以便取用,采取合理的爆破、装运和堆渣措施,以提高渣料的利用率,确保本工程能充分利用这些渣料。爆破作业安全应加强对爆破作业的安全管理,设立专职安检人员;参加作业人员必须持证上岗;对爆破器材应进行全面监管和登记,防止爆破器材丢失:对电引爆作业区安装特除安全装置,不受外界影响:必要时应在爆破现场设置防护拦或防护墙,以减少飞石或滚石影响其它工程部位的施工及相邻建筑物的安全。、基础开挖深度和宽度必须按设计要求开挖至不透水的新鲜基岩。、施工工艺流程布孔钻孔技术交底测量放样装药冲洗工作面石渣运输检查引炮安全检查安全检查检查验收、质量检查与验收A、开挖前,按照施工图的要求测量放样,报监理现场查看签证。B、开挖过程中,定期检查开挖剖面规格和边坡软弱岩层及不稳定岩体的处理质量,经监理人复查后才可继续向下开挖。C、包括平面位置、水平标高、边坡坡度、平整度、岩石稳定性检查、安全检查、质量检查,每次检查都请业主和监理共同检查签证。3.3.浆砌体砌筑(1)施工放样砌筑前,应进行测量放样,放样尺寸偏差应满足设计与规范的要求。同时,在施工过程根据实际工程的需要,对整个工作进行数次放样,力求建筑物的外部尺寸更精确。(2)一般要求砌石体应采用铺浆法砌筑,砂浆稠度为3050mm,砂浆稠度应为3050mm。(3)材料要求、块石采用就近开采或采用洞内开采成块的块石,块石重3070kg,块石必须有一面平整。、河砂的质量要同砼的配比的河砂质量要求。(4)水泥砂浆的拌制水泥砂浆采用不着0.4m3搅拌机进行拌制,各种材料的配合比按实验资料进行配制,砂浆采用双胶轮车运输。(5)块石砌体、砌筑块石基础的第一平面块应座浆,上级石块至少压砌下级阶梯的1/2,相邻阶梯的毛石应错缝搭接。、块石砌体应平卧砌,上、下错缝,内、外搭砌,不得外面侧立石块,中间填心的砌筑方法。、块石砌体的灰缝厚度应为2030mm,砂浆应饱满、石块间较大的空隙先填塞砂浆,后用碎块或片石嵌实,不得先填碎石块后填砂浆碎石块的施工方法,石块不应相互接触。、块石墙必须设置结石,拉结面的长度,若其墙厚等于或小于400mm时,应等于墙厚;墙厚大于400mm时,可用两块拉结后内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于墙长的2/3。、块石砌墙每日的砌筑高度,不应超过1.2m。(6)浆砌石养护砌体表面养护在砌体砌筑后12-15小时之内及时养护,养护时间不少于14天。(7)质量检查与验收、砌筑前,按照施工图的要求测量放样,报监理现场查看签证。、砌筑过程中,专人跟踪检查砌筑质量,每砌筑一层都向监理报验,经监理人复查后才可继续向上砌筑。、包括平面位置、水平标高、边坡坡度、平整度、安全检查、质量检查,每次检查都请业主和监理共同检查签证。3.4. C20钢筋砼(含C15砼)施工由于溢流面是坡面,现浇时将按照从下往上的顺序浇筑。(1).砼(钢筋砼)主要材质质量要求材料要求A、水泥:施工用的水泥全部采用新邵县内水泥厂的425#普通硅酸盐水泥,水泥的最长贮期不得大于3个月,受潮水泥、结块水泥拒绝使用。水泥运输过程中不同品种和不同标号的水泥拒绝混杂运输,并采取有效措施防止水泥受潮,到货的水泥应按不同品种、标号、出厂批示等,分别贮放在专用的仓库或储罐中,防止因贮存不当引起水泥变质。B、水:凡适宜饮用的水均可使用C、砂砾料的要求a、砂砂料应质地坚硬、清洁、级配良好,细度模数应在2.43.0范围内,天然砂料按粒径分为两级,中砂、粗砂。b、粗骨料粗骨料应坚硬、清洁、级配良好,最大粒径不超过40mm,最小粒径不得小于5mm。施工中应将骨料粒径分成下列几种级配:二级配:分成5-20mm和20-40mm;最大粒径为 40mm。C、外加剂为改善砼的性能,提高砼的质量,合理降低水泥用量,可通过实验的办法添加适量的外加剂,但外加剂必须与水搅拌均匀,配制成一定浓度的溶液。砼配合比的设计砼配合比必须按照水泥、砂、粗骨粒的实验数据通过配合比的设计进行配料,委托建筑实验室试配试压,然后严格按照实验室给出的砼配合比数据配比。砼的强度不得低于设计标准,坍落度采用标准园锥坍落度,有关数据遵循下表。砼浇筑地点的坍落度(使用振捣器)建筑物的性质标准坍落度(cm)水工素砼或少筋砼3-5配筋率不超过1%的钢筋砼5-7配筋率超过1%的钢筋砼7-9砼的拌制砼的拌制采用0.4m3搅拌机搅拌,配合比按实验确定,各种拌合材料采用称量法配料,其允许偏差不超过下列规定数值:水泥 ±1%骨料 ±2%水 ±1%砼搅拌时间应按照表砼纯拌和时间执行。拌和机进料容量(m3)最大骨料粒径(mm)坍 落 度2-55-8>81.080-2.52.01.6150 (或120)2.52.02.02.41502.52.02.05.01503.53.02.5砼的运输 砼的水平运输采用双胶轮运输,运输距离不超过100m,运输过程中,应使砼不分离、漏浆和严重泌水,而降低坍落度,并保证自由下落高度不大于2m,保证运输时间不超过气温2030时为30min,气温1020时为45min,气温510时为60min砼熟料入仓砼的熟料利用胶轮车运输到浇筑现场仓面倒入模板内,倒入时不能导致粗骨料从砼中分离或成堆。预制砼块表面的抹平和修整。采用人工进行养护及保护砼、预制砼浇筑或制作完毕后12-18小时内即可洒水养护,时间为21-28天,由专人养护。(2).模板与钢筋砼和钢筋砼的施工工序包括模板的制作、安装支撑、钢筋制安、砼的浇筑、修补、伸缩缝的安装和预埋件的设置。、模板采用的模板和支架材料的种类、等级质量标准应符合规范与设计要求,应具有足够的强度,能承受砼浇筑和振捣的压力,能牢靠地维持原样,不移位、不变形。模板表面应光洁平整、接缝严密。模板制作必须整装、接缝尽可能光滑紧密。模板在使用之后应清洁干净,并涂上一层保护膜。模板安装应按砼结构物的施工图测量放样,重要结构应多设控制点。 、钢筋本工程的钢筋种类、型号、直径严格按规范、设计的要求执行。钢筋应平直、无局部弯折,钢筋的调直应遵守以下规定:级钢筋的冷拉率不宜大于4%,、级钢筋的冷拉率不宜大于1%,钢筋调直后,其表面不得有明显擦伤,抗拉强度不得低于施工图纸的要求。钢筋的表面洁净无损伤,油漆污染和铁锈等应在使用前清除干净。钢筋绑扎首先按施工图纸中的尺寸固定样架,然后按设计间距进行放样、布置、绑扎、测量校核、验收合格后再进行下步工作。钢筋制作与安装流程图:样架固定下层钢筋测量放样钢筋制作加工工立内膜验收下步工作上层钢筋绑扎绑扎(3)砼及钢筋浇筑砼浇筑准备阶段a、砼浇筑前8小时,通知监理人对浇筑部位的准备工作进行检查,包括地基处理,已浇筑砼面的清理以及模板、钢筋预埋件等安装。b、新老砼结合面必须人工仔细凿毛,并冲洗干净。c、施工缝的表面在覆盖新鲜砼或砂浆前,应干净潮湿,但不积水。砼浇筑a、岩基、基面上的杂物、泥土和松动岩石均应清除,应冲洗干净并排除积水。b、岩基石浇筑前,必须先铺一层2-3cm厚的水泥砂浆,砂浆水灰比与砼的浇筑强度相适应,铺设施工工艺应保证砼与基岩结合良好。c、熟料入仓,分层浇筑混凝土浇筑层厚度,应根据搅拌、运输和浇筑能力、振捣器性能及气温因素确定,一般情况下,不应超过如下表的规定。混凝土浇筑层的允许最大厚度(mm)捣实方法和振捣器类别允许最大厚度插入式软轴振捣器振捣器头长度的1.25表面式在元筋或少筋结构中250在钢筋密集或双层钢筋结构中150附着式外挂300、浇筑层施工缝面的处理在浇筑分层的上层混凝土层浇筑前,应对下层混凝土的施工缝面,按监理批准的方法进行冲毛或凿毛处理。 、砼表面的修整 有模板砼浇筑的成型偏差最大不超过±10mm。砼表面蜂窝凹陷或其它损坏的砼缺陷应按监理人指示进行修补。修补前必须用钢丝刷或加压水冲洗清除缺陷部分或凿土薄弱的砼表面,用水冲洗干净。预留孔砼我方应按施工图纸要求,在混凝土建筑物中预留各种孔穴,我方为施工方使或安装作业所需预留孔穴,均应在完成预埋设和安装作业后,由我方负责采用混凝土或砂浆予以回填密实。除另有规定外,回填预留孔用的混凝土或砂浆,应与周围建筑物的材质相一致。预留孔在回填混凝土或砂浆之前,应先将预埋也壁凿毛,并清洗干净和保持湿润,以保证新老混凝土结合良好。回填混凝土或砂浆过程中应仔细捣实,以保证埋件粘结牢固,以及新老混凝土或砂浆充分粘结,外露的回填混凝土或砂浆表面必须抹平,并进行养护和保护。砼养护和表面保护养护:砼浇筑完毕后12-18小时内开始进行养护,隧洞采用喷水养护,使砼表面保持湿润状态,养护时间不少于14天。砼表面保护:为避免高速水流引起坝体溢流面、消力池及护坦表面空蚀,施工中应按施工图纸和监理人指示,严格控制表面不平整度。溢洪道、消力池、护坦混凝土表面凹凸度不能超过3mm,并应磨成不大于1:30的斜坡。混凝土表面要求光滑,与施工图纸所示理论线的偏差不得大于3mm/1.5m。一般过水混凝土凹凸不能超过6mm,凸位应磨平,磨成不大于1:20的斜度,或按施工图纸规定执行。止水、排水、伸缩缝和埋设件止水、伸缩缝:止水设施的型式、尺寸、埋设位置和材料的品种规格应符合本工程施工图纸的规定。橡胶止水片的安装应防止变形和撕裂。安装好的止水片应加以固定和保护。伸缩缝混凝土表面应平整、洁净,当有蜂窝麻面时,应按有关规范规定处理。排水和埋设件: 排水设施的型式、尺寸、埋设位置和材料的品种规格应符合本工程施工图纸的规定,孔的深度误差不得小于设计孔深。、砼和钢筋砼施工工艺流程图图纸会审钢筋制安模板制作原材料试验钢筋验收模板安装砼配合比实验田取 样砼 拌 制强度实验砼 浇 筑拆模养护验 收砼及钢筋砼施工工艺流程图质量检查与验收包括水泥、砂、粗骨料、拌和均匀性、强度等砼质量检测,砼工程建筑物的质量检查与验收,砼工程建筑物的成型质量复测,砼质量的钻孔抽样检查,砼工程建筑物的完工验收等,均需按相关技术规范、规程及监理人的指示进行。4冬、雨季施工技术措施由于该工程施工期横跨今冬明春,所以在施工时必须制定以下相关措施:(1)冬季措施、为施工人员配备足够的取暖物质,做好防寒准备,以防人员冻伤。、在低于5时,停止砼及浆砌石的施工作业。、尚未达到养护期的砼,室外气温低于5时,用稻草、草席等覆盖物,同时用热水养护,以防砼冻坏。、在监理同意、允许的情况下,使用一些添加剂增强砼的抗冻性。(2)雨季措施、在工地现场配置足够的雨衣、彩条布,以备砼浇时突然遇雨遮盖。、所有用电设施均要有防雨措施。、水泥、钢材的堆放地要抬高架空1米,以防受潮变质。常用排水方法:边沟、截水沟、暗沟,可根据排水需要设置。、一旦遇雨,立即停止砼、浆砌石的施工作业。、土方挖运时,做好道路两排水,保持雨停车能行。、雨天密切观察开挖断面的渗水情况,视情给予加固,严防因渗水而影起坍塌。二、施工进度计划及保证措施(一)施工总进度计划网络图和横道图本工程业主要求工期为120日历天,本公司向业主承诺:在2007年3月31日前完成施工任务。施工准备7天,施工导流3天,基础开挖13天,坝体砌筑82天,消力池6天,护坦3天,附属公路工程6天。具体进度详见施工进度计划网络图和施工计划横道图(附图2)。(二)工期保证具体措施本工程业主要求工期:120日历天。工期较短,为此,我们制定以下措施,确保工程提前完工,取信于业主。1加强组织领导,实行经济承包责任制,把确保工期为衡量经济承包责任目标的一项重要指标,从各方面为保证工期建立可靠的保证体系,组织落实。2严格控制施工组织设计确定的工程进度计划安排施工,加强施工动态管理,做到均衡生产,采用系统的计划管理,认真调查研究,制定合理的实施性施工组织设计。3积极大胆地采用新技术、新工艺、新材料、新设备,做到科技攻关,优化施工方案,合理安排施工程序,达到高质量、高速度、高效益的施工目的。4制定满足生产需要的材料供应计划,派专人采购、保管、调配材料,确保材料按时供应。5提供性能优越且能满足工程需要的机械设备和

    注意事项

    本文(七子山施工组织设计(技术部分) .doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
