欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    七层砖混结构住宅楼施工组织设计方案#山西.doc

    • 资源ID:1277990       资源大小:228.15KB        全文页数:32页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    七层砖混结构住宅楼施工组织设计方案#山西.doc

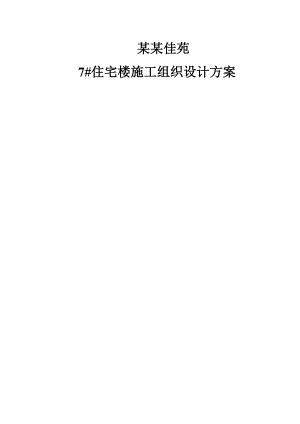

    某某佳苑7#住宅楼施工组织设计方案目 录一、工程概况二、编制依据三、施工前准备四、施工工艺流程与施工工艺标准五、质量保证措施六、质量检验技术措施七、季节性施工技术措施八、保证工期措施九、安全文明施工措施十、环境因素辨识与评价一览表十一、危险辨识与风险评价一览表十二、各种附表(平面布置、进度计划)施工作业方案一、工程概况:本工程为晟哲鑫房地产开发有限公司建设的“某某佳苑”8#住宅楼,由山西中方森特建筑工程设计研究院设计,地下一层,地上七层,建筑高度21.9米,东西为长为52.75米,南北为宽为13.2米,地下室层高为2.2米,地上层高3米。建筑面积计5373.16M²,(其中地下室面积为1835.45M²1/2)。地基处理采用大开挖换土,素土1.6米,37灰土0.9米。钢筋混凝土筏片基础。主体为砖混结构,全现浇板,阳台采用挑梁式,不上人平屋顶。设计抗震等级为二级,使用年限为50年。计划工期 2010年6月20日开工,2011年6月1日竣工,有效工期为240天,质量等级为合格。1、主体工程:全现浇钢筋混凝土构件,0.000以下±均为C25砼,±0.000以上为C20砼。钢筋保护层:基础为40mm, 梁为25mm、柱30mm,板15mm。卫生间梁30 mm、板20mm。钢筋采用HPB235级,HRB335级钢筋,门窗均采用钢筋砼过梁。砌体工程:±0.00以下采用M10水泥砂浆。Mu10机制粘土实心砖,±0.000-12米采用M10混合水泥砂浆。Mu10机制粘土实心砖,12米-18米采用M7.5混合砂浆、Mu10粘土实心砖。18米以上采用M10混合水泥砂浆。Mu10机制粘土实心砖。2、装饰装修工程:室内外装修:内外墙为(厨卫间为毛墙面)水泥砂浆墙面。 地面完成地暖后为毛面。楼梯间台阶采用面砖,顶棚; 采用石膏刮顶 。屋面为平屋面多层符合高分子防水卷材处理。3、工程特点: 根据本工程工程量和建设单位对工期的要求,本工程主要经过雨季冬季施工,考虑到冻雨天的影响,所以要加强季节施工措施,为保证按期、优质完成施工任务,我公司将选取有打硬仗经验的项目班子和有施工经验、高素质的劳务队伍,并加强机制方面的配制,使工作满意度达到一流的管理水平,一流的施工水平和一流的机械设备按期交付一流的精品工程。二、编制依据1、 7#楼楼建筑施工、结构图及设计变更(图纸会审纪要)2、 建筑施工手册(第四年版)3、 建筑施工规范(新版)4、 钢筋混凝土结构工程施工及验收规范(2002版)5、 建筑分项施工工艺标准手册(第二版)6、 03G、 04G、 06G101图集三、施工前准备;1、组织机构项目经理 项目副经理 项目工程师工号长 技术员 质检员 安全员 资料员 材料员 机电管理员木 工 钢筋 砼 工 瓦 工 装修综合 机电综合2、技术准备施工图纸、技术人员已到位,图纸已会审,各种检、测、试验器具配置齐全,经检验合格。3、施工机、具及周转材料准备序号名 称单位数量序号名 称单位数量1三轮反斗车台217圆盘锯台123T绞车台218电压刨台1370振捣器台219镝灯台24潜水泵台220碘钨灯台65蛙式打夯机台22150振捣器台36350搅拌机台222平板振捣器台27砂浆搅拌机台223组合钢模板M26008自升龙门架台124钢架管T309钢筋切断机台125U型卡万个1.510切割机台126扣 件万个211交流电焊机台22750MM厚木板M3712闪光对焊机台328胶木板M2150013钢筋调直机台52950*100M木方M32014钢筋弯曲机台130圆 木M3215离心泵台13140塔吊台1 3、施工人员准备;序号工种基础工程主体工程装饰工程技 工力 工技 工力 工技 工力 工1力 工258562模板工101056183钢筋工1010884砼 工121028265瓦 工251554306抹灰工20127架子工2010105448电焊工3219机械工3.3210电 工22211油漆工42各工种人员根据施工需要可随时调整;四、施工工艺流程与施工工艺标准; 分三部分;基础工程主体工程装饰工程(一)、基础工程;定位放线土方开挖清槽探孔验孔验槽隐检验收(回填素土3:7灰土)钢筋混凝土基础施工砖砌体结构施工模板施工混凝土浇注基础隐检验收(二)、主体工程; 首先结构施工:抄平放线钢筋制作安装砖砌体结构施工模板施工钢筋混凝土现浇注养护放线砖砌体施工模板施工钢筋混凝土浇注以此类推。结构验收装修。(三)、装饰工程; 主体工程三层封顶后组织主体验收三层以下砖砌体完成后门窗口框安装电气预埋安装从地下室开始进入粗装修主体工程封顶后外装修楼地面工程室内细装修室外散水涂料。(四)、基础工程: 4.1土方开挖要求;场区平整、道路畅通,清除地下地上所有障碍物及垃圾,明确地下、地上设施,并有明显标识,坐标、控制桩要有防护设施。制定平面布置图、测算挖方及回填量,确定存放、外运量,水电、人员及所需材料准备就绪,完成必要的临时设施。轴线、标高核查无误,并经验收合格。要有防雨、防水措施,(比如覆盖地基用塑料布、排水用水泵、水管、排水沟等)并落实到位,组职机构健全,责任到人。基础采用大开挖方法,50型铲车配自卸车,一次挖到-5.35M,留200MM厚土层,保证不扰动原土,采用人工清槽。基础开挖时配合水准仪及1 0名工人,紧跟其后及时抄平、清槽、修理边坡、拍挡水堰,边坡、挡水堰并拉线顺直。偏差范围(MM)主控项目项目基 坑 检测方法标高 -50 水准仪长宽 +200 -50按轴线用尺向四边量一般项目标面平 整±20用靠尺楔形尺检查 不得有扰动的浮土4.2探孔要求;将轴线控制桩移到坑下,拉线检查外扩尺寸是否准确,如有误差,及时修整。检查标高是否正确,将扰动土采用人工全部清出,基底要清理平整。按轴线要求外扩边线留存500MM,开始部探控点,探控点间距800M,如不符合间距模数,按不大于800MM均分部点,(具体见示意图)探孔方法采用洛铲,深度2.5M。每一铲取出的土完好、原样按由北向南的顺序排列放好,不得踩、碰,保护到验完为止。如遇雨雪天,应用塑料薄膜覆盖。验孔完成后,进行灌孔,砂子必须过筛、每灌500mm用探杆捣实一次,在进行灌。灌孔完成后,槽底进行平整、原土碾压。4.3回填要求;基槽、轴线、标高、探孔取样、,经有关部门验收合格,资料齐全、灌孔,并同意下道工序施工。确定填料含水量控制范围、铺土厚度、碾压遍数及必要压实参数试验。做好控制桩、水平桩的保护,标高控制;应用50*50MM木方画出回填层数、灰土的底标高、顶标高,分别立在楼的四个大角及中段,来控制每层的厚度及标高。(素土虚铺的厚度不大于300mm)施工前召开班前交底会,所有施工人员必须接受本交底的要求,并落实、执行。 20T压路机、50装载机、蛙式打夯机、旋耕机、筛子、铁耙子、胶水管、铁锹及照明灯具。首先素土按要求回填至3.75M,经验收合格,方可开始37灰土回填。.控制土的含水量,(一般控制在百1418%)现场以手握捏成团,两指轻捏即碎为宜,过干要洒水,过湿要晾晒。 、 37灰土配比(灰土)为体积比,不论人工、机械搅拌(反、犁、打)至少不少于三遍,要达到搅拌均匀、颜色一致。.严格控制灰土原材质量,不得含有有机物、杂质,白灰粒径不大于5MM,土颗粒粒径不大于20MM。.灰土要分层、分格进行虚铺,虚铺厚度250MM。如遇特殊情况不能同时施工时,每层错台水平距离不小于1000MM。不得在转角、承重部位窗间下留设。(11).铺好灰土要及时碾压,一次压好(一般压四-六遍),不得隔日再压,转角处用蛙式打夯机及人工夯实,经检测合格后方可进入下道工序。a) 形成流水、循环作业,检验与施工循环、同时进行,尽全力量把检验工作赶在白班,便于与甲方、监理联系。b) 施工过程中检测白灰、土质、含水量、搅拌、铺设厚度是否符合要求,发现不符及时调整。c) 控制压实遍数,检测压实系数,每层每100M²至少一个点。d) 质量检验标准;i. 配合比符合设计要求ii. 压实系数符合设计要求iii. 白灰粒径5MMiv. 土颗粒直径15MMv. 分层厚度偏差±50MM主体工程结构施工4.4钢筋工程(1)、钢筋进场取样试验合格后方可使用,钢筋制作的弯钩及搭接长度、形状须经审核后方可下料。(2)、钢筋安装施工前,线在模板或垫层上弹线定位,弹线铺设。钢筋保护层厚度基础为40mm,梁柱为30mm,板为20mm,保护层预制砂浆垫块(预埋22#铅丝),或使用花岗岩边角料小块支垫控制。(3)、钢筋连接采用电弧搭接焊为主,竖向连接14以下采用绑扎接头,其它钢筋尽可能的采用焊接接头,施工时按规范要求将接头错开。(4)、钢筋由现场加工厂统一下料,集中配制。接头搭接按25%错开。焊接按50%错开,并错开加密区。 (5)、钢筋加工按放样加工制作,下料要注意钢筋弯曲的伸长率,以免钢筋偏长;加工箍筋时要保证锚固弯钩长度不小于10d。钢筋锚固及细部要求按结构总说明第“七条”执行。(6).钢筋加工采用现场加工形式多样,钢筋到达施工点后,要认真做好验收、清点工作,并根据清单整理、分类堆放整齐,标识明确。并有防雨、防潮措施;及时取样报验。(7)底版及基础梁的钢筋绑扎必须在垫层达到能承受钢筋重量和施工荷载的强度后进行;而保护层垫垫块同的强度也必须能承受钢筋重量和施工荷载,底板上层架立钢筋采用12钢筋马凳支撑,1000MM。楼板上层架立钢筋采用10钢筋马凳支撑梅花间距1000MM。绑扎钢筋时,在垫层或模板面上即四周弹出绑扎控制线,以保证间距尺寸。(8).钢筋接头应符合规范和设计要求,基础底版及基础梁、的位置应相互错开,有接头位置的受力钢筋截面面积占全部受力钢筋总面积受压区不大于50%,受拉区不大于25%,再避开最大受力部位,特别注意基础钢筋受力部位与上部结构钢筋受力相反。钢筋绑扎完毕后,应根据设计图纸检查钢筋型号、直径数量、间距是否正确,钢筋接头位置及搭接长度是否符合规定,在浇筑前,应对钢筋及预埋件进行隐蔽验收,并做好纪录。(9)柱子钢筋绑扎a.按图纸要求间距,计算好每根柱箍筋数量(箍筋加密区不小于1/6),先将箍筋都套在下层的搭接筋上,然后立主钢筋绑扎。b.钢筋接头的位置应相互错开,钢筋搭接不小于35d,受力钢筋接头数不得超过同以截面钢筋总面积的50%。c.在立好的柱子钢筋上用粉笔划出箍筋间距,然后将已套好的箍筋往上移动,由上而下宜采用缠扣绑扎。柱顶、柱梁交接处箍筋应按设计要求加密。柱钢筋保护层:垫块应绑在柱筋外皮上,间距一般1000mm左右,垫块厚度应符合设计,以保证主筋保护层厚度的正确。质量控制标准(10)、(加工允许偏差范围) 项 目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸 ±10 弯起钢筋的弯折位置 ±20 箍筋内净尺寸 ±5(11)、(安装允许偏差范围) 项 目允许偏差(mm)检验方法绑扎钢筋网 长、宽±10钢尺检查网眼尺寸±20钢尺量连续三档, 取最大值绑扎钢筋骨架 长±10钢尺检查宽、高±5钢尺检查 受力钢筋间距±10钢尺量两端中间各一点,取最大值排距±5保护层厚度基础±10钢尺检查柱、梁±5钢尺检查板.墙.壳±3钢尺检查绑扎钢筋横向钢筋间距±20钢尺量连续三档取最大值钢筋弯起点位置20钢尺检查 预埋件中心线 5 钢尺检查水平高差+3,0 钢尺和塞尺检查(五)、砌体工程:砌体按设计要求选用相应强度、规格、材料、颜色的砌块,经实验室试验合格后才可使用,砌筑砂浆按配比单进行配比,机械搅拌。砌筑砂浆随铺随砌,砖体排列符合尺寸要求,不随意打切,砂浆浇板均匀不超时使用,砌体所连接部位尽量同时砌筑。1、施工前准备1.1.在要砌墙的位置抄好水平标高,并弹好统一的+500mm的标高水平线。1.2.弹好墙身门窗位置线,在砌筑前一天晚上,将砖块浇水湿润,以保持砖块与砂浆、同结构之间良好的粘接性。1.3.墙体拉接筋按规范要求设置,即120墙26500,240墙26500,370墙36500两端深入墙内不小于1000mm。(五)、砌体工程砌筑工艺1.4基层清理将砌筑部位的楼地面剔除高处地面的混凝土浆,并用水冲洗干净。1.5采用“山丁檐顺”排砖工艺和“三一”砌法,灰浆控制在812mm,以10mm为宜,240墙体按单面清水要求,370墙必须双面挂线,按双面清水要求。.1.6砖墙要求砂浆饱满,灰缝横平竖直,水平灰缝的砂浆饱满度应达到85%以上。墙面平整度垂直度均符合质量要求,砖墙砌筑前必须在转角位置线立好皮数杆。1.7砌筑砂浆由试验员严格控制级配,砂浆拌制现场设置完整、准确的计量计具。1.8第一皮灰缝超过20mm时,应用C10细石混凝土找平,砌体在500控制线以下必须找平,每一道墙最上面一皮砖采用满顶(240)砌法。(三)模板工程:模板采用组合钢模和部分木模板,要求支撑牢固,结构尺寸准确,按模板设计方案作业,并与安装密切配合,互相创造条件,板缝内加设海绵条或用胶带密封,防止漏浆。模板支好后认真检查,确保其轴线、标高、平整度、稳定性符合要求。浇筑砼时,专人看护,有涨模、变形、支撑松动、下沉等危及质量现象,采取措施及时纠正。现浇模板安装允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查 层高垂直度5m6经纬仪或吊线、钢尺检查5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查(六)、混凝土工程:1、 砼工程所用的水泥、砂、石、水必须合格,在施工中主要抓主四个关键:即:配比,搅拌,浇捣,养护,各工种制定相应的操作规程。现浇结构的外观质量不宜有一般缺陷,若发生严重缺陷拆除重做。砼采用塔吊提升运输,砂、石、水泥拌合为机械搅拌、成型作业均为机械振捣。圈梁、柱采用插入振捣器。现浇板采用平板振捣器振捣。不留施工缝和后浇带,依据气温采用相应的方法养护至拆模。2、 浇筑混凝土时应分段连续进行,每层浇筑高度应根据结构特点、钢筋疏密决定,一般分层高度为振捣器作用半径长度的1.25倍,最大不超过50cm。3、 使用插入式振动器应块插慢拔、插垫要均匀排列,逐点移动,循序渐进,不得遗漏,做到均匀振实,移动间距不大于振动棒作用半径的1.5倍(一般为3040cm),振捣上一层时应插入下一层5cm以上,以消除两层件的接缝,平板震动起的移动间距,应能保证震动起的平板覆盖已振实部分边缘。 4、 浇筑混凝土应连续进行。如必须间歇,其间歇应尽量缩短,并应在上层混凝土凝结之前,将次层混凝土浇筑完毕,间隙的时间开映按所用水泥平中混凝土凝结条件确定,一般超过2小时,应按施工缝处理。5、 浇筑混凝土应派专人值班,经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动,变形或堵塞晴空,发现问题应立即停止浇灌,并应在以浇筑的混凝土凝结之前修整完好。6、 浇筑混凝土前,应认真检查各机电设备运转是否正常,充分保证同的连续供应,并及时掌握好天气的变化晴空。混凝土在运输过程中,应保持其匀质性运至现场的坍落度必须符合规定要求。砼原材料每盘称量允许偏差材料名称 允许偏差水泥、掺合料 ±2% 粗、细骨料 ±3% 水、外加剂 ±2%现浇混凝土允许偏差和检验方法项目允许偏差(mm)检验方法轴线位置基础15钢尺检查独立基础10墙、柱、梁8剪力墙5垂直度层高5 m8经纬仪或吊线、钢尺检查5m10经纬仪或吊线、钢尺检查全高(H)H/1000且30经纬仪、钢尺检查 标高层高±10水准仪或拉线、钢尺检查全高±30 截面尺寸+8,-5钢尺检查电梯 井井筒长、宽对定位中心线+25,0钢尺检查井筒全高(H)垂直度H/1000且30经纬仪、钢尺检查表面平整度82m靠尺和塞尺检查预埋设施中心位置预埋件10钢尺检查预埋螺栓5预埋管5预留洞中心线位置15钢尺检查(七)、脚手架工程:根据本工程的结构和我们的技术水平,砌筑工程采用专用内脚手架,室外装饰工程采用专用吊架作业。(八)、装饰工程:当主体三层完工后,内装饰抹灰进入最下层粗抹,门窗框安装随砼楼层或单元展开施工,精抹灰从上向下进行,抹灰前基层表面处理干净,管孔洞、脚手架眼提前补实粗抹,必须先抹出样板间,严格执行施工工艺流程及标准。抹灰用的石灰膏熟化期不少于28d,细磨的石灰粉不少于7d,抹灰层一般进行二遍作业,做到阴阳角方正、大面平整,线条通顺,分格缝尺寸适度。宽深均匀。滴水槽整齐顺直,宽深整齐。 饰面板块粘贴的品种、规格、图案颜色等性能符合设计要求,平整度、缝隙、边角和切割正确,图案排列准确无误,板块无破损。涂饰作业前对基层进行腻子处理,打磨平整,腻子监视牢固,无分化、起皮和裂缝。涂料分层作业,涂层均匀,颜色光泽一致,无流淌、透底、起皮和反锈。(九)、屋面工程:屋面等板及檐子板完成后,选用合格的保温材料作业,找好坡向及分水线排水方向正确,防水卷材合格,粘界牢靠,不料有周折、敲边和鼓泡。五、质量保证措施1、质量目标 分项工程验收一次合格率100%,优良率90%。2、建立质量保证体系,设专职质量员负责质量工作3、建立健全各项质量目标管理制度,做到目标明确,任务落实,责任到人。4、实行严格的责任鉴订制度,首先由公司经理与项目经理鉴订项目经理责任状,确定质量目标,实行风险抵押,然后项目经理与工长鉴订贯彻质量责任状,确定分部、分项工程质量目标,层层签订责任制度。5、建立项目五条控制线,即:主体控制线、装修控制线、材料控制线、现场文明控制线、施工管理控制线。每条控制线由专人负责,做到目标明确,奖罚分明。6、质量检查由公司派质检员,实行一票否决制,每道工序由质检员跟踪检查,达到要求后方可进行下一道工序。用工序质量保证分部、分项工程质量,最后确保单位工程质量优良。7、施工所需原材料,应在有质量保证能力的厂家购买,项目应以供方进行评审,并经甲方认可,必须要有原材料出厂合格证,对于重要材料如钢材、水泥、防水材料等还需要要经复试合格后方可使 用,并做好现场材料标示,表明其质量状态。8、严格执行各项规范、工艺标准、质量检验评定标准及公司发布的质量管理程序文件,以保证每道工序处于受控状态。9、管理人员必须持证上岗,特殊工种如电焊工、机械工等必须有上岗证。10、坚持“样板先行制” 、“挂牌作业制” 、“砼开盘申请制” 11、施工前,对全体施工人员进行一次安全、质量、技术交底,并 严 格按作业指导书及技术交底施工,坚决杜绝野蛮施工。12、各种材料进厂必须具有出厂合格证及复检报告,严禁使用不合格产品,对水泥、钢筋等材料要作好跟踪记录。13、浇灌砼时,应有木工、钢筋工、架子工巡查,发现问题及时处理,工程技术人员昼夜值班,确保砼浇灌连续进行。14、钢筋表面清洁,不得有油污、锈蚀。钢筋绑必须逐扣绑扎,不得漏绑、松绑,绑扣铅丝不得接触模板。15、模板支设前必须刷隔离剂,模板接缝处用密封条贴缝,保证砼面光滑。六、质量检验技术措施1、 各分项工程质量严格执行“三检制”,对各班组定时、定点、定部位施工层层把管,做好质量等级的验评工作。2、 所有原材料、半成品必须有合格证(材质证明书)和检验、复试报告。3、 所有隐蔽工程验收纪录,必须经业主、监理、质检战及有关验收单位签字认可,才能组织下道工序施工。4、 混凝土、砂浆、防水砂浆的配合比,由实验室线行试配,合格后才能使用。5、 每层均用经纬仪测量放线,不借用下一层轴线或用线锤往上引线,避免误差积累,每次放线后坚持做好复验。模板及其支架必须具有足够的强度、刚度和稳定性。模板最大接缝宽度控制在1.5mm以内,模板在周转使用时要将表面用清洁剂清理干净,以保证混凝土的外观质量。6、 钢筋除锈后表面必须清洁,弯钩朝向正确,搭接长度符合规范要求。绑扎钢筋网偏,其缺扣、松扣不超过应绑扎扣数的10%,且不应集中。7、 加强成品、半成品的保护工作,如钢筋绑扎好后,及时在过往通道上铺垫木板等。七、季节性施工技术措施(一)雨季施工1、 混凝土和砂浆配合比,应在测定砂、石含水率后作出必要调整,降雨量中等以上,禁止浇筑大面积混凝土,且浇筑梁板时,必须采取防雨措施。2、 雨季施工应准备充足的覆盖物,以防雨水对混凝土强度的影响,必要时宜采用高一级标号的混凝土进行施工。3、 施工中应作好防雷措施,现场机电设备要作好防雨、防漏电措施。4、 按规定搭设水泥库、周围设排水沟屋顶应防漏。施工中应严格执行计量工作的有关规定,拌制混凝土和砂浆时,必须按重量比,将骨料过磅,并准确拌和用水量控制水灰比。(二)、冬季混凝土工程; 1、搭设搅拌机保温棚,水箱“砌灶加温”。混凝土入模温度。 2、掺入防冻剂;严格控制水灰比。采用二次上料法,即;先上沙、防冻剂、水充分搅拌后,再上料上碎石、少量水搅拌。 飞云牌JW-3高效防冻剂掺入法(水泥用量%)及保温措施预计最低温度(3天)-5-10-15防冻剂掺入量2-345 保温措施采用先盖一层塑料膜再盖一层草帘混凝土表面覆盖后水温加热混凝土表面覆盖后水温加热底层门窗口封闭 A、砌体工程;1、搭设搅拌机保温棚,水箱“砌灶加温” 2、掺入防冻剂;严格控制水灰比。増加搅拌时间不少于30秒。3、砌体随砌随清扫干净,下班前用草帘覆盖4、砌块严禁浇水,沙浆随搅随用B、测温方法及要求1、在浇灌混凝土时斜45°插入Ø12钢筋,在浇灌混凝土初凝时拨出,放人温度表。(每200M²至少有一处,画出平面布置图)2、在浇灌混凝土终凝前每2小时测温1次,混凝土终凝后前3天每昼夜测温4次,以后每昼夜测温2次。3、测混凝土温度时,同时测出室外温度,并作好记录。、控制混凝土搅拌温度及混凝土入模温度。(按规定掺入防冻剂后)。一般情况下;混凝土搅拌温度应控制在15-25°C,最低搅拌温度应。混凝土入模温度应控制在5-15°C,最低混凝土入模度应不低于-2°C。加热水温度应控制在35-55°C,最高温度应不高于60°C。八、工期保证措施(一) 组织措施1、 组织精干的、有实力的项目经理部,合理配制施工技术管理人员,实行同一领导指挥。2、 选派技术素质高,能打硬仗的施工班组进行该工程施工。3、 建立由项目经理主持的碰头会制度,协调解决质量、安全、进度中存在的问题,土建安装配合问题及各工种工序的穿插配合问题,综合调度劳力、材料、机械、三钢工具,确保工程顺利进行。九、安全文明施工措施安全生产对于施工企业来说是一个十分重要的管理内容,只有安全生产上去了,才能抓好进度,提高质量,因此一个企业安全生产的制度是否齐全,安全管理网络是否可靠,直接影响到企业的形象因此,要编制完整齐全、措施明确、有章可循的制度,让业主和有关政府管理部门看了放心、满意。1、 建立安全生产责任制:建立健全各职能部门安全生产责任制,在各项经济承包合同中,有明确的安全指标和奖惩办法在内的保底,横向到边,做到专管专线,群管成网。责任明确,协调配合,从不同的角度,共同努力,达到安全生产的目的。2、 根据建筑施工安全检查标准规定的项目,结合本工程的实际,层层分解落实到管理人员和施工班组。将责任人的执行情况与经济挂钩,每月有考核结果,作好记录。3、 认真执行安全交底制度。每个分部分项工程施工前,在技术交底的同时,必须进行安全交底。要根据各工种相应的安全技术操作规程、建筑机械使用安全技术规程及有关的安全规定,结合本工程的实际,书面交底。签字齐全。4、 定期进行安全教育和坚持班前安全活动。5、 特种作业人员必须持证上岗。特种作业人员必须经培训考试合格后主可上岗,操作证必须按期审核。6、 现场设置各种安全警示牌。7、 龙门架、塔吊等大型设备要进场报验、安装报验,并且要安装避雷装置,要经常检查维修,发现问题及时处理并记录。8、 凡进入施工现场的人员,必须戴安全帽,高处作业没有防护设施的,必须配系安全带。9、 所有机械设备应设置在地势较高、防潮防雨的地方,要搭设防雨棚。机电设置的电源线路绝缘良好,要有完善的接零保护,机动电闸箱的漏电保护装置要安全可靠。10、 施工现场的四口要按规定设置防护装置。11、 分部、分项工程安全交底。对分部、分项工程,技术员要进行详细安全技术交底,接底人要履行签字手续。12、 夜间施工,必须有足够的照明。2、 消防措施(1) 现场设置防火领导小组。由组长、组员等管理人员组成。(2) 现场内临时设施均选用砖、石棉瓦等不易燃的材料搭设。(3) 现场易燃物品均堆放在制定地点并摆放整齐。(4) 电工、电焊工必须持证上岗。(5) 现场明火作业执行用火证制度,并设专人看火。(6) 现场内用电严格执行用电方案,电气使用按操作规程。(7) 防火施工时,设置专人看火,随时做好准备工作。(8) 现场准备灭火器材,灭火水池两个。(9) 施工现场应用明确划分用火作业,易燃可燃材料堆放, 仓库和生活等的区域。(10) 焊割作业点与氧气瓶、电石桶和乙炔发生器等危险品的距离不得少于20m,与易燃易爆物品的距离不得少于30m。(11) 氧气瓶、乙炔发生器等焊割设备上的安全附件应完整而有效,否则严禁使用。3、 文明施工措施随着城市现代化程度和生活的不断提高,文明施工措施在施工技术方案和施工组织设计文件中都变的十分重要。为达到“不扰民”、“无污染、无噪音”创建市级安全文明工地,我们特定以下措施。(1) 现场布置图必须根据场地实际合理地进行布置,设施设备按现场布置图规定设置堆放,并随施工基础、结构、装饰等不同阶段进行场地布置和调整。(2) 防止“扰民”、措施为减少对居民的“干扰”,优先使用“木模板”,尽量减少钢模板的使用,选用优质低噪音设备,在保证工期质量的前提下,尽量“不在夜间施工”。(3) 道路与场地道路畅通、平坦、整洁、不乱堆放、无散落物,建筑物周围应浇捣散不坡,四周保持清洁;场地平整不积水,无散落的杂物,场地排水成系统,并畅通不堵。建筑垃圾集中堆放,及时处理。(4) 班组执行“三清”制度班组必须落实做好“三清”制度,随做随清,物尽其用。在施工作业中时,应有放置尘土飞扬、泥浆洒漏、污水外流、车辆沾带泥土运行等措施,有考核制度,定期检查平分考核,成绩上牌公布。(5) 大堆材料砂、石分类集中堆放成方,边用边清。气体材料归类城垛,堆放整齐,碎砖料随用随清,无料脚散料。挥斥砌筑符合标准,布局合理、安全、整洁,灰不外溢,渣不乱倒。(5)周转设备施工设施设备、大模等集中堆放整齐,钢模板及零配、脚手扣件分类、分规格、集中存放。木板杂料,分类堆放,规则成方,不散不乱。(6)水泥库分清标号,堆放整齐,目能成数。有制度,有规定,专人管理,限额发放,分类插标挂牌,记载齐全而正确,牌物帐相符。库从整洁,无“上漏下渗”。(7)生活卫生应纳入工地总体计划,落实卫生专(兼)职管理人员和保洁人员,落实责任制。 (8)工地有男女厕所,有便溺设施,落实专人管理,保持清洁无害。 (9)对施工人员进行施工文明教育宣传,并加强对工人进行纪录性教育,做到每月检查评分,总结评比。(10)生活垃圾必须随时处理或集中加以遮挡,妥善处理,保持场容整洁。(11)在工地现场主要入口必须设一图五牌,好施工总平面图工程 概况牌文明施工牌,工地管理人员名单及监督电话牌消防保卫须知牌 十、环境因素辨识与评价一览序号生产过程位置环境因素有无控制环境因素评价控制方式负责人abcdef得分重要1模板作业砼浇筑现场噪声有3111118一般轻拿轻放2砖石砌体工程施工现场1.污水排放有3111219一般定点排放2.建筑垃圾排放有33112111一般及时倾倒十一、危险辨识与风险评价一览表.序号作业活动危险因素可能导致事故作业条件风险评价风险级别现有控制措施责任人LGCD21.进入现要精力集中,慎重行走。2.安全帽要戴正、帽带要系紧。严禁坐、踏安全帽或挪作他用1木工作业不正确佩带安全帽人员伤害363542酒后进入施工现场3332721.进入施工现场的人员,一律禁止喝酒。2.任何人不得以任何理由酒后进入施工现场3无安全技术措施或未交底施工1.人员伤害2设备物损害36712631. 进入施工项目均应有安全措施,且交底后方可施工。2.施工人员对无安全措施或未交底有权拒绝施工。3.施工人员要严格按方案和安全措施执行,不得随意更改,若方案或措施有错误,应及时与技术人员协商解决。4违章违纪作业,违反安全交底要求人员伤害36712631. 遵章守纪,按规程标准作业,施工中严禁打闹抛物等违章违纪行为。2.严格按技术交工.不得擅自篡改。5木工作业模板拆除时落物伤人人员伤害3676321.构件必须达到设计强度和确定拆除方案。2.拆除模板支撑要随拆随运不得抛掷,应用绳索吊2. 运所用工器具、木楔、扣件应随时用工具袋装好。下班前构件上不得留有松动、悬挂的模板 6木工作业机械使用检查机械伤害3635421. 工作检查机械各部零件 是否牢固,电动部位是否 漏电短相。2.起动机械前将工作台清理干净。3.起动时严禁急剧推压。4.机械未停稳,严禁挂皮带或用木棍制动。5.刨锯木条时应将铁钉、泥沙清理干净。6.启动开关应采用单项开关。7.加工木料不得戴手套,且不得站在机械正面.操作圆剧时应戴防护镜,用手电锯时戴绝缘手套。9.每台机械要设专机负责人,并挂设安全操作规程,工作人员未经培训不得上岗。7钢筋工作业加工钢筋飞溅伤害人员烫伤3635421.加工钢筋时应戴防护眼睛。2.及时清理平台伤的铁屑。3.切割短于30cm的钢筋时应用钳子夹紧,严禁直接用手把持。8钢筋工作业钢筋冷拉机械伤害物体打击人员伤害3675421. 冷拉设备地锚应按最大工作进行计算,悬挂牵引及冷拉钢筋的危险半径和延伸率的标志牌。2. 冷拉设备布置应司机能看到设备运行情况,卷扬机司机侧前面设防护挡板,否则应使卷扬机与冷拉方向成90°布置。要保证钢丝绳完好无破损 ,扎钳及特制夹头的焊缝合格,卷扬机制动灵活,平衡架子牢固。3. 夹头经常检查,有夹齿破损不得使用。有滑动和异常现象应先停车放松钢盘后检修。4.夹具应有防止滑脱飞出装置,装拉时不得站在正面。5.冷拉区量侧应设2m的特别危险区,并挂危险标志防止人员车辆通行。6.凡进行冷拉操作人员均应进行培训、考证,冷拉作业前进行安全技术交底。9脚手架工程脚手架搭设不规范1脚手架倒塌2脚寿斑断裂3雷击4.人员坠落坠物伤人361513531. 钢脚手架其立杆、大横杆应错开,搭接长度不得小于50cm,承插式的管接头搭接长度不小于8cm,水平承插式接头应有穿销并用扣件连接,不得用铁丝及

    注意事项

    本文(七层砖混结构住宅楼施工组织设计方案#山西.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
