宁夏进出口项目冬季施工方案.12.25(正修改审定中)第二套方案.doc
-
资源ID:1278244
资源大小:1.71MB
全文页数:39页
- 资源格式: DOC
下载积分:10金币
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
宁夏进出口项目冬季施工方案.12.25(正修改审定中)第二套方案.doc

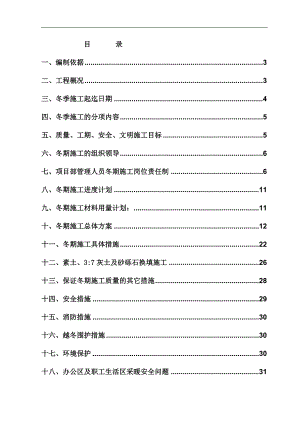

目 录一、编制依据3二、工程概况3三、冬季施工起迄日期4四、冬季施工的分项内容5五、质量、工期、安全、文明施工目标5六、冬期施工的组织领导6七、项目部管理人员冬期施工岗位责任制6八、冬期施工进度计划11九、冬期施工材料用量计划:11十、冬期施工总体方案12十一、冬期施工具体措施22十二、素土、3:7灰土及砂砾石换填施工26十三、保证冬期施工质量的其它措施28十四、安全措施29十五、消防措施30十六、越冬围护措施30十七、环境保护30十八、办公区及职工生活区采暖安全问题31十九、施工现场整体平面布置图31一、编制依据1、建筑工程冬期施工规程JGJ104-2011;2、钢筋焊接及验收规范JGJ18-20123、技术、物资保障能力和同类工程的施工经验;4、国家现行的相关规范、规程和技术标准;5、根据建设方及设计变更通知。6、根据建设方对该工程的总体进度及冬季施工要求。二、工程概况:1、本工程位于某某市某某东机场西南侧、银灵高速公路东侧。本项目各子项工程的慨况见下表:子项名称地上层数檐口高度结构体系楼盖结构基础形式备注1#、2#监管冷库112.3 M轻钢结构轻型钢屋面条形基础地下设置架 空层植物水果暂扣库112.3 M轻钢结构轻型钢屋面独立基础非清真检验冷库112.3 M轻钢结构轻型钢屋面条形基础地下设置架 空层1#监管冷库附属用房17.9 M框架结构现浇板条形基础2#监管冷库附属用房17.9M框架架结现浇板条形基础植物水果暂扣库附属用房17.9M框架结构现浇板独立基础非清真检验冷库附属用房17.9M框架结构现浇板独立基础联检大楼地下一层,地上七层(局部二层)30.70M框剪结构筏板基础交易中心地下一层,地上二层11.6M框架结构筏板基础(除联检大楼及交易中心外)所有基础均安照图标要求进行4000KN/米或3000KN/米强夯。1、各单体建筑面积统计:A植物水果暂扣库总建筑面积为5813.4M²单层其中:(1)、轻钢结构为5427.07M²,附属钢筋混凝土用房为386.33M²(2)、+0.00M以下无架空层。B、非清真检验冷库总建筑面积为5308.12M²单层其中:(1)、轻钢结构为3333.83M²,附属钢筋混凝土用房为371.57M².(2)、+0.00M以下架空层按建筑面积计算规则为1602.72M²C、1#监管冷库总建筑面积为13258.71M²单层其中: (1)、轻钢结构为7863.297M²附属钢筋混凝土用房1501.623M²,(2)、+0.00M以下架空层按建筑面积计算规则为3893.79M²。D、2#监管冷库总建筑面积为12668.03M²单层其中: (1)、轻钢结构为8017.315M²附属钢筋混凝土用房756.925M²,(2)、+0.00M以下架空层按建筑面积计算规则为3893.79M²。E、交易大楼共5508.95M²其中: (1)、地下室:2295.97M²。 (2)、第一层:1666.56M²。 (3)、第二层:1546.42M²。F、联检大楼共11970.99M²其中: (1)、地下室2449.02M²(2)、+0.00以上9521.97M²2、建筑结构安全等级及设计使用年限2.1建筑结构安全等级:二级2.2结构使用年限:50年2.3建筑抗震设防类别:丙类2.4地基基础设计等级:丙级2.5抗震等级:钢筋混凝土框架结构抗震等级为二级三、冬季施工起迄日期当室外日平均气温连续5天稳定低于5°C即进入冬期施工阶段。大气温度低于-20°C将不进行冬施,根据历年冬季气温经验,预计11月15日进入冬季施工时间。11月15日翌年的3月23日左右,根据历年气温的变化规律,冬期施工又可分为一般低温阶段和极低温阶段。四、冬季施工的分项内容1、1#、2#监管冷库、植物水果暂扣库、非清真检验冷库 ±0.000m以下土方开挖及局部换填工作。2、对1#、2#监管冷库、植物水果暂扣库、非清真检验冷库各基础进行强夯并进行素土及灰土回填夯实。3、联检大楼±0.000m以下筏板工程。五、质量、工期、安全、文明施工目标1、质量目标确保达到国家合格工程质量等级。2、工期目标与计划安排冬期施工时间段安排自2015年11月15日至2016年 1月 25日放假,2016.3.131日 完成本工程冬季施工任务,中间间隔为春节放假时间。在冬施这段时间段内完成: 1)、1#、2#监管冷库、植物水果暂扣库、非清真检验冷库 ±0.000m 以下土方开挖及局部换填工作。 2)、对1#、2#监管冷库、植物水果暂扣库、非清真检验冷库各基础 进行强夯并进行素土及灰土回填夯实。 3)、联检大楼、交易中心±0.000m以下筏板工程及+0.00以上第二层的底板。3、安全目标(1)杜绝重大安全伤亡事故,防微杜渐消除安全隐患。(2)杜绝火灾事故发生。 4、文明施工目标 合理布置施工现场文明工地的标准进行施工现场管理。六、冬期施工的组织领导为确保冬期施工的顺利进行,特成立以项目经理为核心的冬期施工小组,全面负责冬期施工的进度、安全、质量、文明施工等工作。1、冬期施工组织管理体系:组 长:陈沐治成 员:肖前万、张万福、李先鹏、尹显红、沈昌华、杨兵2、冬期施工管理小组责任划分(1)、组长(2)、组员张万福:冬期施工技术措施的编制、落实工作。肖前万:负责冬期施工具体安排及组织协调工作。陶有良:负责冬期施工各种材料的供应。尹显红:负责冬期施工中工程施工质量的检查、监督工作。郑 娜: 负责冬期施工的技术资料收集、整理、归档以及测温记录的整理归档等工作。杨 兵:负责本工程冬期施工中现场安全保卫及防火消防等工作。肖前红:全面负责工程冬期施工中劳务层的各项管理工作。李志昌:负责本工程冬期施工中现场临时用电及现场安全用电等工作。 冬期施工管理小组各成员根据各自职责对各班组操作人员进行交底,并定人、定岗、定责任制,以确保冬期施工的正常进行。七、项目部管理人员冬期施工岗位责任制1、项目经理:陈沐治(1)、认真贯彻执行国家有关法律法规、及地方工程相关通知要求和公司质量、环境、职业健康安全管理体系要求,贯彻、执行公司管理方针,领导实施与控制项目管理目标。(2)、领导、组织、指挥和协调项目经理部冬期施工的各项工作,协调处理与项目各相关方的各种关系。(3)、及时与公司就工程冬期施工项目管理进展等情况进行沟通,接受和服从公司对工程项目冬期施工实施过程中的管理与监督。(4)、确保建设工程项目安全、质量目标的实现,对工程的质量、进度、成本、安全和现场文明(环保)负全面责任。(5)、负责对项目部冬期施工各项生产计划及准备工作进行管理策划,制定冬期施工工程进度、质量安全及材料计划控制目标并负责检查落实。(6)、组织工程均衡施工和工序管理,合理配置各种资源,全面负责工程的质量、进度、成本、安全和现场文明(环保)施工。(7)、负责冬期施工期间施工作业人员的思想教育,特别是做好质量、职业健康安全和文明施工(环保意识)的教育,确保建设工程项目冬期施工安全及质量目标的实现。(8)、负责现场各分包单位的组织、管理及协调工作,控制冬期施工期间各项分包项目管理工作持续有效进行。2、项目技术负责:李先鹏(1)、严格遵守国家工程质量、环境保护、职业安全卫生方面的法律法规,认真贯彻执行公司“一体三标”管理体系文件。(2)、负责工程冬期施工的技术、质量、计量和标准化管理工作,具体协调冬期施工技术管理工作,解决工程冬期施工过程中出现的技术问题。(3)、参加隐蔽工程验收、技术复核、设计变更签证等,提出施工图的问题,进行技术核定工作,并督促技术及质量资料整理归档。(4)、负责冬期施工过程的监控,对各分项技术复核、隐蔽工程验收认真把关,发现问题及时解决,确保符合要求后方能进行后道工序施工。(5)、负责编制冬期施工方案并负责向各班组人员进行技术交底工作;负责组织项目冬期施工的质量、安全、环保、计量等检验活动,并督促落实整改措施。(6)、负责冬期施工测温工作,对测温人员进行技术交底,并对测温工作进行检查监督。(7)、负责及时处理冬期施工中技术问题和对不合格品的控制,并落实整改措施,负责或参与调查处理质量事故和工伤事故。3、施工员:沈昌华(1)、严格遵守国家工程质量、环境保护、职业安全卫生方面的法律法规,认真贯彻执行集团公司“一体三标”管理体系文件。(2)、认真编制冬期施工生产计划,组织落实施工工艺、质量及安全技术措施,对工程冬期施工的质量、安全、进度、文明施工负责。(3)、参加工程冬期施工方案的编制及实施,制定单位工程实现优良的措施并组织实施。(4)、负责单位工程抄平、放线工作,切实做好操作班组冬期施工任务交底和安全交底,检查把关冬期施工砼、砂浆级配、其他成品、半成品的制作成本、现场设施防冻、基础混凝土的保温养护落实完成情况。(5)、定期召开班组冬期施工质量、安全动态分析会,贯彻落实三级安全教育以及 “谁施工谁负责质量”、“谁施工谁负责安全”的原则。(6)、协调冬期施工各工种的衔接及各职能人员的管理,加强与各相关人员的沟通与联系,合理组织安排冬期施工各工序间的穿插、衔接,保证施工项目冬期施工质量、安全、进度目标的实现。(8)、及时办理现场冬期施工签证,做好冬期施工记录。4、质量员:尹显红(1)、严格遵守国家工程质量、环境保护、职业安全卫生方面的法律法规,认真贯彻执行集团公司“一体三标”管理体系文件。(2)、根据管理体系的展开要求和相关职能分配情况,以建筑安装工程质量检查评定标准和施工验收规范为依据,对各工种的工程质量进行检查监督,对工程冬期施工质量管理、监督和检查全面负责。(3)、协助施工员做好作业班组的冬期施工质量交底。在工程冬期施工过程中,指导并督促施工人员严格按施工规范、操作规程和工艺标准操作,对关键部位的操作质量跟班检查指导,力求达到施工工艺控制的标准化、规范化、制度化,对违反质量规定和有关质量法规的行为,有权暂停施工,并根据行为严重程度当场给予相关责任人员适当经济处罚,严重的则向项目工程师或项目经理报告。(4)、监督各工种作业队做好每道工序的质量自检工作,并对分部分项工程予以全过程全面检验,检验合格后,经甲方现场代表和监理认可方能进行下道工序施工。(5)、检查监督施工过程中的“三检”工作并做好记录,检查督促质量整改的落实情况,参加工程质量事故调查分析,并提出处理意见和防范措施的建议。督促项目部对中能建或监理公司下发的质量问题整改通知单提出的问题进行整改,并将整改结果及时反馈到集团公司质量科技部。(6)、严格按质量评定标准,检查评定分部分项工程质量,公平、公证、合情合理、实事求是地核定作业班组(队)的质量等级。(7)、按照规范及相关标准及时、准确做好工程质量的验收及评定资料。5、材料员:陶有良(1)、严格遵守国家工程质量、环境保护、职业安全卫生方面的法律法规,认真贯彻执行集团公司“一体三标”管理体系文件。(2)、根据工程进度计划及时、准确地提报材料计划,合理安排材料进出现场,对进场材料严格按计量检测制度进行验收,确保物资的品种、规格、质量和数量,确实做到不合格材料不进场。(3)、负责施工现场冬期施工物资的堆放和标识的管理,将进场材料分类、分规格堆码整齐,做到现场文明管理,杜绝和减少材料在保管加工使用中的浪费并督促检查材料的使用,注意材料的回收利用。对有环境要求材料的贮存,要熟悉物资性能,创造必要条件,防止因贮存不当造成损失。 6、内业资料员:郑娜(1)、严格遵守国家工程质量、环境保护、职业安全卫生方面的法律法规,认真贯彻执行集团公司“一体三标”管理体系文件。(2)、负责工程计划管理、内业资料管理、技术资料管理等工作,做好施工图纸变更修改标识。(3)、参与工程的施工图的内审和会审工作,解决一般设计图纸中存在的疑点。(4)、参与工程冬期施工方案编制工作,协助项目工程师向施工人员做好技术交底,保证冬期施工方案的贯彻执行。(5)、负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。(6)、来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。(7)、配合施工员做好隐蔽验收、工程量变更的经济签证工作。(8)、配合外委试验室人员做好进场材料的检验、试验工作,配合项目工程师进行砂浆及砼配合比的委托申请工作,负责做好冬期施工各类资料积累、整理、处理、保管和归档立卷以及测温记录的整理归档等工作。八、冬期施工进度计划在这段冬季施工时间段内春节放假前主要完成1、1#、2#监管冷库、植物水果暂扣库、非清真检验冷库 ±0.000m以下土方开挖及局部换填工作。2、对1#、2#监管冷库、植物水果暂扣库、非清真检验冷库各基础进行强夯并进行素土及灰土回填夯实。3、联检大楼±0.000m以下工程底板内所涉及的钢筋混凝土工程施工。九、冬期施工工程量及材料用量计划: 1、基础基层【含素土及灰土回填施工覆盖总面积】39081.455M²其中:1#监管冷库:11916.225、2#监管冷库:11263.63、植物水果暂扣库:7503.81、非清真冷库:5453.23、交易中心:2096.56+848M²(交易中心凸出与联检大楼相连接部位)共计39081.455M²【包括各单体图纸尺寸基础外缘按设计外放面积在内】2、联检大楼保温大棚外维护立面面积为3042.15M²,屋盖面积为.M²(在冬季施工这段时间内外维护计划随主体施工情况分二次搭设至+0.00以上第二层底板也就是第一层的顶板,顶部覆以+0.00M层及+-)1)、主要工程量见下表:分项工程名称工 程 量备 注规 格单位数 量灰土覆盖保温m 239081.455灰土回填m³58622.1825厚度1.5M三级钢筋HRB400t260砼C35m32620商品混凝土2)、主要保温、测温及维护大棚材料用量计划 序号材料名称规 格单位数量备 注1彩条布M²46897.746灰土覆盖保温面积*1.22厚型黑芯棉毡M²46897.746灰土覆盖保温面积*1.23无烟煤t40用于联检大楼4草帘m246897.746灰土覆盖保温面积*1.225火炉、烟囱个17/层*计划冬施二层=34用于联检大楼6彩条布m23877.25联检大楼外维护面积*1.37厚型塑料薄膜m23877.25联检大楼外维护面积*1.38温度计JDC电子测温仪酒精温度计支20用于联检大楼JDC电子测温仪台2用于联检大楼950钢管厚型M12853用于联检大楼10彩钢板M²4092.47用于联检大楼屋面11木方500*700M2969.5用于联检大楼屋面12外围栏用彩条a+b+c=1429.95M²1429.95*2围栏统一加高至2.50M1#、监管库M460.6各单体围栏延长米植物库、清真库M559.35各单体围栏延长米联检大楼、交易中心M410各单体围栏延长米以上材料根据工程进度提前一周进入,进场时必须进行防雨雪覆盖不得进行随意堆放。十、冬期施工总体方案(一)、冬期施工总体方法综合蓄热法:综合蓄热法是指掺化学外加剂的砼浇筑后,利用原材料加热及水泥水化热的热量,通过适当保温,延缓砼冷却,使砼温度降到0或设计规定温度前达到预期要求强度的施工方法。由于本工程采用预拌商品混凝土,综合蓄热法主要工作由商品混凝土供应商完成,但现场需作好进场温度、浇筑入模温度的测量工作。(混凝土进场温度大于或等于15度,入模温度大于或等于10度。发现不符合该条件就要求商混站采取加热保温措施调整对罐车罐体用厚型棉被进行包裹,混凝土用60-70热水进行搅拌)进入十一月十五日以后,随时注意收听当地的气象预报,开始每天现场监督测温,并做好气温骤然下降的防冻准备工作。11月15日翌年的3月23日,根据历年气温的变化规律,冬期施工又可分为一般低温阶段和极低温阶段一般低温阶段的时间是:每年的11月15日12月中旬和翌年的2月中旬3月15日,占整个冬期施工时间的50%左右,白天的工作环境基本处于正温,混凝土施工采用掺有早强性能防冻剂并在其上覆盖保温塑料膜再加厚型保温棉毡,对墙、柱构筑物在模板外围采用以上方法的同时再加一层电热毯【先预热道一定温度用温度计测试模板外温度,到1520时开始浇筑】养护即可。极低温阶段的时间是:每年的12月下旬翌年的2月中旬。目前已进入极低温度在2015.12.17日项目部负责人、施工班组按照建设方冬季继续施工要求,再次探讨确定冬季施工完成任务:1、本工程1#、2#监管冷库、非清真库、植物暂扣库、交中心、联检大楼±0.00以下的基础所在位置按照图纸尺寸进行场地平整、回填经分次验收合格后再分次进行强夯或灰土回填。2、非清真库、植物暂扣库±0.00以下的基础所在位置按照图纸尺寸进行场地开挖平整、经分次验收合格后再分次进行强夯或灰土回填。3、联检大楼±0.00以下的基础筏板、地梁、墙、柱及±0.00以上的梁、剪力墙、柱、板采用综合蓄热及大棚加温进行施工。4、交易中心目前基础已开挖至.M【设计变更后】暂不考虑开挖及其他土建施工。4、将前期1#.2#监管库、交易中心、联检大楼、植物暂扣库、非清真检验冷库已施工的1.2M高的围栏全部加高至.5M,采用彩条布全封闭挡住冷气流,以利于基底保温。5、各单体的砂砾石换填、素土灰土回填、及混凝土浇筑时首先进行小面积的施工按冻施保温方案施工进行专人测温.最后进入大面积施工。(二)、目前低温冬期施工总体方案及各自需要完成的工作量1#监管库砂砾石回填至灰土底标高 m³约14299.47³(换填及超挖部分)分层碾压 灰土回填方量M³约16069.60.25M/层*6层灰土及素土回填的面积M²11916.225【单层总面积】2#监管库灰土回填方量M³约15134.380.25M/层*6层灰土及素土回填面积M²11263.63【单层总面积】清真库基础挖方M³13000.00m³左右前期未完成部分灰土回填方量M³6975m³左右0.25M/层*6层灰土回填面积M²5453.23m³左右植物暂扣库基础开挖超深部分处理M³5000.00m³左右分层碾压灰土回填方量M³9170.64m³左右0.25M/层*6层灰土回填面积M²7503.81m³左右交易中心基础地基覆盖保温面积M².左右冬季不考虑施工联检大楼保温大棚四周立面面积M².左右施工措施屋盖一坡彩钢板面积M².左右1#监管库素土回填M³1804.74未考虑放坡2#监管库素土回填M³1761.07未考虑放坡植物暂扣库素土回填M³2085.08未考虑放坡非清真库素土回填M³1204.3未考虑放坡 注:基础边缘外3.2M属于灰土回填,3.2M以外属于素土回填以上单体基础工程各阶段施工分别采用厚型塑料薄膜、外加厚型黑芯棉毡及厚型保温草袋进行覆盖施工,联检大楼采用综合蓄热加暖棚法进行冬期施工(三)、劳动力的安排及冬施具体操作过程1、根据目前低温时期基础土方及灰土回填施工时间段一般在9:30左右16:00左右,施工安排足够的人力主要负责各单体基础工程各阶段施工过程中覆盖厚型塑料薄膜、外加厚型黑芯棉毡及厚型保温草袋【每天机械施工时分片、分段、分时进行撤除覆盖、覆盖撤除等工作】。2、基础土方的开挖及冻土层的清理当天上午9:30机械开工基础土方及冻土层的清理时,首先将前期早已覆盖的保温材料根据施工需要将施工作业面及机械必须的运行范围内的覆盖材料全部清理,在机械施工时班组测量员紧跟控制高程、再另外安排足够的普工将局部铲齿、浮土、草根进行清理平整,确保开挖边缘顺直,按边开挖、边清理、边覆盖进行交叉作业,每天下午4点左右停机时必须将已完、未完及机械作业面进行全面覆盖。直至该基坑开挖或清理全面完成经自检合格后上报建设方、监理公司进入下步强夯工作。3、基础腐质土清理及沙砾石换填当天上午9:30机械开始基底腐质土清理及沙砾石换填工时,首先将前期早已覆盖的保温材料根据施工需要将施工作业面及机械必须的运行范围内的覆盖材料全部撤除,腐质土每清理完成一处经建设方、监理验收马上开始按每层30CM分层碾压直至基底标高开始覆盖,再进行下一处清理及换填工作【清理时足够人工配合,机械不能到位的地方腐殖土及其他等进行人工清理。每天下午4点左右停机时必须将已完或未完及机械作业面进行全面覆盖。4、各单体灰土回填施工1)、在各单体基础开挖或基础换填、强夯、静载试验完成经建设方确认后进入灰土施工,【首先保证石灰为球磨生石灰,回填用土必须保证自身水分不得随意加水,以免夜间受冻影响生石灰产生化学反应释放的热量】2)、灰土施工时必须综合考虑整体性【不得像基础土方开挖、基础腐质土清理及沙砾石换填那样随意】要采取分片、分段进行灰土碾压施工。3)、当天上午9:30机械开始灰土回填时首先将前期早已覆盖的保温材料根据施工需要将施工作业面及机械必须的运行范围内的覆盖材料全部撤除,开始沿基坑长方向以每幅厚30CM、宽56M灰土摊铺平地机整平,压路机开始分遍、分段交叉施工,压路机按要求碾压后及时覆盖必要时配合监理对盖层灰土打孔取样,每天下午4点左右停机时必须将已完或未完及机械作业面进行全面覆盖。4)、按设计变更灰土用量很大约54205.083m³,项目部决定灰土在土源就近点设置二台拌和机集中拌合【土源表层进行必须的覆盖以保证土质自身水分】,用1520台运土车转运素土及灰土确保现场摊铺进行,平地机及压路机正常工作加快进度。5)、灰土完成经验收合格进入强夯后,必须配足劳动力按冬季施工要求分遍、分段施工,首先将根据施工需要将施工作业面及机械必须的运行范围内前期早已覆盖的保温材料全部撤除每天下午4点左右停机时必须将已完或未完及机械作业面进行全面覆盖。6)、附目前正在施工及已完的成图片地基基层土用草帘子+厚型黑芯棉被厚型宽幅塑料膜覆盖实物图 5、联检大楼保温棚的搭设及具体过程 1)、在联检大楼地基验收后浇筑筏板垫层按上述保温方法进行覆盖,四周剪力墙外30CM外开始搭设双排脚手架,内排架距剪力墙保持30CM以方便下部剪力墙模板施工及剪力墙钢筋的扶植,内、外排架底部通常设置槽钢。立杆纵距1.5m,立杆排距(净空)0.8m,并设置纵、横向扫地杆,扫地杆离地面0.2m,横向扫地杆在下面直角扣件扣在立杆上,钢管立杆采用对接,相邻立杆的接头不应在同一步距内,高度方向错开0.5m,横向水平杆宜采用对接扣件连接,接头应交错布置:两根相邻的纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm。搭设高度至12.00M,按照规范要求设置剪刀撑。2)剪力墙外双排脚手架搭设(水平横杆必须以外围齐)完成经验收合格后外侧用彩条布、保温棉被、及安全密目网对主体结构进行封闭,使得四周外圈封闭完全处于一个密闭的空间,当筏板垫层按上述保温方法进行覆盖强度达5060%时开始防水卷材及保护层施工并采用同样方法进行保温当强度达5060%时开始筏板钢筋绑扎。 附外维护示意图1 79.9M轴CM 39.4M通道口轴3.00M轴轴 、联检大楼保温棚外双排架搭设平面示意图:3)、按照满堂脚手架搭设规范及要求【要求满堂架立杆间距(纵横向)板底控制在0.81.0m,梁底为0.8m。】进行布点然后按45根立杆间距纵横搭设至+0.00M层所在板底架管高度(必要时用顶撑调节)安装水平杆,如果天气变化时就在该平面管上铺设一定的竹架板,其上在铺厚型宽幅塑料膜以防风、雨、雪,筏板混凝土浇筑后棚内再布置炭火炉台进行加温提高内部温度确保筏板混凝土强度的提升【具体祥计算式】。进度计划.日筏板浇筑。)、棚内防水卷材保护层临时搭设满堂脚手架搭立杆底部安放*铁板保证立杆上部传力不破坏筏板防水保护层。待筏板混凝土浇筑后再按照满堂脚手架搭设规范及要求将剩余的立杆补上正常对+.层以下的梁、板进行搭设脚手架及钢筋绑扎、混凝土的浇筑。待混凝土浇筑后按照保温方法覆盖,继续采用上述第三条方法搭设临时脚手架顶部安装水平杆,在该平面管上铺设一定的竹架板,其上在铺厚型宽幅塑料膜以防风、雨、雪,准备春节放假。待节后复工时再将其上局部覆盖物揭开满足该层柱钢筋及模板吊装后再将不足的架补上进行第二层梁、板模板及钢筋施工,在+.层板面上再布置炭火炉台进行加温提高内部温度确保+.层混凝土强度的提升【底层布置炭火炉台继续加温至天】,停炉时间以同条件试块强度作为及施工记录为依据。)、最后到期拆除+.M以下满堂架时将筏板内的钢管全部切掉其内管孔用高一级别的微彭细石混凝土罐实,严禁套管以防混凝土收缩产生裂缝留下渗水隐患。)、四周剪力墙外30CM搭设双排脚手架与施工顶层封闭后形成一个封闭空间且炭火炉台进行加温存在安全隐患因此在室内每层设消防灭火器46个。 (四)各单体冬施过程及成本消耗1)、按建设方冬季低温施工要求将各单体将前期施工的围挡全部加高至2.5M必要时重新搭设,六个单体共计1429.95M现已全部实施,由于风大、气温低平均每工日【含材料搬运、打固定桩、搭架、铺设绑扎彩条布、围栏底部覆土等】完成成品56M,每工日工作时间约为小时左右即:中途吃饭个半小时。)、监管库工作内容、灰土及素土回填单层总量为11263.63M²,按.M/层计算涉及对覆盖材料的拆除及从新覆盖的总面积为:67581.78M²,根据素土土源及灰土实际情况综合机械、天气每天只能M²左右【受覆盖时间段的限制】,每工日覆盖材料的拆除及从新覆盖50M²(含两次)计算总用工量为:1351.63个工日。、强夯面积为11263.63,每天每台机械正常情况300M²【受覆盖时间段的限制】人工为11263.63/50/工日=225.27个工日。因强夯施工要求两遍点夯一遍强夯共计人工=3遍*225个工日/遍=675个工日 C、冻土层清理后覆盖面积总人工为11263.63/50/工日=225.27个工日。 3)、1#监管库工作内容 A、砂砾石换填约14299.47m³按25CM/层压实厚度计算,每天回填2000M²总人工用量为14299.47m³/0.25m/50m²=1143.95个工日。 B、强夯面积为11916.225M²,每天每台机械正常情况300M²【受覆盖时间段的限制】人工为11916.225/50/工日=238.3个工日。因强夯施工要求两遍点夯一遍强夯共计人工=3遍*238.3个工日/遍=714.9个工日 C、灰土及素土回填单层总量为11916.225M²,按.M/层计算涉及对覆盖材料的拆除及从新覆盖的总面积为:71497.35M²,总用工量为:1429.95个工日 4)、植物暂扣库工作内容A、植物暂扣库基底开挖足部到位需清挖平整进行要求覆盖面积为7503.81M²需人工:7503.81/50=150个工日 B、强夯面积为7503.81M²,每天每台机械正常情况300M²【受覆盖时间段的限制】人工为7503.81/50/工日=150个工日。因强夯施工要求两遍点夯一遍强夯共计人工=3遍*150个工日/遍=450个工日C、灰土及素土回填单层总量为7503.81M²,按.M/层计算涉及对覆盖材料的拆除及从新覆盖的总面积为:45022.86M²,总用工量为:900.45个工日5)、非清真库工作内容A、非清真库基底开挖还不到位需继续开挖平整至设计标高,按要求进行覆盖面积为5453.23M²需人工:5453.23/50=109个工日 B、强夯面积为5453.23M²,每天每台机械正常情况300M²【受覆盖时间段的限制】人工为5453.23/50/工日=109个工日。因强夯施工要求两遍点夯一遍强夯共计人工=3遍*109个工日/遍=327个工日C、灰土及素土回填单层总量为5453.23M²,按.M/层计算涉及对覆盖材料的拆除及从新覆盖的总面积为:32719.38M²,总用工量为:654.39个工日6)、冬施成本以现场实际情况根据市场材料价格信息、人工降效费、及冬施地方规费、定额标准执行。具体祥【冬季施工预算书】(五)冬施方案实施可行性的确立1、目前正值冬施最低温阶段白天在-左右。夜间在-.-.特别是灰土施工质量难以保证。【温度很低或受冻时土方很难与生石灰产生化学反应】2、现场作业面大且不集中冬施投入的人力、物力很大,按建设方要求该方案实施后是否能达到防冻效果现无法用事实证明,请建设方核实必要时请专家论证确保工程质量减少不必要的损失如灰土出现返工现象。十一、冬期施工具体措施1、暖棚蓄热保温养护热工计算暖棚耗热量计算暖棚单位时间内的耗热量按下列公式计算:Q0=Q1+Q2其中:Q0:暖棚总耗热量;Q1:通过围护结构各部位的散热量之和;Q2:由通风换气引起的热损失。由于燃煤加热保温需要消耗氧气,如果不通风换气则容易引起煤烟中毒,因此暖棚内需要进行通风换气,1个地下入口共计计取热损耗Q2=6kw。Q1=A·K(Ta-Tb)其中:A:围护结构的总面积; K:围护结构的传热系数,可按下式计算: d1dn:围护各层的厚度;1n:围护各层的导热系数;Tb:室外气温;Ta:棚内气温。查表得钢筋砼结构导热系数1.55。室外温度Ta取-10,棚内温度Tb要求达到10。根据实际计算得出主楼单层外围面积(外围./+屋面.m²)暖棚总耗热量Q0=Q1+Q2=A· K(Ta-Tb)+6000=.×3.1×10-(-10)=.0W。2、暖棚内加热的燃料用量暖棚内加热的每台暖炉发热量约为54000KJ。加热器效率按照90%考虑,则=.*0.9*3.6/54000台暖炉混凝土冬期热工计算按目前工程强夯后,各单体所在条基、基础梁、柱、剪力墙、顶板等砼浇筑施工均进入寒期,而砼采用商品砼,且施工后立即用塑料薄膜外加、海绵保温被将砼构建保温,温度按不低于5进行控制。因此,本工程冬期混凝土热工计算以确定商品砼进场温度为主。根据我司要求,商品砼进场温度15。混凝土进场时温度计算如下:T2=T1-(att+0.032n)(T1-Ta)式中 T2混凝土拌合物经运输至成型完成时的温度,按入模温度T210;T1混凝土进场时的温度();tt混凝土进场时至浇筑完成时的时间(h),按tt0.25h计算;n混凝土转运次数,n1;Ta运输时的环境气温(),按Ta-10计算;a温度损失系数(h1),此处a0.25。则 T2=T1-(att+0.032n)(T1-Ta)15-(0.25×0.25+0.032)×(15+10)15-0.0945×2512.63()在混凝土浇筑施工实际过程中,由于受施工准备、施工运输及浇筑机械以及其它不确定因素影响,混凝土浇筑时往往存在不能顺利施工而出现混凝土浇筑施工时间延长的现象。因此,为防止在此情况下混凝土入模时温度过低甚至已经受冻的情况出现,在进行基础垫层及筏板混凝土配合比委托时,特别注明商品砼的进场温度15。3、砼施工措施及具体要求根据目前施工进度计划,基础梁、筏板、处于冬期施工阶段,为保证砼冬期施工质量及强度增长要求,我项目部具体从以下方面进行冬期施工控制。(1)、在砼施工前一个月,进行砼配合比委托设计工作,委托时,根据施工进度计划,确定相应砼施工浇筑时间所处施工期,并在配合比委托申请单上注明。(2)、虽然砼浇筑施工可能处于冬期严寒季节,因此砼配合比委托时要求砼掺加防冻剂、早强剂。(3)、本工程结施1-0-1已明确在勘探范围内未见地下水,据区域资料,本场地地下水埋藏较深具有腐蚀性。场地地下水位以上的土层对混凝土内的钢筋具有腐蚀性因此在混凝土内必须添加阻绣剂(4)、混凝土进场后,由测温人员对进场混凝土温度进行检查,保证混凝土进场温度15,入模温度10。当发现进场混凝土温度不满足要求时,项目部相关负责人员立即通知砼搅拌站,要求其采取加热保温措施予以调整,确保混凝土进场温度符合要求。(5)、待砼浇筑成型并找平收光后,及时进行砼保温养护,保温养护方法为:砼构建施工完成后,先用一层塑料薄膜覆盖砼表面保持砼水分,然后再用塑料彩条布缝制30mm厚海绵保温被搭缝覆盖
