某县那恩水电站施工组织设计.doc

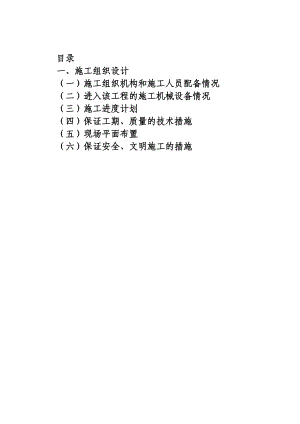

目录一、施工组织设计(一)施工组织机构和施工人员配备情况(二)进入该工程的施工机械设备情况(三)施工进度计划(四)保证工期、质量的技术措施(五)现场平面布置(六)保证安全、文明施工的措施一、施工组织设计(一)施工组织机构和施工人员配备情况1、工程概况某某县某某水电站是百都河流域综合利用规划中的梯级之一。该电站是一个以发电为主的水利工程,挡水坝位于某某县百省乡那龙村某某屯上游1.65km的百都河上,发电厂房位于坝址下游0.64km处、地理位置为东经105°3950,北纬23°1158,距某某屯1.01km。某某县现有电站都是引水式径流电站,没有调峰能力,用电高峰期及枯水期缺电严重。所以很有必要在百都河上兴建一个有调节能力的水库,某某电站装机容量2.55万kW,年发电量9448.67万kwh,年利用小时数3705h,保证出力P=85%时Np=4590kW,除自身调节发电外,枯水期还可调节上盖电站(4×1600kW),那平(规良)(3×3200kW,规划),增大枯水期下游电站的出力和发电量。某某水电站水库总库容2165万m3,电站装机容量25.5MW。拦河大坝为碾压混凝土双曲拱坝,最大坝高68.60m。根据水利水电工程等级划分及洪水标准(SL2522000)的规定,本工程属等工程,拦河大坝、泄水建筑物按3级建筑物设计;引水建筑物、厂房等次要建筑物按4级建筑物设计。临时性建筑物按5级建筑物设计。大坝位于某某县百省乡那龙村某某屯上游1.65km,拱坝体型为单圆心双曲拱坝,溢流坝布置于河床中部,设三个溢流表孔,采用挑流消能。电站进水口布置于大坝的左岸,进水口后接压力隧洞,隧洞全长441.7 m,底坡为1%。,后压力钢管段长为101 m至发电厂房。压力钢管采用一管供三机的供水方式,发电厂房位于坝址下游左岸0.64km处,升压站布置在厂房下游侧约50m。(1)水文气象和工程地质 水文气象百都河发源于云南省富宁县达理乡1520m高的塘子大坡与之相对的1502m高大山麓中,流经富宁县的郎恒乡、田蓬镇(地下河),向东流入某某县百都、下华、百省、百南乡,流出越南汇入锦江,注入红河出海。百都河在国内河道总长83.2km,流域面积2260km2,河道平均坡降5.16;多年平均降雨量1460.1mm,多年平均流量47.63m3/s, 多年平均径流量15.02亿m3。在某某县内河道长62.4km,流域面积1514km2,天然落差322m,水能理论蕴藏量为8.87万kW,其中可开发利用6.694万kW,现已开发利用0.7942万kW(干流)。某某电站坝址位于某某县百省乡那龙某某屯上游1.65km,东经105°3939, 北纬23°1210百都河中游。坝址以上集雨面积950km2,河流长度70.1km,河道平均坡降9.38。某某电站多年平均流量22.36m3/s,多年平均径流量7.051亿m3,多年平均降雨量1460.1mm。流域为亚热带气候区,水汽多来自孟加拉湾及少数南海低气压。地势西北高,东南低,处于云贵高原边缘。气候温和,雨量充沛。某某县为湿润区,八月最湿,冬春干燥。水汽压最高78月份,最小是12月份,因此降雨量7、8月份最多。电站所在区域多年平均风速2.2m/s,最大风速15m/s,风向S、SW、NE各出现一次。每年出现风向最多为SW,最高频率为23%。 工程地质A、地形地貌某某水电站区范围内全部为碎屑岩土山区, 为中等切割地形, 地势总体上北西高南东低, 山顶高程在8301300m之间, 百都河河床高程380m465m,相对高差450835m,属中山中低山地貌,山间冲沟发育, 河流以各卜屯为界,以上河段基本上沿北北西构造断裂发育,各卜屯以下河段向南发育,河流以斜向谷为主,部分为横向河谷,沿河床岸坡较陡, 大部分35°45°, 局部55°以上陡坡, 山坡上植被较好, 以灌木林为主, 部分为经济林木。B、地层岩性工程区内出露的地层从新到老有:a、第四系冲积层(QaL):为灰色、灰褐色砂砾卵石夹漂石,其母岩成分为砂岩、硅质岩、辉绿岩等。分选性较差,磨圆度中等,以次圆状为主,结构松散,砂以中粗砂为主,主要分布于河床中,厚度0.53m。b、第四系坡残积层(QdL-eL):为黄色、黄褐色、棕黄色粉质粘土夹碎石,土质稍密中密,稍湿,呈可塑硬塑状态。碎石成分为全强风化砂岩、泥岩。厚度0.54m。c、三迭系中统百逢组第四段(T2b4):灰绿色、青灰色薄中层状钙质泥岩夹少量薄中层状不等粒岩屑砂岩、长石岩屑砂岩、粉砂岩和泥质灰岩薄层或透镜体,下部夹较多含砾粉砂岩及砾岩,下部分布厚约几十至上百米的硅质岩。顶部夹沉积混杂岩。d、三迭系中统百逢组第二、三段(T2b2+3):灰绿色中层状、厚层状细粒岩屑质长石石英砂岩、中细粒岩屑质砂岩夹钙质泥岩。下部泥岩较多并以中厚层状砂岩为主,块状砂岩次之。上部砂岩较多,并以厚层块状为主,中层状次之。e、三迭系中统百逢组第一段(T1b1)灰深灰色薄中层状钙质泥岩,夹少量厚层块状中粗粒长石质岩屑砂岩。C、大坝工程地质条件a、坝址位置河岸坡较陡,基本对称,河谷狭窄,岩石较坚硬、完整,未发现有大的构造断裂通过,也未发现有滑坡等不良地质现象。下部靠河床段基岩裸露,以薄中层状粉砂质泥岩夹少量薄中层状局部为厚层状不等粒岩屑砂岩、长石岩屑砂岩、泥质粉砂岩和灰黑色中薄层状局部为厚层状粉砂岩夹薄层状粉砂质泥岩、硅质岩,属较坚硬岩,坝基岩体稳定。b、坝基岩石以泥岩、粉砂质泥岩为主,对防渗有利,根据压水试验成果,岩石透水率q 3Lu界线河床为2432m,左坝肩为3135m,右岸为2024m,岩体属中等弱透水性。c、坝址地质构造为单斜构造,岩层走向在274°282°之间,倾向下游偏左岸,倾角70°71°,局部岩层小褶曲发育,局部岩层有反倾现象,在强弱风化岩层内绶倾角节理比较发育,主要裂隙组有三组:238°271°9°12°(24条/米)、284°287°66°70°(24条/米),走向353°倾角87°90°,局部有层间小错动,如左岸F1断裂属层间错动,沿岩层层间发育,其产状与岩层产状一至,断裂破碎带由两侧岩层挤压破碎构成,成份为泥质、岩石碎块、石英脉等,但未发现有大规模断裂构造通过,在强弱风化岩体内左岸坡临空面与三组裂隙的组合,可形成对坝肩不稳定的结构体。因此,以上三组节理裂隙在强弱风化岩体内对坝肩稳定构成较大威胁。在微风化岩层内岩石完整,钻孔岩心中末发现有绶倾角裂隙,坝基岩石相对较完整,岩体稳定。岩层倾角较陡,岩层走向与河床斜交,对坝基抗滑稳定有利。d、坝址覆盖层较薄,左岸0.851.25m,右岸0.51.5 m。弱风化岩体河床部分为8.0m,左坝肩部分弱风化岩体厚度在15.023.9m, 右坝肩部分弱风化岩体厚度为5.0010.50m。e、强、弱风化带风化裂隙发育,地下水活动较强。沿裂隙面风化强烈,强风化带裂隙面普遍张开,并有粉质粘土充填。D、隧洞工程地质条件基岩为三迭系中统百逢组第二、三、四段,岩性为砂岩、泥质粉砂岩、粉砂质泥岩、泥岩。E、厂区工程地质条件基岩为三迭系中统百逢组第四段泥岩、粉砂质泥岩夹细砂岩、粉砂岩,泥岩泥状结构,泥质或钙质胶结,中薄层状为主,细砂岩细粒结构,钙质胶结,中厚层状或中薄层状。F、水文地质工程区内地下水主要有裂隙水和孔隙水两种类型。裂隙含水岩组为中细粒岩屑质砂岩夹钙质泥岩;钙质泥岩夹砂岩、粉砂岩和泥灰岩。岩石“X”状构造,裂隙发育,裂隙中充填物较少,含构造裂隙水。孔隙水埋藏于第四系土层及冲积层孔隙中,山坡上覆盖层较薄,一般不能构成独立的含水层,局部在河岸平缓地带冲积物中有零星分布的含水点。(2)对外交通条件 电站距某某县公路全长60.24km,其中某某德隆21km为三级公路,德隆下华29km为山区四级路,下华叉路口(往百省方向)6.5km为山区四级路,从叉路口只需再修建3.1km进厂公路即可到达厂址,工程对外交通较为便利。(3)建筑材料本工程指定:强度等级为42.5MPa及其以上的普通硅酸盐水泥,砼粗骨料为碎石。发包人不指定任何材料来源、产地和厂家,以下资料仅供承包人参考。工程建设所用的砂石料可由百省乡下游桂林新村的石灰岩料场供应,在料场用石灰岩块石进行人工机制砂,运距约23km,已通有公路。水泥可由田东县水泥厂供应,粉煤灰由田东火电厂提供,其技术指标及数量均能满足工程需要。2、施工管理目标(1)质量目标 工程质量达到合格等级。 单元工程合格率100%,单元工程优良率85%,分项评分85分以上。 无一级一般质量事故。(2)安全目标 杜绝重大伤亡事故,职工重伤率控制在0.5%以下。 无一次死亡安全事故。(3)文明施工目标本合同工程驻地设施、现场施工场面、临时排水、便道、便桥、仓库、堆料、水土保持及环境保护必须达到有关规范的要求和施工承包合同强制性规定。(4)形象进度目标 建立健全进度控制组织体系,明确各层次控制人员的具体任务和工作职责,按业主下达的进度计划落实,100%完成形象进度计划任务。(5)投资进度目标 以本标段在各月度或阶段的工程投资进度计划目标为投资进度目标,100%完成投资进度计划任务。(6)总进度目标总工期按招标文件规定为13个月,即施工期限为2008年11月30日2009年12月30日。3、施工组织机构我单位对本工程实行项目法施工管理和项目经理负责制,组成项目经理部。项目经理部由项目经理、项目总工程师、生产副经理和6个职能部门组成,共计35人,下设9个施工队。(1)施工组织机构施工组织机构见下图。作 业 层项目经理总经济师工程技术部质量安全部综合办公室机电物资部计划合同部财 务 部管 理 层项目副经理总工程师基础处理队混凝土施工队机械运输队砌筑施工队试验室观测安装队金结安装队测量队钻爆施工队决 策 层(2)管理人员的配备及岗位职责项目部决策层由项目经理、生产副经理、质量安全副经理和三总师组成。项目经理对本合同工程的施工质量、进度、安全负全面责任,并直接向业主和单位法人负责;生产副经理、质量安全副经理和三总师协助项目经理分管生产管理和业务工作。生产副经理主要负责现场施工组织、生产管理、进度控制、定期主持召开生产会议等;质量安全副经理主要负责质量安全保证体系的建立、实施和管理,对工程质量、安全生产负直接责任,同时负责工程文明施工、环境保护、安全保卫工作;总工程师主要负责现场施工技术管理工作,主持制定工程总体施工技术方案、重大施工技术措施、施工总进度计划及质量、安全技术措施等;总经济师负责经营管理工作,对成本控制、计划统计、合同管理等负主要责任;总会计师主要负责资金和财务管理等工作。管理层各部室的主要职责见下表。序号部室名称人数主 要 职 责1工程技术部10负责工程施工、技术管理及现场组织协调,编制施工技术措施、施工进度计划,临建设施的设计等。对工程施工实施总体控制管理。2质量安全部8负责施工质量、安全、环保等管理和控制3机电物资部4负责材料、设备及配件等的采购、供应和设备维护等管理工作。4计划合同部3负责工程计划统计、报表结算、合同管理、内部经营管理、成本管理等工作。5财务部2负责工程资金和财务管理等工作。6综合办公室8内部行政事务、外部协调、文秘机要、劳动人事、党工团及思想政治工作、后勤管理等工作。4、施工人员配备施工人员配备见下表。工 种 人数时 间机械操作工汽车司机安装工空压工钻灌工爆破人员木工钢筋工砼工圬工拌和工电工电焊工修理工普工管服人员合 计人数人 工工日数08年 11月30503102535552202015577512月609052551061055255040308770009年1月508052553015308585504035388252月3080105255301530208585504036691503月306010525301530208585504032832004月3060525301530408585504035187755月3060525301530408585504035187756月306052530153040858550403518775工 种 人数时 间机械操作工汽车司机安装工空压工钻灌工爆破人员木工钢筋工砼工圬工拌和工电工电焊工修理工普工管服人员合 计人数人 工工日数09年7月3060525301530408585504035187758月3060525301530408585504035187759月30605253015304085855040351877510月30605253015304085855040351877511月30605253015304085855040351877512月2030201020552220201543850合 计103700(二)进入该工程的施工机械设备情况1、施工机械配置及进场计划施工机械设备配置及进场计划见下表。序号设备名称型号及规格数量购置年份已使用台班数进场时间退场时间1支架式潜孔钻QZJ-100B(80100)6200510002008.112009.032手持气腿钻机YT-28(4250)8200613002008.112009.033手风钻Y-26(4256)16200620002008.112009.034反铲PC-200(1.0m3)3200510002008.112009.125装载机ZL20(1.0m3)2200412002008.112009.126装载机ZL30E(1.7m3)1200412002008.112009.127推土机TY220(162KW)2200316002008.112009.128自卸汽车STERY1491(10t)12200220002008.112009.129自卸汽车EQ144(8t)16200220002008.112009.0610自卸汽车EQ3092F(5t)8200020002008.112009.1211洒水车EQ-155(8t)1200418002008.112009.1212油罐车EQ-141J(8t)1200410002008.112009.1213平板车EQ-144(8t)120018002008.112009.1214混凝土搅拌车JCQ6(6m3)4200510002008.122009.1115平仓机D31P1200315002008.122009.0616振动碾DD1101200315002008.122009.0617振动碾BW80ADD(10t)1200320002008.122009.0618振动碾YZ-071200320002008.122009.0619柴油空压机VHP750(20m3/min)4200515002008.112009.1220冲毛机GCHJ50220058002008.122009.0621注浆机ZJY-22新购2008.122009.0622负压溜管D=500mm2200110002008.122009.0623建筑塔机C7050(520t)120038002008.122009.1224建筑塔机C6024(2.412t)120038002008.112009.0625轮胎吊KM3535(35t)1200115002008.122009.1226汽车吊QY25(25t)1200030002008.122009.1227混凝土泵HBT60(60m3/h)220021002008.122009.1128针梁台车自制(5.4)1新购2008.122009.1129汽车吊QY8A(8t)3199530002008.112009.0630地质钻机XY-2220016002008.112009.1231地质钻机XY-2PC120016002008.112009.1232灌浆泵3SNS120016002008.112009.1233灌浆泵SGB6-10320046002008.112009.1234灌浆泵BW250/50220046002008.112009.1235高速搅拌机NJ-600320023002008.112009.1236慢速搅拌机1M3320015002008.112009.1237双层搅拌桶JJS-2B320008002008.112009.1238污水泵3PNL120009002008.112009.1239测斜仪KXP-220006002008.112009.1240湿喷射机TK-961220036002008.112009.0441混凝土拌和站HL150-2Q1500(150m3/h)1200012002008.112009.1242水泥罐800t3200012002008.112009.1243粉煤灰罐600t2200012002008.112009.1244混凝土搅拌机JZ350(13m3/h)220019002008.112009.1245插入式振动器ZD808新购2008.112009.1246插入式振动器ZD10012新购2008.112009.1247插入式振动器ZN5020新购2008.112009.1248平板式振动器ZB5.54新购2008.112009.1249电焊机BX3-500820038002008.112009.1250变压器S9-500/10/0.4320015002008.112009.1251变压器S9-315/10/0.4220015002008.112009.1252柴油发电机50GFZ(50kw)2新购2008.112009.1253水泵IS150-100-200620005002008.112009.1254水泵IS80-50-2006新购2008.112009.1255水泵3B336新购2008.112009.1256潜水泵2.2kw10新购2008.112009.1257钢筋切断机GQ-40220016002008.112009.1258钢筋弯曲机GW40220016002008.112009.1259钢筋调直机GT4-14120016002008.112009.1260木工刨床MB206A120017002008.112009.1261木工多用机床MQ431A120017002008.112009.1262普通车床CA61402200120002008.112009.1263立式钻床Z51402200120002008.112009.1264卧式镗床TX611A1200120002008.112009.1265万能外圆磨床M1432A/10001200120002008.112009.1266万能铣床X63W1200120002008.112009.1267圆锯床G6071200120002008.112009.1268套丝机S81392新购2008.112009.122、质量控制及检测仪器进场计划质量控制及检测仪器进场计划见下表。序号仪器名称型号及规格数量购置年份技术监督部门核验情况进场时间退场时间1全站仪南方35212001检测合格2008.112009.122全站仪南方20212001检测合格2008.112009.123水准仪C3022001检测合格2008.112009.124压力试验机SYE-200012002检测合格2008.112009.125万能试验机WE-600B12002检测合格2008.112009.126电动抗折试验机DKZ-500012002检测合格2008.112009.127水泥恒温标准养护箱HBY-40B12000检测合格2008.112009.128架盘天平1000g12000检测合格2008.112009.129分析天平628A12000检测合格2008.112009.1210电热恒温鼓风干燥机101B-112001检测合格2008.112009.1211标准振筛机ZBSX-92A12001检测合格2008.112009.1212混凝土振动台ZT-1×1型12001检测合格2008.112009.1213雷氏沸煮箱F2-3112001检测合格2008.112009.1214砂浆稠度仪SC-14512001检测合格2008.112009.1215净浆标准稠度仪12001检测合格2008.112009.1216标准筛0.810mm1新购检测合格2008.112009.1217混凝土抗压试模15X15X15cm60新购检测合格2008.112009.1218水泥三联试模40X40X160mm12新购检测合格2008.112009.1219振筛机ZBSX-92A1新购检测合格2008.112009.1220养护室自控仪BYS-A1新购检测合格2008.112009.1221雷氏夹测仪及雷氏夹1新购检测合格2008.112009.1222水泥净浆搅拌机NJ-160A1新购检测合格2008.112009.1223泥浆比重计NB-1;0.01g/cm310新购检测合格2008.112009.1224砂浆稠度计1新购检测合格2008.112009.1225电动击实仪1新购检测合格2008.112009.1226弯沉仪1新购检测合格2008.112009.1227液限测定仪1新购检测合格2008.112009.123、主要材料进场计划主要材料进场计划见下表。名称规格计量单位数 量备 注总量2008年12月2009年13月2009年46月2009年79月2009年1012月水泥t24872.4822410522850834082210.48钢筋t1086.43131275275275130.43炸药t8.582.865.72碎石m3116320.3104649023397821593610533.3砂m369378.9625293482372895056172.9块石m317238.2588648262583910.2木材m353.30.522.618.37.54.4汽油t38.724.811.688.688.684.88柴油t345.743116866634.7水m33629088.33266215351051241150497186322985.3电Kw·h801723.9721633913027419010983671351.94、人员、材料、设备进场运输措施(1)设备、人员动员周期接到中标通知书后,我们将尽快与业主协商签定合同,从本单位抽调具有相当工程管理能力的项目经理和具有丰富施工经验的施工队伍,组成“某某水电站土建工程施工项目部”。本着“快进场、快准备、快开工”的原则,项目经理部主要管理人员和先遣队伍将在合同签定后3日之内快速进驻现场,积极开展各项准备工作,如测量控制点交接、土地租用、水电接口等。从其它工地成建制调遣施工主力队伍和急需的施工机械进驻工地,并将在10天之内开始各项临时设施等准备工作,如测量控制网点建立,平整施工场地,修建临时生产生活设施,各种试验等项工作,确保在接到监理人“开工通知书”之日实现全面开工。(2)设备、人员、材料运到施工现场的方法本合同段对外交通较为便利,交通运输以铁路和公路为主。接到中标通知书后,所有人员可在3日内先由火车到达南宁站、再由汽车抵达工地。大型施工机械设备采用平板拖车运至工地,自行式施工机械直接通过公路行至工地。水泥、钢筋、木材、油料、块石等主要当地材料在当地采购,汽车运至工地库内。(三)施工进度计划1、施工准备(1)组织技术人员进行图纸评审,熟悉研究施工图,实地勘查对比,查找存在的问题;(2)组织测量人员进行导线点、水准点进行复核,同时联系相邻标段的测量人员对相邻两标段的导线点、水准点进行联测,确保导线点、水准点准确性。待监理工程师对导线点、水准点复核成果进行批复后,进行导线点、水准点加密,以满足施工的需要。(3)按 水利水电工程质量检验评定标准的规定及监督站、总监办的要求,组织进行单位、分部、分项工程划分;(4)按已划分的单位、分部、分项工程划分表及拆分工程量清单;(5)现场沿线地形勘察,拆迁情况调查确定临时道路、临时设施布置及位置;(6)主要材料市场比质比价调查,地材料源、质量调查,取样试验;(7)完善各类报建手续和资料;(8)组织人员、设备分批按计划进场。2、导流与水流控制(1)导流方案本标段工程的拱坝、二道坝、厂房和高压管道工程施工过程中,需要采取修筑临时围堰挡水来保证施工的正常进行。根据招标文件和现场勘察情况看,业主已委托其他施工单位承建围堰施工,目前围堰已施工完成,但受以往洪水侵蚀,局部损毁。本标段工程的施工导流方案为:检查修复已建成的施工围堰,在围堰保护下进行拱坝、二道坝和厂房的基础土石方开挖及混凝土浇筑,在主汛期来临之前,拱坝浇筑至445m高程以上,厂房下部混凝土、压力管道混凝土浇筑完成。汛期拱坝挡水,拱坝常态混凝土及二道坝浆砌石可继续施工。(2)施工进度安排2008年11月30日2008年12月04日,进行挡水围堰的修复;2008年12月05日2008年12月07日,进行基坑抽排水;2009年11月01日2009年11月30日,进行导流洞封堵;2009年12月01日2009年12月15日,围堰拆除。(3)基坑排水 基坑初期一次性排水2008年12月04日完成围堰检查修复后进行基坑初期排水。大坝基坑抽水采用在上、下游围堰内靠左岸搭设移动式浮船抽水平台,安装抽水泵敷设两根f400mm钢管分别翻过上、下游土石围堰,采用软胶管与钢管相连进行抽排水,随着水位下降,浮筒逐渐向深水区滑移,抽水选用IS125-100-200型水泵6台(其中1台备用),水泵扬程50m,单机电功率45kW,额定小时排水量为200m3,力争三天内将基坑水基本排干。厂房基坑排水选用IS125-100-200型水泵3台,与大坝基坑共用。 基坑经常性排水基坑经常性排水主要为围堰少量渗漏水、施工区的雨水汇集量以及施工废水的排除,经估算可知:基坑最大排水量约50m3/h。大坝和厂房各配备3台型号为3B33的水泵作为抽排水设备,最大排水量为90m3/h。(4)围堰拆除围堰拆除采用1.0m3反铲装渣,10t自卸汽车运输至弃渣场堆放。(5)导流洞下闸封堵施工根据施工进度计划,导流洞于2009年11月1日下闸,下闸前由潜水员仔细清理门槽和底槛内碎石等杂物,确保顺利下闸、止水严密。导流洞下闸后开始导流洞的封堵施工。堵头混凝土浇筑时,派专人检查和保护预埋灌浆管,以确保管路不发生位移和管路畅通。封堵混凝土浇筑完成后,用注浆机对预埋排水钢管进行灌浆封堵。待混凝土达到一定强度后,按设计要求进行回填灌浆和固结灌浆。(6)施工安全度汛 汛前的工程施工面貌A、坝体浇筑到445m高程,并完成上游围堰护坡施工和基坑充水;厂房基础混凝土浇筑完成;导流洞金结安装完成;发电洞进水塔具备下闸条件。B、 施工区内排水系统形成,截水沟、排水沟、边沟施工完成。 施工期度汛措施A、成立以项目经理为主的防汛领导小组,统一指挥。B、加强水情预报工作,及时掌握水情信息。C、汛前进行防汛大检查,检查工程的施工面貌和防汛工作准备情况。D、提前做好防汛设备、防汛物质准备。E、加强防汛期间用电及道路的管理,确保用电系统正常、施工道路畅通。F、合理规划、组织好现场生产,确保按期完成各项目施工计划。G、对大坝浇筑、二道坝施工、上游围堰防护等关键度汛项目,要重点抓好施工进度和质量,责任到人,确保汛前的工程形象面貌满足度汛要求。 永久和临时工程建筑物的防护A、每年汛前,对工区内所有永久和临时工程建筑物进行检查和防护,2009年汛前重点做好上游围堰过水保护以及大坝过水保护。及时对破损、缺陷部位进行修补处理。 B、对永久建筑物和临时建筑物的开挖边坡,周边设置截水沟,马道设排水沟,以防雨水冲刷。对不稳定的边坡根据具体情况分别采取挖除、锚喷支护等处理措施,以消除隐患。C、清理疏通附企建筑物、仓库等建筑物排水设施,确保排水通畅。D、对所有道路边坡进行安全检查,危险地段采取喷锚支护处理措施。 防汛器材、设备和劳动力配置A、防汛材料配置主要配备石渣料、编织袋、雨具、手电筒、彩条布、铁锹、钢丝绳、尼龙绳等。B、防汛设备配置主要配备反铲、装载机、推土机、自卸汽车、水泵等。C、劳动力配置成立汛期防汛抢险队,抢险队人员不少于50人。 生活区及施工区的防汛措施A、对生活区、施工区的边坡进行加固处理,清理疏通截、排水沟。B、位于河床边的建筑物,注意河水位的涨落及河床边的冲刷情况。C、检查维护炸药库、油库避雷设施,确保其完好有效。 发生超标准洪水时的应急措施A、在防汛领导小组统一指挥下实施防汛抢险。B、明确重点防汛部位,预先选好撤离路线,一旦发生险情,迅速将人员、物资、设备及时撤离至安全地段。C、对用电系统实行专门管制。D、抢险突击队及时投入抢险救援工作。3、土石方工程(1)工程范围、项目内容及工程量根据本标工程招标文件和现场查勘情况,
