欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    某浆砌石工程施工监理实施细则.doc

    • 资源ID:1280767       资源大小:23KB        全文页数:8页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某浆砌石工程施工监理实施细则.doc

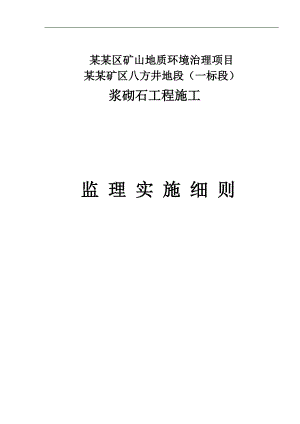

    某某区矿山地质环境治理项目某某矿区八方井地段(一标段)浆砌石工程施工监 理 实 施 细 则 浆砌石工程施工监理实施细则一、总 则1.1 本细则依据承建合同文件(以下简称“合同”或“合同文件”)、砌体工程施工及验收规范(GB50203-98)、建筑工程质量检验评定标准(GBJ301-88)、浆砌石坝施工技术规定(试行)(SD120-84)、水利水电建设工程验收规程SL223-1999等施工技术规范、规程、标准,以及国家工程建设管理文件有关规定制定。1.2 本细则适用于浆砌石控制监理。1.3 其他有关施工进度计划、施工测量、工程质量检测、单元工程质量等级评定、工程文件管理、土建工程合同支付等,均按合同文件有关规定及相关监理实施细则或监理工作规程要求执行。二、承包人主要提交文件2.1 施工措施计划每项砌体工程开工前4天,承包人应提交包括下列内容的施工措施计划,报送监理人审批。(1)施工平面布置图;(2)砌体工程施工方法和程序;(3)施工设备的配置;(4)场地排水措施;(5)质量和安全保证措施;(6)施工进度计划。2.2 砌体石料的材料试验报告承包人应在砌体工程开工前56天,将工程采用的各种石料的材料试验成果,报送监理人批准。未经批准的材料,不得使用。2.3. 质量检查记录和报表在砌体工程砌筑过程中,承包人应按监理人指示提交施工质量检查记录和报表,其内容包括:(1)砌体材料的取样试验成果;(2)砌体工程基础的质量检查记录;(3)砌体工程砌筑的质量检查记录;(4)质量事故处理记录。2.4 完工验收资料承包人应为监理人进行砌体工程的完工验收提交以下完工资料:(1)砌体工程竣工图;(2)砌体材料试验报告;(3)砌体工程基础的地质测绘资料;(4)砌体工程的砌筑质量报告;(5)监理人要求提交的其他完工资料。三、开工许可证申报程序3.1 承包人应将2.1及2.2款所规定提交的资料在规定的时间内报送监理部批准。3.2 必须报送批准的文件连同审签意见单均一式四份,经承建单位项目经理或其授权代表签署后送交。3.3 监理部将在报送文件送达后的28天内完成审阅并退回审鉴意见单一份,原件不退回。审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”或“修改后重新报送”四种。3.4 除非接到的审签意见为“修改后重新报送”,否则承建单位可即时向监理部申请开工许可证,监理部将在接受承建单位申请后的24h内开出料场开工许可证或开工批复文件。3.5 承建单位未能按期向监理部报送开工申请所必须的材料,因此造成开工工期延误和其他损失,由承建单位承担合同责任。若承建单位在限期内未收到监理部应退回的审签意见单或批复文件,可视为已报经审阅。四、施工过程监理4.1 对原材料的要求:(1)石料:材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。石料的物理力学指标应符合施工图纸的要求。(2)砂:应符合SD120-84表2.1.2和表2.1.3的规定,一般要求粒径为0.155mm,细度模数为2.53.0。(3)水泥和水:水泥品种和强度等级应符合有关技术条款的规定,水泥应按品种、强度等级、出厂日期分别堆存,受潮湿结块的水泥,禁止使用。应按规定的用水质量标准,拌制砂浆,对于拌和及养护的水质有怀疑时,应进行砂浆强度验证,如果该水制成砂浆的抗压强度低于标准水制成砂浆28天龄期抗压强度的90%以下时,则此水不能使用。(4)水泥砂浆:砂浆配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验确定。拌制砂浆时,应严格按试验确定的配料单进行配料,严格擅自更改,配料的称量允许误差应符合规范的要求。4.2 对浆砌石砌筑的要求:(1)一般要求:砌石体应采用铺浆法砌筑,砂浆稠度应为3050mm,当气温变化时,应适当调整。采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不同砌筑的面,必须留置临时间断处,并应砌成斜槎。砌石体尺寸和位置的允许偏差,不应超过GB50203-90表6.1.6中的规定。(2)浆砌石的具体要求:砌筑浆砌石基础的第一皮石块应座浆,且将大面向下。浆砌石体应分皮卧砌,并应上下错缝、内外搭砌,不得采用外面侧立块石、中间填心的砌筑方法。砌体的灰缝厚度为2030mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石的施工方法,石块间不应相互接触。砌体第一皮及转角处、交接处和洞口处应选用较大的平毛石砌筑。毛石墙必须设置拉结石。拉结石应均匀分布、相互错开,一般每0.7m2墙面至少应设置一块,且同皮内的中距不应大于2m。拉结石的长度,若其墙厚等于或小于400mm时,应等于墙厚;墙厚大于400mm时,可用两块拉结石内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于墙长的2/3。4.3 浆砌石体养护:浆砌石体外露面,在砌筑后1218h之间应及时养护,经常保持外露面的湿润。养护时间:水泥砂浆砌石体一般为14天。4.4 水泥砂浆勾缝防渗:(1)采用料石水泥砂浆勾缝作为防渗体时,防渗用的勾缝砂浆应采用细砂和较小的水灰比,灰砂比控制在1:1至1:2之间。(2)防渗用砂浆应采用32.5Mpa以上的普通硅酸盐水泥。(3)清缝应在料石砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。(4)勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。(5)当勾缝完成和砂浆初凝后,砌体表面应洗干净,至少用浸湿物覆盖保持21天,在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。五、质量控制5.1 承建单位应按“三检制”要求进行自检,监理采取巡视检查和随机抽样检查对砌体进行监理。5.2 承包人应将自检质量情况按监理的要求上报监理机构。5.3 在施工过程中应除了按要求对原材料、砂浆、砌体进行质量检查外,还应对砌体的密实度和容重进行检验,对于有防渗漏要求的砌体还应按设计要求做单位吸水率试验。六、其 他6.1 承建单位除做好对料场自身管理外,还应对料场周围环境,场内、外施工交通道路,以及排水设施等进行维护,以创造一个安全、有序、文明的施工环境。6.2 监理机构及监理工程师对承建单位所进行的任何批准、审核、检查与认证,并不表示可以减轻承建单位对工程质量与施工工期所应承担的合同责任。编制: 审核:某某建筑设计研究院

    注意事项

    本文(某浆砌石工程施工监理实施细则.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
