欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    某砖混结构住宅小区施工组织设计.doc

    • 资源ID:1281043       资源大小:257.50KB        全文页数:80页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某砖混结构住宅小区施工组织设计.doc

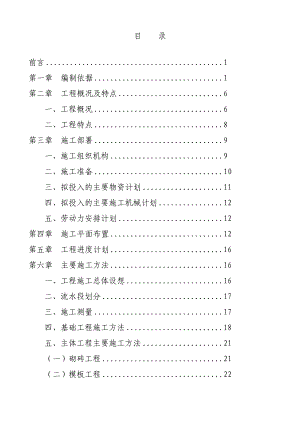

    目 录前言1第一章 编制依据1第二章 工程概况及特点6一、工程概况6二、工程特点8第三章 施工部署9一、施工组织机构9二、施工准备10三、拟投入的主要物资计划11四、拟投入的主要施工机械计划12五、劳动力安排计划12第四章 施工平面布置12第五章 工程进度计划16第六章 主要施工方法16一、工程施工总体设想16二、流水段划分17三、施工测量17四、基础工程施工方法18五、主体工程主要施工方法21(一)砌砖工程21(二)模板工程22(三)钢筋工程23(四)砼工程25(五)脚手架工程27六、装饰工程主要施工方法28(一)抹灰工程28(二)楼地面工程30(三)木门框安装工程31(四)塑钢门窗安装工程31(五)外墙涂料工程32(六)外墙磨菇石工程32七、屋面及防水工程主要施工方法33八、安装工程主要施工方法35第七章 确保工程质量的技术施工措施37一、质量目标37二、质量保证体系38(一)建立健全质量保证体系38(二)质量职责39(三)施工准备阶段的质量控制43(四)质量控制实施方法45(五)质量目标实现方式46(六)工程分部分项质量控制计划47(七)工程质量控制48(八)质量检验及试验计量控制50(九)质量管理技术措施51(十)工程成品保护和交工验收51(十一)质量保修宗旨52三、质量保证措施52四、材料质量控制55(一)主要建筑材料采购55(二)主要地方建筑材料采购56(三)装饰工程主要材料采购56(四)主要构配件采购56五、成品保护措施56六、施工计量管理57七、工程质量通病防治措施58(一)砌砖工程58(二)钢筋砼工程60(三)屋面工程64(四)楼地面工程66(五)门窗安装工程66(六)装饰工程67第八章 确保安全生产的技术组织措施68一、安全施工目标68二、安全保证体系69三、安全保证措施79第九章 确保工期的技术组织措施82第十章 确保文明施工的技术组织措施83一、文明施工目标83二、文明施工管理制度83三、文明施工保证措施84(一)现场场容管理措施84(二)建筑施工垃圾清运及现场卫生管理措施84(三)施工现场防止水污染的管理措施85(四)施工现场的防尘管理措施85(五)施工现场的防噪声的管理措施68第十一章 季节性施工保证措施87一、夏季施工保证措施87二、雨季施工保证措施88第十二章 新材料成果推广应用89第十三章 地下管线及其地上、地下设施的加固措施89第十四章 附表90第十五章 附图96 xxxxx花园1#-4#楼施工组织设计前 言xxxxx花园1#-4#楼由伍家乡共强村委会建设,宜昌西岸建筑设计有限公司设计,本工程为砖混住宅楼,设计新颖,造型典雅。我公司将根据国家有关法规及ISO9002质量管理体系、质量保证模式,结合本工程实际情况编制施工组织设计,将本工程建成住宅楼工程的典范项目,使之成为我公司树立新形象的窗口,并要求实现下列目标:一、质量目标:合格。二、安全目标:安全达标工地。三、工期目标:210天。四、服务目标:在施工过程中认真完成业主和监理工程师指定的工作。工程竣工交付使用时给住户发放公司编制的建筑工程使用说明书和建筑工程质量保修书,在保修期内定期进行回访保修工作,发现问题及时维修。第一章 编制依据1、xxxxx花园1#-4#楼工程施工图。2、xxxxx花园1#-4#楼工程施工招标文件及相关补充文件。3、国家现行政策、技术规程、建筑工程施工质量验收规范,建筑工程施工质量验收统一标准,工程建设强制性条文及GB/T19000-ISO9000质量管理和质量保证系列标准。4、xxxxx省xxxxx市颁发的有关文件及相关规定。第二章 工程概况及特点一、工程概况(一)建筑设计概况xxxxx市xxxxx乡xxxxx村委会xxxxx花园1#-4#楼,设计规模为6+1层砖混结构,1#楼建筑面积共4416m2,建筑高度为21.375m,2#楼建筑面积共4345m2,建筑高度为21.375m。3#楼建筑面积共4904m2,建筑高度为21.375m。4#楼建筑面积共4345m2,建筑高度为21.375m。基础形式为条形基础。外墙大墙面采用外墙涂料,装饰面采用外墙面砖,楼地面为水泥沙浆地面。门窗为60系列塑钢门窗,屋面为钢筋混凝土坡平屋面。其它详细情况见施工图。室内装修:客厅、餐厅、卧室、厨房、卫生间抹水泥砂浆,窗为塑钢门窗。单元入口设防盗门,楼梯栏杆金属件刷防锈漆,然后一底二度调和漆。室外装修:一层为灰色外墙砖,二层至五层为桔红色外墙涂料,六层为白色外墙涂料。挑出墙面遮阳板、空调搁板、线条、天沟其上部粉1:2水泥砂浆,并按2%找排水坡,其下部粉1:2水泥砂浆10厚,涂刷乳胶漆,并做20mm宽滴水线,坡屋面贴青灰色屋面瓦。(二)结构设计概况本工程为砖混结构,按抗震设防烈度六度进行抗震设计,设防类别为丙类,基础垫层采用C10砼,条形基础、基础梁均采用C25砼浇筑,I、II钢筋,标高±0.00M采用Mu10页岩砖,M10的水泥砂浆砌筑,一层砌体采用Mu10页岩砖,M10混合砂浆砌筑,二、三层砌体采用Mu15页岩砖,M7.5混合砂浆砌筑,其它层采用Mu10页岩砖,M5混合砂浆砌筑,现浇楼面板、屋面板、楼梯、构造柱及梁均为C25砼,I、II级钢筋。压顶、栏杆、扶手及零星混凝土大样图没标明时采用混凝土C20。二、工程特点(一)施工条件本工程位于xxxxx市xxxxx乡xxxxx村。日历工期210天。xxxxx市属典型的亚热带季风型湿润气候,四季分明,全年雨量充沛,年平均降水量为1100-1340mm。大暴雨最高记录为162mm左右,主导风向为东南风。根据宜昌市气候特点在基础施工期间正值夏季,主体施工开始后气温逐月上升,并逐渐进入雨季,气候给基础、主体施工带来了一定的难度。构件加工及供应,塑钢窗由专业塑钢门窗厂制作、安装,防盗门由专业防盗门厂制作并负责安装。水泥、钢材、红砖、砂石等材料均由公司材料部门按计划负责供应并运到现场。(二)工程特点分析本工程为砖混结构,屋面为钢筋砼斜屋顶贴青灰色屋面瓦典雅大方。1、本工程基础条形基础,土方量、砼量大,基础施工期间又正值多雨季节,给工程施工带来很大难度。2、主体工程:楼面板局部现浇,预制板数量大,屋面结构复杂,结构工程施工正值雨季,施工组织管理水平要求较高。3、装饰工程:外墙面线条复杂、抹水泥砂浆、刷外墙涂料及贴砖,室内为普通装修。4、本工程在伍家区共同村,居民多,对文明施工环境保护要求高。5、工期紧,在施工中要做好各项施工的组织工作,土建与安装要协调配合,应避免返工修补,减少二次用工。第三章 施工部署一、施工组织机构根据本工程的规模和特点,按照项目施工要求,成立该工程项目经理部,选派有资质、具有丰富施工经验、能吃苦耐劳、责任感强的施工管理人员担任该工程的项目经理及各职能部门负责人,建立以项目经理为首的管理层,全权组织、调度、施工生产。对工程的工期、质量、安全、成本等综合效益进行有计划的组织协调管理。项目经理部设项目经理一名,下设工程技术、施工管理、材料管理、质量管理、安全管理、计划管理、财务管理等岗位,行使计划、组织、协调、监督和指挥等六个基本职能,在工程中标后,五日内进施工现场,以确保工程顺利进行。(见项目管理人员配备情况表)。二、施工准备中标后,根据标书要求在30日之内与招标单位签订建设工程施工合同,组建工程施工项目部,配齐各职能机构及人员。(见项目组织机构框图)(一)、技术准备 1、组织有关人员熟悉学习设计施工图、技术通知单,在业主主持下进行施工图纸会审,并做会审记录。2、组建质量控制系统和技术保证系统。3、制定工程技术、质量、安全、计划统计、经营财务、机械设备、材料、确保文明施工等一系列管理制度和措施;4、完善施工组织设计;5、编制施工预算和机械、设备、材料、构配件需用计划。详见附表;6、在控制工程总进度计划内编制旬月作业计划;7、建立现场测量控制网,完成工程定位放线;(二)、施工现场准备1、按施工平面现场搭建施工用房和办公用房(见临时设施布置及临时用地表)。2、铺设临时道路;3、铺设给排水临时管4、架设现场临时线路;(三)、施工人员准备1、分期分批选配人员进场,编制劳动力需用计划。(详见劳动力安排计划表);2、进场前对人员进行安全教育和工种培训,并进行设计意图及施工质量技术交底;(四)、其它准备1、设置安全标志和文明标志牌;2、设置消防设施,根据(JGJ59-99)建筑施工安全检查标准的消防要求设置消防设备。3、组建现场消防保卫系统,完善门卫制度。三、拟投入的主要物资计划(详见附表主要材料用量表)四、拟投入的主要施工机械计划建筑物六层,一层下有贮藏间层。垂直运输选塔吊2台,在现场设置搅拌站拌制混凝土,JZC350混凝土搅拌机2台。(详见计划投入的主要施工机械设备表)。五、劳动力安排计划(详见劳动力安排计划表)1、结构施工阶段劳动力安排在结构施工阶段,为了使各工种互相搭配合理,均衡施工,采用混合队形式。其中瓦工40人、模板工50人、钢筋工20人、焊工4人、电工6人、混凝土工20人、架子工10人、机械工2人、抹灰工10人、修理工2个、水管工2人、塔吊司机4人。共计170人。2、装修施工阶段劳动力安排装修施工采用专业班组单独施工。其中抹灰工38人、木工2人、油漆工15人、焊工2人、架子工4人、机械工1人、修理工1人、卷扬司机4人、水电工8人。共计75人。第四章 施工平面布置(一)施工道路:进场后对施工运输场地进行硬化,并加做排水沟。(二)施工用电(1)施工用电,从招标单位指定的电源处接入,用高杆架设通往各用电设备,线路布置见施工总平面图。配电主导线截面选择允许电流:各支路上的导线截面根据用电设备手册可得。(三)施工用水现场用水量为施工用水量、施工机械用水量、施工现场生活用水量,经过计算Q总=2.2L/S,最后还要增加10%的不可避免水的损失。Q总=2.2×110/100=2.42L/S现场供水管选用镀锌钢管经计算管径d=51mm总供水管选用50镀锌钢管(四)、现场布置1、砂、石采用仓贮,钢筋堆场塔设防护棚,确定堆放场地后,材料分期分批进入现场,提高场地利用率,减少占地面积。(1)水泥采取库内存放,水泥库要具备有效的防雨、防水、防潮措施;库门上锁,专人管理;分品种型号堆码整齐,离墙不少于10cm,严禁靠墙。垛底架空垫高,保持通风防潮,垛高不超过10袋;抄底使用,先进先出。(2)构配件的存放门窗进场堆放应选择能防雨、防晒的干燥场地或库房内,设立靠门架与地面的倾角不少于70O,离地面架空20cm以上,以防受潮、变形、损坏。按规格及型号竖立排放,码放整齐,不得塞插挤压,五金及配件应放入库内妥善保管。塑钢门窗不准破坏保护膜,保证包装完整无损。(3)钢筋及金属材料的存放须按规格、品种、型号、长度分别挂牌堆放,底垫木不小于20cm。码放要整齐,做到一头齐一条形。盘条要靠码整齐;成品半成品及剩余料应分类码放,不得混堆。(4)五金制品的存放按品种、规格、型号、产地、质量、整洁顺序定量码放在干燥通风的库房内。存放时应保持包装完整,不得与酸碱等化工材料混库,防止锈蚀。发放时应保持包装完整,不得与酸碱等化工材料混库,防止锈蚀。发放应掌握先入先出的原则,遇有锈蚀应及时处理,螺钉与螺帽要涂油,发放应掌握先入先出的原则,遇有锈蚀应及时处理。(5)水暖器材的存放按品种、规格、型号顺序整齐码放,交错互咬,颠倒重码,高度不超过1.5m,对于小口径及带丝扣配件,要保持包装完整,防止磕碰潮尘。(6)陶瓷制品的存放应按品种、规格、等级、厂家分别存放仓库或料棚内,如临时露天存放,应选择平坦、坚实、不积水的场地,垛顶应覆盖,码放时应根据产品形状,采取顺序、平码、骑缝压叠,高度不得超过4件,各种瓷砖应按包装正放(立放)高度不得超过5层。装卸运输时,要用草绳牢固捆扎,不得松散,棱角及空隙要用草填实,防止摩察碰撞,装卸要轻拿轻放,要有专人监护。(7)油漆涂料及化工材料的存放:按品种、规格、存放在干燥、通风阴凉的仓库内,严格与火源、电源隔开,严格控制保存期;油漆涂料应每月倒置一次,以防沉淀。应有严格的防火、防水、防毒措施,对于剧毒品、危险品(电石、氧气等),须设专库存放,并有明显标志。(8)周转料具的存放应随到、随整、随保养,码放整齐。钢脚手管应用底垫,并按长短分类,一头齐码放;支撑、跳板分层颠倒码放成方,高度不超过1.8m;各种扣件、配件应集中堆放,并设有围挡。2、在施工现场塔设生产性临时设施和办公临时用房,各种用房面积适度,尽量减少暂设费用开支(详见临时设施布置及临时用地表)。第五章 工程进度计划本工程依据招标文件对工期的要求,同时按照工程规模与特征、施工流程等综合要素,结合本公司自身实际情况,编制施工进度计划,以确保工期210日历天正式交付使用。(详见施工进度计划横道图)。第六章 主要分部分项工程施工方法一、工程施工总体设想本工程为一般常见砖混结构。分部工程划分及其顺序为:基础工程主体工程屋面内外装修工程水电安装工程等四个部分。为了保证按期竣工,在主体结构完工验收后,各装修项目组织平行搭接流水施工,主要内外粉刷抹灰装修的原则是自上而下进行施工。二、流水段划分(一)基础工程:采取同时施工,同时完成,进入主体工程。(二)主体工程:以每单元作一个施工作业段,实行分段施工,同时采取流水作业,以1轴线为起点,由左至右逐步推进。(三)屋面工程:主体竣工验收后立即组织施工班组施工。(四)外装修工程:安排施工班组施工,自上而下一层一段,每层顺时针方向抹灰。(五)内装修工程:安排施工班组施工,每层楼一段,共八段,自上而下,流水施工。三、施工测量(一)平面位置控制在建筑物四个角点设置龙门板控制点,作为线传递的基准点,分别编号。施测时,将经纬仪置于基准点,向建筑物传递轴线。(二)高程控制将业主给定的建筑物±0.00标高点用水准仪引测到平面控制点上,基础结构完工后,将±0.00标高转测到建筑物外墙四角处,高程传递通过钢卷尺传递,每层内用水准仪进行各细部高程传递,并逐层弹出500mm控制线。(三)精度要求测量仪器应是按规定进行校核后的合格仪器。各轴线与高程误差应符合施工规范要求。四、基础工程施工方法基础工程:划分基槽土方开挖、垫层及混凝土条形基础,砖基础及混凝土基础圈梁。(一)基础工程施工准备:1、选用ZJ30布必履式打桩机,配备组织相应设备和人员进场。2、根据现场提供的水源、电源接通施工用水用电线路,对道路及时平整,以满足需要。3、按设计要求测放主要轴线的定位点引出来设在不受基础施工影响的位置上。4、组织钢材,水泥等主要建材进场,并按规定取样送检。施工工艺:(1)基础采用人工开挖,土方放在楼前作回填用,多余土方运至业主指定的弃土场。土方挖至设计标高及时请示监理单位协调、组织有关部门人员到现场验槽,合格后立即进行垫层施工。土方回填需待基础结构验收合格后方能施工。(2)基础施工基坑开挖验槽浇垫层绑扎基础钢筋支模浇柱基砼养护、拆模砌筑砖基础回填土方。质量措施:1、基础施工使用的原材料必须抽样送检,检验后方可使用。2、不同生产厂生产或不同批次的水泥,不得混合使用。3、钢筋种类、钢号及尺寸规格应符合设计要求。4、钢筋和水泥进场时,必须有出厂合格证随货同行。5、严格控制粗骨料的粒径及骨料的含泥量,不得超过允许值,并确保计量。6、施工过程中,应按规定制作砼试块。(二) 土方开挖:采用人工挖土,自卸汽车运土。本工程采用人工挖土开挖方案,开挖出来的土存放在现场用作回填。多余的土运至弃土场。基槽周边1m以内不得堆土、堆料、停放机具、1m以外堆土高度不超过1.5m。 (三) 钢筋混凝土垫层混凝土在基坑验槽后立即浇筑,待垫层达到一定强度后,在其上划线,支模绑孔基础梁钢筋,底部钢筋放与混凝土保护层同厚度的水泥砂浆垫块,以保证位置正确。在浇筑混凝土前,模板和钢筋上的杂物要清除干净,并将模板浇水润湿,条形基础混凝土采用连续浇筑,不留施工缝。(四) 土方回填基础回填需待基础结构验收合格后方能进行,施工时从存土处运回填料到现场,不足部分到场外调运。回填从最低处开始,基础两边同时对称,逐层回填,用蛙式打夯机分层夯实,分层厚度不大于300mm。五、主体工程主要施工方法主体工程:划分砖砌体、构造柱、梁板三个施工过程。(一)砌砖工程1、施工用各种材料、石子、中粗砂、水泥、钢筋、砖必须符合设计要求。2、砌筑时,应先在基础顶面用水泥砂浆或细石砼找平,然后根据龙门板上标志的轴线,弹出墙与轴线、边线及门窗洞口位置。3、施工时四大角立好皮数杆,随时控制标高,砖需在前一天湿水处理。4、为了保证良好的砌筑质量,使砖砌体有良好的整体性、稳定性和良好的受力性能,要求灰缝横平竖直,砂浆饱满,厚度均匀,砖坡上下错缝,内外搭砖,接搓牢固,墙面垂直。5、砌砖时,在构造柱处留牙马槎,沿墙高设28,间距500mm拉结筋,伸进墙内不小于1000mm,伸进构造柱内不小于180mm。外墙转角处应同时砌筑,不能同时砌筑时,内外墙交接处必须留斜槎,斜槎长度不应小于墙体高度的2/3。砌筑时采取一顺一丁的砌法,且实行内外墙同时砌筑,以保证墙体的整体性。构造柱边的预留采用先退后进,五退五进方式,且每八皮砖留6拉结筋两根,增强柱与墙体的连接。在墙体砌至1米高时,用水准仪在离地面与楼面50处测出水平腰线,以便控制砌体的标高。在操作过程中,认真进行自检,如出现有偏差,及时纠正,严禁事后砸墙。施工中做好预制过梁的安装。(二)模板工程采用竹夹板模板、散装、散拆模板系统。柱、梁柱接头采用定型模板,并按清水混凝土施工技术做好模板设计。1、单梁模板梁底支撑间距应能保证在混凝土自重和施工荷载作用下不产生变形,支撑底部如有泥土地面,应认真夯实,铺放通长垫木,确保支撑不沉陷。梁底模应起拱,梁侧模应根据梁的高度进行配制。支梁木模应遵循边模包底模的原则,梁模与柱模连接处应考虑梁模吸湿后膨胀的影响,下料尺寸长度应略为缩短,使混凝土浇筑后不致嵌入柱内。2、现浇板模板采用多层竹夹模,散拼散拆,在支模前在其表面均匀抹一层隔离剂,以保证混凝土表面光洁度,支撑系统采用木顶棍支撑,横向拉接。3、构造柱模板采用竹夹模与方楞拼制的定型模板。在砖砌体砌筑时,在离柱中500mm处从第二皮砖开始每隔八皮埋一根20PVC管,穿14螺栓与50×5角钢柱箍拉接,加固模板。在立模之前在构造柱马牙槎边贴泡沫条防止漏浆。4、楼梯模板楼梯模板采用竹胶合板加木枋。为保证装修后上下楼梯踏步线条对齐美观,结构施工时楼梯踏步立面要退缩30mm。5、模板拆除梁、板底模板拆除时间根据混凝土同条件试块试压结果决定,确认该部位结局已能承受自重及施工荷载等外力后,经项目技术负责人批准后方可拆除。梁、柱侧模在混凝土强度能保证其表面及棱角不因拆模板而受损坏,并满足同条件试块抗压强度达到设计强度1.2Mpa后方可折除。拆模板顺序一般是先支的后拆,后支的先拆,先拆非承重部位,后拆承重部位,最后拆梁底模,拆模时要注意讲究技巧,不硬撬或用力过猛,避免损伤结构和模板。已拆下的模板要及时起钉,清除粘结的灰浆、修理,按规定分类堆放。(三) 钢筋工程:采用操作棚集中下料,现场绑扎连接成型的方式1、进场准备所有进场钢筋必须具有出厂合格证及钢材证明,并按要求作好钢筋标牌,对进场钢筋必须按规范要求抽样进行检验,检验合格后方可使用,不合格钢筋一律退场不准使用。按图纸及图纸会审经要认真做好钢筋放样,对节点复杂的钢筋要先放大样,把问题提前解决。2、钢筋的制作钢筋放样应根据施工图纸、标准及现行钢筋混凝土结构工程施工及验收规范中钢筋工程部分的规范要求,并结合该工程实际情况进行。钢筋的加工顺序为:钢筋进场取样检验切断配料弯曲成型堆放。钢筋配料表应根据构件型号,所在轴线部位按顺序编制,钢筋备料制作成型后应按规格型号捆绑堆放备用。3、钢筋绑扎:钢筋绑扎过程为:划线绑扎柱箍筋梁钢筋绑扎板钢筋绑扎安放保护层垫块钢筋检查验收。钢筋的接头位置,搭接长度严格按设计和施工规范操作,梁下层钢筋在支座及附近搭接,梁上层钢筋在跨中搭接,接头位置互相错开。钢筋绑扎前应根据图纸检查钢筋半成品的规格、型状尺寸、数量。钢筋绑扎时应根据不同构件、不同部位垫不同厚度的垫块,梁柱25mm,板15mm,其相互间距不大于1m。钢筋绑扎完后,经班组长、质检员检查复核合格,报请项目经理检查并做好隐蔽记录,请监理和建设代表验收合格后方可封模浇混凝土。(四)混凝土工程现场设置一个混凝土、砂浆搅拌站,配制混凝土和砂浆,混凝土采用机械振捣。1、混凝土配合比根据设计强度等级要求,考虑混凝土的有关技术参数,模板拆除时间、施工气候、材料供应等实际情况,委托合法的检测单位,配制混凝土配合比单。2、混凝土搅拌及运输本工程混凝土采用搅拌机现场拌制的方法。严格按有关规范及搅拌制度执行,以保证混凝土的质量,用塔吊运输到作业面进行浇筑。3、混凝土工程施工要严格计量制度,根据现场砂石含水率调整施工配合比,砂、石要求车车过磅,确保计量准确,每班开盘时,要检查混凝土坍落度,每台班不少于2次,试块严格按照规范要求留置,并将试块送到标养室进行标养。首次使用砼配合比应进行开盘签定,砼试块同结构部分的试块进行标养。4、混凝土浇筑混凝土浇筑要根据施工期间的气候情况,适当在混凝土中掺入外加剂,从而改善混凝土的性能,提高和易性和保水性,延长混凝土的初凝时间,确保混凝土浇筑振捣密实。构造柱混凝土浇筑:在混凝土浇筑前,在底部接槎处先浇筑5cm厚与柱混凝土成分相同的水泥砂浆,混凝土自由倾落高度不得超过2m,浇筑混凝土时应分层分段连续进行,分层浇筑高度不得超过0.5m,使用插入式振捣棒应快插慢拔,插点要均匀排列,振捣上一层时应插入下一层5cm,以消除两层间的接缝。梁、板混凝土浇筑:梁板混凝土浇筑时在柱筋离梁面300mm处做水平标记,用以控制梁板面平整度及标高。梁、板应同时浇筑,局部先浇筑梁混凝土,梁内混凝土饱满密实后再浇筑楼板混凝土。板混凝土虚铺厚度要略大于板厚,用平板振器振捣,平板振捣器在相邻两步之间应搭接振捣30-50mm。梁内混凝土采用插入式振动器振捣,振捣间距不得大于500mm,插点均匀排列采用行列顺序移动。梁柱节点钢筋较密时,浇筑此处混凝土时宜用同强度等级的细石混凝土浇筑,并用小直径振捣棒振捣。梁板面要分两道抹平压实,其强度达到1.2mpa才允许施工人员上去行走。楼梯混凝土浇筑:楼梯段混凝土应自下而上浇筑,先捣实底板混凝土,达到踏步位置时与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子将踏步上表面抹平,宜连续浇筑。5、施工缝设计与处理:(1) 施工缝留置:梁板在相应跨度中间1/3处留置施工缝,施工缝的表面应与梁轴线或板面垂直,不得留斜槎,施工缝必须支模加钢丝网。柱应留水平施工缝,其部位为基础顶和梁的下面,楼梯施工缝留置在楼梯板长度中间1/3的范围内,施工缝表面应与楼梯板面垂直,施工缝必须支模。(2) 混凝土接槎柱顶施工缝处浮浆和缺少粗骨料混凝土应进行人工清理、剔除平整。混凝土接槎前必须先将表面凿毛、凿出石子为止,清除松散混凝土,用清水将接槎部位冲洗干净,并在混凝土浇筑前先浇筑50mm厚同强度等级水泥砂浆以使新老混凝土结合紧密。6、混凝土养护:混凝土在常温下采用浇水养护。为满足养护用水及其它施工用水。本工程在每个施工段点都留有水嘴。混凝土养护应在混凝土终凝后开始进行,养护时间不得少于七昼夜。(五)脚手架工程1、主体结构采用钢管双排外脚手架和里脚手架。2、脚手架的搭设、使用和管理必须由专人负责,定期检查。脚手架上不得超截,多余物体随时清理,并且不允许任意拆除,松卸。脚手架拆除应按拆除方案进行,专人监护。六、装饰工程主要施工方法装饰工程划分:门窗安装、楼地面面层、外墙抹灰、内墙抹灰、外墙涂料、散水明沟等工程。待主体工程结构通过设计、建设、监理、质监部门验收签字后方可施工装饰工程。装饰阶段垂直运输采用龙门架将砂浆等装饰材料送到作业面。此项工程由样板引路,采用样板间、样板墙,样板门窗,经监理工程师验收认可后,按样板标准全面推开,均按标准工艺组织施工。(一) 抹灰工程室内抹灰1、抹灰前应将基层砂浆残渣、污垢清除干净对于现浇混凝土天棚基层先喷107胶加1:1水泥砂浆,24小时后再进行抹灰。抹灰前墙面应浇水。砖墙基层一般浇水二遍,砖面渗水深度约为8-10mm即可达到抹灰要求。当基层墙体平整度和垂直度偏差较大,局部抹灰厚度较厚时,一般每次抹灰厚度应控制在8-10mm为宜。分若干次抹平。2、抹灰时按规矩将房间找方。挂线找垂直和贴灰饼,灰饼距离1.5-2m一个冲筋,冲筋宽度为10cm左右,其厚度应与灰饼相平。为了便于作角和保证阴阳角两边都冲灰筋一道;抹出的灰筋应用2.0m铝合金尺依照灰饼标志上下刮平。抹阴角时,应随时用方尺检查角的方正。不方正时应及时修正。3、天棚抹灰前先将板缝补平,在房间四周墙面距天棚底150mm处弹一道水平控制线,控制天棚平整度及阴角顺直,在天棚砂浆抹完后,参照控制线用2.0m铝合金刮尺在天棚面四周充软筋,按软筋痕迹将天棚抹灰层刮平收光。外墙面抹灰:1、抹灰前,应将基层表面清扫干净,混凝土构件表面凸出较大的地方要事先剔平刷净,峰窝,凹洼、缺棱掉角处,应先刷一道1:4=107胶:水的胶水溶液,再用2:1:8水泥石灰砂浆分层修补。基层墙面应在施工前一天浇水,要浇透浇匀。让基层吸足一定水分,以抹上底层灰后用刮尺刮平,搓抹时砂浆还很潮湿柔软为宜。2、本工程外墙面在结构施工中,现浇混凝土构件应在水平和垂直两个方向拉通线,找平找直,减少结构安装偏差。安装前应根据窗口间距找出各窗口的中心线和窗台的水平通线,按中心线和水平线立窗框。抹灰前应在阳台、雨逢、窗台的水平和垂直方向拉通线找平找正,每步架贴灰饼,再进行抹灰。3、在窗台、阳台、压顶、突出腰线等部位抹灰时,应做好流水坡度和滴水线槽,作为一道主要工序认真去做。滴水线槽嵌铝合金单槽10×10mm距外表面不小于20mm。4、分格条嵌塑料槽。水平分格条一般应粘在水平线下边,竖向分格条一般应粘在垂直线左侧以便于检查其准确度,防止发生错缝、不平现象。(二)楼地面工程1、水泥砂浆楼地面施工时,要认真清理表面的浮灰,浆膜以及其他污物,并冲洗干净,如底层表面过于光滑,则应凿毛。门口外砖层过高时应予剔凿。基层施工前应在楼板上均匀涂刷一层素水泥浆,水灰比以0.4-0.5为宜,刷素水泥浆应与面层砂浆灰紧密配合,严格做到随刷随铺。2、施工时要严格控制水灰比,用于地面面层的水泥砂浆稠度不应大于3.5cm,细石混凝土的坍落度不应大于3cm。地面施工冲筋间距控制在1.2m左右,随铺随用短杠刮平,用木抹子拍实。面层压光要掌握好压光时间。水泥地面抹光一般不应少于三遍。第一遍应在面层铺设后进行。先用木抹子均匀搓打一遍,使面层材料均匀紧密。抹压平整,以表面不出现水层为宜;第二遍压光应在水泥初凝后终凝前完成(一般以上人时有轻微脚印但又不明显下陷为宜),将表面压实、压平整;第三遍压光主要是消除抹痕和闭塞细毛孔,进一步将表面压实、压光滑(时间应掌握在上人不出现脚印或有不明显的脚印为宜),但切忌在水泥终凝后压光。3、水泥地面养护,一般在一昼夜后进行洒水养护,有条件的可用黄泥或石灰膏在门口做坎后进行蓄水养护。养护时间一般为7-10昼夜。(三)木门框安装工程(1)进场木门框型号、品种应符合图纸要求,并且有出厂合格证。(2)门框安装前墙面要先冲筋,安装时依标筋定位,还要预先检查门洞口的尺寸,垂直度及木砖数量,如有问题应事先修理好。门框应用钉子固定在墙内的预埋木砖上,每边固定点应不少于三处,其间中距为600-700mm。在预留门窗洞口的同时,应留出门框走头的缺口,在门窗框调整就位后,封砌缺口。当受条件限制门窗框不能留走头时,应采取可靠措施将门框固定在墙内木砖上。(四)塑钢门窗安装工程塑钢门窗在专业的工厂进行加工组装,做成成品运到工地。进场时要抽量几何尺寸,检查开关灵活,气密性和水密性。(1)门窗框与墙体的连接是采用一种专用的门窗框与墙体相连铁件,铁件间距为500mm,安装前将铁件与门窗框型材连接,靠墙一面锚固采用膨胀螺栓固定。(2)框与墙间缝隙必须用软填料塞填,应分层填入泡沫塑料条,聚氨脂条,填实后框边预留5-8mm深的槽口,待粉刷干燥清除浮灰后再嵌填防水密水封胶。(五)外墙涂料工程施工方法在外墙涂料施工前先按设计要求颜色、涂料品种、拿涂料色卡到城建规划部门审批后,在现场做样板墙,经监理工程师认可后方可进行大面积施工,样板墙应保存到工程完工。1、基层必须密实、平整、干燥。用2m长直尺检查其最大不平处应小于3mm。为了防止涂刷后出现不良现象,在涂刷前应对基层存在的起砂、粉化麻面和松酥处用钢刷清扫,少量的蜂窝小孔洞用水泥乳胶腻子刮平,在面层涂料施工前,基层应基本干净。2、涂料使用前必须经过充分搅拌,其工作粘度或稠度应保证施工时不流坠,不湿刷。使用过程中亦需不断搅拌,并不得任意加水。在施工过程中,要尽量避免涂料污染门窗等不需涂刷的部位,万一污染了,务必在涂料未干时就揩去。3、外墙涂料不能冒雨施工,预计有雨时应停止施工。风力四级以上时不能进行喷涂施工。(六)外墙砖工程:1、底灰抹好后,养护1-2天后镶贴外墙砖。2、镶贴前在底糙面怪上弹线找方,按设计的镶贴形式和接缝宽度。计算纵横外墙砖的皮数,弹出外墙砖的水平和垂直控制线,然后用外墙砖抹上厚约8mm的结合砂浆作标准筋,纵、横挂塑料线,进行镶贴。3、镶贴前,把外墙砖放在清水里浸泡1-2小时,取出晾干备用。每行外墙砖从阳角开始,把非整外墙砖调在阴角处,非整外墙砖不小于饰面砖的1/2。然后在外墙砖背面铺满1:1的水泥砂浆,慢慢贴在墙上,用小木锤轻轻敲击,用手揉挤,使其粘贴牢固。在外墙砖贴完一定时间内,立即用特细砂调配1:1砂浆进行勾缝,稍后用抹布擦去多余砂灰。七、屋面及防水工程施工方法(一)青灰色瓦屋面(1)平瓦及其脊瓦进场后要检查出厂合格证和质量检验报告,对有砂眼、裂缝、掉角、缺边、少爪等不符合质量要求规定的一律不准使用。(2)屋面、檐口瓦:铺瓦次序从檐口由下到上,自左至右的方向进行。檐口瓦要挑出檐口50-70mm,平瓦搭接小于100mm,铺贴时要掌握好砂浆干湿度,随时注意瓦面,瓦楞平直不符合质量要求的瓦不能铺贴。(3)斜脊、斜沟瓦:先将整瓦铺上,沟瓦要求搭盖泛水宽度不小于150mm,弹出墨线,偏好号码,将多余的瓦面有切割机切掉,然后按号码次序铺上,斜脊处的平瓦也按上述方法铺上,保证脊瓦搭盖平瓦每边不小于40mm,弹出墨线,编好号码,切去多余部分,再按次序铺好。(4)脊瓦:铺平脊、斜脊脊瓦时,应拉通长麻线,铺平直。脊瓦搭口和脊瓦与平瓦间的缝隙处要用水泥石灰麻刀砂浆嵌严刮平,脊瓦与平面的搭接每边不小于40mm;平脊的接头口要顺主导风向,斜脊的接头口应向下(即由下向上铺设)。(二)屋面、厨厕防水(1) 防水材料应有质量证明文件,材料进场后,应按规定取样做检验,合格后方可使用。(2)防水基层应平整、干净、牢固,含水率不大于90%,突出结构的管根、地漏的阴阳角均应做成半径R=20-30mm的圆弧,并抹平压光。(3)厨厕涂膜防水层:涂料配制应按配合比准确计量,搅拌均匀,并应根据有效时间确定使用量。涂布时要根据防水涂料的品种分层分遍涂布,不得一次涂成,应待先涂的涂层干燥成膜后,方可涂后一遍涂料。防水涂膜施工完毕后,应有自然养护时间,一般不少于7天,在养护期间不得上人行走或在其上操作。八、安装工程施工方法(一) 电气工程:电气施工工艺:预留、预埋配管、安装箱盒、防雷接地安装配管穿线,插座及管内穿线开关检查,接线,系统送电,系统收尾交工。1、强电工程(1)安装配线PVC管应尽量减少弯曲。小口径PVC管用插簧弯曲,大口径(32以上)PVC管应加热弯曲管与管之间的连接采用套管。PVC管安装配好检查无误后,内穿钢丝,管口封堵绑扎牢固防止异物进入,盒子用废纸塞满防止砂浆进入。PVC管配件须用相配套的管件根据图纸和规范要求,预埋穿墙(板)的套管,一定要尺寸准确,预留到位。(2) 管内穿线:穿线前清除管内杂物、积水等,引线与导线绑扎牢固且接头小,穿完后测试绝缘电阻,做好记录。(3)配电箱、柜安装:熟悉施工图纸,严格按规范施工,做到接线正确、箱体牢固、平直、美观的效果,且接地良好。(4)开关、插座安装:安装牢固准确,排列美观,接线正确。(5)送配电系统调试试验:先逐一对每个用电的子系统进行检测调试无误后,再对整个系统进行调试(均应做好记录)。2、弱电工程(1)根据施工图纸、配合土建主体、安装管盒。(2)弱电敷设,按规范及图纸要求施工的同时,先画好模拟布置图,在满足设计要求的情况下进行充分优化。(3)管内穿线绝缘良好,严禁短路、断线等,并开、插座接线盒面板平正。3、防雷接地系统(1)与土建结构施工密切配合,接地装置与结构内钢筋焊成过流道路与屋面女儿墙、檐口等处的避雷连接。(2)本工程的防雷接地,设备保护接地的接地电阻均应符合设计要求。(二) 给排水工程给排水施工工艺:预留、预埋管道安装、支架制作安装楼层支管安装,试压,设备安装系统冲洗、卫生器具安装设备试用。1、管材:生活用给水管采用PP-R;排水管采用UPVC塑料管。2、排水UPVC管采用承插连接式接口,先检查管材管件有无裂纹、砂眼等缺陷,并将管材与管件进行预排,校对尺寸无差错,承插口的环形缝隙应均匀涂胶,接口时应将胶一次涂好,压紧接口,接好后立即固定。3、预留孔洞和预埋件:在结构中预留,预埋时由专人按设计图纸将管道及设备的位置、标高尺寸测定,标好预留、预埋部位,将接线盒、埋件在钢筋上绑扎按标记固定牢,盒内塞纸团等物,在结构施工过程中派专人配合校对、看护。4、管道试压:试压前将预留口堵严,关闭系统所有开口处阀门,打开系统内所有阀门,请合法的检测单位,检测全部系统。5、管道冲洗:管道试压合格后,调试运行前将管道系统内的杂物冲洗干净,直到出口处的水色透明度与入口处目测一致为合格。6、卫生器具安装:卫生洁具的规格、型号符合设计要求,外观规矩、表面光滑、无裂纹、边缘平滑,色调一致,零件规格标准、外表光滑。卫生洁具排水出口与排水管承口连接处严密不漏,排水管径和排水坡度符合设计要求和施工规范规定,支架安装牢固,洁具放置平稳。安装完成后,堵好排水口,镀铬零件用纸包好,拉链、堵链等配件竣工前统一安装

    注意事项

    本文(某砖混结构住宅小区施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
