欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    某裙楼结构工程63塔吊基础施工方案.doc

    • 资源ID:1281176       资源大小:17KB        全文页数:5页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某裙楼结构工程63塔吊基础施工方案.doc

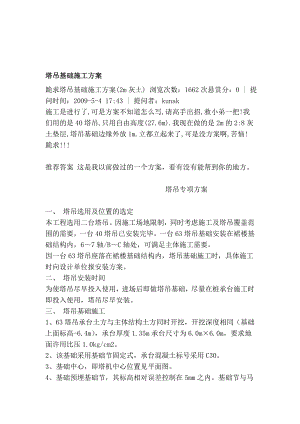

    塔吊基础施工方案跪求塔吊基础施工方案(2m灰土) 浏览次数:1662次悬赏分:0 | 提问时间:2009-5-4 17:43 | 提问者:kunak 施工是进行了,可是方案不知道怎么写,请高手出招,救小弟一把!我们用的是40塔吊,只用自由高度(27.6m).我现在做的是2m的2:8灰土垫层,塔吊基础边缘外放1m.立都立起来了,可是没方案啊,苦恼!跪求! 推荐答案 这是我以前做过的一个方案,看有没有能帮到你的地方。 塔吊专项方案一、 塔吊选用及位置的选定本工程选用二台塔吊。因施工场地限制,同时考虑施工及塔吊覆盖范围的需要,一台40塔吊已安装完毕,一台63塔吊基础安装在裙楼基础结构内,67轴/BC轴处,可满足主体施工需要。因一台63塔吊座落在裙楼基础结构内,塔吊基础施工时,具体施工时向设计单位报安装方案。二、 塔吊安装时间为使塔吊尽早投入使用,进场后即做塔吊基础,尽量在桩承台施工时即投入使用,塔吊尽早安装。三、 塔吊基础施工1、63塔吊承台土方与主体结构土方同时开挖,开挖深度相同(基础上面标高-6.4m),承台厚度1.35m承台尺寸为6.0m×6.0m,要求地面许用比压1.0kg/cm2。2、该基础采用基础节固定式,承台混凝土标号采用C30。3、基础中心,即塔机中心位置见平面图。4、基础预埋基础节,其标高相对误差控制在5mm之内。基础节与马凳,马凳腿与底层钢筋之间要焊接牢固。5、做两组防雷接地,接地电阻不大于4。提供80KVA的塔机专用电源。6、混凝土浇筑前对钢筋和基础节安装尺寸进行隐检,确认合格后进行下道工序。7、立塔前施工单位应提供相应资料:塔机布置平面图,钎探报告,基础技术交底,隐检报告,混凝土强度报告,接地技术交底和测试报告,固定支腿标高测试记录,基础验收报告。8、注意:基础井必须有良好的排水设施。四、塔机安装方案 1、安装总则(1)使用汽车吊安装塔机时必须注意安全1)支牢汽车吊; 2)严禁超载 ;3)吊具良好,按被吊物的重量选择正确的幅度;4)注意吊点位置。(2)安装作业必须按说明书进行。(3)必须安装并使用安全防护措施。如爬梯、平台、安全带、等等。(4)平衡上未装配重时,严禁吊载。(5)风速超过40km/h,严禁顶升。(6)顶升作业前,必须用销轴连接好回转支撑和顶升套架,并加开口销。(7)顶升前必须将起重臂转至顶升套架开口处。(8)起吊或落下标准节时,要尽可能靠近塔身。(9)塔机顶升过程中,严禁旋转起重臂、开动起重小车、及使用吊钩。2、安装程序安装塔身第一节安装回转支承安装塔头装配起重臂及平衡臂安装牵引小车和滑轮组安装平衡臂和起重臂穿绕起升钢丝绳安装平衡重塔身组成安装通道顶升准备塔机顶升配平顶升加节使用前的准备工作3、安装(1)安装塔身第一节将有背圈的爬梯组装在塔身第一节上,必要时应装上油缸和顶升横梁,然后吊起整个部件。直接将塔身第一节安装在固定支脚上(严禁将其插入固定支脚的安装框中)。(2)安装回转支承及驾驶室总成将平台、护栏组装在回转支承上。将吊具安装在回转支承上,并将其吊起安装。(3)安装塔头将平台护栏和拉杆组装到塔头上。将塔头垂直立起,并在起顶部安装吊具,然后吊放到回转支承上。(4)安装平衡臂和起重臂将走台、护栏和装有起重吊杆的起升机构组装在平衡臂上。利用四个专用节点板将吊具固定在平衡臂上,并将其吊起。将平衡臂就位,用销轴将其与塔头连接。利用塔头的张紧器将拉板和拉杆组件从塔头顶部放下,用销轴将其与拉杆连接。利用张紧器吊起并与塔头连接。吊起起重臂,使它略有倾斜,然后按照与安装平衡臂同样的方法将其安装在塔头上。使用张紧装置继续向上提升,将拉杆托架与塔头连接,用汽车吊将臂架吊起,以减少张紧装置的张紧力。从塔头通道出先后将拉杆托架连接到塔头上,慢慢放下臂架,张紧拉杆。注意:上平衡臂和上大臂必须在同一天进行。(5)穿绕起升钢丝绳(6)安装平衡重(7)用汽车吊安装平衡重(8)顶升加节1)顶升前必须进行配平;2)必须注意在进行平衡操作前,将塔身节放在引进导轨上;3)风速超过60公里/小时不允许进行顶升;4)在吊挂下一个标准节之前,必须装上4根安全销;下一个加节程序开始前抽出安全销;5)油缸必须由专人操作;6)塔机顶升过程中,严禁旋转起重臂、开动起重小车及使用吊钩;7)安装本次顶升最后一个标准节前,要装上回转支撑通道平台;8)最后必须用连接销换掉顶升用销,安装标准节连接销轴以前,严禁任何起升动作;9)顶升过程必须符合说明书规定,和安全防护规定。4、使用前进行检查验收塔机安装完毕,必须进行调试、验收,验收合格后方可使用。五、塔吊装拆注意事项1) 塔吊的装拆由有装拆资质证明的机械公司负责,要求机械公司在塔吊装、拆前必须作塔吊安装与拆除的施工方案,报项目经理部,经项目经理部审批合格后方准施工作业。2) 塔吊司机由机械公司负责管理和安全交底,机械公司必须必须派专人住现场,负责解决塔吊的维修检查和管理,确保现场塔吊和安全使用。3) 塔吊的“四限位”、“二保险”等由机械公司负责,要安全可靠。塔吊吊钩以下索具,如钢丝绳、绳卡、吊具、绳具等由项目经理部负责安全使用。4)塔吊安装后,必须经验收合格方准使用。5)塔吊信号指挥工必须经培训考试,合格后持证上岗,严格执行“十不准”规定。十不准要求如下:1被吊物超过机械性能允许范围;2信号不明;3吊物下方有人;4吊物上站人;5埋在地下物;斜拉、斜牵、斜吊7散物捆扎不牢;8零散、小物件无容器;9吊物重量不明,吊索不符合规定;10六级以上强风。六、安全注意事项1、立塔前工地必须保证场地适合立塔需要; 2、平衡臂和起重臂必须同一天安装;3、立塔时必须有专人指挥。

    注意事项

    本文(某裙楼结构工程63塔吊基础施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
