欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    楼地面工程单项施工方案.doc

    • 资源ID:1281831       资源大小:37KB        全文页数:12页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    楼地面工程单项施工方案.doc

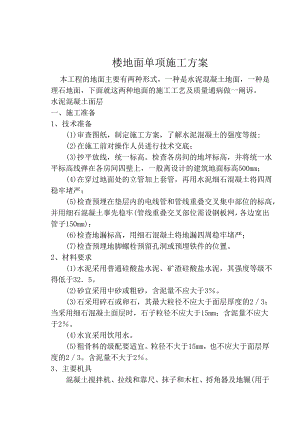

    楼地面单项施工方案 本工程的地面主要有两种形式,一种是水泥混凝土地面,一种是理石地面,下面就这两种地面的施工工艺及质量通病做一阐诉。水泥混凝土面层一、施工准备1、技术准备 (1)审查图纸,制定施工方案,了解水泥混凝土的强度等级; (2)在施工前对操作人员进行技术交底; (3)抄平放线,统一标高。检查各房间的地坪标高,并将统一水平标高线弹在各房间四壁上,一般离设计的建筑地面标高500mm; (4)在穿过地面处的立管加上套管,再用水泥细石混凝土将四周稳牢堵严; (5)检查预埋在垫层内的电线管和管线重叠交叉集中部位的标高,并用细石混凝土事先稳牢(管线重叠交叉部位需设钢板网,各边宽出管子150mm); (6)检查地漏标高,用细石混凝土将地漏四周稳牢堵严;(7)检查预埋地脚螺栓预留孔洞或预埋铁件的位置。2、材料要求 (1)水泥采用普通硅酸盐水泥、矿渣硅酸盐水泥,其强度等级不得低于325。 (2)砂宜采用中砂或粗砂,含泥量不应大于3。 (3)石采用碎石或卵石,其最大粒径不应大于面层厚度的23;当采用细石混凝土面层时,石子粒径不应大于15mm;含泥量不应大于2。 (4)水宜采用饮用水。(5)粗骨料的级配要适宜。粒径不大于15mm,也不应大于面层厚度的23。含泥量不大于2。3、主要机具混凝土搅拌机、拉线和靠尺、抹子和木杠、捋角器及地辗(用于碾压混凝土面层,代替平板振动器的振实工作,且在碾压的同时,能提浆水,便于表面抹灰)。4、作业条件 (1)施工前在四周墙身弹好水准基准水平墨线(如:+500mm线); (2)门框和楼地面预埋件、水电设备管线等均应施工完毕并经检查合格。对于有室内外高差的门口位置,如果是安装有下槛的铁门时,尚应考虑室内外完成面能各在下槛两侧收口; (3)各种立管孔洞等缝隙应先用细石混凝土灌实堵严(细缝隙可用水泥砂浆灌堵); (4)办好作业层的结构隐蔽验收手续;(5)作业层的顶棚(天花)、墙柱施工完毕。5、施工组织及人员准备 (1)组织专业小组进行水泥混凝土面层工程的施工; (2)配备的施工人员必须认真执行有关安全技术规程和该:种的操作规程;(3)监督施工过程中混凝土从搅拌到使用的材料用量、配I等的试验人员必须具有相关的资质证书。二、 材料和质量要点1、材料的关键要求 (1)根据施工设计要求计算水泥、砂、石等的用量,并确:材料进场日期; (2)按照现场施工平面布置的要求,对材料进行分类堆放做必要的加工处理。 (3)水泥的品种与强度等级应符合设计要求,且有出厂合证明及检验报告方可使用。 (4)砂、石不得含有草根等杂物;砂、石的粒径级配应通筛分试验进行控制,含泥量应按规范严格控制。(5)水泥混凝土应均匀拌制,且达到设计要求的强度等级2、技术的关键要求 (1)铺设混凝土面层时,宜在垫层或找平层的混凝土或水砂浆抗压强度达到12MPa后方能在其上做面层。基层应洁摧湿润,表面应粗糙,如表面光滑应斩毛处理。 (2)细石混凝土面层一般采用不低于C20的细石混凝,混凝土面层一般采用不低于C15的混凝土提浆抹光,混凝土应采用机械搅拌,浇捣时混凝土的坍落度应不大于30mm。 (3)铺设混凝土时,先刷水灰比为0405的水泥浆,随刷随铺混凝土,用平板振动器振捣密实。施工间歇后继续浇捣前,应对已硬化的混凝土接槎处的松散石子、灰浆等清除干净,并涂刷水泥浆,再继续浇捣混凝土,保证施工缝处混凝土的密实。 (4)细石混凝土面层应在初凝前完成抹平工作,终凝前完成压光工作。地面面层与管沟、孔洞等邻接处应设置镶边。有地漏等带有坡度的面层,坡度应能满足排除液体的要求。 (5)水泥混凝土面层施工时,要求保证施工温度在+5以上。 3、质量关键要求 (1)防止面层起砂 1)产生原因:主要是配合比不当、水泥强度等级过低或安定性不合格、砂子过细或含泥量过大以及水泥混凝土的水灰比太大等原因造成。 2)预控手段:主要是控制面层所使用的水泥、砂、石等材料的强度和粒径等,还应控制面层的抹压工序和成活遍数。 (2)防止面层起皮 1)产生原因:其酿成的原因主要是成活后的地面早期受冻、压光时撒了干水泥灰面吸收水分、混凝土干压不动时采用了洒水抹压。 2)预控手段:严禁洒水抹压,如混凝土太干可在混凝土上洒水,但应严格控制洒水量并拌合均匀,再将混凝土铺平拍实压光;在混凝土面层产生泌水现象时,严禁在其上撒干水泥灰面,必要时采用1:1的干水泥砂子拌合均匀后,铺撒在泌水过多的面层上进行压光;冬期施工时,对地面所用水泥必须提高强度等级,并在混凝土中加抗冻剂及保温防护措施;控制浇水养护在终凝前24h后进行。 (3)防止面层空鼓 1)产生原因:基层清理不干净或表面酥松、压实密度差。 2)预控手段:结构基层的强度必须满足设计要求,稳定倒好,表面坚实(否则应铲除且清理后修补);对基层彻底清理明干后刷水泥素浆才可铺面层;混凝土铺设时应严格控制振捣翟序,确保面层密实后将表面刮平。 (4)防止裂缝产生 1)产生原因:主要是装配式楼板顺板缝方向的裂缝和板搁置方向的裂缝,特别是进深梁上板沿搁置方向开裂;基土散、地面下沉等原因使承重基体的承载力弱,受力后产生变形导致地面面层开裂;进深梁受力产生负弯矩,梁上的板面因梁白变形而受拉开裂。2)预控手段:严格控制基层结构强度和稳定性,特别是圣制楼板的安装、板与墙或梁的连接及嵌缝的质量;控制地面混a土垫层、炉渣垫层及找平层的质量。4、职业健康安全关键要求 (1)石灰、水泥等含碱性,对操作人员的手有腐蚀作用,j工人员应配戴防护手套。(2)混凝土的拌制过程中操作人员应戴口罩防尘。5、环境关键要求 (1)拌制混凝土时所排除的污水需经处理后才能排放。 (2)施工过程产生的建筑垃圾运至指定地点丢弃。(3)施工后混凝土面层表面应及时清理,保持环境的干净整齐。三、 施工工艺1、清理基层-基层表面的湿润(不得有积水)-水泥混凝土的振捣-打抹压光(同时留置施工缝)- 养护-成品保护。2、操作工艺 (1)基层清理:铺设前必须将基层冲洗干净,根据水准基准线(如:+500mm基准线)弹出厚度控制线,并贴灰饼、冲筋。 (2)基层表面的湿润:基层表面要提前湿润,但不得有积水现象。铺设面层时,先在表面均匀涂刷水泥浆一遍,其水灰比值为0405。随刷随按顺序铺筑混凝土面层,并用木杠按灰饼或冲筋拉平。 (3)水泥混凝土的振实:用平板振捣器振捣密实,若无机械设备,或采用30k重滚筒,直至表面挤出浆来即可;低洼处应用混凝土补平,并应保证面层与基层结合牢固。 (4)打抹压光:待23h混凝土稍收水后,采用铁抹子压光。压光工序必须在混凝土终凝前完成。施工缝应留置在伸缩缝处,当撤除伸缩缝模板时,用捋角器将边捋压齐平,待混凝土养护完后再清除缝内杂物,按要求分别灌热沥青或填沥青砂浆。(5)养护:压光12h后即覆盖并洒水养护,养护应确保覆盖物湿润,每天应洒水34次(天热时增加次数),约需延续1015d左右。但当日平均气温低于50C时,不得浇水。四、 质量标准1、主控项目(1)水泥混凝土采用的粗骨料,其最大粒径不应大于面层厚度的23,细石混凝土面层采用的石子粒径不应大于15mm。 检验方法:观察检查和检查材质合格证明文件及检测报告。 (2)面层的强度等级应符合设计要求,且水泥混凝土面层强度等级不应小于C20;水泥混凝土垫层兼面层的强度等级不应小于C15。 检验方法:检查配合比通知单及检测报告。 (3)面层与下一层应结合牢固,无空鼓、裂纹。 检验方法:用小锤轻击检查。2、一般项目 (1)面层表面不应有裂纹、脱皮、麻面、起砂等缺陷。 检验方法:观察检查。 (2)面层表面的坡度应符合设计要求,不得有倒泛水和积刁现象。 检验方法:观察和采用泼水或用坡度尺检查。 (3)水泥砂浆踢脚线与墙面紧密结合,高度一致,出墙厚县均匀。 检验方法:用小锤轻击、钢尺和观察检查。 (4)楼梯踏步的宽度、高度应符合设计要求。楼层梯段相踏步高度差不应大于lOmm,每踏步两端宽度差不应大于lOmm旋转楼梯梯段的每踏步两端宽度的允许偏差为5mm。楼梯踏2的齿角应整齐,防滑条应顺直。 检验方法:观察和钢尺检查。 (5)水泥混凝土面层的允许偏差应符合表1072的规定。检验方法:按表1072的检验方法检查。水泥混凝土整体面层的允许偏差和检验方法 表1072项次项 目允许偏差(mm)检验方法l表面平整度4用2m靠尺和楔形塞尺检查2踢脚线上口平直4拉5m线和用钢尺检查3缝格平直3大理石、花岗石面层一、 施工准备1、技术准备 (1)熟悉图纸,了解各部位尺寸和做法,弄清洞口、边角等部位之间的关系,画出大理石、花岗石地面的施工排版图。排版时注意非整块石材应放于房间的边缘,不同材质的地面交接处应在门口分开。 (2)工程技术人员应编制地面施工技术方案,并向施工队伍做详尽的技术交底。 (3)各种进场原材料规格、品种、材质等符合设计要求,质量合格证明文件齐全,进场后进行相应验收,需复试的原材料进场后必须进行相应复试检测,合格后方可使用;并有相应施工配比通知单。 (4)已做好样板,并经各方验收。2、材料准备 (1)大理石、花岗石块均应为加工厂的成品,其品种、规格、质量应符合设计和施工规范要求,在铺装前应采取防护措施,防止出现污损、泛碱等现象。 (2)水泥:宜选用普通硅酸盐水泥,强度等级不小于325级。 (3)砂:宜选用中砂或粗砂。 (4)擦缝用白水泥、矿物颜料,清洗用草酸、蜡。3、主要机具 手提式电动石材切割机或台式石材切割机、干、湿切割片、手把式磨石机、手电钻、修整用平台、木楔、灰簸箕、水平尺、2m靠尺、方尺、橡胶锤或木锤、小线、手推车、铁锨、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、扫帚、钢丝刷。4、作业条件 (1)大理石板块(花岗石板块)进场后应侧立堆放在室内侧立堆放,底下应加垫木方,详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不能使用。 (2)设加工棚,安装好台钻及砂轮锯,并接通水、电源,需要切割钻孔的板,在安装前加工好。 (3)室内抹灰、地面垫层、水电设备管线等均已完成。 (4)房内四周墙上弹好水准基准墨线(如+500mm水耳线)。 (5)施工操作前应画出大理石、花岗石地面的施工排版图碎拼大理石、花岗石应提前按图预拼编号。二、 材料和质量要点1、材料的关键要求 (1)天然大理石、花岗石的技术等级、光泽度、外观等质重要求应符合国家现行行业标准天然大理石建筑板材JC 79天然花岗石建筑板材JC 205的相关规定。(2)天然大理石、花岗岩必须有放射性指标报告,胶粘剂生须有挥发性有机物等含量检测报告。2、技术关键要求 (1)基层必须清理干净且浇水湿润,且在铺设干硬性水泥雹浆结合层之前、之后均要刷一层素水泥浆,确保基层与结合层结合层与面层粘结牢固。 (2)大理石或花岗石必须在铺设前浸水湿润,防止将结合胃水泥浆的水分吸收,导致粘结不牢。 (3)铺设前必须拉十字通线,确保操作工人跟线铺砌,铺罗每行后随时检查缝隙是否顺直。 (4)铺设标准块后,随时用水平尺和直尺找平,以防接缝il低不平,宽窄不匀。 (5)铺设踢脚板时,严格拉通线控制出墙厚度,防止出墙厚度不一致。 (6)房间内的水平线由专人负责引入,各个房间和楼道的标高应相互一致。 (7)严格套方筛选板块,凡有翘曲、拱背、裂缝、掉角、厚薄不一、宽窄不方正等质量缺陷的板材一律不予使用;品种不同的板材不得混杂使用。(8)铺设前,应根据石材的颜色、花纹、图案、纹理等按设计要求,进行对色、拼花并试拼、编号。3、质量关键要求 (1)基层处理是防止面层空鼓、裂纹、平整度差等质量通病的关键工序,因此要求基层必须具有粗糙、洁净和潮湿的表面。基层上的一切浮灰、油质、杂物,必须仔细清理,否则形成一层隔离层,会使结合层与基层结合不牢。表面较滑的基层应进行凿毛,并用清水冲洗干净,冲洗后的基层,最好不要上人。 (2)铺设地面前还需一次将门框校核找正,先将门框锯口线抄平校正,保证当地面面层铺设后,门扇与地面的间隙(风路)符合规范要求,然后将门框固定,防止松动位移。(3)铺设过程中应及时将门洞下的石材与相邻地面相接。在工序的安排上,大理石或花岗石地面以外房间的地面应先完成,保证过门处的大理石或花岗石与大面积地面连续铺设。4、职业健康安全关键要求 (1)使用切割机、磨石机等手持电动工具之前,必须检查安全防护设施和漏电保护器,保证设施齐全、灵敏有效,以防触电。 (2)大理石、花岗石等板材应堆放整齐稳定,高度适宜,装卸时应稳拿稳放,以免材料损坏并伤及自身。 (3)夜间施工或阴暗处作业时,照明用电必须符合施工用电安全规定。 (4)使用手持电动工具的施工操作人员应戴绝缘手套,穿胶靴;石材切割打磨操作人员应戴防尘口罩和耳塞;其他施工操稍人员一律配戴安全帽。5、环境关键要求 (1)施工现场的环境温度应控制在5以上。冬期施工时原材料和操作环境温度不得低于5,不得使用冻块的砂子,柱块表面严禁出现结冰现象。如室内无取暖和保温措施严禁崩工。 (2)切割石材的地点应采取防尘措施,适当洒水。 (3)切割石材应安排在白天进行,并选择在较封闭的室内防止噪声污染,影响周围环境。(4)建筑废料和粉尘应及时清理,放置指定地点,若临时爿放在现场,必要时还应进行覆盖,防止扬尘。三、 施工工艺1、工艺流程准备工作-试拼-弹线-试排-基层处理-铺砂浆-铺大理理石或花岗石-灌缝、擦缝-养护-打蜡。2、操作工艺 (1)试拼:在正式铺设前,对每一房间的大理石或花岗石杨块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列然后按照编号码放整齐。 (2)弹线:在房间的主要部位弹互相垂直的控制十字线,片以检查和控制大理石或花岗石板块的位置,十字线可以弹在基层上,并引至墙面底部。依据墙面水准基准线(如:+500咖线),找出面层标高,在墙上弹好水平线,注意与楼道面层标蔼一致。 (3)试排:在房间内的两个互相垂直的方向,铺设两条二F砂,其宽度大于板块,厚度不小于3cm。根据试拼石板编号及施工大样图,结合房间实际尺寸,把大理石或花岗石板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。 (4)基层处理:在铺砂浆之前将基层清扫干净,包括试排用的干砂及大理石块,然后用喷壶洒水湿润,刷一层素水泥浆,水灰比为05左右,随刷随铺砂浆。 (5)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺结合层水泥砂浆,结合层一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。砂浆从里往门口处摊铺,铺好后用大杠刮平,再用抹子拍实找平。找平层厚度宜高出大理石底面标高34mm。 (6)铺大理石或花岗石:一般房间应先里后外沿控制线进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。铺前应将板预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆找平层上满浇一层水灰比为05的素水泥浆结合层,然后正式镶铺。安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石或花岗石),根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺。如发现空隙应将石板掀起用砂浆补实再行安装。 (7)大理石或花岗石板块间,接缝要严,一般不留缝隙。 (8)灌缝、擦缝:在铺砌后12昼夜进行灌浆擦缝。根据大理石或花岗石颜色,选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌人大理石或花岗石板块之间的缝隙,分几次进行,并用长把刮板把流出的水泥浆向缝隙内喂灰。灌浆时,多余的砂浆应立即擦去,灌浆12h后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦净。 (9)养护:面层施工完毕后,封闭房间,派专人洒水养护不少于7d。 (10)打蜡:当各工序完工不再上人时方可打蜡,达到光洁净。 (11)贴大理石踢脚板工艺流程: 1)粘贴法: 根据墙面抹灰厚度吊线确定踢脚板出墙厚度,一般8, lOmm。 用1:3水泥砂浆打底找平并在表面划纹。 找平层砂浆干硬后,拉踢脚板上口的水平线,把湿润阴干f大理石踢脚板的背面。刮抹一层23mm厚的素水泥浆(可掺加10左右的108胶)后,往底灰上粘贴,并用木锤敲实,根挣平线找直。24h后用同色水泥浆擦缝,将余浆擦净。与大理石地面同时打蜡。 2)灌浆法: 根据墙面抹灰厚度吊线确定踢脚板出墙厚度,一般8lOmm。 在墙两端各安装一块踢脚板,其上楞高度在同一水平线庆出墙厚度一致。然后沿二块踢脚板上楞拉通线,逐块依顺序:装,随时检查踢脚板的水平度和垂直度。相邻两块之间及踢脚j与地面、墙面之间用石膏稳牢。 灌1:2稀水泥沙浆,并随时把溢出的砂浆擦干净,待灌入的水泥砂浆终凝后把石膏铲掉。用棉丝团蘸与大理石踢脚板同颜色的稀水泥浆擦缝。踢脚板的面层打蜡同地面一起进行。踢脚板之间的缝宜与大理石板块地面对缝镶贴。四、 质量标准1、主控项目 (1)大理石、花岗石面层所用板块的品种、规格、质量必:符合设计要求。 检验方法:观察检查和检查材质合格记录。 (2)面层与下一层应结合牢固,无空鼓。 检验方法:用小锤轻击检查。凡单块板边角有局部空鼓,且每自然间(标准间)不超过总数的5可不计。2、一般项目 (1)大理石、花岗石表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。 检验方法:观察检查。 (2)踢脚线表面应洁净,高度一致,结合牢固,出墙厚度一致。 检验方法:观察和用小锤轻击及钢尺检查。 (3)楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐,楼层梯段相邻踏步高度差不应大于10mm,防滑条应顺直、牢固。 检验方法:观察和用钢尺检查。 (4)面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处严密牢固,无渗漏。 检验方法:观察、泼水或坡度尺及蓄水检查。(5)大理石和花岗石面层(或碎拼大理石、碎拼花岗石)的允许偏差应符合表1872规定:天然大理石和花岗石面层的允许偏差和检验方法 表1872项次项目允许偏差(mm)检验方法1表面平整度1O用2m靠尺和锲形塞尺检查2缝格平直2.0拉5m线和用钢尺检查3接缝高低差0.5用钢尺和锲形塞尺检查4踢脚线上口平直1.0拉5m线和用钢尺检查5板块间隙宽度不大于1O用钢尺检查

    注意事项

    本文(楼地面工程单项施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
