    路基填筑施工方案1.doc

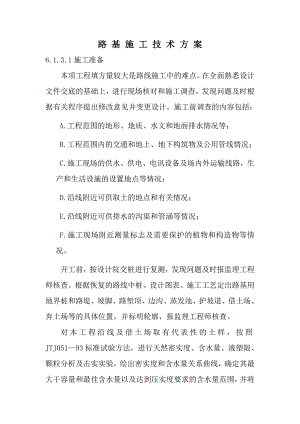

    路 基 施 工 技 术 方 案6.1.3.1施工准备本项工程填方量较大是路线施工中的难点。在全面熟悉设计文件交底的基础上,进行现场核对和施工调查,发现问题及时根据有关程序提出修改意见并变更设计。施工前调查的内容包括:A.工程范围的地形、地质、水文和地面排水情况等;B.工程范围内的交通和地上、地下构筑物及公用管线情况;C.施工现场的供水、供电、电讯设备及场内外运输线路,生产和生活设施的设置地点等情况;D.沿线附近可供取土的地点和有关情况;E.沿线附近可供排水的沟渠和管涵等情况;F.施工现场附近测量标志及需要保护的植物和构造物等情况。开工前,按设计院交桩进行复测,发现问题及时报监理工程师核查。根据恢复的路线中桩、设计图表、施工工艺定出路基用地界桩和路堤、坡脚、路堑顶、边沟、蒸发池、护坡道、借土场、弃土场等的具体位置,并标明轮廓,报监理工程师核查。对本工程沿线及借土场取有代表性的土样,按照JTJ05193标准试验方法,进行天然密实度、含水量、液塑限、颗粒分析及击实实验,绘出密实度和含水量关系曲线,确定其最大干容量和最佳含水量以及达到压实度要求的含水量范围,并将测试结果报监理工程师审批。根据施工进度,分期、分批进行场地清理工作。各类现有建筑物、障碍物和设施,除保持通车的旧路及监理工程师指定保留的以外,彻底挖掘拆除,清场留下的坑穴,用适当的材料回填,并压实到与周围同样的密实度。场地修整、铺平压实后报监理工程师检验,并重测地面标高,将填挖断面和土石方调配图提交监理工程师核签。做好排水设施,事先做好排水沟、截水沟等排水及防渗设施,特别是雨季施工更要加强这方面的工作。 路基开工前先做面积为200米左右的试验路段。 影响路基压实的主要因素有土的力学性质和压实功能、土的含水量、铺层厚度、土的级配以及底层的强度和压实度。路基碾压时,并不是这些因素独立起作用,而是这些因素共同起作用。因此进行路基施工时,应用不同的施工方案做试验路段,从中选出路基压实的最佳方案。 铺筑试验段需制订试验方案,其目的是在确定压路机的情况下,找出达到压实标准的最经济的铺层厚度(但不得超过规范规定的厚度)和碾压次数。确切地说,就是寻求铺层厚度与碾压次数之比的极大值。具体实施可以按以下步骤进行:A.取代表性土样做重型击实试验,确定土的最佳含水量和最大干密度dmax,并绘制干密度与含水量的关系曲线。B.根据土的干密度与含水量关系曲线控制土的含水量。C.根据压路机械的功能及土质情况确定铺层厚度,按松铺厚度30cm进行试验,以确保压实层的匀质性。通过试验段的铺筑及有关数据的检测,写出试验报告,最后确定土的适宜铺筑厚度、所需压实遍数及填土的实际含水量,报监理工程师审批,即为指导施工的最佳方案。6.1.3.2填筑施工法采用全断面水平分层填筑、碾压、分层检测,按照“三阶段、四作业区、八流程”的工艺施工,即:三阶段:准备阶段、填筑阶段、竣工报验阶段;四作业区:卸土区、平整区、碾压区、检测区;八流程:施工准备、基底处理、分层填筑、摊铺整平、洒水或翻晒、机械碾压、面层修理、检验签证。其方法为:施工准备:选择面积约为1000平方米的试验场地作试验段,进行现场压实试验,确定出准确的压实工艺和测量工艺、通过现场试验确定填料最佳含水量,分层厚度、碾压次数等参数后指导全段施工。基底处理:地表清理后,先压实、再进行填筑。必要时应将松土翻挖、土块打碎,然后找平压实。经过水坑、水田或低洼地段时,应根据情况采取排水疏干、挖除淤泥、换土等措施,以保证基底稳定。在挖填结合段要挖制台阶后再进行填筑。分层填筑:在基底处理经监理工程师检查合格签认后,按全横断面全宽分层压实。如地面不平,由最低处填压起,经压实检验合格后再填上层,填土路基压实前填筑厚度应控制在每层厚度不大于30厘米,且不少于10厘米;压实度达到施工规范规定。摊铺整平:先用推土机进行摊铺,再用平地机整平到规定的一致厚度后,待压碾。洒水和晒干:根据填料的含水量取样试验和试验路段测量的最佳含水量参数确定是否对填料进行洒水或晒干。对含水量不足的填料采取洒水翻拌后再进行整平碾压,对含水量过大的应翻晒,含水量合格后再整平碾压。总之,填料含水量应控制在最佳含水量的5%以内。碾压:碾压采用振动型压路机分层进行。先从路缘向中心,在从中心向两侧顺次推进。前后相邻两区段重叠1000-1500厘米,横向接头处重叠40-50厘米,前一遍与后一遍的接头应错开,不允许漏压和死角存在,保证压实均匀。检测:为确保路基压实质量,必须经常检查填土含水量及压实度,始终保持最佳含水量状态下碾压,确保达到:0-80厘米,压实度大于96%;80-150厘米,压实度大于94%;150厘米以下压实度大于93%。压实过程中的检测方法和频率,按技术规范的规定进行。路线经过区处于洪、汝河冲湖积平原,仅在新蔡县附近及路区南端处于冲湖积倾斜平原。洪、汝河冲湖积平原是全新统和上更新统地层,大部分地段为上由粘性土,下由砂性土组成的双层结构主体。对于本工程来讲上部土层含水量高,强度低,压缩性高,为软弱土,易使路基、淌洞通道等产生过大沉降变形。软弱土层厚度一般在6.015.0米(局部达22.0米)之间变化。针对部分路段工程地质条件软弱土层物理力学性质(土体粘性较大,软弱),地下水位较高,路基填土高度、涵洞通道的实际沉降要素等具体情况,并对比其它建成或在建高速公路的地基处治反馈的情况,对部分路段经过比选选用了搅拌桩(湿喷)、砂砾垫层等方法。6.1.3.3排水路基在雨季施工期间,路基外要挖排水沟,保持场地不积水。若填土过程中遇雨,要立即用机械摊平排压并出横坡或堆成大堆存于高处。A:在地表过分潮湿地段,应在路堤两侧护坡道外开挖纵向排水沟、在路基范围内开挖纵横向排水沟,排除积水,切断或降低地下水,并应按排水设计或监理工程师的批示进行施工。B:在护坡道外侧的排水沟,应在沟的外侧填筑土埂,防止水流入。C:在路基范围内开挖的横向排水沟,当为切断或降低地下水位作用时回填渗水性良好的砂砾料。 D:在路基范围内有大片低洼积水地段时,可先作土埂排除积水,并将杂草、淤泥以及不适宜的材料清除出路堤以外,对压实度的要求,均应符合有关规定。E:填方表面应保持应有的拱度,并及时做好边坡防护和路基排水。路堤施工的每一压实层表面应平整无凹坑,并作24%的排水横坡,收工前松铺的土层必须压实完毕。6.1.4桥背、涵背填筑高速公路能否保持行车平稳、舒适,构造物台背回填质量有时起着很关键的作用。所以根据以往从事高等级公路的施工经验,强调和抓好构造物台背回填是我们高度重视的一道工序。用于回填的全部材料,应符合技术规范的要求,填料既要能被充分压实,具备良好的透水性,且不含有草根、腐植物或冻土块等杂物。回填石灰土应按要求拌合。回填应分层填筑,根据压实机型,一般控制在每层填厚不大于10-15厘米,分层填筑应尽量保证摊铺厚度均匀、平顺。在雨季回填时,填筑面应做成3%-4%的坡度,以利于排水。构造物的回填应遵照两边对称原则。并做到在基本相同的标高上进行,防止不均匀回填造成对构造物的损坏。基坑的回填,应在排干积水的情况下作业,回填工作应得到监理工程师的同意。靠路基的坡度应当挖成台阶,以便于保证回填质量。回填前,先在断面上划分回填层次,确定检测频率,填写检测记录。填筑时要设专人负责,每一构造物谁负责回填要明确。不同土质应分层填筑,不准混合用。回填土要经过选择,含水量要接近最佳含水量。回填高度要按设计图规定施工,桥(涵)台,在梁(板)未吊装前,不允许填过允许回填的高度。每层回填都要做压实度检验,压实度检验记录必须和填筑高度相等,并保证符合技术规范要求。6.1.5路基挖方先恢复中线,放出边线桩。对不同路段采取不同的施工方法。路基土方开挖采用机械化施工方法:反铲挖掘机配合自卸汽车施工。路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,并在线路一侧修建一条4米宽的施工便道,保证施工顺利进行。对纵横向排水系统,要随着路基的施工,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定。土方开挖应自上而下进行,严禁掏洞取土。开挖中发现土层性质有变化时,及时报监理工程师修改挖方边坡坡度。挖土接近设计标高时,应考虑压实的下沉量,留出虚高,其值通过试验确定,并根据中线检查两侧路基宽,以防偏移。挖出的土方若适用回填,可就地利用,若不能回填要按弃方处理。挖方运距在100米以内可使用横向推土法或并列推土法。施工时注意对现场管线的保护,若发现图纸未示出的管线应做好现场保护,并及时报监理工程师或业主,暂停作业等待指示。已开挖的适用于种植草皮或其它用途的表土,储存于监理工程师指定的地点。6.1.6路基石灰土本项目出现在填方路段,高度为80cm,分为4%和6%两层,各40 cm。采用路拌法施工。6.1.6.1材料要求 土、灰除满足规范要求外,施工中控制点为:(1)石灰应符合级以上标准,石灰在使用前10天充分消解并过筛(10MM筛孔); (2)消石灰存放时间宜控制在2个月以内;(3)一个作业段内采用土质相同的土(击实标准和灰剂量相同), 以便对压实度进行准确控制。6.1.6.2准备下承层(1)石灰土施工前,应对路槽进行严格验收,验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检验,即在各项指标都合格的路槽上,用18-21T压路机连续碾压2遍,碾压过程中,若发现土过干、表层松散,应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。路基必须达到表面平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐。(2)按要求设置路面施工控制桩。6.1.6.3备土、铺土用于石灰土的土必须符合规范要求,不含树皮、草根等杂物。备土前要用土培好路肩,路肩应同结构层等厚。 按照每平米的松土用量及每车的运土量,用石灰粉标出每车的卸土位置(划出方格),直接整齐地卸土于路槽上。但须注意备土时纵向必须成行,每车的运土量要基本准确,同一作业段内土质基本均匀一致。该方法有利于机械化施工,但备土数量不易准确控制。铺土时,先用推土机大致推土,然后放样用平地机整平,清余补缺,保证厚度一致,表面平整。6.1.6.4备灰、铺灰 备灰前,用压路机对铺开的松土碾压12遍,保证备灰时不产生大的车辙,严禁重车在作业段内调头。备灰前应根据灰剂量、不同含水量情况下的石灰松方干容重及石灰土最大干容重计算每延米的石灰用量。根据计算出的每延米石灰的松方用量,分两条成梯形状均匀地码条备灰,并用卡尺逐段验收数量,不准用汽车直接大堆备灰。备灰前应事先在灰条位置标出两条灰线,以确保灰条顺直。铺灰前应在灰土的边沿打出标线,然后将石灰均匀地铺撒在标线范围内,铺灰应用人工撒铺。6.1.6.5拌和采用灰土拌和机拌和,铧犁作为附助设备配合拌和。(1)土的含水量小,应首先用铧犁翻拌一遍,使石灰置于中、下层,然后洒水补充水份,并用铧犁继续翻拌,使水份分布均匀。考虑拌和、整平过程中的水份损失,含水量适当大些(根据气候及拌和整平时间长短确定),土的含水量过大,用铧犁进行翻拌晾晒。(2)水份合适后,用平地机粗平一遍,然后用灰土拌和机拌和第一遍。拌和时要指派专人跟机进行挖验,每间隔510米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。(3)桥头两端在备土时应留出2米空间,将土摊入附近,拌和时先横向拌和两个单程,再进行纵向拌和,以确保桥头处灰土拌和均匀。第二遍拌和前,宜用平地机粗平一遍,然后进行第二遍拌和。若土的塑指高,土块不易拌碎,应增加拌和遍数,并注意下一次拌和前要对已拌和过的灰土进行粗平和压实,然后拌和,以达到拌和均匀,满足规范要求为准。压实的密度愈大,对土块的破碎效果愈好,采用此法可达到事半功倍的目的,否则既使再多增加拌和遍数也收效甚微。拌和时拌和机各行程间的搭接宽度不小于10cm。对于桥头处拌和同样采用先横向拌和2个单程,再进行纵向拌和。6.1.6.5整平 用平地机,结合少量人工整平。(1)灰土拌和符合要求后,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。(2)用震动压路机或轮胎压路机稳压12遍。(3)利用控制桩用水平仪或挂线放样,石灰粉作出标记,样点分布密度视平地机司机水平确定。平地机由外侧起向内侧进行刮平。(5)重复(3)(4)步骤直至标高和平整度满足要求为止。灰土接头、桥头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作。(6)整平时多余的灰土不准废弃于边坡上。(7)要点提示最后一遍整平前,宜用洒水车喷洒一遍水,以补充表层水份,有利于表层碾压成型。最后一遍整平时平地机应“带土”作业。切忌薄层找补。备土、备灰要适当考虑富余量,整平时宁刮勿补。 6.1.6.6碾压 碾压采用振动式压路机和1821三轮静态压路机联合完成。(1)整平完成后,首先用振动压路机由路边沿起向路中心碾压(超高段自内侧向外层碾压),有超高段落由内侧起向外侧碾压,碾压采用大摆轴法,即全轮错位,搭接1520厘米,用此法震压68遍,下层压实度满足要求后,改用三轮压路机低速1/2错轮碾压23遍,消除轮迹,达到表面平整、光洁、边沿顺直。路肩要同路面一起碾压。(1) 要点提示· 碾压必须连续完成,中途不得停顿。· 压路机应足量,以减少碾压成型时间,合理配备为震动压路机12台,三轮压路机32台。· 碾压过程中应行走顺直,低速行驶。· 桥头处10米范围内横向碾压。6.1.6.8检验 (1)试验员应盯在施工现场,完成碾压遍数后,立即取样检验压实度(要及时拿出试验结果),压实不足要立即补压,直到满足压实要求为止。 (2)成型后的两日内完成平整度、标高、横坡度、宽度、厚度检验,检验不合格要求采取措施预以处理。 (3)要点提示· 翻浆、轮迹明显、表面松散、起皮严重、土块超标等有外观缺陷的不准验收,应彻底处理。· 标高不合适的,高出部分用平地机刮除,低下的部分不准贴补,实行左中右三条线控制标高。· 压实度、强度必须全部满足要求,否则应返工处理。 6.1.6.9接头处理碾压完毕的石灰土的端头应立即将拌和不均,或标高误差大,或平整度不好的部分挂线重直切除,保持接头处顺直、整齐。 下一作业段与之衔接处,铺土及拌和应空出2米,待整平时再按松铺厚度整平。桥头处亦按上述方法处理,铺土及拌和应空出2米,先横拌2遍再纵拌,待整平时再按松铺厚度整平。6.1.6.10养生及防护不能及时覆盖上层结构层的灰土,养生期不少于7天,采用洒水养生法,养生期间要保持灰土表面经常湿润。养生期内应封闭交通,除洒水车外禁止一切车辆通行。一旦发现灰土强度不合格,则需返工处理。在施工过程中严格执行“*人民政府颁布的治理环境污染的有关条例”。施工时尽量将音量降低,不破坏施工范围以内的花草树木,对于运输易引起粉尘的施工材料采取遮盖或适当撒水方法,降低粉尘对空气的污染。施工过程中,任何污染物及垃圾应按监理工程师的指示集中堆放或清运出现场。防止施工过程中施工便道尘土飞扬。
