欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    彭州某综合住宅小区工程临电施工组织设计.doc

    • 资源ID:1285070       资源大小:300.50KB        全文页数:30页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    彭州某综合住宅小区工程临电施工组织设计.doc

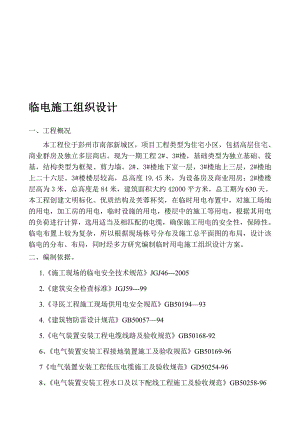

    临电施工组织设计一、工程概况本工程位于彭州市南部新城区,项目工程类型为住宅小区,包括高层住宅、商业群房及独立多层商店。现为一期工程2#、3#楼,基础类型为独立基础、筏基,结构类型为框架、剪力墙。2#、3#楼地下室一层,3#楼地上三层,2#楼地上二十六层。3#楼楼层较高,总高度19.45米,为设备房及商业用房;2#楼楼层高为3米,总高度是84米,建筑面积大约42000平方米,总工期为630天。本工程创建文明标化、优质结构及芙蓉杯奖,在临时用电布置中,对施工场地的用电,加工房的用电,临时设施的用电,楼层中的施工等用电,根据其用电的负荷进行计算,选用适当及相匹配的电缆,确保施工用电的安全性,保障性。临电布置上较为复杂,所以根据现场栋号分布及施工总平面图的布局,设计该临电的分布、布局,同时经多方研究编制临时用电施工组织设计方案。 二、编制依据。1.施工现场的临电安全技术规范JGJ46-20052.建筑安全检查标准JGJ59-993.寻医工程施工现场供用电安全规范GB50194934.建筑物防雷设计规范GB50057945.电气装置安装工程电缆线路及验收规范GB50168-926、电气装置安装工程接地装置施工及验收规范GB50169-967电气装置安装工程低压电缆施工及验收规范GD50254-968、电气装置安装工程水口及以下配线工程施工及验收规范GB50258-969、安全环境管理手册(2004版)10、现场临时用电设备负荷及配置资料11、施工总面图及施工场地布置图三、采用电源根据建设单位在施工现场提供了500KVA箱式变压器,供用本工程用电的需要,总电源从建设单位配电房的配电柜内引出至施工现场的配电柜。四、现场用电情况及设备布置情况根据现场建筑栋号的分布,施工总平面图的分布,现场设计一个一级配电室作供电。采用二个二级配电柜供用现场分配箱用电,各栋号及现场设备分配电箱。各分配箱和用电设备均做了良好的接地、接零,保护装置、电箱设置,电箱均设防水措施,对做接地电阻不得超过4,重复接地电阻不得超过10,开关箱和设备在道路畅通、干燥、无杂物堆放的地方。固定式配电箱、开关箱的下底与地面垂直距离应大于600mm,小于1500mm。(具体分布详平面布置图)。电缆采取穿波纹套管直接埋地,埋深深度不小于700mm,在电缆上下均匀铺设不小于200mm厚的细沙。然后用土覆盖作保护层。电缆穿越建筑物、构筑物、道路易受设备破坏的场所,均作作双层保护层,同时在埋入电缆等部位作好警示标识,动力电源线路均采用五蕊电缆,按TN-S系统布置,严格按照施工现场的临电安全技术规范JGJ46-200S布置和执行。1、 总供电平面图(详附图) 2、一级配电柜到二级配电柜系统图2、 二级配电柜到三级配电柜系统图3、 二级配电柜到三级配电柜系统图五、设备选用表本工程现场场地面积较大,用电设备较多,现场按正常用电施工设计,配置的施工机具,投入的主要用电施工机具设备表。编号用电设备名称 型号及各项参数换算后设备容量Pe台数总容量1塔吊QTZ50 28KW380VJC=25%35KW270KW2施工电梯30KW130KW3砼输送泵HBT9070KW170KW4钢筋切断机QJ403KW26KW5钢筋弯曲机GW403KW26KW6对焊机BX3-120-190KW190KW7砼搅拌机JW50015KW115KW8圆盘锯MJ1043KW13KW9振动棒15KW46KW10电焊机B*1-315224KVA254KW11开水器9KW19KW12高压冲洗泵15KW115KW 13抽水泵3KW26KW14施工用电20KW20KW15办公区照明10KW10KW16竖焊40KW140KW17其他10KW10KW电机用电功率 P1=312.5kw电焊机用电功率 P2=94kw照 明 P3=40kw六、用电电负荷计算施工工程工地可分段作业,现场总需要系数Kx=0.6, cosj=0.65,tanj=1.05,根据临时电源的位置及用电 设备分布和现场的环境条件等确定总配电箱分配箱和开关箱。计算设备容量1号设备: Pe=2pe=2×2×35×0.25=70KW2号设备: Pe=pe=30KW3号设备: Pe=pe=70KW4、5号设备:Pe=4pe=4×3=12KW6号设备:Pe=SeJCcosj=90×0.65×o.85=61.68KW7号设备:Pe=pe=15KW8号设备:Pe=pe=3KW9号设备:Pe=4pe=4×1.5=6KW10号设备:Pe=2pe=2×27×0.6×0.85=35.55KW11、12、13号设备:Pe=9+1.5+6=16.5KW14、15、17号设备:Pe=20+10+10=40KW16、号设备:Pe=SeJCcosj=40×0.65×o.85=274KW所有用电设备的总设备容量及计算负荷: Pe=(70+30+70+6+6+6168+15+3+6+3555+9+15+6+40+274)=387.13Kw则:Pj=0.6×387.13= 23228KWQj= Pj. tanj=23228×1.05KVAR=243. 9KVARSj=Pj2+ Qj2=232282×243 92=3368KVAIj= Sj/Ue:3=3368/(0.38×3)A51185A(1)、总配电柜到一号二级配电柜-1的计算负荷1#柜 :Pj1=90+6+6+27+40×2+15+3+10=237KW(取cosj=085,则tanj=06)Qj1= Pj1. tanj=237×06KVAR=1422KVARSj1=Pj12+ Qj122372+142.22=276. 38KVAIj1= Sj1/Ue:3=276. 38/(0.38×3)A420A(2)总配电柜到二号二级配电柜-2的计算负荷2#柜 :Pj2=40+35+27+10+10+40=157KW(取cosj=065,则tanj=105)Qj2= Pj2. tanj=157×107KVAR=16485KVARSj2=Pj22+ Qj221572+164.852=22765KVAIj2= Sj2/Ue:3=227.65/(0.38×3)A345.97A(3)配电柜到二号分配电箱-3的计算负荷3#箱 :Pj3=70KW(取cosj=085,则tanj=065)Qj3= Pj3. tanj=70×065KVAR=455KVARSj3=Pj32+ Qj32702+4552=83.49KVAIj3= Sj3/Ue:3=83.49/(0.38×3)A126A(4)配电柜到二号分配电箱-4的计算负荷4#箱 :Pj4=15KW(取cosj=085,则tanj=06)Qj4= Pj4. tanj=15×06KVAR=9KVARSj34=Pj42+ Qj 42152+92=17.49KVAIj4= Sj4/Ue:3=17.49/(0.38×3)A2668A(5)配电柜到二号分配开关箱-5的计算负荷5#箱 :Pj5=20KW(取日光灯、高压灯cosj=05 tanj=15)Qj5= Pj5. tanj=20×15KVAR=36KVARSj5=Pj52+ QJ52202+362=41.18KVAIj5= 41.18/0.22A1872AL1回路的计算负荷:Pj=15KW(取cosj=07)Qj= Pj. tanj=15×1KVAR=15KVARSj=Pj2+ QJ2152+152=21.21KVAIj= Sj / Ue=2121/(038×3)A=3223AL2回路的计算负荷:Pj=3KW(取cosj=07)Qj= Pj. tanj=3×1KVAR=3KVARSj=Pj2+ QJ232+32=4.24KVAIj= Sj / Ue=424/(038×3)A=644AL3回路的计算负荷: Pj=35+27+10+10+=82KW(取cosj=065,则tanj=15)Qj= Pj. tanj=82×105KVAR=861KVARSj=Pj2+ Qj2822+86.12=1189KVAIj= Sj/Ue:3=118.9/(0.38×3)A180.7A七、导线及导线截面的选择进户线和总电源柜到各分配电箱的导线均采用橡胶三相五线电缆YJV暗埋,能承受较大外力和耐气候。选择电缆程序是,先按允许温升初选截面,使IJ小于电缆允许载流量,然后再效验电压损失,使其小于电压损失规定值为满足要求。 1、使用YJV-06KV电缆,芯线最高温度为600,环境温度为250。变-总配电室段,L=120m=0.12Km Ij=51185A Pj=23228KW Qj=2439KNAR,查表选4×2402+1×1202电缆(I=540A)。电缆电压损失查表,电缆的电阻R0=0103/km和0237/kmU%= Ua%+ Ur%=0103/10×0.382×232.28×0.12+0.237/10×0.382×243.9×0.12=0.14(%)(5%)满足规定,变-总配电室段可选用YJV-0.6/KV-4×2402+1×1202电缆。 2、总-1段,L1=40m=0.04Km Ij1=420A Pj1=237KW Qj=1422KNAR.查表可选4×1852+1×1202电缆(I=470A)电缆电压损失查表,电缆的电阻R0=0123/km和0243/kmU%= Ua%+ Ur%=0123/10×0.382×237×0.04+0.243/10×0.382×142.2×0.04=0.037(%)(5%)满足规定,总-1段配电柜可选用YJV-0.6/KV-4×1852+1×1202电缆。 2、总-2段,L2=80m=0.08Km Ij2=34597A Pj2=157KW Qj2=16485KNAR.查表可选4×952+1×702电缆(I=380A)电缆电压损失查表,电缆的电阻R0=02/km和0252/kmU%= Ua%+ Ur%=02/10×0.382×157×0.08+0.252/10×0.382×164.85×0.08=0.085(%)(5%)满足规定,总-2段配电柜可选用YJV-0.6/KV-4×952+1×702电缆。 3、总-3段,L3=35m=0.035Km Ij3=126A Pj3=70KW Qj3=455KNAR.查表可选4×352+1×252电缆(I=180A)电缆电压损失查表,电缆的电阻R0=054/km和0282/kmU%= Ua%+ Ur%=054/10×0.382×70×0.035+0.282/10×0.382×126×0.035=0.037(%)(5%)满足规定,总-3段配电柜可选用YJV-0.6/KV-4×352+1×252电缆。 八、配电装置设计2.配电柜,开关机的位置:总配电箱的位置尽量设在施工现场用电负荷中心的地方分配电箱位置的设置的线路方向,根据其总施工平面图,设备布置情况进行设置,具体分布为 加工房,杠加工房,塔吊分布位置,搅拌料场、各楼栋用电、建筑工程及办公室、生活区均设置分配电箱,供电半径一般在30米范围内,向分电箱之间水平距离在60米范围。各设备与开关之间水平距离不大于3之内。临时用电系统模式设备3.供电系统方式总区电柜,分配电柜选择放射式供电系统楼层供电系统方式施工层腹胀电缆其供应电方式各楼层垂直供电系统采用树干式供电系统,其线采用绝缘电缆时,采用链式供电 供电示流的树干式同一施工居末做开关和或单层电缆移动,采用链式供电系统 链式供电示流4.配电和用开关和技术要求配电和开关箱采用冷轧式阻燃绝缘材料制作,细板厚度为1.2-2mm,开关和百度不小惠1.2mm,配电柜细板厚度不小于1.5 mm,箱体表面积均做防腐处理,不得使用腐蚀或木质开关箱。配电箱的电器安装板上必须设置N线端子和PE线端子板,N线端子板必须与金属电器安装板绝缘,PE线端子板板必须与金属电器安装板做电所连接,进出线中的N线必须通过N线端子板连接,PE线必须通过PE线端子板连接。配电箱、开关中的导线进上线由箱底进出,分路成束做防水弯,并设防护套,进出线口应设置固定线卡,严禁受外力,严禁与金属尖锐断口,强腐蚀介质和易燃易爆物接触。每台用电设备必须有各自专用的开关和,严禁用同一开关和直接控制,2台及2台以上用电设备(含插座)做到一机一闸一漏一箱的配置。电箱外壳必须做保护接零,通过PE接线端子板连接金属箱门与金属箱体必须通过采用编织、软铜线做电气连接。配电箱、开关和应装设端子、牢固,固定式配电箱、开关和的中心点与地面的垂直距离应为1.3-1.5米,移动式配电箱开关和硬装设在坚固稳定的架上,其中心点与地面的垂直距离宜为0.9-1.4m。动力配电箱与照明配电箱分别设置;当动照明合并设置在同一配电箱时,动力和照明应分路配电。配电箱、分开箱的分路标志、配电箱、开关箱均应标明其名称、用途、用粘纸注明分路标志贴于箱内开关电器上 一般做法 例A、 配电箱级别(总配、分配、开关和)B、 配电示流类别(动力、照明)C、 现场平面布置图、示流图相对应的回路编号D、 供电控制对象、名称、配电箱、开关箱外型结构应设能防雨、防尘等装置;5、漏电保护器的安装与接线漏电保护器负载侧的线路保持独立,即负载侧的线路(包括箱线和工作零线)不得与接地装置相连接,也不得与其他电气回路连接,在TN-S示流中,临电保护器接线如下图:TN-S示流漏电保护共正确接线图图中漏电保护器RCD1为线路总保护器,即二级保护,RCD2- RCD6为末级设备保护、即为一级保护。九、接地、防雷设计(一)接地设计保护接零系统(TN系统)和保护接地系统(TT系统)均离不开接地装置,接地装置是由接地体和接地线组成,接地装置是由接地装置和零线网(不包括工作零线)组成,每个接地装置的接地线以单独的接地线与接地干线连接,不能再一个接地线中连接几个需要接地的电气装置。接地设置1.电源变压器的中性点必须采取人工接地体。2.施工现场专用变压器供电的TN-S接零保护系统中,电气设备的金属外壳必须与保护零线连接,保护零线应由工作接地线、配电室(总配电柜)电源侧零线与总漏电保护器电源侧零线外引出,采用TN系统作保护接零时,工作零线(N线)必须通过漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或总漏电保护器电源侧 零线处,引出形心局部TN-S接零保护示流。3.TN-S系统中的保护零线除必须在配电室或总配电柜处作重要接地外,还必须在配电系统中间外和末端处作重复接地,对设备集中线路拐弯、井架等的分电箱处,开关箱外也应作重要接地,在TN系统中,保护零线每一处重复接地装置的接地电阻值不大于10 的电力系统中,所有重复接地的等效电阻值不应大于10,重复接地线必须与PE线连接,严禁与N线连接。(二)接地按其作用分为四种:(1)工作接地:即变压器中性点接地或自备发电机中性点接地。R4(2)保护接地:即设备外壳接地。R4(3)保护接零:即设备外壳与零线相接。R4(4)重复接地:即设备接地线上一处或多处通过接地装置与大地再次连接的接地。R10(每处)(三)选择接地材料及敷设方式:根据施工方法接地体可分为:人工接地体和自然接地体。1.施工用电工程的接地,首先应考虑采用自然接地体。自然接地体是指与地有良好接触的建筑物、金属构件、设施。施工现场大多采用基础钢筋为接地体,电阻达1左右。接地体(线)连接应采用搭接焊。扁钢搭接长度为其宽度的2倍,扁钢2b(4,截面100mm2),至少焊满三个棱边。2.在条件不满足时,接地体需要设人工接地体。人工接地体采用垂直接地体接地装置。接地体采用圆钢。垂直接地体安装要求:为考虑必要的机械强度,采用扁钢,扁钢不小于3×50mm。埋深2-3米,接地体打入土中,深2.5米,间距为5米,一般设计三根一组,用扁钢把各垂直接地体并联起来,组成复合接地体,为减小气候对接地电阻的影响,埋入土壤中的接地体,其顶端应在地面下0.5-0.8米处。埋设前应先挖地沟以便打入土中,上端露出沟底100-200mm,以便于焊接。下图中只标出单根接地体与扁钢的连接方式注意事项:在线路和设备投入运行前,必须对接地电阻进行测量,在运行以后也要定期进行测量和检查。因为它直接影响着人的生命和设备的安全。测量接地电阻最简单的方法是用接地电阻测量仪(又称为接地摇表)来测量,常用型号为ZC-8型。3、 保护零线的敷设及要求:(1) PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。(2) 保护零线应单独敷设,不作它用,重复接地应与保护零线相接。(3) 保护零线的截面应不小于工作零线的截面,其最小截面应符合规范要求。(如下表)箱线芯线截面积S(mm2)PE线最小截面积S(mm2)S165S3516S35S/2(4) 架空敷设,间距大于12m时,铜线截面必须不小于10mm2。(5) 与电气设备连接的保护零线应为截面不小于2.5mm2的绝缘多股铜线,手持式电动工具的PE线截面应不小于1.5mm2。(6) 保护零线的统一标志为绿/黄双色线,在任何情况下不准使用绿/黄双色线作负荷(7) 同一台变压器供电,采用保护接零系统中,所有的用电设备必须同零线连接起来,构成一个“零线网”,不得一部分设备作保护接零,另一部分作保护接地。(四)防雷设计 主要是依据现场地域位置、机械设备高度及邻近设施防雷装置等情况确定防直击雷和感应雷接地措施(1) 防雷装置的接地主要是用作雷击防雷,将雷电流泄入大地,防止雷害。防雷装置包括避雷针(接闪器)、引下线及接地体。施工现场防雷的设置要根据雷暴日和雷电活动规律,不同地区有不同的年雷暴日数,需安装防雷装置。(2) JGJ46-2005规定,作防雷接地机械上的电气设备,所连接的PE线必须同时做重复接地。同一台机械电气设备的重复接地和机械的防雷接地可共用同一个接地体,但接地电阻应符合重复接地电阻的要求(阻值不大于10)。施工现场的电气设备和避雷装置可利用自然接地体接地,应保证电气连接,并效验其热稳定。利用基础钢筋和其它自然接地体,但必须连接可靠。(3) 施工现场设避雷针防直击雷德设备有:物料提升机。避雷针长度为1-2米,可采用20钢筋,置于架体最顶端,角度满足600保护角的要求,使被保护设备在接闪器保护角内。(4) 设备防感应雷德有:外脚手架。外脚手架防雷接地应沿建筑物一周采用多点接地,其接地引下点间距为20米。(5) 防雷接地所用材料最小尺寸稍大于其他接地装置所用材料的最小尺寸。采用圆钢,其最小值为10mm.十、供电平面图(见后附图)十一、安全用电与电气防火措施及现场急救根据施工现场的特点及环境条件等情况,施工过程中可能出现的危害及危害程度,制订出符合实际、行之有效的应急救援预案。一旦遇到突发事故或事件,立即按本方案组织人员久远、疏散,并从人力、物力、交通工具、通讯设施等给予保证和支持,以防止突发事故(事件)的危害扩大。从而减少损失,保证人员的生命安全。应急预案的组织措施1、施工现场中成立由项目经理任组长,责任工长、安全员任副组长的应急联动领导小组,确定应急抢险人员名单。上述人员必须经培训掌握应急救援知识。2、进入施工现场作业的人员,必须先进行应急预案教育,使其掌握报警、应急抢救及应急自救知识。各分项工程施工技术交底应包含应急预案知识。3、施工现场所有人员应熟悉报警求救电话(如:110、119、120等)和报警知识,并明确发生险情时的报警信号、撤离信号、撤离路线及掌握受困的应急自救手段及知识。4、定期召开由建设单位、监理单位参加的应急联动联系会议,相互沟通、协调,最大限度的防范于未然。应急预案内容本应急预案对施工过程潜在事故和常见事故或突发时间进行分析并提出采取控制事故的措施。施工参观潜在事故和常见事故或突发事件有:基础土壁或人工挖孔桩成孔塌方、井下中毒、高处坠落、物体打击、机械伤害、触电、模板支撑架跨塌、脚手架跨塌、火灾、突发公共卫生事件、突发治安事件、意外损坏城市供水、供气等地下管网等。在上述事故或事件突然发生后,现场应急联动预案救援小组成员应按本应急预案的基本应急程序及相关专项应急程序启动,紧急抢险救护,以保证人员安全并有效控制紧急事件的发展并尽可能消除。将事故对人、财产和环境的损害和影响减少到最底限度。基本应急程序1、施工现场必须按审定的施工平面布置图设置。临时施工用电按临电方案要求敷设。施工现场应备有足够的消防器材,灭火装置有效率应100%;消防通道、安全通道应布置合理且明显标志。现场备有足够的抢险救援器材。如:钢管、扣件、木板、砂度,挖掘工具、空压机、输气管、绳索、铅丝及通讯器材等。2、一旦发生上述事故,发现者立即大声呼喊。喊明出事位置及何事。3、应急救援小组组长任现场指挥,组织应急救援抢险人员按应急预案实施救援。如组长临时不在现场。则由副组长任指挥,组织实施。4、立即打电话上报公司主管领导,同时间向110、119、120求助。5、疏散人群、控制事故影响区,电工驻守配电房。如需要,立即切断电源。6、尽快抢救被困人员或伤员。7、疏散道路,以利110、119、120救援人员进入。8、专人作好每一步应急行动记录。施工过程应急预案1、触电事故应急预案现场如发生触电事故,立即切断电源,抢救伤者。如伤者停止呼吸,应立即进行人工呼吸抢救,同时向120急救中心救助。2、大型机械设备事故应急预案1)、施工现场如发生大型机械设备事故,应立即切断设备电源,撤离操作人员。如人员受伤受困,立即进行抢救并向120求救。2)、立即电话通知设备处负责人及公司主管领导。3)、封闭现场,防止无关人员进入围观。4)、将伤员送附近医院抢救,途中请求交警疏通交通或警车开道。5)、疏通道路,以利抢救立即向公司主管领导报告。3、施工现场消防应急预案施工现场必须配置足够的消防器材。施工现场一旦出现火情,应急联动小组成员及现场职工按照此应急预案实施。迅速及时的将火扑灭或控制火势,以免造成灾害性事故。1)最先发现火情的人员耍大声呼喊,喊清某地点或某部位失火,并告知义务消防队负责人,消防队长担任现场总指挥,负责组织灭火。2)由安全员打电话通知119、120,报告失火地点、火势,同时上报公司主管领导。3)切断影响区内电源。组织义务消防人员用灭火器灭火。用消防水桶提水灭火,并用消防钩隔断火源,用铁铲铲砂灭火等自救。受困人员迅速从消防通道撤离。4)疏通消防通道,隔断围观闲人,以利消防车进入现场抢救。5)、配合119消防人员抢险灭火或抢救受困人员。如有人员受伤,配合120救护人员抢救,同时组织人员维持现场秩序,疏散群众,保护好火灾现场,为消防部门的扑救及灾后调查创造条件。4、突发事件应急联动预案施工现场突发事件包括:突发公共卫生事件、治安事件及城市底下管网破坏事件等,如突然意外发生,应按此应急预案实施。突发公共卫生事件是指突然发生造成或可能造成社会公众健康严重损害的重大传染病疫情、群体性不明原因疾病、重大食物或职业中毒以及其他影响公众健康的事件。施工现场应按照成都市政府有关“突发公共卫生事件应急联动预案”的要求加强施工现场管理。特别是在“非典、禽流感”非常时期,如发生疑似病例,应立即上报,隔离并封闭现场。按成都市突发公共卫生事件应急联动预案统一部署执行。应急处理的注意事项1、事故发生后,现场人员不要惊慌失措。要同时做好四件事:1)、及时向上级报告2)、抢救伤员3)、排除险情、制止事故蔓延4)、保护好事故现场。因此,必须有组织、有指挥和有秩序的进行,以避免乱中出错。2、在事故单位的负责人未到达现场之前。当时在事故现场的最高级别负责人应承担起应急处理的组织和指挥工作。此时,要做的事有以下4件:1)、制止惊慌混乱2)、将人员迅速撤离危险区域3)、抢救伤员4)、在急需并有把握的情况下进行险情和制止事故蔓延的工作2、在抢救伤员和进行排险工作时,一定不要招致伤害的扩大。单位负责人到场后,立即汇报。3、单位负责人到场后,应迅速了解情况和组织安排,指挥上述报告、抢救、排除和保护等4项工作的进行。指挥人员头脑一定要冷静,尽量避免或减少指挥的失误。4、抢救伤员、排除险情和制止事故蔓延的工作在统一指挥下进行。进行时应对可能引起的新的危险作出防护安排,必须采取“无保险而后抢救排险”的严格要求和作法。以确保抢救和排险人员的安全。5、严格保护好现场,为进行事故调查和处理提供物证和分析依据。要求现场各种物品的位置和状态保持原样。由于抢救伤员和排除的需要而必须予以移动时,应安排专人作出原状的标志。必须采取一切可靠的措施,防止人为或自然因素对事故现场的破坏。6、清理现场必须在事故调查组确认取证完毕,并完整记录在案后方可进行。在此之前,不得以任何借口恢复施工及擅自清理现场。十二、临时管理示流及流程1、一般规定(1)施工现场中电动建筑机械和手持式电动工具的选购、使用、检查和维修应遵守下列规定: 选购的电动建筑机械、手持式电动工具及其用电安全装置符合相应的国家现行有关强制性标准的规定,且具有产品合格证和使用说明书; 建立和执行专人专机负责制,并定期检查和维修保养; 接地符合规范要求,运行时产生振动的设备的金属基座、外壳与PE线的连接点不少于2处; 按使用说明书使用、检查、维修。(2)塔式起重机、外用电梯、滑升模板的金属操作平台及需要设置避雷装置的物料提升机,除应连接PE除外,还应做重复接地。设备的金属结构构件之间应保证电气连接。(3)手持式电动工具中的塑料外壳类工具和一般场所手持式电动工具中的类工具可不连接PE线。(4)电动建筑机械和手持式电动工具的负荷线应按其计算负荷选用无接头的橡皮护套铜芯软电缆,其性能应符合现行国家标准额定电压450/750V及以下橡皮绝缘电缆GB5013中第1部分(一般要求)和第4部分(软线和软电缆)的要求;电缆芯线数应根据负荷及其控制电器的相数和线数确定:三相四线,应选用五芯电缆,三相三线时,应选用四芯电缆;当三相用电设备中配置有单相用电器具时,应选用五芯电缆;单相二线时,应选用三芯电缆。电缆芯线应符合规范要求,其中PE线应采用绿/黄双色绝缘导线。(5)每一台电动建筑机械或手持式电动工具的开关箱内,除应装设过载、短路、漏电保护电器外,还应装设隔离开关或具有可见分断点的断路器,以及装设控制装置。正、反向运转控制装置中的控制电器应采用接触器、继电器等自动控制电器,不得采用手动双向转换开关作为控制电器。2、起重机械(1)塔式起重机的电气设备应符合现行国家标准塔式起重机安全规程GB5144中的要求。(2)塔式起重机应按要求做重复接地和防雷接地。轨道式塔式起重机接地装置的设置应符合下列要求: 轨道两端各设一组接地装置; 轨道的接头处作电气连接,两条轨道端部做环形电气连接; 较长轨道每隔不大于30m加一组接地装置。(3)塔式起重机与外电线路的安全距离应符合规范要求。(4)需要夜间工作的塔式起重机,应设置正对工作面的投关灯。(5)塔身高于30m的塔式起重机,应在塔顶和臂架端部设红色信号灯。(6)在强电磁波源附近工作的塔式起重机,操作人员应戴绝缘手套和穿绝缘鞋,并应在吊钩与机体间采取绝缘隔离措施,或在吊钩吊装地面物体时,在吊钩上挂接临时接地装置。(7)外用电梯梯笼内、外均应安装紧急停止开关。(8)外用电梯和物料提升机的上、下极限位置应设置限位开关。(9)外用电梯和物料提升机在每日工作前必须行程开关、限位开关、紧急停止开关、驱动机构和制动器等进行空载检查,正常后方可使用。检查时必须有防堕落措施。3、夯土机械(1)夯土机械开关箱中的漏电保护器必须对潮湿场所选用漏电保护器的要求。(2)夯土机械PE线的连接点不得少于2处。(3)夯土机械的负荷线应采用耐气候型橡皮护套铜芯软电缆。(4)使用夯土机械必须按规定穿戴绝缘用品,使用过程应有专人调整电缆,电缆长度不应大于50m。电缆严禁缠绕、扭结和被夯土机械跨越。(5)多台夯土机械并列工作时,其间距不得小于5m;前后工作时,其间距不得小于10m。(6)夯土机械的操作扶手必须绝缘。4、焊接机械(1)电焊机械应放置在防雨、干燥和通风良好的地方。焊接现场不得有易燃、易爆物品。(2)交流弧焊机变压器的一次侧电源线长度不应大于5m,其电源进线处必须设置防护罩。发电机式直流电焊机和换向器应经常检查和维护,应消除可能产生的异常电火花。(3)电焊机械开关箱中的漏电保护器必须符合要求。交流电焊机械应配装防二次侧触电保护器。(4)电焊机械的二次线应采用防水橡皮护套铜芯软电缆,电缆长度不应大于30m,不得采用金属构件或结构钢筋代替二次线的地线。(5)使用电焊机械焊接时必须穿戴防护用品。严禁露天冒雨从事电焊作业。5、手持式电动工具(1)空气湿度小于75%的一般场所可选用类或类手持式电动工具,其金属外壳与PE线连接点不得少于2处;除塑料外壳类工具外,相关开关箱中漏电保护器的额定漏电动作电流不应大于15Ma,额定漏电动作时间不应大于0.1s,其负荷线插头应具备专用的保护触头。所用插座和插头在结构上应保持一致,避免导电触头和保护触头混用。 (2)在潮湿场所或金属构架上操作时,必须选用类或由安全隔离变压器供电的类手持式电动工具。金属外壳类手持式电动工具使用时;其开关箱和控制箱应设置在作业场所外面。在潮湿场所或金属构架上严禁使用类手持式电动工具。(3)狭窄场所必须选用由安全隔离变压器供电的类手持式电动工具,其开关箱和安全隔离变压器均应设置在狭窄场所外面,并连接PE线。操作过程中,应有人在外面监护。(4)手持式电动工具的负荷线应采用耐气候型的橡皮护套铜芯软电缆,并不得有接头。(5)手持式电动工具的外壳、手柄、插头、开关、负荷线等必须完好无损,使用前必须做绝缘检查和空载检查,在绝缘合格、空载运转正常后方可使用。绝缘电阻不应小于表五规定数值。 表五 手持式电动工具绝缘电阻限值测 量 部 位绝缘电阻(M)类类类带电零件与外壳之间271注:绝缘电阻用500V兆欧表测量。(6)使用手持式电动工具时,必须按规定穿、戴绝缘防护用品。6、其他电动建筑机械(1)混凝土搅拌机、插入式振动器、平板振动器、钢筋加工机械、木工机械、水泵等设备的漏电保护应符合规范要求。(2)混凝土搅拌机、插入式振动器、平板振动器、钢筋加工机械、木工机械的负荷线必须采用耐气候型橡皮护套铜芯软电缆,并不得有任何破损和接头。 水泵的负荷线必须采用防水橡皮护套铜芯软电缆,严禁有任何破损和接头,并不得承受任何外力。(3)对混凝土搅拌机、钢筋加工机械、木工机械等设备进行清理、检查、维修时,必须首先将其开关箱分闸断电,呈现可见电源分断点,并关门上锁。十三、临时用水方案考虑到C区临时施工用水的实际情况。决定采取以下方法确保施工用水。、从A区环网管上引至1根PP-R(DN40)管至C区作为生活区用水(厕所、临时用水点)等。、地下室施工面用水由降水井抽水至临时水池,通过加压泵(扬程50米,功率1.1KW)来供水。、±0.00以上的供水由蓄水池通边加压泵全自动无塔供水至楼层间,楼层主水管采用钢管DN40,在施工现场另外增设一组环网管供临时消防用水,具体见“临时用水施工图”。看看图

    注意事项

    本文(彭州某综合住宅小区工程临电施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
