欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    河北某多层购物广场铝合金门窗施工方案.doc

    • 资源ID:1286083       资源大小:42.50KB        全文页数:10页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    河北某多层购物广场铝合金门窗施工方案.doc

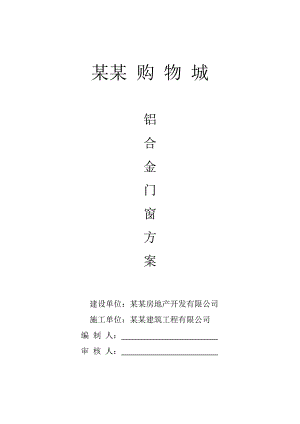

    某某 购 物 城铝合金门窗方案 建设单位:某某房地产开发有限公司施工单位:某某建筑工程有限公司 编 制 人: 审 核 人: 目录 一、 工程概况 1二、 管理目标 1三、 现场施工组织结构 2四、 施工步骤 2五、 施工准备 2六、 劳动力使用计划 3七、 工期保证措施 3八、 安装施工规则要求 4九、 门窗安装验收标准 5十、 工程安装竣工前的检验程序 5十一、 竣工检验的内容及程序 6十二、 施工现场产品防护措施 6十三、 安全与文明生产措施 7铝合金门窗施工组织方案一、 工程概况:工程名称为中红购物城-位于唐山市、滦南县,北临北大街,西临和平路,东侧为规划道路,南侧紧邻中大街。该购物城地下二层为车库、设备用房、自行车库;地下一层为超市;地上五层,首层为沿街店面和内街式商业(黄金珠宝、电器用品),二层为沿街店面、办公用房和内街式商业(鞋帽、办公用品和电子产品),三层为沿街店面、办公用房和内街式商业(男女正装、精品服装、儿童游乐场),四层为运动、休闲、流行服饰、商务办公,五层为美食广场、电玩城、美体中心、健身、商务办公等。本工程总建筑面积为64700.70;其中地下建筑面积为23232,地上建筑面积为41468.7,建筑基地面积为8580。二、 管理目标:根椐工程的特点,确定该工程的主要管理目标为:1、质量目标:合格2、工期目标:根据甲方具体要求。 确保工程如期竣工验收。三、 现场施工组织结构:技 术 员1、施工现场组织机构框图:项 目 经 理施工安全员质 检 员安装施工队 2、施工组织措施:中红购物城铝合金门窗项目,实施在总经理领导下的项目经理负责制管理办法,建立以项目经理为首的管理层,全面履行合同对工程施工进行人员组织管理和现场指挥,及时疏通各协作单位的业务关系。3、工程项目部的主要职能:3.1项目经理:代表企业对该铝合金门窗工程全面负责,直至竣工验收。项目经理负责施工现场项目部的全面工作,协调与沟通监理与建设单位、土建单位及现场各个相关作业施工单位,内部各部门之间的联系、疏通。负责施工进度、质量、资金使用,人员组织管理,水、电供应及文明安全生产等各项管理工作。3.2工程技术人员:对该项工程技术方案、结构设计、施工质量负全责,具有质量否决权。统筹处理施工中出现的技术、质量问题,负责工程及各部分项工程的竣工验收和有关的协调工作,负责工程施工的原始资料的编制收集、整理,并向甲方提供验收的内页资料。3.3质检员:主要负责工程质量预控、检测、隐蔽项目记录、技术复核、质量评定和技术资料的收集工作。负责施工现场的产品质量检查验收,反馈质量信息,对技术部负责。3.4施工安全员:协助项目经理对施工现场生产的日常管理以及人员组织调配,严抓劳动纪律,执行操作工艺规程,及时发现并反馈生产中存在的问题,保质、保工期、保安全地完成合同规定内容和甲方的各项要求。安全员对施工现场安全实行动态管理,同时要作好消防保卫,技安防盗,环境保护等工作。3.5材料保管员:主要负责零星或急需的材料询价、采购,管理运输工作及现场所有物资的保管、发放,同时对进出现场的材料和材料质量负责。保管应按企业物资管理制度管好、用好各种材 料,有权利监督检查各施工队材料使用状况,发现问题应及时上报项目经理。3.6施工队长:负责对整个工程的安装进度,工期及生产过程中出现的技术质量问题检查处理。负责对整个安装工人的安全,劳动纪律,文明生产及生活的管理。四、 施工步骤:(工艺流程)(1)、根据门窗安装特点采取厂内加工,现场安装,并按以下工艺流程进行施工:由土建方、我公司共同协商提供洞口尺寸及要求报审我公司厂内加工成品框补贴保护膜运输到现场分位框上找中线洞口找中线调整定位校正打发泡剂与墙体固定打密封胶安固定窗玻璃安窗扇安五金件整体调试撕保护膜清理卫生安装质量自检工程交验五、 施工准备:5.1、安装工具、材料准备 5.1.1主要工具:冲击电锤、手电钻、冲击钻头、普通钻头。5.1.2检测工具:水平仪、测量尺、钢卷尺。吊线锤、网线或钢丝线。5.1.3安装工具:平头螺丝刀、梅花螺丝刀、铁锤、木锤、壁纸刀、扁铲。5.1.4安装材料:拼接丝、塑料膨胀管5.1.5辅助材料:发泡剂、密封胶、胶枪、清洗剂。5.1.6配合工具:高登、铝合金梯、安全帽、线绳。5.2门窗安装前运输及存放5.2.1成品应带保护膜送到工地,其中竖、中横框要用塑料带捆缠边框用胶带粘贴三面进行保护。5.2.2运输过程中应有保护措施,以免损坏、划伤。5.2.3轻拿、轻放,堆放整齐,避免雨淋日晒。5.3 门窗和墙体洞口质量检查5.3.1成品门窗各部位进行检查,符合标准,确认合格后进行安装。5.3.2根据门窗洞口水平和中心线予留洞口尺寸应与所要尺寸安装相匹配,才可安装。六、劳动力使用计划及组织措施:计划用工50人,其中生产工人30人,进行车间加工,安装工人20人,进行现场安装 。本项工程列为企业的重点项目,经领导多次研究实行三优先政策,即人员调配优先,原材供应优先,生产安排优先。七、工期保证措施:1、工期网络交叉实施计划。根据甲方要求和土建施工进度,作到分项有人抓,事事有人管,责任落实到人,担子落实到肩。网络计划依据的原则是分工种分步实施计划,即“技术先行,材料优先,先上后下,逐层推进,先主体后围护、关键工序优先施工。2、施工进度管理、(1)制定严密的总体形象进度计划,其中包括各分部进度计划及 天总计划、周计划和复式滚动计划,做到计划合理、科学安排、严格落实、跟进督导、整体协调、制度统一。(2)编制程序化叠复式施工方案,分割单独占用工期和复式占用工期部分,不占用工期之外安排,安排落实到人到位,使之不影响正常施工的进度,实行交错作业措施,上道工序和下道工序合理协调,在不发生矛盾的前提下工种间和工序间协调配合施工。(3)各部位和各单项施工,只可按计划提前,不能占用其他工期,禁止工序间的相互影响工期,绝对不允许影响到下道工序和整体工程的进度。(4)管理人员对已制定计划根据现场情况进行调整并落实,监督计划进度的进展情况。(5)加强与甲方和监理的联络,积极接收其对进度管理的指导性建议。(6)临时用电的布置一般是以架空线路或电缆拖板的形式。架空线路的用电装设自动开关或闸刀开关并符合架设临时线路的要求。采用电缆拖板供电时,电缆用保护层“YHZ”橡胶套电缆,禁止用花线塑料铜芯作拖引线,以防漏电造成事故,电缆用电端是一块接线板,板上须有漏电保护开关、闸刀、插座。使用具有安全标志的指定产品。(7)施工部署及技术交底:施工管理人员掌握全部施工资料后,按施工内容进行人员部署,划分各工序的职责范围、明确各工种的责任,并落实到各工种的负责人;同时,召集各工种、工序施工骨干进行技术交底、交待注意事项,对图纸上出现的技术要求高或特殊处理的部位应作明确指示;遇到施工人员不熟悉或未做过的新工艺、新方法,应提前交待该工艺的技术规范资料作为实施依据并共同研究施工方案,保证工程顺利进行。(8)在工程开工时,召集所有工地人员,简明交代有关事项,例如:工期要求、质量、安全、工地纪律、现场文明卫生、施工管理人员的分工等,给所有工地人员对整个工程有一定认识。(9)施工调度根据施工进度及实际情况合理地、科学地进行调度,避免出现施工混乱,施工间断以减少浪费和损失。八、安装施工规则要求:(1)接到进场通知,做到和甲方、建设方沟通进行技术和图纸交底,洞口尺寸要经过建设方、甲方、监理确认后开始加工,合格成品进场后,备齐进场资料让甲方、监理进行验收。(2)施工前安装人员应熟悉图纸,并根据施工现场的实际情况,确定基准层方能测量放线。(3)放线后要作好技术复核工作;各控制线(轴线、标高线)均需核对准确无误后方可施工,测量放线应与主体结构的测量放线配合,对误差应进行控制、分配、消化,避免误差积累。(4)成品窗搬运时要轻拿轻放,摆放整齐,不得有摩伤、划痕、变形等损坏现象。(5)拼装时要位置准确,拼接禁锢,安装要确保牢固,对角线、水平线、垂直度准确。(6)安装时要先做一样板间安装,经过甲方、监理、建设方认可后,经认可意见作为标准,进行下一步工作依据。(7)注发泡剂时,一定要饱满匀实,溢出副框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。打胶面应干净干燥后施打密封胶,采用建筑密封胶;密封胶表面应光滑、顺直、无裂纹。(8)施工工程中由安装工程队进行自检,检查员根据标准随时随地进行复检,并做好记录,发现不合格处施工人员应立即整改。(9)在施工过程中发现违反施工顺序,不按图纸、不按施工工艺、不按操作规程实施,质检员有权制止上下道工序施工,督促其整改并进行复查,符合标准后方可继续施工。(10)隐蔽工程由施工工程队自检后,必须经质检员、项目经理复检,并填写验收申请单,报监理工程师验收。(11)坚持按设计图纸、施工验收规范施工。(12)严格工程质量资料管理,认真做好隐蔽工程等各种记录,及时办理各种验收手续,做好各种试件试验工作,保证工程技术资料完整,真实,与工程进度同步。九、门窗安装验收标准及验收程序(一)、采用标准GB50300-2001建筑工程施工质量验收统一标准GB50210-2001建筑装饰工程质量验收标准(二)、验收条件1、门窗工程大样图、节点图、设计说明。2、材料的产品合格证书、质保书、进场验收记录。3、门窗复检性能报告。(三)、检验批划分每层楼做为一个检验批。(四)、验收程序1、 成品窗进场检验验收内容:按铝合金门窗产品现场检验记录执行。检验表格: 工程物资进场报验表 表B2-4(A4监) 2、 安装固定后验收(自检)验收内容:固定方式必须符合设计要求,尺寸、垂直度、水平度,位置偏差见 铝合金门窗分项工程检验批质量验收记录 3、 施打发泡胶后检验(自检)验收内容:发泡剂应连续施打,一次成形,充填饱满,溢出副框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。4、 外侧施打密封胶,验收内容:打胶面应干净干燥后施打密封胶,采用建筑密封胶;密封胶表面应光滑、顺直、无裂纹。检验表格: 单位工程竣工预验收报验单 表B3-1(A8监) 竣工移交证书 表B3-2(B监) 检验内容:按铝门窗分项工程检验批质量验收记录、铝门窗产品现场检验记录、铝门窗隐蔽工程验收记录进行。十、工程安装竣工前的最终检验内容及程序1、工程安装最终检验前,所有的分项、分部工程全部工程全部完工并达到质量标准。2、有齐全的质量凭证、原始记录。如“铝门窗分项工程质量检验评定表” 等。3、技术质量问题已经得到处理,且手续完备。4、竣工交验是对工程质量的全面评定和验收,工程项目负责人应逐一自检并达到合格要求。5、复查中遗留问题,经复查要全部整改完毕。十一、竣工检验的内容及程序1、按竣工图及相关的技术文件、标准、合同要求a.门窗工程施工图、设计说明文件b.原始材料合格证或材质单c.门窗性能检验报告d. 隐蔽工程检查记录表C5-1 、e. 工程物资进场报验表 表B2-4(A4监) f.施工安装自检记录g.生产许可证文件h.出厂合格证书及门窗使用说明书等内容,做为竣工验收的依据。2、由施工单位向甲方、监理、七局提供竣工报告,建设单位参、监理单位、七局进行验收,并进行现场实体验收,合格后由各方签字,并出具验收合格通知单。十二、施工现场产品防护措施1、施工现场存放的材料,按搬运、存放、包装、防护和交付控制程序(QP1501)进行存放和维护。2、已经安装到墙上的框料,若土建还有混凝土施工,则必须贴防护胶带,防止水泥溅到框面上,型材表面受到腐蚀。3、安装完毕就和业主、监理单位验收,做好记录,然后移交给下一个工序施工单位。十三、安全与文明生产措施施工现场安全生产措施是确保生产顺利和工程质量的保证之一;结合铝门窗工程的特殊性,我公司采取以下几项措施:(1)安装施工时严格执行国家以及企业有关安全生产的法规、规程和安全生产制度:健全和贯穿落实工程安全生产责任制,切实做好“安全第一”和“预防为主”的方针,做到安全生产和文明施工。(2)加强安全生产教育、班组设立安全员,经常检查执行安全生产的规章制度。(3)所有参加施工的作业人员必须经安全技术操作培训合格后才可进入现场施工,特殊工种必须持操作证上岗作业,严禁无上岗证作业;各工种、各工序施工前应由施工负责人进行书面交底后进行施工作业,当生产与安全发生矛盾时,必须服从安全;施工负责人不得强制工人违章冒险作业。(4)安全员应根据本工程项目的特点,结合安全生产制度和有关规定,经常进行现场检查,如发现不安全情况,有权责令停止施工,并立即报告项目经理,经处理后方可继续施工。(5)进入施工现场人员必须戴安全帽、安全带、工具袋,以防人员及物体坠落。(6)施工前必须仔细检查脚手架的牢固程度,电动工具应检验绝缘性能的可靠性,施工机具应检验安全保护装置的可靠性。(7)在高空处作业必须系好安全带,遇到强风、暴雨、大雪等恶劣气候应停止露天作业;工作时必须认真负责、谨慎操作,严防重物下坠伤人。(8)施工现场的电器设备设施必须建立安全管理制度,现场电线、电器设备、设施必须有专业电工经常检查,发现问题立即解决,凡是能触及或接近带电体的地方,均应采取绝缘保护以及设立安全距离标志等措施。(9)电焊操作业必须严格按照操作规程,现场动用明火前必须按规定办妥动火证并配备必要的消防器材,作业时注意周围环境,清除周围杂物和易燃易爆物品;在焊接下方架设接火斗,设专人监护。(10)焊接及安装时禁止在一个工作面上二个不同高度处同时工作,如确实必要应采取有效的安全措施,架设防护棚罩。(11)使用砂轮切割机、角向砂轮等磨削工具时,应清除四周易燃物品,火花飞溅的正向应有不燃烧物体阻挡。(12)施工所需要的易燃物品要有专人妥善保管,现场堆放必须符合防火安全要求,并设“严禁烟火”的警告标志,并配备灭火器,应定期检查灭火设备和易燃物品的堆放处,消除火警隐患,加强对电焊、气焊、气焊设备的管理,加强防范工作。(13)了解自己的工作内容、责任范围及工作程序。(14)妥善安置材料的包装箱、包装纸等废料,不随便乱扔,坚持文明施工。(15)兄弟单位搞好团结,互相尊重、互相体谅、互相帮助。(16)文明施工是企业的形象、信誉的窗口。本工程项目管理人员及施工班组必须做好一切工作,各负其责,从而促进整个工程的场容工作。

    注意事项

    本文(河北某多层购物广场铝合金门窗施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
