欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    重庆巴南区某住宅楼及车库屋面工程施工方案.doc

    • 资源ID:1288103       资源大小:144KB        全文页数:10页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    重庆巴南区某住宅楼及车库屋面工程施工方案.doc

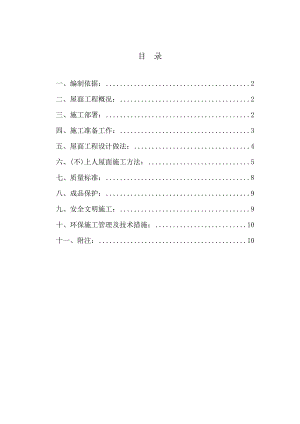

    目 录一、编制依据:2二、屋面工程概况:2三、施工部署:2四、施工准备工作:3五、屋面工程设计做法:4六、(不)上人屋面施工方法:5七、质量标准:8八、成品保护:9九、安全文明施工:9十、环保施工管理及技术措施:10十一、附注:10屋面工程施工方案一、编制依据:1、 XXXX项目已审批施工图;2、 XXXXX施工组织设计;3、 屋面工程技术规范GB503452012;4、 屋面工程施工质量验收规范GB502072012;二、屋面工程概况:XXXXXX项目施工总承包工程位于重庆市巴南区XXXXX片区,由一期二标段3#、11#、12#、15#、17#、18#、8#、20#和三期二标段27#楼共8栋花园洋房(11#、12#、15#、17#、18#、8#、20#楼8层, 27#楼11层),一栋三层幼儿园(3#楼)及地下车库(-1F)组成,地上建筑面积4.5万m2,地下1.8万m2,工程总建筑面积约6.3万m2。屋面工程主要分为有保温不上人屋面和无保温上人屋面两种,屋面均为刚性层屋面。车库层顶为无保温上人屋面;住宅楼层顶和露台及电梯机房顶屋面为有保温不上人屋面。三、施工部署:(一)、屋面工程质量目标:屋面工程施工工程质量达到国家规定的统一标准合格,争创重庆市优质工程。(二)、进度计划安排:屋面工程施工拟安排60天,流水施工作业。(三)、管理人员及施工人员的安排:1、管理人员安排:责任工长:3、11、12、15、17、20号楼: 8、18号楼: ;27号楼: ;专职安全员: 2、施工人员安排:每个施工区段应配备瓦工20人,抹灰工20人,普工20人,防水工10人。作业班长任荣兼职群众安全员,负责施工过程安全管理。(四)、主要机具安排:序号名称数量单位规格型号备注1砼搅拌机1台250L2砂浆搅拌机1台50 L3运输小车6辆4铁锹6把5铁抹子6把6水平刮杠6把7平板振动器3台8滚筒3台9水平尺3把注:表中机具安排数量为每栋楼计划数量。四、施工准备工作:(一)、现场作业条件准备:1、屋面清理:屋面工程施工前应对屋面及女儿墙上所有垃圾、凸出屋面砼块等进行清理,使基层平整、干燥、干净。2、钢筋混凝土屋面,结构层表面应平整、坚实,必须进行蓄水试验,当发现有裂缝、渗漏等缺陷时,必须进行封闭和防锈处理。3、所有出屋面的管道、设备或预埋件均应安装完毕,检验合格,并做好防水处理。4、穿结构的管根在保温层施工前,应用细石混凝土塞堵密实;5、找平层应平整、压实、抹光,使其具有一定的防水能力。(二)、技术措施准备:1、根据设计图纸及相关施工验收规范编制施工方案;2、施工前根据施工方案、设计施工图和标准图集等的要求,对相关的作业班组进行技术、安全交底。3、测量放线:应根据设计施工图在墙上弹出±50cm水平标高线及设计规定的厚度,往下量出各层上平标高,并弹在四周墙上。(三)、材料准备:1、屋面工程所采用的防水、保温材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等符合现行国家产品标准和设计要求。2、施工用各种材料均经检验合格,按计划准备入场。3、水泥宜采用普通硅酸盐水泥或硅酸盐水泥,不得采用火山灰质水泥,强度等级不低于32.5级;石子最大粒径不宜超过15mm,含泥量不应大于1%,应有良好的级配;砂子应采用中砂或粗砂,粒径在0.30.5mm,含泥量不应大于2%。五、屋面工程设计做法:1、有保温不上人屋面构造做法均为倒置式,具体做法如下:1)、40厚C20碎石、卵石砼,掺5%防水剂,内配双向钢筋4200,设纵横间距4m分格缝,缝宽10,缝内嵌沥青油膏。分格缝处钢筋断开1.2厚SBS防水卷材;2)、30厚页岩陶粒混凝土兼找坡,最薄处20;3)、隔汽层;4)、50厚挤塑聚苯乙烯泡沫塑料;5)、3厚SBS防水卷材,同材性粘接剂两道(屋檐、屋面洞口、阴阳角等部位附加1.5厚SBS防水卷材防水加强层总宽350);6)、铺设无纺布7)、刷聚氨酯防水剂8)、钢筋砼结构层,清理干净;注:楼板的管道处浇C20微膨胀细石混凝土(并进行闭水试验),并在35cm宽范围内均刷1.2厚水泥基渗透结晶型防水涂料加强层。2、无保温上人屋面具体做法如下:1)、铺设土工布;2)、铺设碎石层;3)、40厚C20碎石、卵石砼(兼找坡),掺5%防水剂,内配双向钢筋4200,设纵横间距4m分格缝,缝宽10,缝内嵌沥青油膏。分格缝处钢筋断开1.2厚SBS防水卷材;4)、3厚SBS防水卷材,同材性粘接剂两道(屋檐、屋面洞口、阴阳角等部位附加1.5厚SBS防水卷材防水加强层总宽350);5)、铺设无纺布;6)、刷聚氨酯防水剂;4)、钢筋砼结构层,清理干净。六、(不)上人屋面施工方法:(一)、施工工艺流程:1、上人屋面做法:基层清理刷聚氨酯防水剂铺设无纺布SBS卷材防水层水泥砂浆保护层钢筋砼面层(兼找坡)铺碎石层铺土工布回填土2、不上人屋面做法:基层清理刷聚氨酯防水剂铺设无纺布SBS卷材防水层保温层铺设隔汽层弹线找坡陶粒找坡层钢筋砼面层(二)、具体施工方法(不上人屋面):1、基层清理:基层清理冲洗干净,管道周边封堵并进行闭水试验合格。2、刷两遍聚氨酯防水剂,涂抹时待一遍干后刷第二遍。3、铺一道无纺布,刷第二遍聚氨酯防水剂时,边刷边铺无纺布,铺好后再刷一道聚氨酯防水剂。4、防水层:防水层为3厚SBS防水卷材;防水层施工前,应检查排汽道是否被堵塞,并加以清扫。然后在排汽道上粘贴一层隔离纸或塑料薄膜,宽约200mm,在排汽道上对中贴好,完成后才可做非焦油聚氨酯涂膜防水。防水层施工时不得刺破隔离纸,以免界面剂流入排汽道,造成堵塞或排汽不畅。5、保温层:保温层为50厚挤塑板。倒置式屋面施工,防水层施工后应进行全面检查无缺陷,并试水不渗漏和不积水后方可进行保温层的施工。保温层铺设时按从远至近的顺序铺贴,紧贴基层铺设,铺平垫稳,找坡正确,与防水层不得架空,拼缝应严密。分层铺设时,上下层板块缝应错开,表面两块相邻的板边厚度应一致,并嵌填密实。破损应补好,碎块应用胶结料胶结后使用。如遇基层不平处,需先同性质材料垫平。保温材料应置于库房中,架空放置,不得受潮。使用时应轻取轻放,防止损伤断裂,缺棱掉角,保证板的外形完整。 6、找坡层:找坡层为页岩陶泥混凝土找坡,最薄处30厚,坡度2%。施工前应先将基层表面清净,根据墙上+50cm水平标高线及设计规定的垫层厚度,往下量出垫层的上平标高,并弹在四周墙上。然后拉水平线抹水平墩,其间距2m左右,根据设计要求厚度找出泛水坡度,最薄处为20mm,坡度为2%,按坡度要求拉线找出最高和最低的标高,抹出坡度墩,用来控制垫层的表面标高;找坡层设40mm宽的分格缝,并在女儿墙上弹上分格缝控制线。分格缝应纵横贯通,贯穿到底。从最里端退着往外铺,虚铺厚度以找平墩为标志,比找平墩高出3mm,然后用平板振捣器振实找平,如厚度较薄时,可随铺随用铁锹和特制木拍板拍压密实,并随即用水平刮杠找平,用木抹子搓平或用铁滚滚压密实,全部操作过程要在2h内完成。找坡层的坡度是施工的关键,作业时必须先冲筋(冲筋方向应与坡度方向一致),坡度经检查无误后,方可进行找坡层作业。7、排汽道:排汽道间距横向6m,纵向6m,缝宽40mm,中间填塞炉渣块(筛出粉粒及小碎粒),其上覆盖一层宽300mm的普通石油沥青油毡,以防止抹基层找平层时砂浆流入炉渣空隙中堵塞排汽道。在排汽道上部基层上留宽20mm的分格缝,缝内嵌填沥青防水油膏(图1)。排汽道与找平层分格缝重合,排汽道纵横相通。排汽管设在排汽道交叉处,应设置在结构层上,穿过保温层的管壁应打5100排汽孔,成梅花形布置,纵横贯通。排汽管由80的PVC管制作,高出屋面250mm采用2100,500mm长钢筋(防腐),十字交叉固定在找坡层中。图1排汽道1-防水层;2-炉渣块;3-沥青防水油膏;4-沥青油毡条为避免排汽孔与基层接触处发生渗漏,应做防水处理,排汽孔外壁做增强附加防水卷材层,防水卷材上口用金属箍卡牢,并用硅酮密封膏密封(图2)。图2排汽孔1-防水附加层;2-80PVC排汽孔;6、 (不)上人屋面钢筋砼面层:40厚C20碎石、卵石砼,掺4%防水剂,内配双向钢筋CRB550R5200,设纵横间距6m分格缝,缝宽10,缝内嵌沥青油膏。分格缝处钢筋断开1.2厚SBS防水卷材;按设计要求在基层上弹分格控制线:6m见方,缝宽10mm在基层上弹纵、横控制线。严格控制面层标高。分格缝采用放置分格缝木条的方法,砼浇筑完毕,将分格缝木条嵌入已定分格缝的位置上,木条上平与面层上平一致,终凝前取出分格条。七、质量保证措施:1、 材料要求:所有入场材料必须有合格证,防水涂料、卷材、屋面砖必须经复试合格后方可入场。聚氨酯甲、乙组份及固化剂、稀释剂等为易燃品,进场入库后贮存于阴凉干燥处,严禁与明火接触。2、 卷材防水层及涂膜防水层应按屋面面积每100抽查一处,每处5m,且不得少于3处。3、 屋面坡度应准确,排水系统应畅通。4、 找平层应平整、压光,并不得有起砂,酥松、起皮现象,平整度不大于5mm。不允许有凹凸不平和起砂等缺陷,基层含水率要求在9以下。5、 防水层施工后应进行泼水试验,无渗漏、无积水为合格。6、 节点做法应符合设计要求,封固严密,不得开缝、翘边。水落口及突出屋面设施与屋面连接处,应固定牢靠,密封严实。八、成品保护:1、 不得在已完成屋面上拌和砂浆及堆放杂物。2、 保护层施工前,如需在已施工的找平层上推小车运输,应先铺脚手板车道,以防止破坏找平层表面。3、 找平层施工完毕,未达到一定强度时不得上人踩踏。4、 雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。5、 防水层施工完毕,严禁锐器触及面层,破坏防水材料。严禁放置重物及易损坏防水层的物品。施工人员应穿软底鞋,严禁穿带跟或带钉鞋进入施工现场内。6、 穿过屋面防水层处的管位,施工中与完工后不得损坏变位。7、 屋面变形缝、水落口等处,施工中应进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。8、 屋面施工时不得污染墙面、檐口侧面及其他已施工完的成品。9、 在已铺好的保温层上不得施工,其他作业施工前,采用走道板作覆盖保护,保证保温层不受损坏。10、 保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。九、安全文明施工:1、 施工前必须进行安全技术交底;2、 工人进场时必须进行三级安全教育;3、 所有进入施工现场的工作人员均应戴安全帽;4、 现场严禁吸烟;5、 施工现场应配备足够的消防器材;6、 施工结束后应立即清理现场,做到工完场清;7、 塔吊吊运物料时吊斗应尽量避免从操作人群上空运行。8、 水泥、砂、石、混凝土等材料运输过程不得随处溢洒,及时清扫撒落地材料,保护现场环境整洁。十、环保施工管理及技术措施:1、环保施工管理:根据项目环境计划,防水施工是对环境影响的一项重要环境因素,作为防水卷材的边角料有毒有害固体废弃物的处理,采用与材料供应厂家回收集中处理的办法。聚氨酯及其它液体辅料包装桶也采用由材料供应商随供随回收的办法,现场不作存放。2、技术措施:(1) 施工前对操作班组进行技术交底,要求各种配料的合理使用,减少废物的产生。(2) 对于废物的处理由专人负责,并对处理作相应的记录。(3) 现场根据应急预案,进行应急预演,做到有备无患。十一、附注:(一)、防水材料的具体施工方法、注意事项等已在防水工程施工方案中详细阐述,此处不再赘述。附:防水工程施工方案。此处补充屋面水落口防水节点做法详图:如图一、图二图一:外置式屋面水落口图二:内置式屋面水落口

    注意事项

    本文(重庆巴南区某住宅楼及车库屋面工程施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
