中学300米田径运动场塑胶工程施工组织设计.doc
-
资源ID:1289044
资源大小:170KB
全文页数:42页
- 资源格式: DOC
下载积分:10金币
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
中学300米田径运动场塑胶工程施工组织设计.doc

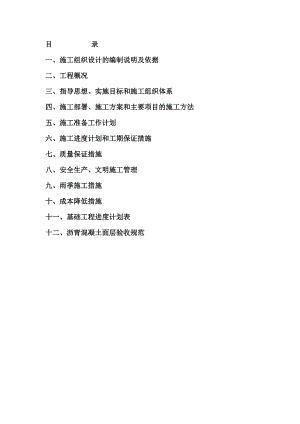

目 录一、施工组织设计的编制说明及依据二、工程概况三、指导思想、实施目标和施工组织体系四、施工部署、施工方案和主要项目的施工方法五、施工准备工作计划六、施工进度计划和工期保证措施七、质量保证措施八、安全生产、文明施工管理九、雨季施工措施十、成本降低措施十一、基础工程进度计划表十二、沥青混凝土面层验收规范一、 施工组织设计的编制说明和依据1、 编制说明本施工组织设计系对怀柔红螺寺中学300米田径运动场塑胶工程编写的,它体现了我公司对工程施工的总体认识和全盘布置。在施工方法的合理性、施工技术的可行性和完成工期的可靠性上作了充分的阐述,反映了我公司工程施工组织管理的综合实力,以期建设单位在本施工组织设计查阅和审定时,增强对我公司的了解和信任。我们将遵照我公司工程施工管理程序,在技术交底和图纸会审后,按本施工组织设计拟定的原则指导施工,确保工程优质高速的完成。(一) 排水:场地采用内环沟排水方式。(二) 场地标高:因场地现状,依校方要求而定。(三) 结构:方案一(辅助场地铺设塑胶): 原素土夯实,设计达到标高后,在此基础上做250mm厚12%石灰土底层; 在石灰土层上铺150mm厚无机料; 在无机料上铺50mm厚中粒式沥青混凝土; 在中粒式混凝土上铺30mm厚细粒式沥青石屑; 在细粒式沥青石屑上铺13mm或9mm塑胶面层; 在细沥青层上铺13mm厚塑胶跑道。方案二(辅助场地铺设方案)(1) 跑道部分:原素土夯实,设计达到标高后,在此基础上做250mm厚12%石灰土底层;在石灰土层上铺150mm厚无机料;在无机料上铺50mm厚中粒式沥青混凝土;在中粒式混凝土上铺30mm厚细粒式沥青石屑;在细粒式沥青石屑上铺13mm或9mm塑胶面层;在细沥青层上铺13mm厚塑胶跑道。(2) 辅助场地部分: 原素土夯实,设计达到标高后,在此基础上做250mm厚8%石灰土底层; 在石灰土底层上铺方砖。2、编制依据我公司在勘察了施工现场后,编制了工程施工组织设计,其编制依据是:(1) 怀柔红螺寺中学300米田径运动场塑胶工程若干要求及现场条件(2) 塑胶跑道基础施工质量控制要求(3) 中华人民共和国国家技术监督局发布的塑胶跑道国家标准(GB/T14833-93)(4) 怀柔红螺寺中学的现场和周围环境的实际情况及施工条件二、 工程概况工程名称:怀柔红螺寺中学300米田径运动场塑胶工程建设单位:怀柔红螺寺中学面积:9789.02平方米基础工期:25天三、 指导思想、实施目标和施工组织体系1、指导思想鉴于本工程的重要性和影响力,我们的施工组织指导思想是以质量工期和服务为中心,建立施工管理体系、质保体系和安全生产文明施工保证体系。选配高素质的项目经理、技术负责人、施工管理人员和工程技术人员,组成严谨、高效的项目经理部,优化配置生产资源,实行施工过程中的动态管理,遵循“安全第一、质量之上”的企业宗旨,严格按照设计图纸和施工验收规范,优质、高速组织施工,我们的质量方针:是:“一流管理,一流工程,一流服务,一流信誉”。2、实施目标工期目标:此工程有效工作日为25天,如发生气候、灾情、事故等施工中不可抗拒的因素,则工期相应后延。在此期间,我们将精心安排布置,合理组织人、材、机等措施,按期完成该项工程。质量目标工程竣工一次验收合格,达到优良等级标准。安全目标精心布置施工现场,严格遵守各项安全生产规章制度,确保无重大责任事故发生,一般事故发生率不超过3。成本目标强化科学管理,积极采用新工艺、新技术、新材料、做好人力、物力、财力的合理调度和平衡,抓效益、降消耗,提高经济效益和校园效益。3、施工组织体系我们将全面贯彻质量管理和质量保证标准,根据质量手册和程序文件,建立完善的施工组织管理体系和质量保证体系。针对工程特点,对施工全过程中与质量有关的全部职工活动进行管理和控制,使全体人员按各自的责任承担相应的职责,对特殊关键部位和过程设置控制点,实行旁站监控制度,为落实各项指标我们将组建“怀柔红螺寺中学300米田径运动场塑胶工程经理部”,下设技术、质量、安全、成本、材料、劳动力设备调配等管理部门。组织强有力的施工指挥系统,充分发挥统一指挥协调和调度作用。见施工管理体系方框图施工管理体系框架图 项 目 经 理施 工 负 责 项 目 经 理技术测量试验预算材料设备总 工 程 师文明生产安全施工财务办公室作 业 区四、 施工部署、施工方案和主要项目的施工方法(一) 施工部署施工作业划分分两个方案方案一:全场铺设塑胶面层方案二:除辅助场地方砖区全部为塑胶面层第一部分:跑道及半圆(塑胶铺设区)第二部分:辅助场地(方砖铺设区)(二)施工方案为使施工中各项工作有条不紊的进行,对运动场的施工采取交叉作业、平行施工的方式,其顺序及各阶段的工作内容作如下安排:第一阶段(准备工作)有效工作日:3天1、 接通水、电、组织人员进场,架设搅拌设备。2、 现场勘测:对原有的地形、地貌作全面勘查、测量,以确定施工办法及采取的措施,并对地下构筑物状况查明准确。3、 原材料购置:积极联系工程中所需原材料,对商家提供的原材料进行检验或请其提供合格证明、质检报告,并选定合格商家签定协议。4、 办理各种手续:及时与设计单位、建设单位、监理部门取得联系,办理好开工、工序验收、设计变更、施工问题处理等手续,以取得工作中的支持、帮助和指导。第二阶段:有效工作日:5天1、 挖运土方及检压:将运动场内超高土方挖出,并运出施工现场,每挖出一段面(100米或2000平方米左右),用推土机配合人工检整找平,随后按先轻后重的方式,用8T15T压路机进行碾压。2、 混凝土盖板准备:定制钢模板、钢筋进场制作、搅拌、振动设备到现场,并检验合格。第三阶段:有效工作日:5天1、 外进砂,同时进行整平、压实。2、 跑道级配碎石基础,清除原有跑道区杂物,经测量后开挖 超高土方,铺装级配碎石。第四阶段:有效工作日:8天1、 球场检压,足球场检压后,进行测量检验,不符合要求的, 再整平检压,直到达到标准为止。2、 塑胶区沥青摊铺,沥青混凝土必须达到规定指标,摊铺时, 底层、面层平整度均应按规定要求。3、 混凝土盖板安装:混凝土盖板安装完毕后,对其高程、平 整度、直顺度进行检测,发现问题,及时调整。4、 球场修整、养护:利用已安好的给水系统,定时养护、修补。 5、 建砂坑:按规范要求,砂坑修建完毕。第五阶段有效工作日:2天1、 继续球场修整养护2、 塑胶区沥青摊铺完毕,如达不到规范要求,则破除返工。3、 混凝土盖板封口:混凝土盖底调整无误后,封口养护。 第六阶段 有效工作日:2天1、 清场:拆除施工设施及施工生活设施,清理干净。2、 工程报验:经自检后,整理好竣工资料,呈报建设、设计、监理单位准备交验。(三)主要项目的施工方法A、灰土基层施工工序:检整压实原地面 测量放线 拌合 摊铺 检整碾压检验 局部处理 检测养护 交付验收 1、检整压实原地面 清除原场上草皮、腐植土、建筑垃圾等杂物,并进行压实。 2、测量放线 按图纸测量确定平面位置及高程,并划分为方格网控制,做好控制桩,完后进行复测,确保定位准确。3、拌合 按配比采用机械集中拌合,拌合剂量应准确,拌合时间每鼓不得少于规定时间,以保证拌合均匀。4、摊铺 摊铺前应确定摊铺系数,采用方格网控制厚度,熟料用机动车运到现场,分两层摊铺,摊铺面层表面应无杂质或石料等。5、检整碾压每层摊铺完后,先用履带式推土机进行碾压,以稳定虚铺层,刮平后用压路机进行碾压。碾压采用先轻后重、先外后里的方式进行,第一次碾压完毕后,及时挂线检整,达到要求后再进行重型碾压,不得少于三遍。6、检验采用环刀法进行检测密实度,按规范要求的点数严格检查。 7、局部处理对检查不合格的段面,挖开换料,重新回填压实、整平。 8、检测养护按方格网控制高程,再次挂线检整,确保其平整度、高程、坡比等,达到设计标准。养护采用草袋(麻袋)施水养护,养护期不得少于七天,养护时不得施水。 9、交付验收验收前,做好工序、实验、检测等资料,清理好运动场后,请有关单位进行验收。B、无机料基础施工顺序:清理整平土 测量放线定位 进无机料整平 洒水碾压 挂线检整 滤水检查1、清理整平土基:清除原运动场上草皮、腐植土、建筑垃圾等杂物,并进行压实。 2、按图纸测量确定运动场平面位置及高程,并划分为方格网控制,做好控制桩,完后进行复测,确保定位准确。 3、进无机料整平无机料必须符合运动场要求,滤水性好,粒径不得超过标准,无机料进场挂线摊铺整平。 4、洒水碾压碾压时按先中间后两边的方式进行,首先用履带式推土机将无机料压实、稳定,再洒水后用压路机反复碾压,不少于三遍。碾压后,挂线整平。 5、挂线检整测量核定高程和位置,按设计要求分网格挂线整平,确保其误差不得大于设计要求。C、沥青混凝土面层施工工序:清扫整理基层 测量放线定位 检验原材料 摊铺碾压调平 测定检整 加压 交付验收1、清扫整理基层清除基层的杂物,并进行压实。 2、测量放线定位按图纸测量确定摊铺的平面位置及高程,并划分为方格网控制,做好控制桩,完后进行复测,确保定位准确。 3、检验原材料原材料(沥青混凝土)购置前,严格按照设计规定的各项指标对样品进行检验并出具检验报告,交建设单位、监理认可后方可与厂家签订进料协议。摊铺过程中,随机抽检,如发现质量指标不符,立即停工,整改后在施工。 4、摊铺摊铺前应确定摊铺系数,采用方格网控制其厚度,沥青混凝土用机动车运到现场,温度不低于120140,采用摊(拖)铺机人工配合,摊铺面层表面无杂质。5、碾压调平碾压前,沥青混凝土温度必须控制在110140,每层摊铺完后,及时进行碾压。碾压采用先轻后重、先外后里的方式进行。边角用热夯夯实,热铬烫平。6、测定检整 第一次碾压完毕后,及时检整,用3米直尺检查其平整度,用水准仪测定高程跟踪检测,如发现不合格的段面,标明位置,及时调整。7、加压 按方格网控制高程,再次检整,确保其平整度,高程、坡比等,达到设计标准后再进行重型碾压,不得少于三遍。 8、交付验收 验收前,做好工序、试验、检测等资料,清理好沥青混凝土面层后,请有关单位进行验收。五、施工准备工作计划1、三通一平准备水、电与校方联系后安装计数表,接通到施工现场。作好施工前准备。运料和出土在校园内如有抛洒,及时派人清扫,以保持校园环境整洁。 2、材料准备中标后正式开工前,及时向建设单位提供详细的材料量及进场计划,安排材料分批量进场,以便监理工程师有充分的时间进行材料的检验和自给。详见检验程序图材料检验程序图进 料 总 量 计 划批 量 计 划供 货业主监理监督供应商检验合格报告我方取样检验业 主 检 验 证不 合 格 品退货拒收按规定检验办理交验资料、记录台帐工 程 使 用 3、工程准备为确保工程的工期和质量,必须做好技术准备工作。(1) 技术交底和图纸会审:对施工图认真地组织图纸会审和设计交底,做好变更记录,修定施工组织设计,编制各工序分部工程的作业计划,且落实到工长、作业队和班组,逐级交底,内容包括本工程施工组织设计的主要内容和承包项目经理对本工程的总体布置;各工序之间的作业情况;安全、文明施工与环境情况;分层分项交底,落实到责任人和操作工人。(2) 建立测量控制网:根据施工坐标和水准点,用自动水准仪建立适合本工程的测量定位网络和高程控制网络。重要的控制坐标要做好永久性坐标点。(3) 做好各种原材料的检验和各结构层组成材料的试配工作,对工程使用的半成品和预制构件要抽样送检。(4) 做好前期各种技术交底工作,并将原始资料整理归档。 4、机械设备准备按照施工组织设计拟定的进场机械设备,选择合理机型、合理功率配置机械,配备相应的维修人员,保证机械的利用率和完好率。 5、劳动力准备按照劳动力进度计划,我们将分期分批派出最优秀的劳务队伍驻工地。进场前进行入场质量、安全意识教育,认真组织交底。特殊工种持证上岗。六、施工进度计划和工期保证措施1、施工进度计划:我单位将在建设单位规定的工期内将宁夏六盘山中学400米标准田径场塑胶及人工草坪工程全部实施完毕。2、工期保证措施:确保总工期目标实施是我公司施工期间的重要指导思想。我们将采取交叉作业、平行施工的方法进行施工,为此,拟定措施如下:(1)由项目经理统一指挥各作业面之间的施工,协调、调度工作,对每层的流水段确定进度目标,及时分析影响进度的因素,预测、反馈,提出改进措施。(2)作好施工配合及前期准备工作,拟定施工准备计划,专人逐项落实,确保后勤保障工作到位。(3)主动与气象部门联系,大雨停产整顿内务,小雨坚持干力所能及的项目或质量不受影响的工序。(4)合理分解总进度计划,落实至每道工序,项目部每半月检查一次,随时调整机、财、材。(5)每星期一次团体调会,即时解决施工中的问题。(6)确保施工设备及时到位和投入使用,搞好设备的维修和保养,保证设备的完好率和利用率。(7)加强技术、质量管理,认识有优质才有高速的辨证关系。(8)提请报验的工序,必须做到自检优良,填好资料再报检,减少验收环节中的耗时。七、质量保证措施1、质量目标 本工程总的质量目标是工程量达到优良工程等级,具体质量目标如下:(1) 质检员以国家规范要求的标准,检查各工序的工程质量。(2) 排水施工严格按国家规范(GB/T1483393)的要求执行。(3) 排水沟、管涵和检查井定点、定位精确。(4) 各类质量保证资料同步到位,各类质量验收评定资料和各类施工文件、资料同步到位,形成文件管理制度。(5) 各工序验收实行三级检查验收制度(质检员、项目部质检员、监理工程师),质检员实行旁站监督制。2、质量管理体系建立以我公司总工程师领导,项目经理直接管理,质检员基层检查的三级管理体系,形成一个从项目经理到施工班组的质量管理网络,项目机构及职能详见下图:项目部技术负责人项目经理部质检负责人进 料 总 量 计 划施工员测量员实验员质检员材料员优 良 等 级 工 程 3、质量检测程序及保证措施 根据ISO9001质量保证体系标准,我们制定两极质量保证计划:(1) 经建设单位和监理认可由公司总工审核下达的施工组织设计(按施工图编制)的执行令。(2) 由公司总工下达项目部质量体系运行管理的指令。(3) 项目部技术负责人下达执行公司总工审核的施工组织设计执行令。(4) 项目部技术负责人向各作业队下达各工序质量标准和质量执行计划令。(5) 优化施工组织设计,编制工序的作业设计与保证技术标准的措施。(6) 组织图纸会审,做好分级技术交底工作并做好详实的记录。(7) 各类原材料的试配、检测均在使用前取得建设单位监理认可的正式结果。(8) 采用质量预检中的因果分析图,制定预防、纠正措施对策表,开展质量统计分析,掌握质量动态,追踪“病症”,“对症”下“药”。A、 找出原因,分析原因。B、 找出主要影响因素、拟定效果。C、 认真执行措施、检查效果。D、 总结经验,纳入标准,处理遗留问题,全面执行标准化工作,统一现场生产、管理。(9) 所有原材料、半成品必须有才质证明、出厂报告,水泥还必须有质检试验报告,不允许不合格品投入使用,无出厂证明、出厂报告和复检报告的材料禁用。(10)坚持工序检查验收制度(11)施工测量前对仪器进行认真校核,及时消除测量中产生的误差,采用经纬仪控制轴线,对搅拌设备和计量器具进行检查,消除故障,减少误差。(12)图纸会审后,以建设单位和监理签发的文件或图纸作为正式施工依据,对施工中发现的问题,坚持按规范做变更或签证手续,经建设单位监理或设计签发后,方可认为有效。(13)强化质量检测工作和施工质量的规范化、标准化、程序化管理。工程质量检验流程图器材检验入库检查发放检验退库检验专 业 检 验专 业 试 验确 认自检、互检施工检查记录专业检验工序随机检查巡回检查资格监督检查操作规程检查施工程序检查班组之间工序交接工序交接记录工序交接检查隐蔽工程检查隐蔽工程检查记录确认整体性能实验试运检查全面检查部门质量保证文件审查工序检查工程检查竣工验收质量保证文件 4、质量管理制度(1)三检制度:实行自检、互检、专检制度,均由班组长、质检员、项目技术负责人检查,并做详实的文字、表格记录。(2)质量否决制度:经检验不合格成品、半成品坚决予以退货、拒收和返工处理,并采取必要的纠正的预防措施。(3)成品保护制度:重点保护已成型的结构、管涵及井室,按作业指导书有关条款认真执行。(4)质量文件记录制度:质量记录是质量保证的依据,做到真实和详尽。(5)竣工服务承诺制度:在施工过程中,按建设单位指定在建筑醒目处镶嵌标牌,注明建设单位、设计单位、施工单位、监理单位以及开竣工日期,虽是一种纪念,更是一种承诺。我公司将主动做好用户回访工作,按合同规定实行保修服务。(6)培训上岗制度:工程项目部所有管理、操作人员应经过业务知识、技能培训,并持证上岗,因无指挥员、无证操作造成工程质量不合格或出现质量事故的,除要追究直接责任外,还要追究分管领导责任。(7)施工中计量管理制度: A、计量仪器必须经技术监督局验证,有标签标识,并统一建卡专人保管 B、计量配备成套率达99%,送检率100%,工作检测率95%。 C、原材料检测要及时做好记录,发现尺寸超过正负公差范围时立即通知有关部门和人员。 D、定期和不定期对混凝土搅拌设备的计量进行检查、调整。 E、测量仪器经常校核并做好记录以消除测量中的误差。 F、所有测量、测试仪器精心维修、保养、妥善存放。八、安全生产、文明施工管理(一)安全生产管理1、安全管理(1)安全责任制: 建立以项目经理为首的安全生产保证体系。项目经理是项目工 程施工现场安全生产的第一责任人,要制定改善职工劳动条件、预 防伤亡及各类事故发生的安全生产目标及实施计划和步骤。充分发 挥主管生产的管理人员和职能组织的作用。从人力、物力、财力等 方面保证安全生产规章制度的贯彻落实,并使其成为施工现场全体 职工的自觉行动。各种安全规章制度由项目经理部发布。(2)安全技术措施: 在施工操作的各类活动中,必须首先规范其行为,采取相应的技术措施,制约可能出现的不安全因素。安全技术措施应按行业要求结合现场特点形成文件化标准或程序。安全技术措施由主管生产的副经理编制。(3)安全技术交底: 由主管安全生产的项目经理部副经理和安全员,定期地向有关人员进行技术交底,并应结合现场情况地对相关人员进行对应的安全技术措施部分交底。交底情况应加以记录。必要时应有针对性地对安全技术措施作出补充和修订。(4)安全检查制度: 应首先确定安全检查的频度和定期检查的时间。标准的检查记 录和事故隐患整改通知单,整改措施要定人、定时间,限期整改。专业检查可执行建筑施工安全检查评分标准。(5)安全教育: 教育的内容主要有:安全管理制度、安全操作规程、安全技术措施和安全防护措施。在定期进行教育的同时,应及时对新进场人员进行安全教育和结合情况的变化实行应试教育。使安全操作防护技能成为职工素质教育的重要内容。安全教育应作出记录。(6)特种作业持证上岗: 易危害自己的和他人的作业。此等作业必须具有相应的技能和防护措施。施工现场凡涉及以上或类似的作业,作业者必须经过相应专业培训,并取得有效的资质证件,方能上岗。2、安全防护(1)交通安全管理:安全标志按现场需要制作和设置,以警示作业和其他人员,采用相应的操作程序或避让措施,防止不安全因素的发生。如机电设备运行状态的标志。机械设备运行时可能发生的危害预防或警示标志,危险作业地段的防护标志等。标志牌应设置充足、牢固,确实发挥警示在前的作用。(2)防护设施: 防护设施包括施工作业的安全防护设施与作业危害预防防护设施。各种设施应安全、稳定、有效。3、施工用电 工地线路应尽可能地架设在道路一侧,不妨碍工地繁忙的作业和交通,同时考虑高大机械进出和运行方便;应选择地质条件好、经济合理的路线,尽量减少转角和跨越,使路线最短;高低压线架空线禁止跨越工地上堆积易燃材料的地方,导线弧垂至建筑物的垂直距离应在2.5米以上。 施工用电设备的陪电箱,在应设置在分支线始端,方可安装在电杆上。其距地面高度以1.8米为宜,且一旦发生事故,能迅速拉闸切断电源。 配电箱、开关箱露天设置,应有可靠的防雨措施。运行状态应予以标识,必要时应加以维护或设专人看守,防止非电工、操作者的错误操作或乱动。各种电器与开关箱联接必须使用专用开关插销,不准搭挂导线使用。 4、施工机具 手持电动工具及小型电动机操作,均应配备防护工具或防护设施。在装置前其规格和性能必须进行鉴定,合格后方可使用。使用中,每一开班前也应加以检查,验证其完好有效。(二)文明施工管理 1、场容场貌(1)现场围栏及出入口 现场围栏是将施工现场及周边环境加以隔离的设施,防止施工现场与周边环境的相互干扰,即有利于外部环境,又便于内部施工。围栏通常采用砌砖墙或钢板护栏两种形式。 施工现场出入口应设置门扇或栅栏、牌架等,明显地标出工地进出口。需要时,应设专人为进出口的交通和安全值班。(2)现场标志 现场应设置标志牌: 现场牌应注明:工程名称、项目负责人、建设单位、设计单位、监理单位、质量目标、工期及主要工程内容。(3)现场布置 施工现场应包括基地和施工作业现场两部分。 现场布置应与“施工组织设计”一致,必须变动的应作出补充设计现场布置应体现科学、文明、合理、方便的原则。(4)现场及作业面保洁,是文明施工的重要表现。 现场和作业面的土方和施工用材料,应按施工组织设计方案对置。一般不得对置在道路和沟槽两侧。 为保持校园内整洁,设置相对稳定的保洁工,保持现场经常性的整洁。2、综合管理(1)综合管理 治安与保卫的目的。在运动员和教育组织进入现场的人员,预防和制止犯罪,纠正违纪行为,为施工过程提供安定有序的工作环境。 现场应设立治安保卫组织机构和群防治安保卫体系,各职能部门应建立责任制,订立责任状。项目部、施工处有分管领导,下配专职或兼职管理人员,其职责应明确。 进入施工现场的劳务分包人员必须逐个进行鉴定和登记、控制,发生变动时应及时补充登记。(2)文明施工教育与制度 施工现场应订立文明施工的有关制度和教育制度,并加以记录,消除一切不文明行为。文明施工教育与制度至少应包括以下内容: 遵守操作规程,禁止野蛮施工; 爱护现场设施和设备、工具,保持现场整洁; 遵纪守法,不斗殴、不聚重赌博,不进行违法违纪活动; 注意自身修养,着装整齐,按规定佩带劳保用品。(3) 职工遵纪守法职工应按规定的时间上下班,留驻工地的人员也应按时间起居。 职工出勤状况应加以记录; 工地禁止酗酒和斗殴,禁止各种以盈利为目的的经营活动,禁止聚重赌博和违法违纪的文化娱乐活动; 施工现场的一切材料,包括裁余材料、报废材料和构造拆卸材料,都属于公有财产,不准个人私有和变卖。3、消防(1)消防设计 生活区、和平加工区、机电设施、仓库、易燃物品贮存场所和使用明火的地方应保持通道畅通,并易于置取或使用。消防栓应保护完好,不再掩埋或非消防使用。(2)明火管理制度 明火用具应与易燃物品保持适当的安全距离,散落用具外的明火应及时熄灭。明火用具用于室内应设置排烟管道。 明火用具应由专人负责使用和管理,作到“人离火熄”。九、雨季施工措施 制定雨季施工措施,是施工作用计划按期执行的保证。高温、雨季施工期,采取措施如下:1、 施工作业计划本着集中力量、分段突击、完成一段再开挖另一段的原则进行实施作业,做到随挖、随填、随压,不得隔日作业。2、 沥青混凝土拌合物运输必须用双层布覆盖保温,沥青表面混凝土拌合物运输、摊铺、振捣做面工序应紧密衔接,缩短工序时间,减少势量损失。十、成本降低措施 1、确保质量、工期、安全三要素是最实在的成本降低,也是项目部全体员工共同奋斗的目标。2、加强各工序间的搭接,合理调度人、材、财、机,减少浪费。3、开工前编制施工预算成本、材料计划和自然耗损计划,按计划量发货。 4、每天做到完工清料,并考核用料情况。 5、采购应在计划指导下进行,不可盲目地乱购乱采。 6、采取灵活的措施拟定合理的合同,以保证供应商所供材料质量好、数量全,价格合理。 7、实行务实的工作方法,充分调动人员资源的潜在力。十一、基础工程进度计划表十二、沥青混凝土面层验收规范 1、面层细沥青混凝土(沥青混凝土体育场地面层专用配方)沥青占总重量的6%8.5%,骨料占91.5%94%,其中骨料粒径在1毫米到5毫米的占54%,骨料粒径在0.5毫米到1毫米的占45%,骨料粒径小于0.5毫米的占1%,细沥青混凝土的厚度为3厘米到5厘米。 2、外观 整洁、粘结牢固,不能有碾压轮迹、裂缝和油包。与塑胶结合的水泥构件不能有油渍。 3、平整度 用3米直尺靠量小于5毫米。 4、凹坑 场地喷水后,积水面积应小于总面积的3%。 备注:1、 坡度、厚度、标高按设计要求检查。2、 沥青质量标准:针入度1/10毫米60,软化点50,延伸度60厘米。3、 沥青质量指标:抗压强度R2025kg/2,热稳定系数Kt=R20/R203.5,体胀率1%,体吸收率3%6%。4、 密实度:基层95%,沥青层97%。目 录一、 编制依据二、 编制说明三、 工程综合说明四、 施工组织设计五、 无脱粒混合型塑胶面层施工方案六、 质量创优施工措施七、 安全施工、文明施工措施八、 雨季施工措施九、 环保与消防保卫措施十、 工期保证条件十一、 塑胶面层工程进度计划表一、编制依据 1、怀柔红螺寺中学300米田径运动场塑胶工程若干要求及现场条件 2、我公司的生产施工实力及有关生产、施工技术力量编制二、编制说明此工程文件中的施工组织设计方案按建设单位提供的技术文件及现场条件,结合我公司的生产、施工技术力量编制三、工程综合说明1、项目名称:怀柔红螺寺中学300米田径运动场塑胶工程2、塑胶面层总面积:方案一: 9789.02 平方米 方案二: 8741.72 平方米3、承包方式:包工包料4、类型:混合型5、工期:20(不可抗力因素除外)6、工程质量:优良7、质保期:十年四、施工组织设计 1、施工人员编制: 2、各岗位责任制(1)项目负责人:全权负责该项目的工程施工、人员安排及与各方的协调工作。(2)技术负责人:全面参与工程全过程并监督工程质量,负责解决施工过程中出现的技术问题。(3)施工队长:协助项目负责人做好工程施工中的进度及人员安排与技术负责人一起商定施工设计,并负责施工现场的安排。(4)安全员及质检员:负责整个施工过程的安全监督、常规安全检查及各工序是否符合规范要求,并随时全过程抽检。发现不合格因素及时于前一工序消除,保证全过程的整体质量合格。(5)基础监督及测绘:负责场地基础的施工监督及测量计算、场地划线。(6)施工队员:根据施工设计及工艺要求,进行配料、摊铺等岗位的具体工作,并作好上下游工序的衔接工作。五、无脱粒混合型塑胶面层施工方案 1、施工前期准备(1)对照塑胶跑道施工组织计划,明确分工,各司其职。(项目负责人)(2)检查设备、机具状态。(电工、安全员)(3)效验计量器具。(测绘、计量)(4)测量天气状况。(5)现场实验,设计配方。(质检员) 2、施工工艺(1)定位:清理基础面、检查基准点、定位放线。设计合理的摊铺顺序(由内到外),接缝位置(分界线处)、定模板条(分道线处)。(2)配料:根据现场设计的配方进行配料,严格按照配方,准确计量甲组、乙组、催化剂等,并搅拌均匀,各批次配料的搅拌时间、速度、方式要一致。(3)摊铺:配料完毕后应尽快运至摊铺现场,在事先计算好的固定面积内倒料,均匀分布,利于流平和保证厚度。摊铺时注意配合,尽量作到一次成功,减少回耙次数。摊铺时及时扫泡,利于反应气体的排出和塑胶的固化。摊铺人员在各批次摊铺的结合部位作好标记,利于下道工序进行。(4)撒颗粒:根据表面固化程度、天气状况,按照二次摊铺的工艺要求,掌握好摊铺时间,用量准确,摊铺均匀,以保证表面平整美观;并注意结合部位的标记,完工后使其无结痕。(5)接缝处理:后续施工时应将前道铺设的边角修隔整齐。使两次摊铺的塑胶面保持平整、结合紧密。(6)画线:表面实干后方可进行划线。按照国际田联及国家田径协会标准,结合场地情况,利用经纬仪和标准卷尺定位、选用优质道路标线漆划线(石油树脂标线漆)。 3、注意事项(1)铺设塑胶面层的地基必须符合要求,包括结构层次、表面平整度、表面密实度、清洁度及干燥情况等方面,如有不合格应尽快整改至符合要求,再进行下道工序。(2)施工环境温度应在10以上,40以下。夏秋季要防止原材料温度过高,并尽力避开烈日下作业。(3)密切注意天气情况,天气多变季节作好应急准备。(4)配料量要合适,搅拌要平稳、均匀,勿使物料撒出。料桶空倒要干净。(5)原料配比、计量要准确,切记配比错误。(6)结构较复杂或厚度较薄及高温天气要注意配料量不宜过多。(7)施工中要作好面层保护工作,避免杂物落入。(8)严格工序,注意施工安全。六、质量创优施工措施 1、参与图纸会审 与甲方共同对基础设计图、施工图进行会审,保证设计的合理规范,符合专业技术标准。2、监督基础施工 提出对基础的技术要求,委派专业人员全程介入基础的施工监督,保证基础的强度、稳定性、平整度、密实度。 3、保证材料品质(1)采用进口(德国巴斯夫和日本三井)和国内大型国有企业的原材料。(2)公司设备先进,自动化控制半成品生产流水线,生产工艺精确稳定,保证成品质量可靠。 4、控制施工过程(1)根据GB/T19001-ISO9001质量保证模式,建立严密的质量保证体系。由项目经理负责,进行全方位管理。(2)施工前做好技术交底,按岗位编制上岗各司其责,明确工作量及质量标准,科学的有针对性指定工序控制计划,严格按照技术交底、施工设计和规范进行操作。(3)施工使用的经纬仪、水准仪、磅秤、标尺、钢卷尺等符合技术要求,定时校验,专人负责保管、维护和使用,作好使用记录。(4)现场物料标识清楚,杜绝无标识原料进入现场。(5)作好施工日志,科学严谨、及时掌握施工动态,每道工序有据可查。(6)严把检验关,质检员负责各工序的检验和交接,不得将不合格品带入下一工序。(7)密切注意当地天气情况、避免阴雨天施工。做好天气突变的应对措施。(8)聚氨脂塑胶面层固化前对水特别敏感,在摊铺时应尽力避免水珠或与湿气与之接触。(9)在厚度控制方面,通过模板定位和给料控制,来保证塑胶面层的厚度合格、均匀一致。(10)在表面平整度方面,一是尽量扩大一次摊铺宽度,保持厚度一致;二是二次摊铺掌握好撤防滑颗粒时间,避免不均匀沉降,保证表面平整。(11)对平整度难以把握,易积水的南北半圆,采取“龟背式”铺设,即:以标枪区为中心厚度稍厚,向外逐渐变薄,以保证排水顺畅。(12)严格对地基的处理,并对不合格部位进行人工整平,疏松部分进行补墙处理,有油污部位给予清除并重新修补,确保基础合格。(13)为准确施工及画线需要,应用牢固鲜明标志物标出跑道场地的四个分界线、两个圆心和两个顶点。(14)现场实验指导配料,保证配比准确、搅拌均匀、反应完全。5、精确定位划线(1)根据跑道场地的四个分界线、两个圆心和两个顶点,利用经纬仪精确测出分道线、各种位线、起跑线和抢道线的位置。(2)专用的50米标准卷尺,通过校正公式计算,确保测量距离的精度。(3)采用优质道路标志漆划线。(4)聘请体院教授现场监督指导。七、安全施工、文明施工措施 我公司在生产中素以“安全第一,质量至上”为宗旨,一直非常注意安全施工、文明施工。在本工程中主要采取以下措施进行控制:1、 成立由项目经理、技术负责人、施工队长、安全员组织的管理委员组成的管理委员会,负责现场工程的安全施工、文明施工管理工作。2、 遵守政府相关法律、法规,自觉接受甲方和政府部门的安全监察。3、 坚持职工培训、教育,增强安全意识,使职工严格履行岗位职责和操作规程。4、 职工生活区与施工区适当远离,减少对生活区的影响。5、 职工进入施工现场必须着劳保装,作好安全保护。6、 现场设备安装统一由经验的工程师指挥,保证安全。7、 作好防暑降温工作,科学安排作息时间,尽量避开高温下施工,在不影响工作量完成前提下,保证职工有充沛的精力和体力。8、 由专业人员统一布置动力线,不准擅自接线。9、 作好原材料的存放和保管工作,防火放水。10、 禁止无关人员和无经验人员进入料场和施工现场,避免发生意外。11、 及时作好清理工作,每天收工做到“工完、料净、场地清”。八、雨季施工措施根据工程进度计划,工程施工在雨季,针对这种情况,特制定以下雨季施工措施。1、 雨季来临前,根据现场实际情况,编制切实可行的雨季施工措施。2、 成立防汛领
