欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    中建七局支撑梁拆除工程专项施工方案.doc

    • 资源ID:1289136       资源大小:124.68KB        全文页数:26页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    中建七局支撑梁拆除工程专项施工方案.doc

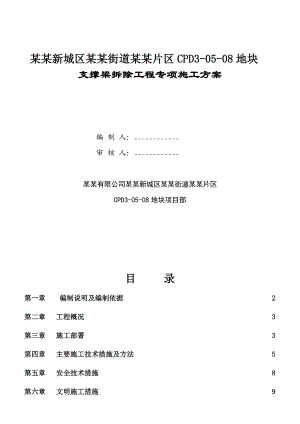

    某某新城区某某街道某某片区CPD3-05-08地块支撑梁拆除工程专项施工方案 编 制 人:_ 审 核 人:_某某有限公司某某新城区某某街道某某片区CPD3-05-08地块项目部目 录第一章 编制说明及编制依据2第二章 工程概况3第三章 施工部署3第四章 主要施工技术措施及方法5第五章 安全技术措施8第六章 文明施工措施9第七章 主要施工机械和人员选用计划11第八章 进度控制措施12第九章 安全保证措施14第十章 应急预案21 第一章 编制说明及编制依据1.1编制说明本专项施工方案严格按照业主要求和现场实际情况进行编制。并在人员、机械、质量要求、进度安排等方面统一部署的原则下进行编制。我公司对此专项施工方案的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在经过实地勘察,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。1.2编制依据(1)某某区某某街道某某片区CPD3-05-08基坑围护设计。(2)我公司的技术、机械设备装备情况及管理制度。(3)施工现场临时用电安全技术规范(JGJ46-88)。(4)建筑施工安全检查标准(JGJ59-99)。(5)建筑工程项目管理规范(GB/T50326-2001)。第二章 工程概况某某新城区某某街道某某片区CPD3-05-08地块项目部,项目用地面积:44925 ;总建筑面积:,其中地上98830 ,地下32150 ,由2幢33层高层及11幢78层小高层建筑物组成,西侧临街为配套建设23层商铺,拟建高层最大建筑高度为92.8米。高层建筑物为剪力墙结构,采用桩伐基础,小高层框架剪力墙结构形式,采用桩基础。本工程地下室设计标高±0.000相当于绝对标高4.390米(85高程)自然地面相当于黄海高程+2.690m,相对标高为-1.700m,。地下室基础底板顶相对标高为-5.200,小高层基础底板顶相对标高为-5.200m局部为-3.650m,高层基础底板顶相对标高为-5.200m、 -4.450m,商铺基础底板顶相对顶标高为-1.600m局部为-1.200m。地下室及小高层主楼底板厚350mm,高层为400mm、1250mm,商业基础承台厚度为800mm、1200mm底,垫层100mm考虑,则地库及小高层开挖相对底标高为-5.650(-4.100m),开挖深度为3.95m(2.40m),小高层电梯井开挖相对底标高为-6.25m(-5.2m),二次开挖深度为0.60m(1.10m)。 高层开挖相对底标高为-5.800m,(-6.550m)开挖深度为4.10m (4.85m)。商业开挖相对底标高为-2.500m,开挖深度为0.80m。第三章 施工部署3.1施工准备计划技术准备方面,首先必须认真做好实地勘察工作,对所拆除的构筑物结构情况都必须有较为详细的了解; 在对所拆除的构筑物结构进行细致了解的基础上,制定切实可行的拆除措施;对临近建(构)筑物,根据现场情况做好各项保护措施;做好技术交底工作。本工程每一道工序开工前,均需进行技术交底,技术交底是施工企业技术管理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使参加施工的所有人员对工程技术要求做到心中有数,以便更科学地组织施工和按合理的工序、工艺进行施工;拆除支撑时做好对主体梁板的产品保护措施,在地下室负1层底板施工完成后,砼强度达到设计标准(设计强度的80%)要求,方可进行拆除工作施工。在支撑梁拆除前必须在已浇筑的混凝土楼板上面铺设木模板或钢板,覆盖每道支撑梁外扩3m范围。3.2方案选定3.2.1控制目标:控制施工范围,确保周围建筑及设施的安全。控制施工时间,尽量不扰民、少扰民。控制粉尘飞石, 确保人员安全。控制施工噪声, 尽可能减少噪声扰民。3.2.2方案选取根据本工程特点及现场环境复杂,必须做好充分施工准备工作,全面规划,合理部署,采取正确的施工方法及施工措施,妥善安排力量,精心组织施工,确保拆除工程按期、按质完成。本工程拟采取挖掘机拆除法。3.2.3施工组织安排 (1)支撑、腰梁拆除时,先拆除联系撑、角撑,使原支撑的应力按要求逐步均衡释放。(2)拆除时,甲方及监理部门以及基坑监测单位应随时对基坑进行监测,发现异常情况及时采取加固措施,以确保在安全前提下完成支撑拆除工程。第四章 主要施工技术措施及方法4.1、机械到位让拖板车运输PC120型挖掘机和反斗车进入工地基坑边,利用道板将重约6.5吨的PC120型挖掘机和1.5吨重的反斗车运输至支撑梁处。4.2、拆除(破碎)混凝土先在道板上挖掘机行走区域铺垫一层2cm厚的木板,避免120型挖掘机履带直接碾压在混凝土道板上,起到保护混凝土面的作用。启动120型挖掘机炮头,对已支撑梁进行机械振动破碎,拆除时,挖掘机炮头宜从支撑梁的侧面开始进行破碎。为尽量减小拆除混凝土废渣的直径,炮头振动破碎点间距宜布置为小于40cm×40cm。当PC120型挖掘机将支撑梁破碎后再人工将支撑梁钢筋进行切割。对于局部不便于挖掘机行走的部位,采用人工风镐进行破除。4.3、废渣清理为确保支撑梁拆除的施工进度,支撑梁拆除的废渣计划采用反斗车加人力斗车运输。当PC120型挖掘机破碎完支撑梁后可将振动炮头拆下,安装上反铲挖斗,将楼板面上的混凝土废渣装到反斗车上,反斗车再运输到靠近地面出土口的基坑边。其余较细小的废渣用人工清理到人力斗车上,再运至基坑边。4.4、废渣外运为加快废渣清运速度,尽量利用塔吊来吊运废渣。同时在基坑边放置一台加长型PC200反铲挖掘机,利用挖掘机加长臂将已堆放在基坑边的混凝土废渣挖运装入自卸汽车,由自卸汽车外运处理。第五章 安全技术措施进入施工现场的人员,必须配戴安全帽。凡在2m以上高处作业无可靠防护设施时,必须使用安全带。在恶劣的气候条件下,严禁进行拆除作业。当日拆除施工结束后,所有机械设备应停放在远离被拆除支撑梁(部位)的地方。 施工期间的临时设施,应与被拆除支撑梁(部位)保持一定的安全距离。逐级实行安全技术交底,严格实施安全“三宝”的使用和检查制度;把施工安全作为头等大事来抓。开工、收工统一指挥、监督工作人员遵章作业,循序渐进,随时解决施工中的隐患。坚决禁止酒后作业,如发现酒后作业必须强制其停止工作,离开施工现场。癫痫病、心脏病、高血压等及身体不适合高处作业的人员严禁上岗操作。施工现场临时用电必须按照国家现行标准施工现场临时用电安全技术规范JGJ46-88的有关规定执行。夜间施工必须有足够照明。电动机械和电动工具必须装设漏电保护器,其保护零线的电气连接应符合要求。对产生振动的设备,其保护零线的连接点不少于两处。拆除工程施工过程中,当发生重大险情或生产安全事故时,应及时排除险情、组织抢救、保护事故现场,并向有关部门报告。建筑基础破碎拆除时,挖出的砼渣应及时运出现场或清理出工作面,在基坑边沿1m内严禁堆放物料。建筑基础破碎时,发生异常情况,必须停止作业。查清原因并采取相应措施后,方可继续施工。第六章 文明施工措施6.1管理制度为搞好现场文明施工和管理,认真贯彻执行市府文件“武汉市关于加强建设工程文明施工管理暂行规定”进行施工,项目部须将规定内容张贴、宣传,做到人人重视,个个互相监督,搞好现场文明施工。施工现场周围封闭严密,施工现场大门处设置施工标牌,以免影响四周环境,门口设保卫室,所有人员均凭胸卡进出场。现场要加强场容管理,使现场做到整齐、干净、节约、安全、施工秩序良好。在现场出入口设洗车槽。对进出车辆进行冲洗,防止将泥土等带到道路上。如有污染,应派专人对场外道路进行清扫。清运渣土的车辆应在指定地点停放。清运渣土的车辆应封闭或采用苫布覆盖,出入现场时应有专人指挥。清运渣土的作业时间应遵守有关部门的规定。拆除工程施工时,设专人向被拆除的部位洒水降尘。拆除工程完工后,应及时将施工渣土清运出场。落实防火安全责任制,建立义务消防组织,明确责任人,负责施工现场的日常防火安全管理工作。根据拆除工程施工现场作业环境,制定相应的消防安全措施;保证充足的消防水源,配备足够的灭火器材。拆除建筑时,当遇有易燃、可燃物及保温材料时,严禁明火作业。6.2检查措施6.2.1检查时间项目文明施工管理组每周对现场作一次全面的文明施工检查。公司生产技术部门牵头组织质安部、办公室、材料部、设备科等对项目进行次大检查。要求每次检查评分达到90分以上。6.2.2检查内容施工现场的文明施工执行情况。6.2.3检查方法项目文明施工管理组及公司文明施工检查组应定期对项目进行检查。除此之外,还应不定期地进行抽查。每次抽查,应针对上一次检查出的不足之处作重点检查,检查是否认真地作了相应的整改。对于屡次整改不合格的,应当进行相应的惩戒。检查采用评分的方法,实行百分制记分。每次检查应认真作好记录,指出其不足之处,并限期责任人整改合格,项目文明施工管理组及公司文明施工检查组应落实整改的情况。第七章 主要施工机械和人员选用计划7.1投入本工程的主要施工机械、工具一览表:序号机械、工具名称型号规格单位数量用途1安全带付70安全防护2气焊设备套8切割钢结构、钢筋3空压机10立方台30破碎砼块4120型挖掘机振动炮头台1拆除5200型挖掘机加长臂台1砼渣归堆装运6自卸汽车15t辆4清运砼渣7反斗车1m3辆1清渣归堆、清运砼渣8人力斗车台6清渣归堆7.2本工程人员配备计划序号工种数量工作内容1气割工8负责割除废钢筋2挖掘机司机2拆除、装运废渣3汽车司机4运砼块4反斗车司机1运砼块5杂工20负责搬运、清理砼块至装运地等第八章 进度控制措施本工程要求工期很紧,要在保证质量和安全的基础上,确保施工进度,以进度网络图为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各项技术、管理措施为保证手段,进行施工全过程的动态控制。8.1目标本工程支撑梁拆除分区分层控制施工,具体施工顺序为:东侧支撑梁到西侧支撑梁,确保按计划在梁板浇筑后指定日历天内完成该层支撑的拆除任务。8.2进度控制的方法按施工阶段分解,突出控制节点。以关键线路和次关键线路为线索,以网络计划中的起止点、里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则。达到保证控制节点的实现。按专业工种上分解,确定交接时间。在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误。 通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。8.3进度计划管理工程开工前,必须严格根据工期要求,提出工程进度计划,并对其是否科学、合理,能否满足合同规定工期要求等问题进行认真细致论证。在工程施工进度计划的控制下,施工过程,坚持逐周(日)编制出具体的工程施工计划和工作安排,并对其科学性,可行性进行认真的推敲。工程计划执行过程,如发现未能按期完成工程计划,必须及时检查分析原因,立即调整计划和采取有效措施,以保证工程施工总进度计划的实现。8.4施工进度的控制施工进度计划的控制是一个循序渐进的动态控制过程,施工现场的条件和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产生的影响。调整有施工管理经验的人员担任管理工作,并针对技术、质量、安全、文明施工,后勤保障工作配置专职人员主抓分项工作。建立严格的工序施工日记制度,逐日详细记录工程进度、质量和工地洽商等问题,以及工程施工过程必须记录的有关问题。坚持每周定期召开一次由工程施工总负责人主持,各专业工程施工负责人参加的工程施工协调会议,听取关于工程施工进度问题的汇报,协调工程施工外部关系,解决工程施工内部矛盾,对其中有关施工进度的问题,提出明确的计划调整意见。各级领导必须“干一观二计划三”,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑有序地施工。对于影响工程施工进度的关键项目、关键工序,主要领导和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程进度计划的实现。8.5保证工期的技术措施在施工生产中影响进度的因素纷繁复杂,如技术、资金、机械、人力、气候、组织协调等,要保证目标工期的实现,就必须采取各种措施预防和克服上述影响进度的诸多因素,其中从技术措施入手是最直接有效的途径之一。劳动力配置:在保证劳动力的条件下,优化工人的技术等级和思想、身体素质的配备与管理。以均衡流水为主,对关键工序、关键环节和必要工作面根据施工条件及时组织抢工期及实行双班作业。机械配置:为保证本工程的按期完成,我们将配备足够的中小型施工机械,不仅满足正常使用,还要保证有效备用。另外,要做好施工机械的定期检查和日常维修,保证施工机械处于良好的状态。资金配备:根据施工实际情况编制进度报表、根据合同条款申请工程款,并将预付款、工程款合理分配于人工费、材料费等各个方面,使施工能顺利进行。后勤保障:后勤服务人员要作好生活服务供应工作,重点抓好吃住两大难题,工地食堂的饭菜要保证品种多、味道好,同时开饭时间要随时根据施工进度进行调整。第九章 安全保证措施9.1安全保证体系1、建立以项目经理为组长,技术负责人为副组长,施工员、安全员为组员的安全管理组织机构。2、依据“管生产必须管安全,安全生产人人有责”的原则和公司有关安全管理体系文件,建立安全生产责任制。3、建立安全教育制度、安全技术交底制度和安全检查制度。4、编制安全专项施工方案,制定安全操作技术规程。 5、与施工班组签订安全生产协议书。9.2安全生产职责1、项目经理对项目安全生产、环境保护负总领导责任;贯彻落实国家有关安全和环境法律法规、公司安全、环境管理体系文件;组织识别、评价危险源和环境因素;制定项目安全和环境管理目标、指标;组织制定和实施项目安全和环境管理方案、应急救援预案、规章制度和操作规程;组织安排项目管理人员的安全、环境管理工作,做好计划、布置、检查、总结、评价工作;与施工班组签订安全生产协议书;不违章指挥;经常组织进行安全检查,消除事故隐患,制止违章作业;对上级部门提出的安全、环境隐患积极组织整改;组织对现场管理人员和作业人员的安全、环境意识、纪律和技术教育;发生事故及时上报,并认真分析事故原因,提出和实施改进措施。2、项目技术负责人对项目安全生产、环境保护负技术领导责任;贯彻落实国家有关安全和环境的技术标准和规范;协助项目经理贯彻执行安全、环境规章制度;组织编制施工组织设计、施工方案、操作规程及安全技术措施,并负责组织实施和监督检查;负责向施工员进行重大或关键的安全技术交底;组织员工培训和学习有关安全技术规程和规章制度;及时解决施工中的安全、环境技术问题;参加安全、环境事故的调查分析,制定改进技术措施;组织有关人员研究改善安全生产条件和环境保护状况。3、项目施工员对所管工程的安全生产和环境保护工作负直接责任;严格遵守安全、环境规章制度;组织实施安全、环境技术措施,对班组进行书面安全技术交底;对施工现场搭设的脚手架、龙门架和机械设备等安全防护装置、设施组织验收,合格后签字方能使用;不违章指挥;组织新进场工人的三级安全教育,组织工人学习安全操作规程,教育工人不违章作业;认真消除事故隐患,发生安全、环境事故要立即上报,保护好现场,参加事故的调查与处理。4、项目安全员对项目安全生产、环境保护负监督检查责任;参加项目安全、环境措施的制订工作;认真做好日常安全、环境检查,做到预防为主,监督实施各项安全、环境技术措施和技术交底,制止违章指挥和违章作业;遇有严重险情,有权暂停生产并组织人员撤离,及时报告领导处理,对不听从劝阻的,应越级反映;督促、指导、检查各施工班组搞好班前、班后安全活动,总结、交流、推广安全生产和环境保护经验,配合有关人员搞好新进场工人安全教育培训;负责安全生产、环境保护的宣传工作;参加脚手架、龙门架和机械设备等各种安全、环境设施的验收工作;参加事故和未遂事故的调查分析;监督安全资料的记录、收集、整理、归档和保管工作。5、项目材料员贯彻执行公司有关材料管理制度;负责各种安全、环境设施所需材料、设备及防护用品的供应工作;对供应商或出租单位进行评价,选择合格供应单位;负责对安全设备及防护用品的进场验收、复试、贮存和记录的工作,并做好检验和试验状态标识,确保未经检验或检验不合格的产品不得投入使用;负责对进场材料按场容标准化要求堆放,消除事故隐患;定期对安全防护用具、设施及配件进行检查,对不合格、破损或达到报废期限的,要及时进行更新替换。6、项目设备员贯彻执行公司有关机械设备管理制度;参加设备的购置和租赁工作,保证设备的生产许可证和产品合格证齐全;对设备安拆单位的资质和人员资格进行评价;参与制订并监督实施设备安拆的专项方案;组织设备进场检测、验收,确保未按规定检验或检验不合格的设备不得投入使用;组织设备的维修、保养工作;检查操作人员的持证上岗和安全操作;负责设备定期安全、环境检查,对存在问题进行纠正落实;负责做好设施、设备的安全防护和安全警示标志;建立设备管理档案台帐。7、项目资料员贯彻执行公司有关文件管理和记录管理制度;负责文件和资料的收取、发放、标识、保管和回收处理;建立受控文件清单,对失效或作废文件进行回收或标识;负责安全资料的收集、整理、归档和保管。8、班组长对本班组工人在生产中的安全和健康负责;认真执行安全生产和环境保护的规章制度,遵守安全操作规程;对新工人进行岗位安全教育,组织本班工人学习安全生产规程;经常进行安全检查,发现问题及时解决及时上报;发现违章作业立即制止;认真执行交接班制度,遇有不安全问题,在未排除之前或责任未分清之前不交接。发生工伤事故,要保护现场,抢救伤员,立即上报;带领本班工人积极参加应急救援演练,掌握急救的基本知识和器材使用方法。9、操作工人遵守劳动纪律,执行安全规章制度和操作规程;保证本岗位地点和设备、工具的安全,正确使用防护用品;学习安全知识,提高操作水平;及时反映、处理不安全问题,积极参加事故抢救工作;有权拒绝接受违章指挥,对忽视工人安全、健康的错误决定和行为提出批评或控告。9.3危险源辨识本项目的主要伤害有:高处坠落、物体打击、触电、机械伤害、火灾等9.4安全生产管理制度1、安全教育作业人员进入新的岗位或者新的施工现场前,必须接受三级安全教育,建立教育记录,包括:a)“新工人入场三级安全教育汇总表”;b)“新工人入场三级安全教育登记表”;c)“公司(第一级)安全教育记录”;d)“项目部(第二级)安全教育记录”;e)“班组(第三级)安全教育记录”。所有进场作业人员均应接受三级安全教育,并亲自签名。在采用新技术、新工艺、新设备、新材料和调换工种时,作业人员应接受相应的新技术操作和新岗位安全教育,建立“变换工种安全教育登记表”。作业人员应学习建筑安装工人安全技术操作规程,懂得本工种安全技术操作规程,建立“作业人员安全教育培训登记表”。现场人员应按当地政府部门的要求,参加安全教育和考试,办理“平安卡”。2、持证上岗项目经理、专职安全员必须持有项目经理、安全员岗位证书,取得“建筑施工企业管理人员安全生产考核合格证书”方可担任相应职务。安全生产考核合格证书有效期为3年。特种作业人员(架子工、起重工、电工、电焊工、气焊工等)必须通过专业技术培训取得岗位操作证,并每两年进行1次复审。3、安全技术交底开工前,项目经理、项目技术负责人应将施工方法、安全技术措施等情况向项目部管理人员进行交底。项目施工员或安全员应向施工班组、作业人员进行分部(分项)工程的书面安全技术交底,双方签字确认。交底应形成“分部(分项)工程安全技术交底表”以及“分部(分项)工程安全技术交底汇总表”。施工班组所有作业人员均应接受安全技术交底,并亲自签名。安全技术交底工作要与施工技术交底同时进行。交底内容应包括危险岗位的操作规程、违章操作的危害。4、安全设施验收施工现场的安全设施搭设完毕以后,经验收合格并挂牌或标识后方可投入施工使用。例如:外脚手架、满堂脚手架、模板、临边洞口防护设施和施工现场临时用电设施验收后形成“脚手架验收表”、“模板工程验收表”、“临边洞口防护验收表”、“施工现场临时用电验收表”等。5、定期安全检查专职安全员负责日常的安全监督检查,将检查情况填写“施工安全日记”。发现问题和隐患予以处理和整改。对于违章指挥、违章操作的,应当立即制止,并及时报告项目经理。项目部应每月进行一次安全综合检查。检查执行建筑施工安全检查标准(JGJ59-99),并填写“检查评分表”。项目部、专职安全员在日常检查或定期检查中发现安全隐患,应立即向班组发出整改要求,填写“项目部安全检查及隐患整改记录表”。公司每季组织一次安全综合检查,检查执行建筑施工安全检查标准,并填写“检查评分表”。在高温和台风季节组织防高温中暑、防台风等检查。项目部要做好准备和配合工作,对发现的隐患及时整改。9.5施工场地的安全管理1、做好施工场地的平面布置,合理安排场内临时设施,使场地内排水顺畅,严格按照有关文明施工标准进行。2、材料、构件、设备的堆放要整齐、平稳、不得超高,拆除的模板和废料等,应及时处理,防止跌打伤人。3、施工现场悬挂醒目的安全标语及安全标志牌。 绘制现场“安全警示标志平面布置图”,按图在施工现场入口处、施工起重机械、临时用电设施、脚手架、出入通道口、楼梯口、电梯井口、孔洞口、基坑边沿和有害危险品存放处等危险部位,设置明显的安全警示标志,并定期检查,形成“施工现场安全警示标志检查表”。4、基坑边沿和各种孔洞、易燃场所及变压器周围,都要设置围栏、盖板和安全标志,夜间设红灯示警。5、凡进入施工现场,人人要戴好安全帽。高空作业的施工人员,必须系安全带。禁止穿拖鞋,高跟硬底鞋进入施工现场。6、现场的氧气、乙炔气瓶要分开5米以上合理放置,禁止多层堆放。空瓶须分开放置,以防混淆。氧割时要认真清除周围的易燃物质和油类,并离火源10米以上,氧气瓶要轻放轻拿,不得碰撞。7、夜间施工、灯光要明亮,布置要合理,防护要严密。8、现场严禁打闹,追逐和开玩笑。9、施工现场的办公、生活区与作业区分开设置,并保持安全距离;办公、生活区的选址应当符合安全性要求。不得在尚未竣工的建筑物内设置员工集体宿舍。10、施工现场宿舍必须设置可开启式窗户,宿舍内的床铺不得超过2层,严禁使用通铺。11、食堂必须有卫生许可证,炊事员必须持身体健康证上岗,并填写“厨房工作人员健康证登记表”。第十章: 应急预案10.1应急救援组织与联络电话现场组成生产安全事故应急救援领导小组,其成员如下:组 长:阳平副组长:周军民,周忠峰10.2应急救援职责(1)组长:(项目经理)负责编制事故应急救援预案,对自然灾害、安全生产事故的应急抢险、排险、疏散、救援、救灾所需的一切人员、物资、通讯工具、交通工具、应急措施等的全面组织、协调、指挥工作。(2)副组长(安全员):负责编制事故应急救援预案,组织管理人员、工人学习应急救援预案、参加应急演练。当发生自然灾害、安全生产事故后,必须迅速赶赴现场,积极组织相关人员和物资参加应急抢险、排险、疏散、救援、救灾等工作,协助组长协调分工,组长不在时,履行组长职责。(3)组员:参与编制并熟悉事故应急救援预案。当发生安全事故时,立即报告,马上参加应急抢险、排险、疏散、救援、救灾等工作。施工员、质安员应落实应急措施;材料员、设备员应组织应急材料、物资进场;治安人员应保护事故现场,维护区域内外治安,核对现场人员及名单。10.3应急救援工作和报告程序(1)事故发生后,现场人员应立即应逐级上报,报告应急救援领导小组组长,组长向公司报告。(2)组长全面负责应急救援工作,在事故发生后立即启动应急预案,领导应急小组成员,确保应急措施的落实,并根据事故的严重程度请求救助。(3)副组长负责在事故发生后维护事发现场秩序,防止事态扩大,控制好局面,组织现场人员进行抢险、救援和疏散。(4)组员在事故发生后,在组长、副组长的指挥下,采取救护措施,尽一切力量将损失控制在最小范围。(5)报警人在报警时应清楚叙述如下几个万面的内容: 报告施工现场所在地的地址; 报告施工现场的进入方式; 报告发生事故的类型; 报告发生事故所处的方位(是东面或西面,临近哪一条街等); 报告事故严重程度 (估计面积),人员伤亡情况等。10.4事故应急救援电话报警中心110火警119急救中心120交通事故急救12210.5突发事故发生应急处理方法(1)事故发生应保持镇静,切勿惊慌。立即采取有效措施防止事故扩大发生。(2)事故发生,安全管理组长应根据职责明确分工,并立即向上级有关部门报告。(3)如事故涉及有关动力用电,应立即控制电源。(4)保卫、门卫、综合治理员坚守岗位,无关人员不得随意进出。(5)指挥疏散的负责人应选择安全通道,组织人员撤离危险区域。(6)发生伤亡事故时,首先在现场对受伤人员进行急救,以减少伤亡。(7)应使用现场一切车辆运送伤员,如现场没有车辆,应请用社会上其他车辆或120急救救护车抢救伤员。(8)在土方开挖过程中遇到有文物要马上停止作业,做好现场保护,及时上报主管部门或当地公安机关,不得私取。10.6急救技术及常备药品10.6.1急救技术(1)口对口人工呼吸使病人仰卧,松解衣扣和腰带,清除伤者口腔内痰液、呕吐物、血块、泥土等,保持呼吸道顺畅。救护人员一手将伤者下颌托起,使其头尽量后仰,另一只手捏住伤者的鼻孔,深吸一口气,对住伤者的口用力吹气,然后立即离开伤者口,同时松开捏住鼻孔的手。吹气力量要适中,次数以每分钟1618次为宜。(2)口对鼻人工呼吸伤者因牙关紧闭或外伤等原因,不能进行口对口人工呼吸,可采用口对鼻人工呼吸。方法与口对口人工呼吸法相同,只是把捏鼻改为捏口,对住鼻孔吹气,吹气量要大,时间要长。(3)胸外心脏按压由于电机、窒息及其他原因所致心博骤停时,应使用胸外心脏按压法进行急救。将伤者仰卧在地上或硬板床上,救护人员跪或站于伤者一侧,面对伤者,将右手掌置于伤者胸骨下段及剑突部偏左,左手置于右手之上,以上身的重量用力把胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压6080次。在进行胸外心脏按压时,宜将伤者头放低以利静脉血回流。若伤者同时伴有呼吸停止,在进行胸外心脏按压时,还应进行人工呼吸。一般做四次胸外心脏按压,做一次人工呼吸。注:此法不适宜用于胸骨骨折、颅脑外伤、胸腹部外伤伴有内脏损伤、内出血、肋骨骨折等。 10.6.2常备药品1、外用药品名适应症品名适应症止血胶带外伤出血万花油烧烫伤创可贴小创伤出血风油精虫咬、牙痛、关节痛京万红软膏烧烫伤清凉油驱暑醒脑、防治虫咬碘酊(2)局部消毒棉垫、绷带外伤出血2、内服药品名适应症品名适应症速效感冒胶囊发烧、感冒扑尔敏抗过敏氟哌酸腹泻、尿道感染果导治便秘复方甘草片镇咳、祛痰安定失眠碘喉片咽炎。扁桃体炎心痛定降血压、治高血压、冠心病颠茄片胃痉挛阿司匹林解毒、镇痛多酶片助消化云南白药散瘀、止痛、止血10.7各种应急处理措施10.7.1机械伤害事故的应急措施(1)发生机械伤害事故应立即切断动力电源,首先抢救伤员,观察伤员的伤害情况,如手前臂、小腿以下位置出血,应选用橡胶带或布带或止血纱布等进行绑扎止血。(2)对发生休克、颅脑损伤、脊椎受伤、手足骨折、创伤性出血的伤员的处理方法与高处坠落或物体打击事故相同。(3)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时密切注意伤者的呼吸、脉搏、血压及伤口的情况。(4)当发生重大机械事故时,必须及时上报有关单位和组织抢救,保护现场,设置危险区域,专人监护,拍摄事故现场照片。10.7.2高处坠落事故的应急措施(1)当发生高处坠落事故后,抢救的重点放在对休克、骨折和出血上进行处理。(2)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。(3)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近市条件的医院治疗。(4)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程,严禁只抬伤者的两肩与两腿或单肩背运。(5)发观伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉,神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹头等,在无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起。(6)遇有创伤性出血的伤员,应迅速包扎上血,使伤员保持在头低脚高的卧位,并注意保暖。正确的观场止血处理措施: 一般伤口小的止血法:先用生理盐水(0.9%Nacl溶液)冲洗伤口,涂上红汞水或其它止血药物,然后盖上消毒纱布,用绷带较紧地包扎。 加压包扎止血法:用纱布、棉花等作成软垫,放在伤口上再加包扎,来增强压力而达到止血。 止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上l/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔2540分钟放松一次,每次放松0.51分钟。(7)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者的呼吸、脉搏、血压及伤口的情况。10.7.3 物体打击事故的应急措施(1)发生物体打击事故后,抢救的重点放在对颅脑损伤、胸部骨折和出血上进行处理。并马上组织抢救伤者脱离危险现场,尽快送医院进行抢救治疗,以免再发生损伤。(2)在移动昏迷的颅脑损伤伤员时,应保持头、颈、胸在一直线上,不能任意旋曲。若伴颈椎骨折,更应避免头颈的摆动,以防引起颈部血管神经及脊髓的附加损伤。(3)观察伤者的受伤情况、受伤部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者应立即进行人工呼吸;处于休克状态的伤员要让其安静、保暖、平卧、少动。(4)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸人,发生喉阻塞。有骨折者,应初步固定后再搬运。(5)防止伤口污染。在现场,相对清洁的伤口,可用浸有双氧水的敷料包扎。污染较重的伤口,可简单清除伤口表面异物,剪除伤口周围的毛发,但切勿拔出创口内的毛发及异物、凝血块或碎骨片等,再用浸有双氧水或抗生素的敷料覆盖包扎创口。(6)在运送伤员到医院就医时,昏迷伤员应侧卧位或仰卧偏头,以防止呕吐后误吸。对烦燥不安者可因地置宜地予以手足约束,以防伤及开放伤口。脊柱有骨折者应用硬板担架运送,勿使脊柱扭曲,以防途中颠簸使脊柱骨折或脱位加重,造成或加重脊髓损伤。10.7.4机械伤害事故的应急措施(1)发生机械伤害事故,应立即切断动力电源,尽快将伤员搬到安全地点进行包扎、止血、固定伤肢。(2)观察伤员的伤害情况,如手前臂、小腿以下位置出血,应选用橡胶带或布带或止血纱布等进行绑扎止血。(3)对发生休克、颅脑损伤、脊椎受伤、手足骨折、创伤性出血的伤员的处理方法与高处坠落或物体打击事故相同。(4)应急以后及时送医院治疗。(5)当发生重大机械事故时,必须及时上报有关单位和组织抢救,保护现场,设置危险区域,专人监护,拍摄事故现场照片。10.7.5触电事故的应急措施(1)立即切断电源。用干燥的木棒、竹竿等绝缘工具将电线从触电者身上挑开。电线应放置妥当,以防止再次触电。必要时可用绝缘工具(如带有绝缘柄的电工钳)切断电源线。(2)如果触电者由于痉挛手指紧握导线或导线缠绕在身上,救护人可先用干燥的木板塞进触电者身下使其与地绝缘来隔断入地电流,尽快采取其它办法把电源切断。(3)救护人可戴上绝缘手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品拖拽触电者,使之脱离电源。未采取绝缘措施前,救护人不得直接触及触电者的皮肤和潮湿的衣服。严禁救护人直接用手推、拉和触摸触电者。在拉拽触电者脱离电源的过程中,救护人宜用单手操作,这样对救护人比较安全。(4)触电者脱离电源后应迅速观察其呼吸、心跳情况。A、若触电者未失去知觉,应让触电者在比较干燥、通风暖和的地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。B、若触电者已失去知觉但尚有心跳和呼吸,应使其舒适地平卧着,解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时立即请医生前来或送往医院诊治。C、若触电者呼吸困难或心跳失常,应立即施行人工呼吸或胸外心脏挤压。D、若触电者呼吸心跳都已停止,人工呼吸和胸外心脏挤压同时进行。(5)当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死(电击二次伤害)。(6)局部电击伤时,应对伤口进行早期清创处理,创面宜暴露,不宜包扎,以免组织腐烂、感染。此外,由于电击伤有深部组织的坏死,比烧伤更易发生破伤风,必须注射破伤风抗毒素。10.7.6火灾事故的应急措施(1)事故发生后,最早发现者应迅速向事故现场负责人报告,并迅速切断事故现场的电源。(2)事故现场负责人接到报告后,一边组织现场人员扑救,尽力控制火势漫延,疏散人员,并转移临近的易燃易爆物品到安全地方;一边向当地公安消防部门报警,同时向公司应急救援指挥部报告。(3)

    注意事项

    本文(中建七局支撑梁拆除工程专项施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
