欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    公租房工程施工组织设计.doc

    • 资源ID:1292597       资源大小:497KB        全文页数:119页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    公租房工程施工组织设计.doc

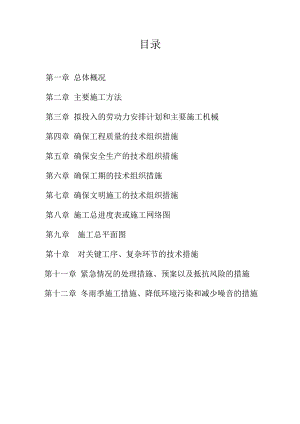

    目录第一章 总体概况第二章 主要施工方法第三章 拟投入的劳动力安排计划和主要施工机械第四章 确保工程质量的技术组织措施第五章 确保安全生产的技术组织措施第六章 确保工期的技术组织措施第七章 确保文明施工的技术组织措施第八章 施工总进度表或施工网络图第九章 施工总平面图第十章 对关键工序、复杂环节的技术措施 第十一章 紧急情况的处理措施、预案以及抵抗风险的措施 第十二章 冬雨季施工措施、降低环境污染和减少噪音的措施第一章 总体概述第一节、前言 本工程施工组织设计是规划和指导整个工程从施工准备到施工过程以及竣工交给全过程的一个综合性技术经济文件,是沟通设计和施工之间的桥梁,它既要充分体现本工程的设计和使用要求,又要符合本工程施工的客观规律,对施工的全过程起到战略部署和战术安排的作用,本工程施工组织设计是施工准备工作的重要组成部分,又是做好施工准备的主要依据和重要保证。本工程施工组织设计是对施工过程实行科学管理的重要手段,是编制施工预算和施工的主要依据,是本工程施工企业进行经济技术管理的重要组成部分,因此,编制好本工程施工组织设计,按科学规律组织施工,建立正常的施工程序,有计划地开展各项施工作业,对于及时做好各项施工准备工作,保证劳动力和各项资源的正常供应,对于协调各施工队、组之间,各工种之间、各种资源之间以及空间排布置与时间的相互关系,对于保证施工顺利进行,按期按质按量完成施工任务,取得更好的施工经济效益等,都将起到重要的、积极的作用。第二节、编制说明 2.1编制依据 1、建设单位提供的国家新乡经济技术开发区纬四路公租房1#6#楼工程施工的设计图纸; 2、本工程的招标文件及现场实际情况; 3、该地区有关法律、法规及标准; 4、国家现行技术标准、施工及验收规范,工程质量评定标准及操作及操作规程; 5、我司承建类似工程的施工经验、施工技术技能等。 2.2编制原则 1、认真贯彻执行党和国家的方针、政策; 2、合理安排施工程序和顺序; 3、尽量采用国内外先进施工技术、科学合理地确定施工方案; 4、采用流水施工和网络计划技术安排进度计划; 5、合理安排(布置)施工场地; 6、充分利用机械设备、检验设备; 7、注意降低工程成本、提高经济效益; 8、坚持质量第一、重视施工安全; 9、以实际可行的措施确保工期目标的实现; 2.3编制内容 本施工组织设计编制时针对工程的概况及特点,施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。本投标书施工技术方案部分将作为施工的依据,指导本工程的全过程施工。第三节、工程概述 工程名称:国家新乡经济技术开发区纬四路公租房1#6#楼工程施工。 工程地点:经济技术开发区纬四路。 招标单位:新乡经济技术开发区管理委员会。 招标代理:河南申鑫工程管理有限公司。 工程规模:建筑面积约7549平方米及主楼地下车库。 资金来源:政策性资金+地方财政配套资金+其他行财政筹措资金。 工程招标范围:所列工程的施工图范围内的工程内容,详见工程量清单。 工程现场施工条件:施工现场具备开工条件,施工范围外道路可通行车辆,供施工材料和设备进场,施工现场建设单位提供施工用水用电接驳点,施工场地内水电管线由施工单位根据施工需要自行解决,费用施工单位自理。 工程质量要求:本工程所有项目均应符合房屋工程施工验收规范要求,验收达到合格标准。 工程保修:工程保修按中华人民共和国国务院建设工程质量管理条例规定执行。 工期要求:本工程施工工期为540日历天(具体以监理单位批准的开工令日期为准)。 施工现场要求:要求施工现场必须达到河南省建筑施工安全质量标准化示范工地标准。第四节、实施目标工期目标 根据招标文件的要求本工程的施工总工期为540日历天,结合工程图纸、工程量清单、工程特点、现场实际情况、我公司的实际能力和承建类似工程的经验,具体以发包人签发的书面开工通知为准。质量目标 本招标工程的招标质量要求为合格,我公司在满足招标文件质量要求的同时,力争优良工程质量标准。安全施工目标 杜绝死亡事故及重伤事故,轻伤频率控制在相关规范及规程范围之内。文明施工目标 严防治安事件的发生,杜绝火灾事故;必须达到安徽省建筑施工安全质量标准化示范工地标准。服务目标 信守合同,认真协调与各有关方面的关系,接受业主及当地政府部门对本工程质量、工程进度、计划协调、现场管理的监督。第五节、施工前期准备 5.1施工场地准备 查勘现场,摸清工程实地情况,包括周围环境,运输道路、水电供应情况等。按施工总平面布置图,安装水电,并进行测试。做好雨季施工的防水排污工作,修筑排水沟、沉沙井,保证场地不积水。 5.2施工机具准备 根据施工组织设计、组织编制机械设备进场计划,做好其正常运转的保养工作,按计划进场就位。 5.3劳动力准备根据劳动力需要量计划筹集劳动力,组织好各专业队伍进场,办理各方面有关手续,同时按照培训计划组织培训(包括规章制度、安全生产、操作技术和精神文明教育等各方面)。 5.4生活设施准备在现场范围内修通相关道路,按施工组织设计平面布置图安装施工用水用电线路。作好后勤工作安排,以便进场人员能够进场后迅速投入施工,解决工人食、住、工作等问题。充分调动职工的生产积极性。 5.5施工技术准备 组织有关人员(公司生产技术部门协助)编制施工组织设计,在投标方案的基础上编制和健全施工方案,明确施工操作要点,对可能出现问题的部位和工序,提出针对性措施。 1、明确各主要分部分项工程的施工方法。 2、组织人员抽工抽料,及时订货加工。 3、制定各项管理制度,根据本工程特点有针对性的编制各工序作业指导书。 4、制定技术、质量、安全、消防、保卫、计划、经营财务、设备机具、材料、现场文明、政治思想工作、生活福利、后勤服务等一系列的管理制度。进行分层次的技术、安全、质量、文明施工、现场管理制度交底。 5、按施工组织设计的施工进度计划和施工预算的工料分析,编制材料用量计划,作好材料的备料、供料,按计划进场及其保管工作。 6、根据施工组织设计中的施工程序和施工进度计划要求,确定各阶段劳动力的需要量,并从公司的劳务中心选择高素质的施工班组:对工人进行技术、安全、思想和法制教育,教育工人树立“质量第一、安全第一”的正确思想。 7、本工程按施工组织设计中确定的施工方法,为需进场的机械设备做好进场准备工作。为保证施工机械能正常运转,应进行相应的保养和调试运转。第六节、施工工序总体安排 6.1指导方针 根据本公司“恪守合同,精心施工、保证质量、优良服务”的宗旨,全力为业主的建设做出贡献。并以此为指导方针结合实际情况作好该工程的施工方案及具体的施工操作工作。 6.2总体部署方案 我司在仔细研究招标文件和招标会议精神后,非常重视此次投标,如我司有幸中标,我司将把本工程列为公司的重点工程,派遣精兵强将,依靠本公司的管理、技术和装备的优势,以及以往承建此类似工程的施工经验,建立完善的组织管理体系,强化管理、密切协调、精诚团结,确保工程优质、高效、按期完成。根据招标文件要求和施工图纸的内容,通过现场勘察,综合考虑本工程的特点和难点,结合本公司的具体条件和各种优势。我司拟采取“分项管理、突出重点;纵横穿插、交叉作业;精诚合作、保质保期”的方案。并从组织管理和实际施工等阶段作出以下施工总体构思。 1、分项管理、突出重点 根据工程特点和系统工程原理,将本工程的几个重点、难点和特殊工序单独列项,作为工程整个控制体系的关键。 2、纵横穿插、交叉作业 整个施工过程中不仅在空间上;而且在时间上进行穿插、交叉作业。 3、精诚合作、保质保期 本着精诚合作的精神,服从甲方及监理的指导,精心组织施工,制定详细的措施来保证工程总目标的实现。在施工过程中,施工部位较多,交叉作业多,相互之间干扰较大,如何进行全面的协调,抓好平面管理和资源平衡,特成立技术协调部,直接负责施工过程中的协调、配合工作,调节冲突、平衡资源分配,以此来妥善解决好施工过程中的相互干扰问题。 4、施工组织管理在施工组织管理方面根据工期紧的实际情况,主要根据工程的实际情况及特点,加大各种资源的投入;并进行合理组织,安排好施工流水段划分和立体交叉的施工作业,特别是要组织好均衡施工,避免因工作面不连续造成窝工等情况的出现。 5、施工顺序、施工流向安排 为充分利用时间和空间,计划开工,平行施工,拟采用先地下,后地上;先主体结构,后砌体粗装修;先屋面防水,后内外粉。以主体施工为先导,各分部分项工程紧随其后,平面分段,立面分层,科学组织交叉施工。主体结构按划分的流水段进行同步流水,围护结构在主体结构施工完1层时自下而上进行跟进,后续工序保持等距离依次跟进。外装饰由上逐层向下进行。水电安装随主体配合施工。 地下车库及地下室施工工艺流程为:人工清底地基处理垫层、砖胎模施工底板防水及其保护层施工底板施工地下室、筏板基础施工地下室外墙防水及保护层土方回填。 主体阶段施工顺序为:主体阶段施工顺序为:定位放线复核墙柱钢筋绑扎(安装工程孔洞预留、防雷引下线焊接)墙柱模板支设墙柱砼浇筑(线盒、管道预埋)梁板钢筋绑扎(安装工程孔洞预留、防雷引下线焊接)梁板模板支设梁板砼浇筑(线盒、管道预埋)养护上层放线。 外墙装饰待外墙墙体施工完全后从下至上施工,外(檐)装修:屋面保温防水(避雷网焊接、避雷针安装)外檐勾缝、抹灰面砖及涂料拆井架、补砌进料口墙体并补抹灰、勾缝内外管线交接水落管安装散水台阶。 室内施工顺序为:放设门窗洞口、墙线从下到上砌筑填充墙(线盒、管道预埋)放设各层标高线立门窗口楼、地面垫层顶棚修整、打底内墙面抹灰(穿线)踢脚楼地面门窗安装(电气安装)油漆、涂料修整(系统调试、试水试压)。 屋面工程施工工艺流程为:基层清理找坡层找平层防水层保温层保护层养护。 钢筋、预埋管及铁件、构配件的加工先于后续工序,并满足施工进度的要求。对不在本次发包范围内的项目,质量进度控制纳入目标控制计划。 第二章 主要施工方法一、施工测量1、施工测量要求本工程为框剪结构,地上十一层,地下一层,所选用的仪器和测量方法遵循以下要(1)组建测量小组,建立健全测量管理制度。(2)选用精密仪器,建立施工控制网。(3)沉降观测、轴线传递、建筑定位放线等一系列工作都要按施工测量规范规定进行操作。2、施工测量管理制度建立健全施工测量管理制度,是搞好施工测量、提高施工质量的前提和保障。(1)测量成果及资料的管理制度。(2)自检验线及复检验线制度。(3)仪器操作及安全作业制度。(4)仪器检校及安全维护管理制度。3、测量工具准备本工程主要测量工具有:经纬仪一台,水准仪一台,5m铝合金塔尺一根,100m钢卷尺一把,50m钢卷尺五把,所有工具仪器必须以法定计量部门检定合格后方可进场。4、平面测量控制本工程平面测量控制,首先以总平面图提供的定位坐标点,确定单位工程建筑物四边主轴线,建立“井”字形方格控制网,并根据单位工程间尺寸关系,确定其余的轴线,将各轴线向外作引桩,建立建筑物平面测量控制网。平面控制网确定后,每层结构放线,按规定进行复核验线。每层支完模板和绑扎完钢筋后,进行二次验线,复核结构平面几何尺寸及插筋位置是否正确,并及时调整修复。5、标高测量控制施工前,根据甲方交给的城市水准点将建筑物标高控制点转至工地基坑开挖影响线以外。设置临时固定水准点,并做好保护工作,且控制点要经常性地进行复核。基础施工阶段,用水准仪和塔尺将测量设点引至基坑侧壁上,作为地下结构施工的高程控制,用内部标高控制整个建筑物,外部标高控制点将作为建筑物沉降的观测依据。6、沉降观测(1)当基础结构施工完毕,首层结构施工时即按设计要求在相应位埋设沉降观测点,观测点设置按设计进行布置,沉降观测点要采取保护措施防止冲撞引起变形,影响数据统计。(2)沉降观测测量应采用精密水准仪及精密钢尺,有专人测量。(3)第一次观测在观测钉稳定后及时观测,主体结构每层施工完观测一次,建筑装修和设备安装阶段每二个月一次;建筑竣工后第一年不少于35次,第二年不少于2次,以后每年一次直到沉降稳定为止。7、测量资料整理(1)测量资料必须与施工同步,及时整理留底存档,以便指导施工。 (2)需要经过甲方和测控部门验收签字的测量资料必须在验收后马上办理签证,测量资料一个月总结检查一次。二、土方开挖1、施工准备(1)挖土机械:挖土机。(2)一般机具:铁锹(尖、平头两种)、手推车,小白线或20号铅丝和钢卷尺、水平仪、塔尺杆等。(3)在施工机械无法完成的部位如清理基槽底时,应配备人工进行作业。(4)采用挖土机挖土,基底应留30cm采用人工清理基底。基坑边坡按规范要求放坡。2、操作工艺定位撒白线确定开挖深度确定开挖路线清基坑修边验槽(1)定位撒白线:根据定位控制线将基坑开挖边线用白灰撒出白线。(2)确定开挖深度:根据甲方提供基准点要求(书面提供)及图纸设计要求,基坑深度以大于负三米,根据地质勘查报告的土质情况,根据现场场地及施工安排,基坑四周均采用放坡,土方开挖采用机械开挖,人工配合清除基底预留土层。土方开挖防护应做1:0.5的放坡。用精密水准仪及塔尺引至开挖现场,计算出开挖高度,并随机开挖随时复核,确保不超挖。(3)确定开挖路线:根据现场的实际情况,确定开挖路线。(4)开挖:依据白线的线路图及技术人员的要求开挖,开挖时要掌握近期的天气情况,并及时和甲方、监理联系确定验槽时间,根据天气情况及验槽时间来确定清槽时是否可一次清到位,如遇雨天应考虑暂留50100mm,再次清土,确保土质不受雨水侵浊。3、应注意的质量问题(1)基底超挖:开挖基坑管沟不得超过基底标高,如个别地方超挖时,处理方法应取得设计单位的同意,不得私自处理。(2)基底的保护:基坑开挖后应尽量减少对基土的扰动。如遇到基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待准备充分时再开挖。(3)施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。4、土方处理根据现场的实际情况,将开挖出的余土进行现场平整,并进行夯实或压实。将多余及杂土清运现场。2、桩间土开挖及回填一、施工工艺及流程:(一)挖桩间土:确定开挖的顺序抄平分层开挖人工清底(二)清凿桩头:抄平风镐清凿人工清凿二、技术保障措施:(一)挖桩间土1土方开挖测量:1.1土方开挖前对开挖区域加密平面控制网并对平面加密控制网进行复核,合格后方可使用。根据土方开挖范围、放坡尺寸、坑底作业面尺寸计算确定开挖的外轮廓线和坑底线并在适当位置设置长期的定位控制桩。基坑边线放线完毕以后,用全站仪进行验线。长度、宽度(由设计中心线向两边量)偏差在允许范围内(+200mm-50mm),报监理单位进行验线。依据控制桩用白灰水洒出基坑上边线和基坑底边线,开挖时从坑底线开挖。1.2鉴于本工程施工控制点离基坑较近,根据现场实际情况采用水准仪进行往返测法,将高程控制点引进基坑内,其点数不少于2个,以便进行校核。控制点采用深埋钢筋并用混凝土加固方式固定,位置位于底板外侧。经检查合格后,用水准仪测设标高,用红油漆标志于桩竖向主筋上,每根桩不少于2个点,其标高值为对应的桩顶设计标高+0.50m。操作时用钢卷尺直接检查即可。1.3控制土方开挖标高,利用水平仪随时监控土方开挖深度,并相互校核,校核后的误差不得超过3mm,取平均值作为施工中标高的基准点,以此标高为依据,按照建筑地基与基础工程施工质量验收规范(GB50202-2002)要求开挖坑底标高控制精度-50mm,表面平整度20mm,进行坑底清理。2.土方开挖施工方法及措施2.1土方开挖采用机械挖土结合人工清底的方法,先整体开挖到底板顶标高上来200300mm,承台土方采用机械开挖,地梁土方采用人工开挖。施工从总体上看分区、分阶段按顺序部署。机械挖土挖至基底上300mm,在基础钎探验槽完成后,采用人工进行清底,将土方清至设计基底。土方由便道运出。2.2土方开挖时应考虑砖胎膜所占位置(H为开挖深度,H1000mm时,采用120厚砖胎模;H1000mm时,采用240厚砖胎模)以及工人操作所需位置(500mm宽),并根据所在土层情况而须作的放坡(1:1),以确保其稳定性。3.桩间土采用4台反铲挖掘机开挖,15辆自卸汽车运土,人工辅助清理,塔吊配合余土的清理。由于本工程有大量的多桩承台,承台尺寸不是太大,且桩位较密布,因此,将选择适当的挖掘机挖斗宽度,以利于桩间挖土而不破坏工程桩。开挖出来的土方,除留够需要回填的部分土方外,多余的土要一次运走,避免二次搬运。4.严格控制基底标高,尽可能避免超挖或欠挖太多现象。如个别地方发生超挖,严禁用虚土回填,可用碎石类填充夯实,重要部位可用低强度砼填充,并征得设计单位同意。5.桩间水平方向控制与桩保持300mm安全距离由人工挖除,挖除至槽底设计标高,再进行清凿桩头施工。6.施工期间抓紧施工,遇降雨时,及时准备好抽水设备,将承台内的积水用潜水泵抽往就近的基坑集水井或排水沟,然后抽排出基坑外。同时准备充足的塑料布进行覆盖保护,防止雨水沁泡地基土。(二)凿桩头1.凿桩头紧跟土方开挖进行施工,采用风镐和人工钢钻进行清凿桩头。本工程在施工到较大工作面时计划1012台风镐同时作业,行走路线紧跟桩承台土方开挖。要求不损伤设计桩顶标高以下部分的桩体,桩头表面平整,不出现凸头形状。先采用风镐凿除,留150mm高左右采用钢钻人工仔细凿除平整。2.在水平凿除桩头时,杜绝过大的水平力,防止断桩。清桩头时,桩头部分的松散砼或砼浮浆必须清除干净,清至砼密实层。首先在桩侧面用人工钻水平方向凿50100mm深沟槽,然后用风镐自上而下进行凿除作业,保证不冲击破坏有效桩体。3.如果在凿桩头时,破坏了有效桩体,则必须按照相关规范要求进行接桩处理。4.凿除的混凝土块渣和部分土方采用塔吊和汽车清运。(三)基坑排水:采用明沟排水的方法:为了及时排走雨水,在基础垫层周边及基坑四周设置明沟及集水井进行排水。靠周边设置明沟排水,明沟最浅处深200,按0.5%坡度坡向集水井,宽300,沟底采用50厚C10细石砼垫层,侧壁采用18砖墙砌筑并用13水泥砂浆抹光。集水井深1200,直径1000,以钢筋笼作支撑龙骨,井底和周边填以碎石。基坑排水需保证有足够潜水泵,并安排专人负责抽水。搭接,采用电渣压力焊或直螺纹连接。1.1地基施工根据设计与现场地质情况,本工程需要级配砂石进行置换进行地基处理。具体施工方案如下:1)  材料要求a.采用质地坚硬的中砂、碎石,含泥量不超过3%b.级配砂石材料中不得含有有机杂物,碎石最大粒径不宜大于50 mm;2)  主要机具设备a.根据砂石和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。b.常用机具设备有:蛙式打夯机、平板打夯机,手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时;大型机械有:自卸汽车、铲车、及翻斗车等。3)  作业条件a.填砂石前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。b.施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。c.使用汽车或大型自行机械时,确定好其行走路线、装卸料场地、转运场地。d.对所有作业人员已进行了技术交底,特殊工种必须持证上岗。e.作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。4)工艺流程检验砂石料实验确定施工参数技术交底准备机具设备基底清理分层铺砂石洒水分层夯实检验密实度修整找平验收5)施工方法由于基底铺填面积较大,计划采用中小型机械回填,人工配合:将砂石按实验室级配比用机械拌合均匀,用铲车送到坑底,压路机结合平板振压机往复振压,一般振压不少于3遍。6) 操作工艺a.填土前应将基底地坪上的杂物、浮土清理干净。b.检验砂石料的质量,有无杂质,粒径是否符合要求,含水量是否在控制的范围内,级配是否符合要求;c.铺筑砂石应严格按照实验配比进行均匀拌合,分层摊铺,每层铺土厚度应通过压实实验确定,一般为250300mm,不宜超过300 mm。每层摊铺后,随之耙平。d.施工时应适当控制含水量,应在夯实碾压前根据其干湿程度和气候条件,适当洒水以保持砂石的最佳含水量,一般为8%12%。e.每层的夯压遍数,根据压实实验确定。作业时,应严格按照实验所确定的参数进行。打夯应不少于3遍,应一夯压半夯,夯夯相接,行行相连,纵横交叉。采用压路机往复碾压应不少于4遍,轮距搭接不小于50cm,边缘和转角应用人工或蛙式打夯机补夯密实。f.砂石垫层分段施工时接槎初应做成斜坡,每层接槎处的水平距离应错开0.51.0m,并应充分压实。g.施工时应分层找平,夯压密实,并应设置检查点,用200 cm3的环刀取样,测定砂石的质量密度。下层合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等进行实验,贯入值小于规定值为合格。h.垫层全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补砂石夯实。1.2土方回填作业条件(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。(2)回填前应对基础进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。施工操作工艺(1)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。(2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。(3)回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为350;每层铺摊后,随之摊平。(4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。(5)回填应在墙体相对两侧或四周同时进行。管道周围,用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在防水接口处,防腐绝缘层或电缆周围,应回填细粒料。(6)回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。(7)修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。3、地下车库及地下室工程(一)地下车库未施工作为临时施工场地阶段,应注意:1、地基土开挖深度应高于或等于基础垫层上表面高度,即预留约100mm土,并对现场材料堆放情况进行合理安排,防止出现材料堆放过于集中造成对地基土的扰动。2、临时场地迁至已施工完毕的地下车库顶板上以后,可按照施工组织设计中土方开挖部分的程序和要求进行开挖独立基础及垫层下方地基土直至设计标高。(二)先施工部分地下车库施工完毕将钢筋加工场地及模板加工车间及材料堆放场地迁至地下车库顶阶段,应注意:1、作为施工场地的地下车库顶板混凝土强度必须达到100%,混凝土实际强度可通过留置同条件养护的试块实验得到。2、施工现场材料的堆放应均匀分开堆放,特别是钢筋原材料堆放场地,防止出现因材料集中堆放造成荷载过大,压坏地下室顶板的现象。3、有后浇带通过地下车库顶板的跨度内,不得堆放任何材料、半成品或作为临时施工场地。4、地下工程防水施工方法(1)清理基层:施工前将验收合格的基层清扫干净并涂刷基层处理剂。(2)卷材涂刷粘结剂:将卷材展开摊铺在干净平整的基层上,用棉纱蘸汽油将卷材两边各150mm宽范围内的隔离粉擦拭干净。用棕刷蘸满LYX-603-3号粘结剂,均匀涂刷在卷材与基层粘结的一侧150mm宽的表面上。卷材与卷材搭接部位及卷材接头部位暂不涂刷粘结剂。(3)基层涂刷粘结剂:棕刷蘸满粘结剂,在与卷材涂胶宽度相对应的基层上迅速而均匀地进行涂刷,宽窄要一致。用手感觉基本干燥后才能进行铺贴卷材的施工。(4)铺贴卷材:在卷成圆筒的已涂刷粘结剂的卷材中心插入一根铁管,两人分别手持铁管两端,并将卷材的一端粘贴固定在预定的部位,再沿着标线铺展卷材。铺展时对卷材不要拉得过紧,应在松弛的状态下进行。边对标准线边铺贴卷材。平面与立面相连的卷材,应由下开始向上铺贴,并使卷材紧贴阴角,不得出现空鼓现象。(5)排除空气:每当铺贴卷材时,边铺贴边用橡胶刮板朝卷材的横向顺序用力地刮压一遍,特别是附加层部位(为满粘贴)要按顺序进行刮压,以彻底排除卷材与基层间的空气。(6)滚压:在排除空气后,可用外包橡胶的铁制的小压辊进行滚压,屋面转角处、泛水部位要按顺序滚压,确保粘结牢固密实,不得空鼓。(7)卷材接头的粘法:待下班前将卷材长边、短边搭接缝使用LYX-603-2号胶进行粘结。卷材与卷材搭接宽度按表3要求粘贴,粘合时应从一端开始,按顺序用手逐一压合,不允许由绉缝、翘起、起边、张口现象。粘合后用手持压辊顺序地认真地用力滚压一遍。凡卷材重叠三层的部位,必须填充密封膏封闭。 (8)卷材末端收头处理:卷材末端收头应卧入凹槽内,端头处用建筑密封膏封闭,待密封膏固化后,即可用掺有胶乳的水泥砂浆将凹槽抹平齐压光封闭。(9)蓄水试验和涂刷着色剂:当卷材铺贴完毕后,进行蓄水试验,屋面坡度最高部位水深不少于100mm,时间不少于24h,观察无渗漏,合格后将卷材表面的尘土、杂物清扫干净。用长把滚刷均匀涂刷卷材表面着色剂。上人屋面可铺置面砖或另做刚性覆盖。三、土方回填1、施工准备(1)材料及施工机具土:宜优先利用基槽中挖出的余土,但不得含有有机杂质。使用前应过筛,其粒径不大于50cm,含水率应符合规定。2、主要机具:蛙式打夯机、手推车、筛子(孔径40-60mm)、木耙、铁锹、2m靠尺、胶皮管、小线和木折尺等。(2)作业条件施工前应根据施工特点、填方土料种类、密实度要求、施工条件等,合理的确定填方土料含水率控制范围、虚铺厚度和压实变数等参数;重要回填土方工程,其参数应通过压实试验来确定。回填前应对基础、或地下防水层、保护层进行验收,并办好隐检手续。基础砼强度应达到规定的要求,方可进行回填土。施工前,应做好水平标志,以控制回填土的高度或厚度。在基坑边坡上时,每隔3m钉上水平撅;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制桩。3、操作工艺(1)工艺流程:基坑底地坪上清理检验土质分层铺土、耙平夯打密实修整找平验收(2)填土前应将基坑底或地平上的垃圾、杂物清理干净;基槽回填前,必须到基础地面标高以下,将回落的松散垃圾、砂浆、等杂物清除干净。(3)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先撒水湿润等措施。(4)回填土应分层铺摊。一般蛙式打夯机每层铺土厚度为200250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。(5)回填土每层至少夯打三遍。打夯应一压半夯,夯夯相接,行行相连,纵横交错。并且严禁采用浇水使土下沉的所谓“水夯法”。(6)回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。(7)回填土每层夯实后,应按规范规定进行环刀取样,测出土的质量密度;达到要求后,再进行上一层的铺土。(8)修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高度的地方,及时依线铲平;凡低于标准高度的地方,应补土夯实。(9)雨期施工:回填土应连续进行,尽快完成。施工中应注意天气变化,雨前应及时夯完该填土层或将表面压光,并做成一定坡势,以利排除雨水。施工时应有防雨措施,要防止地面水流入基坑内,以免边坡塌方或基土遭到破坏。4、应注意的质量问题(1)回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有有机杂物或落土清理不干净等造成。这些问题均应在施工中认真执行规范的有关的各项规定,并要严格检查,发现问题及时纠正。(2)管道下部夯不实:管道下部应按标准要求夯填回填土,如回填土太湿同样夯不密实成“橡皮土”现象,这时应将“橡皮土”挖出,重新换上好土再予夯实。四、模板工程1、基础模板安装(1)根据基础墨线钉好压脚板,用U型卡或联接销子把定型模板扣紧固定。(2)安装四周龙骨及支撑,并将钢筋位置固定好,复核无误。2、柱模安装(1)按照放线位置钉好压脚板。(2)按柱模板图的模板位置,由下至上安装模板,模板之间楔型插紧,转角位置用联接角模板将两模板连接。(3)安装柱箍:柱箍可用钢管等制成,柱箍应根据柱模尺寸、侧压力大小等因素进行设计选择,必要时可增加穿墙螺栓。(4)安装模板的拉杆或撑杆:柱模每边的拉杆或顶杆,与事先搭设的钢筋管支撑架可靠连接,以保证模板的强度和整体性。3、梁模板安装(1)在柱模上弹出轴线、梁位置和水平线。(2)梁支架的排列、间距要符合模板设计和施工方案的规定,一般情况下,采用可调式钢支顶其间距为4001000mm不等,具体视龙骨排列而定,采用门架支顶加可调上托时其间距有关600、900、1800mm等。(3)按标高调整支柱的标高,然后安装木枋或钢龙骨,铺上梁底板,并拉线找平。当梁底板跨度等于及大于4m时,梁底应按设计要求起拱,如设计无要求时,起拱高度为梁跨的千分之一至千分之三。(4)支顶之间应设水平拉杆和剪刀撑,其竖向间距不大于1m,若采用门架支顶,门架之间用交叉杆联结。(5)支顶若支承在基土上时,应对基土平整夯实,并满足承载力要求,加木垫板或砼垫块等有效措施,确保砼在浇筑过程中不会发生支顶下沉。(6)梁的两侧模板通过联接方木与底板连接。(7)当梁高超过750mm时,侧模宜增加穿梁螺杆。(8)梁柱接头的模板构造应根据工程实际情况进行设计和加工。4、模板拆除(1)非承重模板拆除时,结构混凝土强度应不低于1.2Mpa。(2)承重模板(梁、板底模)的拆除时间如表所示。结构名称结构跨度(m)达到混凝土标准强度的百分率板2502且875梁8758100(3)拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。(4)拆除跨度较大的梁底模时,应先从跨中开始,分别拆向两端。(5)拆模时不要用力过猛过急,拆下来的木料要及时运走、整理。五、钢筋工程1、钢筋的制作(1)工程中使用的钢筋表面应洁净,不应该有污垢、油渍、漆垢及其它的杂质等。带有颗粒状或磷片状老锈的钢筋不得使用。(2)钢筋不应存在有害的缺陷,如裂纹或叠层等,以除锈及去污染后的钢筋,其尺寸、截面积及性质应符合设计要求。(3)成盘和弯曲的钢筋应调直,无局部曲折。(4)钢筋的截断和弯折必须在工地的加工车间进行,弯曲半径应按图纸要求,当图纸未标明时,则应按规范GB502402002的规定执行。(5)由光圆钢筋制成的箍筋末端应设弯钩。弯钩应按图纸说明,弯钩角度为135度。 2、框架钢筋绑扎(1)柱钢筋绑扎A、套柱箍筋:按图纸要求间距,计算好每根柱筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45度,中间钢筋的弯钩应与模板成正90度角。B、搭接绑扎竖向受力筋:柱子主筋立起之后,绑扎接头的搭接长度应符合设计要求,如设计无要求时,应按规范规定操作。C、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔标箍筋间距线。D、柱箍筋绑扎:a、按已划好箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎。b、箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。c、箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。d、有抗震要求的地区,柱箍筋端头应弯成135度,平直部分长度不小于10 d(d为箍筋直径)。如箍筋采用90度搭接,搭接处应焊接,焊缝长度单面焊缝不小于5 d。e、柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。如设计要求箍筋设拉筋时,拉筋应钩住箍筋 。f、柱筋保护层厚度应符合规范要求,主筋外皮为25mm,垫块应绑在竖筋外皮上,间距一般1000,(或用塑料卡在外竖筋上)以保证主筋保护层厚度准确。当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。(2)梁钢筋绑扎A、在梁侧模板上画出箍筋间距,摆放箍筋。B、先穿主梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立架筋与箍筋绑扎牢固;调整箍筋间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。C、框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸入中心线的长度也要符合设计要求。D、绑梁上部纵向筋的箍筋,宜用套扣法绑扎。E、箍筋在叠合处的弯钩,梁中应交错绑扎,箍筋弯钩为135度,平直部分长度为10 d,如做成封闭箍时,单面焊缝长度为5 d。F、梁端第一个箍筋应设置在距离柱节点边缘50处。梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。G、在主次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度。受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求。H、梁筋的搭接:梁的受力钢筋直径等于或大于25时,宜采用焊接,接头不宜位于构件最大弯矩处,受拉区域内1级钢筋绑扎接头的末端应做弯钩(2级钢筋可不做弯钩),搭接处应在中心和两端扎牢。接头位置应相互错开,当采用绑扎搭接接头时,在搭接长度的任一区段内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不大于25%。(3)板钢筋绑扎

    注意事项

    本文(公租房工程施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
