欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    北京松下IDC机房施工组织设计.doc

    • 资源ID:1296158       资源大小:446.93KB        全文页数:66页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

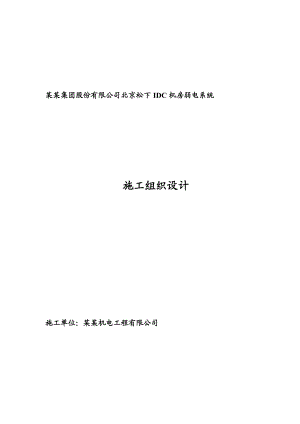

    北京松下IDC机房施工组织设计.doc

    某某集团股份有限公司北京松下IDC机房弱电系统施工组织设计施工单位:某某机电工程有限公司目录技术解决方案1目录21. 前言91.1 二连海关体育中心概况91.2 工程范围及主要内容91.3 编制范围101.4 编制依据102. 施工总体布署122.1 项目组织机构122.1.1 项目部122.1.2 项目部职能132.1.3 项目管理流程图142.2 主要施工目标152.2.1 工期目标152.2.2 工程质量目标152.2.3 安全文明目标、环保目标152.3 施工组织计划152.3.1 进度计划162.3.1.1 施工进度的前期控制162.3.1.2 施工进度的中间控制162.3.1.3 施工进度的后期控制162.3.1.4 多方沟通和紧密配合162.3.1.5 不可预测情况的紧急应对172.3.2 设备交货172.3.3 设备安装172.3.3.1 施工质量控制的基本方法172.3.3.2 施工质量要点控制172.3.3.3 工程质量管理制度182.3.4 设备调试182.3.4.1 工程质量管理检验、测量、验证要求182.3.4.2 更改和完善质量持续改进计划的程序192.3.5 安全培训202.3.5.1 施工安全培训212.3.5.2 落实各种设备安全使用措施212.3.5.2.1 冲击钻(电钻)安全使用措施212.3.5.2.2 角向磨光机(切割)安全使用措施222.3.5.2.3 电焊机安全使用措施222.3.5.2.4 台钻安全使用措施222.3.5.2.5 砂轮机安全使用措施222.3.5.2.6 设备接电前安全措施222.3.5.2.7 安全防火措施223. 界面划分及协调配合243.1 各阶段与各方的技术界面划分及配合243.1.1 深化设计阶段243.1.2 工程施工阶段243.1.2.1 施工前的准备243.1.2.1.1 设计人243.1.2.1.2 我公司243.1.2.2 施工阶段243.1.2.2.1 我公司253.1.2.2.2 工程监理方253.1.3 调试阶段253.1.3.1 我公司253.1.3.2 工程监理方253.1.4 初步验收及试运行阶段253.1.4.1 设计人253.1.4.2 我公司263.1.4.3 工程监理方263.1.5 竣工验收阶段263.1.5.1 设计人263.1.5.2 我公司263.1.5.3 工程监理方263.1.6 维护及保修阶段263.1.6.1 我公司263.1.7 调试阶段的配合273.2 与甲方、监理及其它单位的配合273.2.1 与甲方协调配合273.2.2 与监理方的协调配合273.2.3 与设备供应方的协调工作284. 项目分解计划简述及实施措施294.1 项目分解计划简述294.1.1 施工前期准备阶段294.1.2 现场管、槽接收/施工,线缆布放阶段294.1.3 设备安装和接线阶段304.1.4 系统调试阶段304.1.5 系统验收阶段304.1.6 系统运行维护304.2 项目实施措施304.2.1 系统设计304.2.1.1 施工图设计和图纸送审304.2.1.2 深化设计和施工图纸314.2.2 设备及材料采购与供货324.2.2.1 设备及材料供货说明32设备、材料采购审定流程图334.2.2.2 设备及材料供货保证33提供产品的控制程序流程344.2.2.3 设备及材料运输344.2.3 工程制作及保证措施354.2.3.1 线缆、配线及设备端口的标签354.2.3.2 线缆敷设354.2.3.3 线槽与线管364.2.3.4 设备箱体与接线箱364.2.3.5 铭牌及各类标志364.2.4 工程施工安装及保证措施364.2.5 调试及试运行374.2.6 验收374.2.6.1 系统验收测试374.2.6.2 工程竣工验收375. 质量保证体系及措施385.1 质量保证385.2 质量管理体系385.2.1 质量管理的标准385.2.2 项目工程质量保证体系395.3 质量过程保证措施395.4 质量控制措施405.5 组织保证措施415.6 设备、材料保证措施415.7 线缆施工保证措施415.8 质量检验及不合格品的控制425.8.1 过程检验和试验425.8.2 最终检验和试验435.8.3 检验测量和试验设备的管理445.8.4 不合格品的控制455.8.5 纠正和预防措施456. 安全措施476.1 现场安全生产措施476.2 消防保证措施486.3 现场保卫措施487. 劳动力计划497.1 人力资源准备497.2 编制劳动力计划原则497.3 劳动力计划表498. 主要设备材料、构件的用量计划518.1 原材料进货入场计划518.2 主要施工工具及仪器设备519. 文明施工及环保措施549.1 文明施工管理549.1.1 现场布置及厂容要求549.1.2 现场材料管理及机械管理549.1.3 成品管理保护措施559.1.4 对其他系统的成品保护559.2 绿色环保施工保证措施5610. 确保工期的技术组织措施5710.1 施工进度计划表5710.2 项目工作结构分析5710.3 项目结构分解5710.4 工程工期总控措施5710.5 工期控制程序流程5810.6 抢工期的组织和技术措施5911. 相关管理6011.1 文档管理6011.1.1 文档规划6011.1.2 文档管理措施6011.2 变更管理6111.2.1 工程变更流程6111.3 风险管理6112. 竣工验收管理6312.1 产品质量检查6312.1.1 产品的质量要求6312.1.2 软件产品质量按下列内容检查6312.1.3 系统接口的质量按下列要求检查6412.2 工程实施及质量控制6412.2.1 工程实施前应做好如下条件准备6412.2.2 设备及材料的进场验收应填写具体要求如下6412.3 系统检测6512.3.1 检测结论与处理6512.4 竣工资料6513. 培训与售后服务体系6613.1 培训计划与承诺6613.1.1 培训承诺6613.1.2 培训目标6613.1.3 培训计划的制定6613.1.4 培训教材6713.1.5 培训方式6713.1.5.1 现场培训6813.1.5.2 分层次培训6813.2 售后服务体系6813.2.1 售后服务支持6813.2.2 质量保证及保修6813.3 保修期内售后服务措施6813.3.1 保修期内6913.4 保修期后的维保方案6913.4.0.1 备品备件更换6913.4.0.2 故障响应6913.4.0.3 软件升级6913.4.0.4 定期检测7013.4.0.5 提交检测维保记录7013.4.1 现场排除故障7013.4.2 服务报告7013.5 对工程的服务承诺701. 前言1.1 北京数据中心概况北京松下IDC数据中心是某某集团股份有限公司在酒仙桥地区又一特大的数据中心,共分两层,坐落在望京公园对面,面积。1.2 工程范围及主要内容北京松下IDC数据中心弱电系统(以下简称弱电系统)主要包括综合布线管理子系统、视频监视子系统、机房门禁子系统、安防门禁系统专用供电设备。主要实现对机房区综合布线、安全防范监控及机房安全管理。本工程建设主要内容包括:1) 监控系统终端设备2) 视频监控前端设备3) 网络传输设备4) 机房设备5) 安防系统专用供电设备6) 监控中心机房及配套设施7)综合布线系统1.3 编制范围本施工组织设计,包括整个施工管理,对工程标准和工期要求做出承诺,施工组织计划,包括设备交货、安装、调试、安全、培训、进度计划等,投标设备和工程用材料性能的优良性,保修期内正常运转所需的备件和特殊工具清单包括供货来源和价格。主要对以下几个方面做详细的计划:1、确保工程质量的技术组织措施;2、确保安全防护、文明施工的技术组织措施;3、确保工期的技术组织措施;4、劳动力进出场计划安排表;5、针对各系统施工部署方案、施工准备、主要施工方法及工艺、质量保证体系及措施,以及文档管理、风险管理、变更管理、配合协调等内容。另外,我们还必须要考虑如何处理与甲方单位的关系,保证项目的顺利实施。1.4 编制依据我公司施工组织设计文件,根据下述文件或标准,进行设计。招标文件;随招标文件提供的图纸;答疑文件;GB/T-50311-2000建筑与建筑群综合布线工程设计规范GB/T50312-2000建筑与建筑群综合布线工程施工及验收规范GB/T50314-2000智能建筑设计标准ISO/IEC11801 2000 Information technology-generic cabing for customer premisesEIA/TIA-568B商务建筑布线标准EIA/TIA-569商业建筑电信道和空间标准EIA/TIA-606商业建筑电信基础设施管理标准EIA/TIA-607商业建筑接地标准YD/T1013-1999综合布线测试标准EIA/TIA-TSB67双绞线媒体布线检测补充标准TIA/EIA TSB72 集中式光纤布线指南IEE 802.3 10 BASE-T以太网网络标准ISO/IEC DTR 14763建筑物布线系统的实施和操作城市住宅区和办公楼电话通信设施设计规范GB/T-50311-2000建筑与建筑群综合布线工程设计规范建筑工程设计文件编制深度规定(2003年版)民用建筑电气设计规范JGJ/T16-92民用闭路电视系统工程工程技术规范GB50198-94建筑与建筑群综合布线系统工程设计规范建设工程项目管理规范/GB/T 50326-2001;建筑工程施工质量验收统一标准GB50300-2001建筑电气工程施工质量验收规范GB503032002;智能建筑工程质量验收规范GB 503392003;智能建筑设计标准(GB/T 50314-2000)。2. 施工总体布署2.1 项目组织机构北京松下IDC数据中心弱电系统工程项目,技术要求高、施工工期较短。所以,为了确保整体工程实现优质工程的要求,确保质量、工期、成本的目标,必须打破由项目管理部组建项目部的“习惯定势”,搭建由公司领导层直接分管,工程部和技术部直接参与的强有力的项目管理团队,负责本项目弱电工程的施工工作,保证我方各专业的要求。2.1.1 项目部根据本工程技术的特点,公司针对本项目成立北京松下IDC数据中心弱电系统工程项目经理部,拟在施工现场设办公室、库房,负责本工程技术、施工、调试的组织和管理。2.1.2 项目部职能作为此项目的全权负责机构,项目管理部的职能如下:在设计阶段,协调公司技术部和有关专业配合单位,进行方案完善设计、深化设计,并协调有关单位进行设计确认;在施工阶段,将协调和处理公司与甲方、监理以及相关的其他部门出现的问题,配合甲方组织弱电系统施工协调会,协调管理承包范围内相关专业的内部关系和实施配合,制订弱电系统施工工程管理制度,全面负责弱电系统各专业的实施质量、安全和进度事宜;在调试阶段,配合甲方组织、协调弱电系统调试和系统联机调试;配合甲方与工程监理,组织弱电系统验收和弱电系统验收。如上图所示:工程由公司常务副总裁总体负责,由总工程师在总部协助管理,现场由项目经理全权负责。现场组织机构框图文字述1、项目经理:对项目经理部的各项工作进行全面管理。负责编制项目的施工组织设计。负责在该项目实施过程中全面推行公司的ISO9001:质量管理体系。负责进场前的各项准备工作。根据合同组织工程的实施、调试、验收。负责牵头组织各项目工程设计、采购、施工管理等工作。2、项目技术负责人:根据设计文件和图纸会审形成文件,主持编制工程项目实施性施工组织设计,并组织实施。负责本项目经理部工艺执行情况的控制,质量问题的处理,不合格品的评审等技术性工作。负责编制工程质量计划,审批各工程队编制的施工方案、作业设计等、并组织实施。负责向现场施工队长进行技术方案、安全质量操作要点等技术交底3、计划管理员:负责项目工程的整体计划管理工作,财务工作。4、预算员:担任项目的预算工作。5、专业工程师:主要协助现场技术负责人技术工作。6、质检员:负责工程项目全过程的工程质量监督、检查,开展工程质量和技术质量总结和交流活动。随工程项目的进度对各阶段各工序的质量进行检查、验收和质量评定。7、专职安全员:认真执行公司各项规章制度和工作程序,服从上级指挥和有关人员的监督检查,保质保量按时完成工作任务。看护项目经理部公共区域内的财产,按规定进行流动巡逻。及时制止扰乱项目经理部工作秩序的行为,维护项目经理部的治安环境。8、专职材料员:了解本项目经理部常用备件和材料的性能,掌握供应商关于产品质量、价格、信誉和供货周期等信息变化情况。根据项目经理批准的采购方式、价格、数量、进度等要求,进行实施采购工作。9、专职资料管理员:协助项目经理做好项目文件、资料的保管、移交和定期归档工作。10、电气工长:负责本工程施工全过程安全生产工作的计划、布置、检查、总结和评比。经常检查施工现场的机械设备及其安全装置、设备材料的堆放以及生活设施等是否符合安全文明要求。2.1.3 项目管理流程图2.2 主要施工目标2.2.1 工期目标工期:配合甲方及相关施工单位,完成本专业工程,以使工程能在预定的完工日前完成。工期计划:根据工程量以及对现场施工环节的分析,我司制定的预计工期为天。同时承诺:保证按照签订合同约定的总工期目标,合理规划、科学施工,在保证施工质量、安全、文明施工的前提下,确保按时竣工、争取提前竣工。2.2.2 工程质量目标工程质量达到优良。2.2.3 安全文明目标、环保目标安全目标:加强指标管理,确保杜绝发生重大工伤事故,确保无较大工伤事故。文明施工目标:配合土建总承包单位,争创“建筑工地安全文明样板工地”称号。环保目标:配合装修方,达到ISO14000国际环保认证的要求。2.3 施工组织计划以合同和优化整合后的设计方案涉及的工作范围、弱电图纸为依据,根据相关专业施工计划和进度,通过与反复沟通协商,来计算系统的安装调试所需的工期,以确保招标书规定合同工期的实现。具体的步骤是:首先进行项目的工作结构分析和项目结构分解,进行反复多次的计划方案安排,找出满足工期要求、资源配置较为合理、施工成本较低的最佳工期计划方案。整个专业工程的施工分为四个阶段:一阶段:现场踏勘并指定详细的工程进度计划,施工进度计划是施工进度控制的依据。因此施工进度计划是提高进度控制和质量控制的关键问题;二阶段:设备进场报验及交货,该部分关系到整个系统工程质量,是整个系统的重心。三阶段:设备安装阶段,此项工作需要跟各相关专业配置施工,也是整个工程成败的关键之一;四阶段:系统的调试交付使用阶段,此项工作关系到整个智能化系统的施工质量,顺利完成调试工作,保证系统的正常运行。2.3.1 进度计划项目进度控制的目的是提前完成预定的工期。进度控制将有限的投资合理使用,在保证工程质量的前提下按时完成工程任务,以质量、效益为中心搞好工期控制。施工控制难度最大,问题最多,必须使用正确的方法和对策,进行及时有效的控制。2.3.1.1 施工进度的前期控制工期控制是对工程施工进度进行控制,达到项目要求的工期目标。施工顺序要安排合理、均衡有节奏才能实现计划工期。根据合同对工期的要求、设计计算出的工程量,根据施工现场的实际情况、总体工程的要求、施工工程的顺序和特点制定出工程总进度计划。根据工程施工的总进度计划要求和施工现场的特殊情况而制定月进度计划,制定设备的采、供计划。施工现场的勘测,作好施工前的准备,为施工创造必要的施工条件,作好施工前的一切准备工作,包括:人员、机具、材料、施工图纸等。2.3.1.2 施工进度的中间控制在施工进行进度检查、动态控制和调整,及时进行工程计量,掌握进度情况,按合同要求及时联系进行工程量的验收。对影响进度的诸因素建立相应的管理方法,进行动态控制和调整,及时发现及时处理。由于本工程许多系统同时施工,相互影响因素较多,现场作业条件和现场作业情况的变化及土建、装修现场条件的改变,相应的对施工进度作出及时调整。落实进度控制的责任,建立进度控制协调制度,有问题进行及时的协调;落实施工过程中的一切技术支持,增加同时作业的施工面,采用高效的施工方法、施工新工艺、新技术、缩短工艺间和工序间的间歇时间;对施工进度提前的、对应急工程及时的实行奖励,以及确保施工使用资金的及时到位;按合同要求及时协调有关各方面的进度,以确保工程符合进度的要求。每月要检查计划与实际进度的差异、形象进度、实物工程量与工作量指标完成情况的一致性,提交工程进度报告。当实际计划与进度计划发生差异时,分析产生的原因,提出调整方案和措施,如进度计划、修改设计、材料、设备、资金到位计划等,必要时调整工期目标(所有文件都要编目建档)。2.3.1.3 施工进度的后期控制进度的后期是控制进度的关键时期,当进度不能按计划完成时,分析原因采取措施,改进工艺,实行流水立体交叉作业,增加人员,增加工作面,加强调度。工期要突破时,制定工期突破后的补救措施,调整施工计划,资金供应计划、设备材料等,组织新的协调。2.3.1.4 多方沟通和紧密配合各方的配合是讲求材料、设备、供应、人员、机具的科学调配。我方与土建的配合,与机械安装的配合,与内装饰的配合,与甲方和监理的配合。使互相制约的工程变为步调一致,减少工时,节约成本,达到按需求时间完成工程的目的。多方及时沟通;准时参加工程例会,发现问题主动积极与有关单位协作解决,不推卸责任,不回避问题。及早发现,及时解决。以用户为主的合理安排施工。2.3.1.5 不可预测情况的紧急应对在以防为主的管理措施下,当出现特殊情况时我们采取有效的应急处理对策。当遇有关单位如土建、机械、水、电、装饰单位未能按期交出作业面等,非我单位所能控制的局面时,可申报停工延期及退场,以节约工时,若遇施工条件变化时,如地震、恶劣天气环境、高温、洪水、下沉等不可抗力时,我们根据具体情况采取:抢救成品、及早转移物资,尽量减少损失,尽早复工,加班加人保质量补工期。若遇技术失误时,如施工过程中,在应用新技术,新材料,新工艺、新产品缺乏经验时,不能保证质量,并影响施工进度时。我们成立攻关小组加大人力的投入,或建议甲方更换品牌或型号等对策和相关措施。2.3.2 设备交货1) 所有材料及设备必须达到国家规范及招标文件所规定的技术标准。2) 工程所需施工设备和材料,入场前配合监理,进行统一检验和报审,审批后方可进行施工。工程所用材料设备必须达到合格质量标准,且具有合格证书或材质证书。不合格的材料、设备不得发送施工现场。3) 设备、材料进入现场时提前通知甲方、监理、总承包单位,办好入场手续,并配合有关方面开箱检查,作好进货检验记录。4) 严格按照原厂商代理原则,办理和订购合同选定厂商的产品,保证产品的高质量和正常的供货渠道。5) 工程所用的主要材料必须为原厂商的产品。对进厂材料要严格检查产品商标、产品合格证明。做到进场产品无品质证明、无商标不得进入施工现场。2.3.3 设备安装2.3.3.1 施工质量控制的基本方法以工序质量为目的,动态地控制工序的因素,按质量责任制办事,各施其职,各负其责。以预防为主,加强工序“三检制”(即自检、互检、专职检验)。抓点连线带片,对关键工序设立质量管理点,实行重点控制。严守工程质量第一的原则,提高质量意识,在保证质量的前提下优化工期。2.3.3.2 施工质量要点控制在工程施工过程中项目部坚持全面质量管理方针,做到质量管理深入到全过程,全员参加质量管理工作。在施工过程中加强质量监控,由质检员和主管工程师负责质量检查,克服质量通病,我们的具体做法是:抓两个重点:即抓管、槽、线的敷设,保证线路敷设符合设计图纸要求、线路不断路、不短路、线间和线对地的绝缘电阻符合设计要求;抓系统的设备安装、调试,要求其功能符合合同和设计要求。抓三个阶段:即抓施工准备阶段:组织编制施工组织计划、施工预算、编制施工进度计划、施工图设计和会签、施工现场的勘察、人力配备、设备材料、工具准备进入现场前的技术交底、施工人员的安全生产培训等:抓施工阶段:对进场的原材料、半成品和成品进行检查、检查安装施工质量是否符合规范要求:抓成品验收阶段:通过检测和审评完工和系统工程是不是达到规范和合同要求。使有四个手段,即:检查、测量、试验、指令性文件。2.3.3.3 工程质量管理制度弱电系统工程对工程质量有严格的要求,施工如出质量问题会造成不可弥补的损失。我们在施工管理中严格执行质量抽样检测、质量监督,对发生的质量问题及时处理。每一个系统完成的每一阶段,都必须经过技术指标测试,完全合格后才允许进入下阶段系统的全面施工,各系统进入全面施工后对一些长度较长、弯曲较多或比较典型的系统组合,进行抽样检测,抽测率在工程开始初期一般不抵于10%,正常情况下一般不低于5%,抽样检测工作出现场施工 管理员负责完成,并将有关资料存档。质量监督由施工队、项目部和监理小组共同负责。施工队的责任要求每一个施工人员按照操作规范进行施工,项目部现场管理员除了完成抽样检测之外,还要检查各施工小级的管理工作和实际操作是否按要求执行,监理小组定期对施工队和现场施工管理员的工作进行检查,对所发生的质量事故做出处理决定。质检员执行完善的质监制度,对不负责任的施工人员教育批评处罚、返工,严重者开除处理。发文要求及时采取补救措施确保工程按时、按质、按量完成 。当发生质量问题和质量事故时,由现场施工管理员通知同类子系统的施工暂停,由现场施工管理员和施工队领导一起进一步验证和查找质量问题出现的原因。原因查明后由施工队和施工管理员共同提出解决办法。当原因不明时施工管理员应及时向工程部报告,由工程部组织有关方面的技术人员到现场进行技术分析,直到查明原因。质量问题查明后,由项目部下发复工通知:如发生质量事故造成经济损失除要进行上述工作外,施工队还要填报事故报告,项目部和监理小组对事故做出处理决定。2.3.4 设备调试弱电工程竣工后,必须进行最终调试和检测。项目技术负责人按编制竣工资料的要求收集、整理质量记录;项目技术负责人组织有关专业人员按最终检验和试验规定,根据合同要求进行全面验证;对查出的施工质量缺陷,按不合格控制程序进行处理;项目经理部组织有关专业技术人员按合同要求编制工程竣工文件,并做好工程移交准备;在最终检验合格和试验合格后,对弱电工程成品采取防护措施;工程交工后,项目经理部编制符合文明施工和环境保护要求的撤场计划。2.3.4.1 工程质量管理检验、测量、验证要求弱电系统工程对工程质量有严格的要求,施工如出现质量问题会造成不可弥补的损失。我们在施工管理中严格执行质量抽样检测、质量监督,对发生的质量问题及时处理。每一个系统完成的每一阶段,都必须经过技术指标测试,完成合格后允许进入下阶段系统的全面施工,各系统进入全面施工后对一些长度较长、弯曲较多或比较典型的系统组合,进行抽样检测,抽测率在工程开始初期一般不抵于10%,正常情况下一般不低于5%,抽样检测工作要求现场施工质量管理员负责完成,电子设备安装前进行100%稳定性老化不小于二周,承重金属构件进行应力及相关物理力学试验,产品合格方可使用,并将有关资料存档。质量监督由质检员、施工队、项目部和监理小组共同负责。施工队的责任要求每一个施工人员按照操作规范进行施工,项目部现场管理员除了完成抽样检测之外,还要检查各施工小组的管理工作和实际操作是否按要求执行,监理小组定期对施工队和现场施工管理员的工作进行检查,对所发生的质量事故做出处理决定。质检员执行完善的质监制度,对不负责任的施工人员教育批评处罚、返工、严重者开除处理。发文要求及时采取补救措施确保工程按时、按质、按量完成。当发生质量问题和质量事故时,由现场施工管理员通知同类子系统的施工暂停,由现场施工管理员和施工队领导一起进一步验证和查找质量问题出现的原因。原因查明后由施工队和施工管理员共同提出解决办法。当原因不明时施工管理员应及时向工程部报告,由工程部组织有关方面的技术人员到现场进行技术分析,直到查明原因。质量问题查明后,由项目部下发复工通知:如发生质量事故造成经济损失除要进行上述工作外,质量安全员还要填报事故报告,项目部和监理小组对事故做出处理决定。2.3.4.2 更改和完善质量持续改进计划的程序项目经理部分阶段分析和评价项目管理现状,识别质量持续改进区域,确定改进目标,实施选定的解决办法;质量持续改进按全面质量管理方法进行;坚持“PDCA”循环的工作方法,持续改进过程控制和产品质量;项目经理部对不合格控制按下列规定进行处理:(1) 按我公司的不合格控制程序,控制不合格物资进入施工现场,严禁不合格工序未经处置而转入下道工序(2) 对验证中发现的不合格产品和过程,按规定进行鉴别、标识、记录、评价、隔离和处理。(3) 对产品进行评审。(4) 对不合格处置根据不合格严重程度,按返工、返修或让步接收、降级使用、拒绝或报废四种情况进行处理。构成等级质量事故的不合格,按国家法律、行政法规进行处置。(5) 对返修或返工后的产品,按规定重新进行检验和试验,并应保存记录。(6) 进行不合格让步接收时,项目经理部应向发包人提出书面让步申请,记录不合格程度和返修的情况,双方签字确认让步接收协议和接收标准。(7) 对影响建筑主体结构安全和使用功能的不合格,应邀请发包人代表或监理工程师、设计人,共同确定处理方案,报建设主管部门批准。(8) 检验人员必须按规定保存不合格控制的记录。2.3.5 安全培训建立项目经理负责制的施工生产管理责任制。本工程施工设计完全按国家规律制定的建筑安全规程和技术规范操作,保证工程施工的安全性。我公司在编制施工组织设计时,是根据智能弱电工程的特点制定相应的安全技术措施;对专业较强的工程项目,编制了专项安全施工组织设计,并采取安全技术措施。我公司在项目施工中,始终贯彻“以防为主,安全第一”的安全生产方针,建立健全安全生产保证措施。预防工伤事故的发生,做到“防微杜渐,防患于未然”加强劳动保护,不出重伤、死亡事故。为实现工程目标,在保证人身及设备安全的基础上,全面落实我单位下达的各项指标,为此,在施工中应贯彻如下安全措施:严格接行安全生产法的“三同时”制度、“四不放过原则”。建立项目经理负责制的施工安全生产管理。建立健全安全生产的责任制度的群防群治制度。在施工现场采取维护安全、防范危险、预防火灾等措施:如高空作业的安全吊带,焊工的防火器材,各工种的劳保用品等随第一批物资到达工地;甲方有条件的,应当对施工现场实行封闭管理。施工现场对毗邻的建筑物、构筑物和特殊作业环境可能造成损害的,我施工单位建议甲方配合采取安全防范措施。业主应当向我施工单位提供与施工现场相关的地下管线资料,建筑施工企业应当采取措施加以保护。我们定当遵守有关环境保护和安全生产的法律、法规的规定,采取控制和处理施工现场的各种粉尘、废气、废水、固体废料以及噪声、振动对环境的污染和危害的措施。有下列情形之一的,业主应当按照国家有关规定办理申请批准手续:(一) 需要临时占用规划批准范围以外场地的;(二) 可能损坏道路、管线、电力、邮电通讯等公共设施的;(三) 需要临时停电、停水、中断道路交通的;(四) 需要进行爆破作业的;(五) 法律、法规规定需要办理报批手续的其他情形。依照建设行政主管部门负责建筑安全生产的管理,并依法接受劳动行政主管部门对建筑安全生产的指导和监督的法规。我方依法接受有关部门的管理,同时对建筑安全生产加强管理,执行安全生产责任制度,采取有效措施,防止伤亡和其他安全生产事故的发生。我单位的法定代表人对本企业的安全生产负责。施工现场安全由我单位负责。实行施工总承包的,由总承包单位负责。分包单位向总承包单位负责,服从总承包单位对施工现场的安全生产管理。我方定当建立健全劳动安全生产教育培训制度:每周进行安全学习和总结,加强对职工安全生产的教育培训;未经安全生产教育培训的人员,不得上岗作业。我方领导和作业人员在施工过程中,遵守有关安全生产的法律、法规和建筑行业安全规章、规程,绝不违章指挥或违章作业。作业人员有权对影响人身健康的作业程序和作业条件提出改进意见,有权获得安全生产所需的防护用品。作业人员对危及生命安全和人身健康的行为有权提出批评、检举和控告。我方为从事危险作业的职工办理了意外伤害保险,支付保险费。涉及建筑主体和承重结构变动的装修工程,业主应当在施工前委托原设计单位或者具有相应资质条件的设计单位提出设计方案,没有设计方案的,不得施工。施工中发生事故时,我单位采取紧急措施减少人员伤亡和事故损失,并按照国家有关规定及时向有关部门报告。建立安全保证体系,将安全生产作为生产管理者的首要职责,抓紧抓好。设备人员进场后,先进行全员安全教育,建立健全安全生产责任制、交接班制、设备机具维护保养制度。工地配备专职安全员,经常检查安全生产情况,督促工地全体员工严格遵守安全生产规定,正确使用防护设施和劳保用品。各种机械操作及特殊工种必须持证上岗,严禁无证上岗、违章作业。施工危险区域设置醒目的警戒标志。2.3.5.1 施工安全培训严格执行建筑安装工程安全技术规定和建筑安装工人安全操作规程,组织制定或修订工地安全制度和安全技术规程,编制本工地安全技术措施计划,并组织实施。每周组织工人安全学习,对新进场工人,进行上岗前安全技术教育,并签名存档,施工管理人员在下达任务单的同时,必须作安全技术交底记录,在施工过程中加强检查监督,进入施工现场必须戴安全帽,禁止穿拖鞋、硬底鞋和带钉、易滑鞋,或光脚进入现场。在安全生产中,我们贯彻全民安全意识,人人为安全着想,每周由项目经理主持,质检员组织进行安全学习及安全总结,对遵守安全规范者进行批评教育,视情节轻重进行处罚,对遵法守纪者评为积极分子或先进工作者,给予一定的奖励。凡进入工地现场人员,必须戴安全帽,不得穿拖鞋;电工作业时要穿绝缘鞋;高空作业系好安全带。不得站在悬吊物下,不得站在竖井开口、梯口嬉玩耍。2.3.5.2 落实各种设备安全使用措施2.3.5.2.1 冲击钻(电钻)安全使用措施经常检查其绝缘线是否良好,使用时外壳经地线接地,防止触电事故。装拆钻头使用外钻夹头钥匙,不能使用其它东西敲打。使用时检查钻头要夹紧、冲击钻(电钻)要拿稳、人要站稳,防钻断伤人。使用中换向器与电刷之间发生较大火花时,应清除换向器污垢,检查弹簧压力,更换已磨损的电刷。定期更换轴承润滑油,滚动轴承和齿轴箱最好使用锂基润滑脂,滑动轴承采用15号车用机油。2.3.5.2.2 角向磨光机(切割)安全使用措施检查整机外壳电源线,要求不得有破损,砂轮防护罩完好牢固。右手握住角向磨光(切割)机,左手拔动机身尾部开关拔到“关”的位置。接通开关,通电转几分钟,关机检查转动部分是否灵活。使用过程中,砂轮与工件的角度为15至30度,注意保护眼睛,防止磨砂入眼睛,当转动速度变慢,马上停机检查。不用手提电缆线,更换砂轮片时使用专用拔手。2.3.5.2.3 电焊机安全使用措施设备使用前检查是否良好,电源线、电焊钳的绝缘线绝缘是否良好,接头不应超过3处,外壳接地是否良好。电焊机引入电源应使用自动开关,有漏电保护器。室外作业注意防雨。电焊机接通电源的情况下,不要将电焊钳夹在腋下或把电焊绝缘线挂在脖子上。焊接时要戴好手套。2.3.5.2.4 台钻安全使用措施经常检查台钻绝缘线是否良好,用时外壳经地线接地,接地线可靠,防止触电事故。装拆钻头使用外钻火头钥匙,不能使用其它东西敲打。钻头一定要夹紧正确,使用时检查钻头,钻头要夹紧确保无误。左手拿工件要拿稳(或把工件夹紧在工作台面上),右手握手柄,压力要适当,严防钻头断裂或工件飞出伤人。使用台钻严禁区载手套。台钻用后,清除铁屑,保持清洁,旋转部份定期上润滑油。2.3.5.2.5 砂轮机安全使用措施使用砂轮机时必须待其转速稳定后再用,一般先空转几次,操作者必须立于机旁,不得正对砂轮机,以防发生危险。2.3.5.2.6 设备接电前安全措施在系统的安装调试过程中,在给设备送电前必须分清设备性能,方可接线。送电前应测量电源电压等级及极性,避免造成人为的设备和人身伤死亡事故。2.3.5.2.7 安全防火措施施工现场和库房禁止存放自燃物品,合理配置灭火器材。禁止用明火直接加热易燃液体,在有燃烧爆炸危险的场所不使用明火、严禁吸烟或携入火柴等危险物,严禁施工焊接。使用设备时防短路、过载、接触不良等。潮湿作业使用60V安全照明电压,接头用绝缘布包扎好。使用临时电源时注意安全,引出线从配电箱内经开关后引出,不能混乱,并做好标记。布线时严禁将导线缠绕在铁钉、铁丝上;严禁用铜、铁丝代替保险丝;严禁直接把导线裸端插在插座上;禁止乱拉乱接用电设备,造成过载运行;保持移动电动工具有良好的保护层。保证电气安装施工质量。清除导线和导线与电气设备之间和连接点中的金属氧化层、油层等杂物,并接紧接牢。保护零线与工作零线不能混接,保证工作接地与重复接地符合要求。焊接作业中,做好防火工作,清扫工作场地的易燃、易爆的材料并准备好消防器材(如:灭火器材、防毒面具等)安全员进行定期检查。平时注意清理走火通道,火灾万一发生,应迅速阻止火灾的扩大,并立即组织抢危救灾和人员、财物的疏散,减少火灾造成的损失。工地办公室和显著的地方挂上“火警119”、“急救120”、“报警110”及就近医院的救伤电话标牌。如发生意外事故,立即救护并保护现场,及时向上级汇报。3. 界面划分及协调配合3.1 各阶段与各方的技术界面划分及配合为了本工程真正达到预期的目的,基于对工程实施的各阶段的分析,该工程应按以下6个阶段进行:以下将工程各方的职责及相关工作的界面划分及其流程进行归纳和总结:3

    注意事项

    本文(北京松下IDC机房施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
