欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    区级公路施工组织设计.doc

    • 资源ID:1296525       资源大小:794.50KB        全文页数:102页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    区级公路施工组织设计.doc

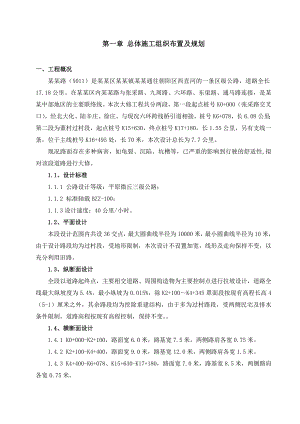

    第一章 总体施工组织布置及规划一、工程概况某某路(X011)是某某区某某镇某某通往朝阳区西直河的一条区级公路,道路全长17.18公里。在某某区内某某路与张采路、九周路、六环路、东渠路、通马路连接,是某某中部地区的主要联络线。本次大修工程共分两段,第一段起点桩号K0+000(张采路交叉口),经北大化、陆辛庄、徐庄。与现况六环跨线桥引道相接,桩号K6+078,长6.08公里;第二段为董村过村段,起点桩号K15+630,终点桩号K17+180,长1.55公里,另有支线一条,位于主线桩号K16+495处,长70米,本次设计总长为7.7公里。现况路面存在多种病害,如龟裂、沉陷、坑槽等,已严重的影响到行驶的舒适性,拟对该段道路进行大修。1.1、设计标准1.1.1 公路设计等级:平原微丘三级公路;1.1.2 标准轴载BZZ-100;1.1.3设计速度:40公里/小时。1.2、平面设计本段设计范围内共设36交点,最大圆曲线半径为10000米,最小圆曲线半径为10米,由于设计路段均为过村段,受地形限制,本次设计不设置加宽,线形及走向保持不变,以充分利用旧路。1.3、纵断面设计全段以道路起终点,主要相交道路、周围构造物为主要控制点进行拉坡设计,道路全线最大纵坡度为5.4%,最小纵坡为0.015%,除K2+100K4+345罩面段按现有高程长高4(5-1)厘米之外,其余路段均为挖除重建结构,由于多为过村路段,受两侧民宅及排水条件限制,道路高程按现有高程控制,保持不变。1.4、横断面设计1.4.1 K0+000-K2+100,路面宽6.0米,路基宽7.5米,两侧路肩各宽0.75米。1.4.2 K2+100-K4+400,路面宽9.0米,路基宽12.0米,两侧路肩各宽1.5米。1.4.3 K4+400-K6+078、K15+630-K17+180,路面宽7.0米,路基宽8.5米,两侧路肩各宽0.75米。1.4.4 机动车道双向横坡向外1.5%,路肩双向横坡向外2.5%。1.5、路面结构设计1.5.1 结构组成1、路面结构(1)、K0+000K2+100、K4+360-K6+078、K15+630-15+920、K16+520-K17+180,长4768米,挖除重建,设计年限10年。上面层:4cm细粒式温拌沥青混合料WAC-13C改性乳化沥青粘层(沥青用量0.6L/)下面层:6cm厂拌热再生中粒式沥青混合料AC-20C(旧路粒料掺量25%)1cm改性乳化沥青碎石下封层(沥青含量大于65%)改性乳化沥青透层(沥青用量1.0L/)基 层:32cm二灰碎石(分两层摊铺,七天无限侧压强度不小于1.0MPa)18cm旧路粒料掺5%水泥+20%碎石厂拌冷再生(七天无限侧压强度不小于2.0MPa)总 厚:61厘米过村地段,路面宽度仅6-7m,道路两侧构造物较多且旧路下有给排水、电力、电信等管线,施工难度较大,为避免施工时对构造物造成破坏,同时准确控制处理深度,加快施工进度,减少民扰,本次设计在铣刨旧路面层(5cm)及二灰基层(18cm)后再铣刨路基土方38cm,道路不长高。(2)、K2+100-K4+320,全长2220米,罩面段,设计年限4年上面层:5cm细粒式温拌沥青混合料WAC-13C改性乳化沥青粘层(沥青用量0.6L/)旧路拉毛1cm,道路长高4cm(3)、董村内K15+920-K16+520及支线70m,总长670m上面层:4cm细粒式沥青混合料AC-13C改性乳化沥青粘层(沥青用量0.6L/)下面层:5cm中粒式沥青混合料AC-20C1cm稀浆封层ES-3改性乳化沥青透层(沥青用量1.0L/)基 层:36cm二灰碎石(分两层摊铺,七天无限侧压强度不小于0.8MPa)底基层:20cm12%石灰土(路床压实度不小于93%)总 厚:67厘米2、桥梁处理本次设计范围内共有桥梁4座,分别为K1+150四支桥、K4+780新河桥、K4+870徐庄桥及K5+720二分支桥。新河桥现况良好,故本次保持不动。其余桥梁结构良好,仅对桥面进行处理,并在板端做5cm宽、20mm深假缝,共6道,假缝用沥青+砂子(沥青+废旧轮胎粒)填充,桥面处理方式如下:面 层:5cm细粒式温拌沥青混合料WAC-13C改性橡胶沥青薄层防水粘结层(2.0kgL/,13.2-16mm单一粒径碎石,撒铺量为满铺的60%)总 厚:5厘米,铣刨旧路5厘米。3、路口结构(1)、沥青路口:面 层:4cm细粒式沥青混合料WAC-13C改性乳化沥青透层(沥青用量1.0L/)总 厚:4厘米,铣刨旧路4厘米。(2)、土路口面 层:4cm细粒式沥青混合料WAC-13C改性乳化沥青透层(沥青用量1.0L/)基 层:16cm二灰碎石总 厚:20厘米。(3)、董村段路口面 层:4cm细粒式沥青混合料WAC-13C改性乳化沥青透层(沥青用量1.0L/)基 层:18cm二灰碎石总 厚:22厘米。1.5.2 病害处理(K2+100-K4+320)1、龟裂:先在病害处铣刨旧路8cm,在整体拉毛旧路1cm,最后在病害处洒改性乳化沥青透层油,铺7cm沥青碎石ATB-25与拉毛后旧路齐平。2、路面裂缝对于缝宽大于5mm的裂缝,需进行灌封处理,处理时使用专用的密封胶和灌缝设备进行灌缝。裂缝处理需在路面拉毛1cm后或铣刨旧路8cm之后,加铺7cmATB-25之前进行。对于挖除重建的部分,不需要病害处理。1.5.3 路基处理过村段将旧路基层二灰碎石(砂砾)挖出后,掺5%水泥+20%碎石厂拌冷再生作为路基处理,局部弹软处采用级配碎石换填,处理深度以能托住施工机械为准,要求实测处理后的完成值不大于300(0.01)mm。1.6、排水工程1.6.1 盖板方沟K5+040-K5+400段现况道路北侧为盖板沟接土边沟,南侧现况漫流,无排水设施,为保证道路排水通畅,本次在道路南侧新建50cm宽盖板方沟,平均深度60cm,长360m,终点新建直径为1250mm检查井1座与K5+400处直径800mm涵洞相接,排水出口为道路西侧土边沟。1.6.2 涵洞未完善徐庄村排水系统,本次在K5+400处新建边涵直径800mm边涵1道,K5+420处新建直径1000mm过路主涵1道,将K5+000-K5+420段两侧排水设施与道路西侧土边沟连通。1.6.3 边沟疏浚现状K5+260-K5+420段北侧为土质边沟,由于居民倾倒垃圾,导致边沟出现淤堵,雨污水积于沟内,本次将土质边沟进行重新挑挖,边涵进行疏浚。1.7、附属工程1.7.1 路缘石1、拆除更换根据现场调查,部分道路两侧路缘石损坏严重,本次给予更换。路缘石更换一览表序号起点桩号终点桩号位置长度(米)尺寸(厘米)类型备注1K0+000K2+100两侧417010*15*49.5-陆辛庄2K2+100K4+345两侧449020*10*49.5乙3型陆辛庄3K4+345K6+078两侧316610*15*49.5-徐庄村4K4+345K4+730两侧77010*(25+25)*49.5坡型边缘石徐庄村5K5+410K6+078两侧130010*(25+25)*49.5坡型边缘石徐庄村6K15+630K17+180两侧339410*15*49.5-董村段2、重新安装K2+100-K4+345段道路两侧土路肩边部设有坡顶砖,现况大部分砖体良好,局部有损坏,由于该段进行罩面处理,高程提高后坡顶砖需拆除重新安装,同时对已破损的进行更换。3、限宽墩现况K4+800新河桥西桥头设有混凝土限宽墩,道路挖除重建结构时会造成破坏,路面施工完成后按原有尺寸进行恢复,限宽墩采用C30片石混凝土进行浇筑。4、路肩硬化过村路段道路两侧土路肩或盖板方沟与路缘石之间采用15cm厚C20混凝土进行硬化。二、工程管理目标2.1、工期目标根据招标文件要求,本工程计划开工日期2013年8月20日,计划交工日期2013年11月20日,计划工期3个月。2.2、质量目标交工验收:全部分项工程质量达到交通运输部(原交通部)发布的公路工程质量检验评定标准(JTG F80/1-2004)的合格等级。主要分项工程评分值不低于90分。路面面层厚度不得低于设计值,且合格率不得低于90%,否则必须进行返工处理。竣工验收:工程质量和建设项目竣工综合评分达到交通运输部公路工程竣交工验收办法实施细则(交公路发201065号)规定的合格等级。2.3、安全文明施工目标施工期间严格贯彻人民政府、交通主管部门及建设单位各项规章制度,建立健全安全生产责任制,坚持“安全第一、预防为主”和“管生产必须管安全”的原则,确保施工现场达到北京市公路工程平安工地标准和北京市文明安全工地验收合格标准。2.4、环境保护目标施工期间严格贯彻国家有关环境保护、水土保持等的法律、法规要求,必须无条件的服从人民政府、交通主管部门及建设单位关于环境保护的各项指令,必须严格执行北京市建设工程施工现场环境保护标准,按照绿色施工标准,做到“5个100%”,确保施工现场无扬尘污染。2.5、农民工工资管理目标成立农民工工资投诉受理处,设置农民工工资专项帐户,出台欠薪保障措施,保证农民工工资按时、足额发放,做到无投诉、无上访事件发生。三、工程特点分析3.1、本工程现况车流量较大,并且穿越村镇,为保证当地居民正常出行,交通导流是重点。3.2、本工程穿越村镇,且施工现场距离两侧民房较近,因此采取有效措施既能保证施工质量又能最大程度的减少对当地居民的干扰是重点。3.3、本工程地处人口密集区,因此对文明施工、环境保护要求较高。四、项目组织机构的设置4.1、项目组织机构规划为加强管理,便于施工,保证项目各目标的实现,我公司对本项目实行项目经理负责制,组织各专业优秀人员成立某某区某某路大修工程项目部,项目部是整个项目的生产指挥机构,负责与业主、监理等有关部门的联系,接受相关部门的监督,协调对外关系,负责整个项目的总体计划安排、生产调度、材料供应、工程款结算和分配以及协调施工中出现的问题等。项目部设项目经理、项目总工以及财务会计部、工程技质部、安全环保部、计划合同部、物资设备部、拆迁协调部、工地试验室、综合办公室等职能部门进行各项管理工作。项目组织机构框图财务会计部综合办公室 计划合同部 项目经理 物资设备部工程技质部项目总工工地试验室 拆迁协调部 安全环保部 路基工程作业队路面工程作业队4.2、主要职能部门岗位职责4.2.1、项目经理岗位职责1、项目经理在公司的直接领导与监督下,代表法人履行施工的权利和义务,负责工程的计划、组织、指挥、协调和控制。2、确定项目的管理目标与方针,对工程的质量、安全、进度、成本负总责,主持编审项目施工组织总设计和制定总体质量规划。3、确定项目管理组织机构的构成并配备人员,制定规章制度,明确职责,组织项目部开展工作。4、及时、适宜的作出项目管理决策,其主要内容包括重大技术方案决策,财务工作决策,资源调配决策,工期进度决策及变更决策等。5、定期组织四方会议(与业主、监理、设计),随时解决出现的各种问题,替业主排忧解难,确保业主利益。6、积极处理好与项目所在地上级主管部门及周边单位的关系。4.2.2、项目总工岗位职责1、组织编制施工组织总设计和重要的单项施工方案。2、对工程的技术质量负责,制定严格的管理制度和措施,按照规范和合同文件的要求严格控制现场施工质量。3、对工程的施工质量负有技术责任、检查监督责任,进行工程质量的最终控制。4、定期组织召开技术、质量例会,组织召开专题质量分析会。5、参加业主组织的设计交底和图纸会审会议。4.2.3、工程技质部岗位职责1、在项目总工程师的领导下,负责本项目的施工技术和管理工作。2、认真执行有关的施工技术规范、质量标准、操作规程、施工工艺以及上级规定的技术要求。3、学习、熟悉承包合同文件及其技术标准要求,参加现场调查核对,会同有关人员审核施工图纸和技术资料,绘制细部大样图,组织向现场技术人员、工长、班组操作人员进行技术、工艺方法、质量标准、安全技术措施和操作要点、环境保护和职业健康等内容作全面的安全交底和技术交底。4、参加研究及编制项目实施性施工组织设计,制定技术方案、施工工艺和安全技术措施,并组织报批和实施。支持一般性的施工技术设计工作。5、深入现场工班,核对图纸、核实工程数量,检查技术管理工作和安全技术措施的实施情况,解决施工技术难题,加强对施工全过程的技术控制。组织隐蔽工程的检查验收,记好施工日志,及时编制、上报有关工程报表,办理有关设计文件变更和实施。6、负责对项目操作层的技术监督、控制和施工指导。7、根据工程进度,及时对施工原始记录、检查签证记录、施工照片、影视资料以及有关的技术文件和资料进行收集、分类整理、汇总和保管。负责编制交竣工技术资料,参与交竣工验收。8、负责对本项目技术质量的定期检查,发现工程质量事故应进行调查、报告,并提出处理意见。根据工程特点,组织有关技术研究课题和“四新”推广项目的实施。参加评选优秀QC成果,参加拟定或审核修改工法、专题论文和技术总结并负责办理向上级部门推荐、申报等工作。9、负责指导试验、检测和测量放样的技术业务工作。监督、检查试验及测量的项目、指标、技术要求等是否按有关要求进行。10、在项目总工程师领导下,组织对项目技术人员工作的检查、指导和考核。4.2.4、计划合同部1、认真执行有关计划统计、预算管、定额管理、方针目标管理、工程结算等方面的规章制度,原始资料真实、齐全,台帐规范、整洁。2、完善计划管理和统计工作体系,组织制定并落实各项经济技术指标和年、季、月施工生产计划以及短期作业计划;定期召开生产调度会,对计划衽动态管理,形象进度能保证合同工期的实现;按规定及时准确地整理、上报各种统计报表综合信息。3、熟悉标后预算编制方法,按市场价格做出市场价格做出市场综合基价,确定项目的成本。设计变更后,及时调整标后预算。4、定额工作有关专人负责,切实按定额组织施工,注意发挥施工定额的作用。定额测定工作能按上级要求进行。5、合同管理有专人负责,同业主、监理与履行工程承包合同有关的来往文件、资料、图纸,都注意收集齐全,进行规范整理、妥善保管,及时编报变更索赔报告。6、工程价款结算工作有专人负责,熟悉工程价款结算的特点和程序,及时办理工程价款结算。7、项目经理部对工段、班组实行内部承包合同,按月进行结算。8、组织各项规章制度和部门、岗位工作标准的实施;负责制订年度方针目标展开图,把目标与对策措施落实到部门;把方针目标的工作标准执行情况进行合同管理,坚持定期考核。4.2.5、安全环保部1、熟悉安全管理条例,掌握安全管理技术,执行“安全第一,预防为主”的方针,确定年度安全生产管理目标,制定管理计划和措施。2、组织职工学习安全技术操作规程,及时传达贯彻执行上级有关的安全技术生产的规定或要求,提高职工的安全意识和自我保护能力。3、组织和实施以确保安全生产及目标的各种形式的竞赛活动,表扬执行安全操作规程和安全生产制度的先进事迹或先进人物,奖励有功人员。4、深入施工现场,发现事故苗头,及时纠正,对违反安全操作规程和安全制度的应立即制止,并按安全生产奖罚的规定处理。5、参加审查施工技术方案,设备安装验收。对各班组、工种进行安全技术交底的同时,做好入场职工的“三级”安全教育。6、认真填好安全日记和安全生产的会议或活动记录,整理好各种安全资料。7、负责建立健全环境保护基本制度,责任落实到人。从源头上预防、控制环境污染和环境破坏。8、对现场施工污染进行监管,将污染控制到最低,保护施工周边的原生态环境。4.2.6、物资设备部1、负责整个项目的材料采购、供应,机械设备的管理、维修、保养,对其工作质量负责。2、组织对供应商的评价,建立供应商档案。3、严格控制顾客提供的产品质量。4、对采购的物资、机械进行控制,做到采购、订货、验收、搬运、贮存、发放、使用手续完备,记录齐全,并具有可追溯性。5、负责工程项目的机械设备工作,保证施工机械的正常使用。6、在项目部统一生产调度安排计划下,组织机械设备进场并负责保养,使用维修。7、根据工程需要制订材料、机械、设备的进场计划,并协调各分包单位对工程机械的具体使用。8、编织机械设备的使用方案,使之符合于本项目施工。9、对机械设备的使用情况,操作人员培训及各项经济技术资料进行统计以确保安全生产。4.2.7、财务会计部1、认真执行资金管理、成本管理、费用管理和财务会计工作的规章制度,规定的原始凭证、原始记录规范、完整,台账科学、齐全,报表及时、准确。2、加强工程成本管理,成本管理责任明确;认真编制成本计划,并将降低成本的指标和措施落实到费用分管部门,定期组织成本分析,成本核算的资料规范、真实,努力完成上级下达的各项财务考核指标。3、重视资金管理,及时结算工程价款,设立专项账户,按月支付农民工工资。4、认真执行财务纪律,严格执行费用开支标准,坚持开支有计划,审批、报销手续健全,避免和防止违纪现象的发生;审核各种凭证资料,做好会计稽查工作。5、重视财务管理基础工作,会计基础工作符合会计基础工作规范的要求。按照会计制度的要求,正确设置手工总账、电算化系统明确帐、相关辅助台账。6、认真执行有关劳动、人事、工资、奖金等方面的各种规章制度。做到资料真实齐全,台账规范完整,报表及时准确。7、按劳动法与管理层职工签订劳动合同,并做好薪资、劳保的发放工作。8、做好工资管理,五险二金、统筹、培训,办理职工调动手续等工作。4.2.8、拆迁协调部1、积极配合业主进行征地拆迁工作,协调好与地方政府和群众的关系,把工作做到前面,以减少施工的干扰,为施工全面开展创造条件。2、对现场进行勘察、绘图、拍照,进行现场摸底找出工作重点。3、对拆迁有关通知书、文书进行传达。4、拆迁统计报表的汇总、填制及上报。5、拆迁计划的填制、上报。4.2.9、工地试验室1、熟悉工程合同文件,认真贯彻执行有关的技术标准,施工规范和实验规程。负责编制本工程项目的总体实施方案和计划图表。工作中严格执行实验操作规程,提供真实准确的数据。2、负责本工程的试验检测工作,各种原材料及半成品的物理力学性能试验。必要时,应进行化学试验。当有特殊请示而仪器设备又不足时,可委托有相应资质的外单位进行。3、提供工程所需的各种混合料配合比组成设计,并逐步调整为施工配合比。积极做好优化配合比工作,以利于工程成本的控制。4、负责施工过程中的现场试验和检测,实行动态管理,随时指导纠正。试验检测人员必须持证上岗,并积极参与应用、推广“四新”项目相关的试验检测工作。5、根据工程规模及要求,提出试验仪器配置计划,并负责日常使用、维护与保管,按仪器、仪表使用规定周期送检,建立试验台帐和器具设备台帐。6、负责所有试验报告和试验原始记录的整理、签认和归档。整理提供试验检测工作范围的交竣工资料,参加交竣工验收。7、在试验工作中,当发现不符合设计要求或有其他问题时,应负责及时报告有关技术领导和质检人员,并提出相应的处置建议。4.2.10、综合办公室1、认真贯彻上级及关后勤管理方面的规章制度和项目考核标准中有关后勤方面的管理工作,做好后勤五条线达标工作和后勤服务工作。2、工作治安综合治理、治安、防火工作等有关制度和规定,加强治安教育,完善组织机构,杜绝违法犯罪案件的发生,杜绝火灾事故的发生。3、做好医疗卫生工作、防病治病工作、工作改革工作、计划生育工作。4、负责行政方面会议的通知、纪录,会议决议事项的落实工作。5、做好外界来人的接待工作、来信来访工作,接待热情,有登记。6、食堂卫生建立专门制度,并由专人负责管理,确保不出现饮食因素造成的疾病及食物中毒。7、组织员工进行每年一次的身体健康检查,确保职工在身体健康情况下进行工作,控制传染疾病的传播。五、作业区域划分及作业内容布置根据本工程具体情况,以合理组织、便于施工为原则,计划将本工程选用2支专业作业施工,具体见下。序号作业队名称作业区域主要作业内容1路基工程作业一队全线主要负责清理与掘除,铣刨旧路,路基挖方,路基处理等2路面工程作业队全线主要负责路面底基层、基层,改性乳化沥青透层、粘层,路面面层、封层,路肩,路缘石,步道,管涵,混凝土盖板方沟的施工。六、总体施工规划根据对本工程项目目标的分解,以现场考察为依据,结合本工程实际情况,将本工程将组建2支专业作业队分别负责路基、路面工程的施工。为便于施工组织,保证工程有序进行,从而保证工期的实现,各作业队采用流水施工的组织形式。七、总体施工进度7.1、总体进度计划我公司积极响应招标文件要求的总体工期目标,计划于2013年8月20日开工,于2013年11月20日前完成全部工作内容。7.2、施工阶段划分根据总体工期要求,合理划分施工阶段,并对各阶段进行分解,突出关键线路,控制关键节点,将本工程划分为3个阶段实施。施工阶段开始日期完成日期施工内容第一阶段2013.8.202013.8.24本阶段主要进行人员及设备进场,驻地及试验室建设,交通导行方案报批与实施,各种技术资料的上报等施工前的准备工作。第二阶段2013.8.252013.11.18本阶段主要进行清理与掘除,铣刨旧路,路基挖方,填方,路基处理,路缘石,路面基层,沥青砼路面,圆管涵,盖板方沟等工程的施工。第三阶段2013.11.192013.11.20本阶段主要进行扫尾,现场清理,交工验收等工作内容。7.3、各分项工程施工顺序7.3.1、施工准备 2013年08月20日2013年08月24日7.3.2、道路工程1、K0+000-K6+078(1)、拆除结构物 2013年08年25日2013年08月29日 (2)、铣刨旧路 2013年08月27日2013年09月10日(3)、路基挖方 2013年09月05日2013年09月14日(4)、软土路基处理 2013年09月15日2013年09月19日(5)、病害处理 2013年09月11日2013年09月17日(6)、旧路粒料掺5%水泥+20%碎石底基层 2013年09月20日2013年09月30日(7)、二灰碎石下基层 2013年10月01日2013年10月10日(8)、二灰碎石上基层 2013年10月11日2013年10月20日(9)、路缘石及路肩砼 2013年10月14日2013年10月31日(10)、改性乳化沥青透层 2013年11月01日2013年11月01日(11)、下封层 2013年11月02日2013年11月02日(12)、沥青混凝土底面层 2013年11月03日2013年11月05日(13)、改性乳化沥青粘层 2013年11月06日2013年11月08日(14)、桥梁防水粘结层 2013年11月06日2013年11月07日(15)、沥青混凝土面层 2013年11月06日2013年11月08日2、K15+630-K17+180(1)、拆除结构物 2013年09年20日2013年09月24日 (2)、铣刨旧路 2013年09年25日2013年09月30日(3)、路基挖方 2013年10月01日2013年10月07日(4)、软土路基处理 2013年10月08日2013年10月10日(6)、12%灰土处理 2013年10月08日2013年10月14日(7)、旧路粒料掺5%水泥+20%碎石底基层 2013年10月10日2013年10月18日(8)、二灰碎石下基层 2013年10月19日2013年10月25日(9)、二灰碎石上基层 2013年10月26日2013年11月03日(10)、路缘石及路肩砼 2013年10月27日2013年11月09日(11)、改性乳化沥青透层 2013年11月10日2013年11月10日(12)、下封层 2013年11月11日2013年11月11日(13)、中粒式沥青混凝土底面层 2013年11月12日2013年11月12日(14)、改性乳化沥青粘层 2013年11月13日2013年11月13日(15)、细粒式沥青混凝土面层 2013年11月14日2013年11月14日7.3.3、其他工程1、管涵 2013年10月04日2013年10月10日2、排水沟 2013年09月20日2013年10月12日3、桥梁伸缩缝 2013年11月15日2013年11月16日4、修整边沟 2013年11月08日2013年11月18日7.3.4、清理场地 2013年11月19日2013年11月20日八、施工现场总平面布置8.1、项目部布置计划在道路桩号K0+467右侧100米位置租用厂房约800平米修建项目部驻地,项目部由办公和生活区两部分组成,采用新建彩钢房的形式供项目部管理人员使用。项目部包括办公室100平米、宿舍100平米、会议室40平米、试验室150平米、食堂40平米、库房50平米、门卫室15平米、厕浴间20平米,其余为停车场和出行道路、封闭式垃圾站、防渗化粪池、沉淀池、雨水口、排水及排污管线设施,项目部内场地采用混凝土路面硬化。在满足我公司员工生活、办公必要的同时我们也为驻地监理工程师提供必要的生活和办公地点。8.2、作业队驻地建设作业队驻地采取租用现有房屋或搭建彩钢房相结合的方式作为工作及生活的场所,场地采用20厘米天然砂砾+15厘米水泥混凝土硬化。区内建立封闭式垃圾站、防渗化粪池、沉淀池、雨水井口、排水、排污管线,驻地外围未封闭处设置高度不低于2.5米围挡板。8.3、机械停放场、材料堆放场材料堆放场根据工程进程中的场地情况进行布置,主要设在施工区域附近以便于取用。机械停放在施工现场,每天施工完毕后派专人看护。8.4、临时设施布置8.4.1、临时用水1、生活用水项目部及各作业队驻地的生活用水,就近采用当地的自来水供水系统供应,确保饮用水达到国家饮用水标准,与当地自来水部门协商后,接水表、埋设水管引入驻地。2、施工用水计划采用机井灌溉水源或绿化水源,水源输送方式主要采用水车运输的方法解决。8.4.2、临时用电1、项目部与作业队驻地的生活、办公用电,计划由现有电线路设表接入。2、本工程将在施工现场配备2套120KW柴油发电机,为用电量不大但比较分散的拆除工程、照明、涵洞、桥梁等工程提供用电保障,施工完成后可随时撤离现场。8.4.3、临时通讯设施项目部办公区报装1部电话,并用于计算机上网,同时项目部及作业队人员统一配备移动电话并且保持24小时畅通,以方便施工生产和对外联络。九、劳动力、主要材料、施工机械配置计划9.1、劳动力配置计划9.1.1、劳动力准备本工程施工队伍全部使用我公司在册的专业队伍,接到中标通知书后部分人员立即组织进场,进行驻地的建设。其余劳动力开工前5天全部到位,进行入场教育。9.1.2、劳动力组织根据工程的需要本项目共设2支作业队,包括路基工程作业队1支、路面工程作业队1支。1、路基工程作业队:拟配备劳动力约35人,包括施工队长1人、副队长1人、工长3人,其余为现场施工工人约30人。2、路面工程作业队:拟配备劳动力约40人,包括施工队长1人、副队长1人、工长3人,其余为现场施工工人约35人。9.2、主要材料配置计划接到中标通知书后,在规定期限内,完成主要材料采样、送检工作,经检验合格后签订供货协议。本工程所用主要材料,全部选用经北京市道路工程质量监督站备案并经检测合格且报监理工程师审批通过的材料,使用运输汽车运至现场。9.3、机械设备配置计划公司按机械设备进、出场计划,保证各种设备合理调度,提高机械设备利用率和周转率。工程所需工程机械主要自供,运输机械自行驶入,工程机械用托盘车运抵现场。租赁设备由租赁公司自行组织入场,入场时间服从施工总体计划安排。第二章 主要工程项目的施工方案、方法及技术措施经过对招标文件和图纸的认真研究分析和充分理解,并经过现场踏勘,针对本工程的特点、重点和难点等部位严格按设计要求及相关规范组织施工,制定专项施工方案,有针对性地投入人力、设备、技术等资源,确保重点、难点工程的顺利施工。一、路基工程1.1、拆除结构物拆除原有公路上的旧撞墙及其他砌体结构,在进行清理与掘除的施工过程中,施工现场内设有专人进行指挥,并注意施工安全,以保证拆除施工的顺利进行。1.2、铣刨旧路旧路面铣刨前需先进行画线(即对需要铣刨的路面画出四方的边框线),而后对参与铣刨作业的人员进行工作内容及安全交底。铣刨作业每组配备一台铣刨机和相应的带遮盖的运输车、一辆水车及20名工人共同完成。铣刨产生大部分碎屑由跟随车辆随时装运外弃至指定地点。道路表面剩余碎渣使用人工清扫,装运到跟随装载机上运弃。1.3、路基挖方1.3.1、施工准备复测导线点和水准点,资料上报监理工程师。增设水准点和导线点、恢复中桩、加桩,进行施工测量放样工作,现场放出路堑开挖边线、弃土场等具体位置,并将施工中所有标桩做固定性保护。修建临时便道及路基外的排水设施,并通至桥涵或沟渠,以利于排水。避免冲刷边坡和路基,弃土场也要做好排水设施。同时,开挖公路用地沟槽,以利施工。1.3.2、土方开挖用推土机或挖掘机按设计要求自上而下地进行挖土,施工用推土机和挖掘机及自卸汽车配合,将土方运至弃土场。路基开挖过程中,随时检查中线位置和标高,保证开挖边坡不陡于设计(1:1.5)。按设计及规范要求,零填方挖路床顶面以下030厘米土方翻松压实,其压实度不小于95%。雨季开挖时,采取分层开挖,每层底面有大于24%的横坡,以利于排水。路槽顶面预留30厘米厚,待雨季过后,再修整到设计要求。二、路面工程2.1、石灰稳定土底基层(路拌)2.1.1施工方法1、施工放样:恢复中线,施工前由测量组按照每10m恢复中线,提前做好测量点位高程控制工作。2、摊铺石灰摊铺石灰前弹出灰线。按照设计要求在网格放置白灰。摊铺石灰时用刮板将石灰均匀摊开。石灰摊铺完后,表面应没有空白的位置。3、拌和与洒水(1)、集料采用稳定土拌和机拌和,拌和深度要达到稳定层底,施工过程中设专人跟随路拌机,随时检查拌和深度,严禁在拌和层底部留有素土夹层,拌和应破坏下承层的表面,以利于下层的粘结。(2)、在拌和过程中,应及时检查含水量,用洒水车进行补充洒水,使混合料的含水量等于或率大于最佳值。洒水距离应长些,水车起洒处和另一端“调头”处都应超出拌合段2m以上。洒水车不得在正进行拌合以及当天计划拌合的路段上“调头”和停留,以防局部水量过大。拌合机械要紧跟在洒水车后面进行拌合,以减少水分流失。(3)、在洒水拌合过程中,要配合人工拣出超尺寸的颗粒,消除粗细集料“窝”以及局部过分潮湿之处,拌合完成的标志是:混合料色泽一致,含有灰条、灰团和花面,没有粗细集料“窝”,且水分合适均匀。4、整型(1)、石灰土拌合均匀后,先用平地机初步整平,在直线段,平地机由两侧向路中心进行刮平,在平曲线段,平地机由内侧向外侧进行刮平,必要时在返回刮一次。在用平地机整平前,先用齿耙把低洼处的表层5以上耙松,避免在较光滑的表面上产生薄层上找补的情况,在整型前,先要用平地机快速碾压12遍,以暴露潜在的不平整。(2)、每次整型都要按设计的坡度和路拱进行,并应特别注意接缝处的整平,必须使接缝顺适平整。在整型过程中,严禁任何车辆通过。 5、碾压(1)、整型后,当石灰土处于最佳含水量±1%时,可以进行碾压。(2)、石灰土路基回填先采用12T三轮压路机碾压一遍,再用平地机进行整平、整型,经检查达到规定标高后再进行压实,然后用16T振动压路机全宽碾压12遍,每次重叠1/2轮宽,再强振12遍、弱振12遍,最后再稳压整平。整个过程一般需碾压68遍。碾压原则为先轻型后重型。碾压直线段时,由两侧路肩向路中心碾压,平曲线段,由内侧路肩向外侧路肩进行碾压。碾压一直进行到要求的密实度为止,同时表面没有明显轮迹,压路机的碾压速度头两遍采用1.51.7km/h,以后用2.02.5 km/h。路边的两侧要多压23遍。 (3)、严禁压路机在以完成的或正在碾压的路段上“调头”和急刹车,以保证表面土层不受破坏。碾压过程中,石灰土表面的水分蒸发的太快,及时补洒少量的水,碾压过程中如又“弹簧”土、松散、起皮等现象,要及时翻开重新拌合,以达到质量要求。 (4)、在碾压结束之前,用平地机再终平一次,使其纵向顺适,路拱和标高符合要求。终平应仔细进行,

    注意事项

    本文(区级公路施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
