欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    东山速八酒店外墙改造施工方案.docx

    • 资源ID:1342372       资源大小:11.51KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    东山速八酒店外墙改造施工方案.docx

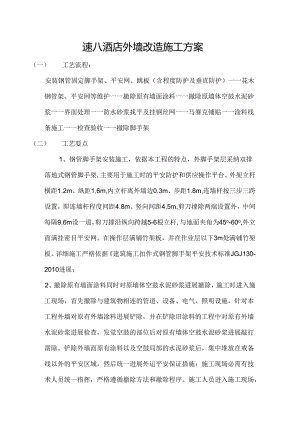

    速八酒店外墙改造施工方案(一) 工艺流程:安装钢管固定脚手架、平安网、跳板(含程度防护及垂直防护)一一花木钢管架、平安网等维护一一撤除原有墙面涂料一一撤除原墙体空鼓水泥砂浆一一界面处理一一防水砂浆找平及挂钢丝网一一马赛克铺贴一一涂料线条施工一一检查验收一一撤除脚手架(二) 工艺要点1、钢管脚手架安装施工,依据本工程的特点,外脚手架层采纳双排落地式钢管脚手架,主要用于施工时的平安防护和供应操作平台。外架立杆横距1.2m、纵距1.6m,内立杆离外墙边0.3m、步距1.8m,连墙杆按三步三跨设置,即连墙杆程度间距4.8m、竖向间距4.5m,剪刀撑除两端设置外,中间每隔9.6m设一道,剪刀撑沿纵向跨越5-6根立杆,与地面夹角为45o-60o,外立面满挂密目平安网。在操作层满铺竹架板,并在作业层以下3m处满铺竹架板。详细施工严格依据建筑施工扣件式钢管脚手架平安技术标准JGJ130-2010进展;2、撤除原有墙面涂料同时对原墙体空鼓水泥砂浆进展撤除,施工时进入施工现场,首先撤除与建筑物相连的管道、设备、电气、照明设施,针对本工程外墙对原有外墙涂料进展铲除,并在铲除旧涂料的工程中对原有外墙水泥砂浆进展检查,发觉空鼓的部位后对原有墙体空鼓水泥砂浆进展敲打凿除。铲除外墙面原有涂料以及空鼓局部的水泥砂浆后,集中堆放在戒备线以外的平安区域,然后统一进展外运平安保证措施:施工现场必需有技术人员统一指挥,严格遵循撤除方法和撤除程序。施工人员进入施工现场,必需戴平安帽,扣紧帽带;高空作业必需系平安带、平安带应高挂低用,挂点牢靠。施工现场必需设置醒目的警世标记,实行戒备措施派专人负责。非工作人员不得随意进入施工现场。撤除时,应自上而下,依次进展,制止数层同时撤除。撤除工程开工后,必需有验收手续,到达工完、料清、场地净,并确保四周环境整齐和相邻建筑、管线的平安。每个工作日完毕后,工程技术人员必需去现场检查,确认撤除物是否用加固,作到平安无隐患。3、界面处理,撤除原有墙面涂料同时对原墙体空鼓水泥砂浆进展撤除后清洗外墙干净,整体涂刷两遍界面处理剂(外墙封闭底漆),基层外表必需平整光滑,不得有疏松、砂眼或孔洞存在。如有上述现象存在时,采纳掺入水泥量15%108胶或聚醋酸乙烯乳液调制的水泥腻子填充刮平。详细施工为在外墙点补完成并且枯燥后进展清洗,干净后涂刷一道,并在针对大面积空鼓部位凿除后留下的凹陷部位进展找平掺加防水剂的防水砂浆枯燥后再涂刷一遍,要求在涂刷时第二道刷痕与第一道刷痕必需重合Icm以上。4、防水砂浆找平及挂钢丝网,原有墙面补平并且涂刷第二道界面处理剂完成后,在外墙加挂钢丝网,钢丝网用塑料膨胀螺栓加钉水泥钉固定在外墙面后开场抹面层防水砂浆找平,固定件胀塞局部进入构造墙体不小于50抹面,厚度以盖住钢丝网为准,使防水砂浆总厚度为1.52.0o防水砂浆为1:3水泥砂浆内掺水泥重量的5%防水粉;钢丝网应按工作面的长宽要求裁剪,并应留出搭接宽度。钢丝网的裁剪应顺经纬向进展。在门窗等洞口四周网格布翻包,四角均应附加一层钢丝网加强,整幅钢丝网应在洞口周边翻包及附加网格布之上。将整幅钢丝网沿程度方向绷直绷平,留意将钢丝网内曲的一面朝里,用抹子有中间向上、下两边将钢丝网抹平,使其紧贴。钢丝网程度方向搭接宽度不小于100,垂直方向搭接长度不小于80,搭接处用聚合物砂浆补充底层砂浆的空缺处,不得使钢丝网皱褶、空鼓、翘边。在凹凸线角处,应将窄幅钢丝网埋入底层聚合物砂浆内,将整幅钢丝网布在窄幅钢丝网之上,搭接宽度80。在墙身阴阳角处两侧钢丝网双向绕角互相搭接,各侧搭接宽度不小于200。防水砂浆找平要确保平整,阴阳角要垂直方正,本工序应经检测验收前方可进入粘贴马赛克工序。5、马赛克铺贴施工前应比照设计图纸尺寸、核实构造实际偏向状况,依据排砖模数和分格要求,绘制出施工大样图并加工好分格条,事先选好砖,裁好规格,编上号,便于粘贴时对号入座。防止在窗口、窗台、腰线、墙垛等部位发生分格缝不匀或阴阳角不够整片的状况。首先在外墙防水砂浆面层上弹出程度及竖向分格缝铺贴前用水泥在砂浆面薄批一次,然后每件马赛克用白水泥浆填缝后,按箭头方向平直贴上即可。粘贴马赛克由二人一组严格按工艺规程操作,马赛克粘贴后,要用点头靠在贴好的面层上,用小锤敲击点头,满敲匀称,使其粘牢和平整,铺贴好的马赛克,在1530分钟(或依据气温而定),进展分次扫水。在扫水后1015分钟至粘贴纸湿透时,按依次脱纸即可。待刷水揭纸后,应检查缝隙状况,将弯曲的缝用拨板或者开刀调直,再用小锤点头拍平一遍。脱纸后用少量白水泥浆或粉填缝。用面料或松软物擦掉马赛克外表的白水泥和浆糊。6、检查验收,质量要求按JGJ7391建筑装饰工程施工验收标准规定。7、撤除脚手架(三)工程承诺整个外墙整改工程经速8酒店工程部验收合格后撤除脚手架,工程全部完工,为了更好的完成该工程,我公司慎重承诺:1、主动协作甲方支配和管理,听从甲方指导。2、在施工过程中不野蛮施工,不违章作业,按规程要求,时时,到处留意搞好施工平安。3、平安施工,文明施工。

    注意事项

    本文(东山速八酒店外墙改造施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
