欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    商住楼临时用水及消防施工组织设计#内蒙古#框架剪力墙结构.doc

    • 资源ID:1351486       资源大小:141.11KB        全文页数:18页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    商住楼临时用水及消防施工组织设计#内蒙古#框架剪力墙结构.doc

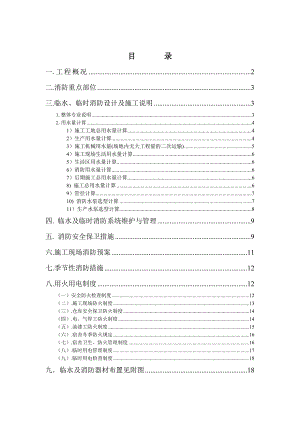

    目 录一.工程概况2二.消防重点部位3三.临水、临时消防设计及施工说明31.整体专业说明32.用水量计算41)施工工地总用水量计算42)生产用水量计算43)施工机械用水量(场地内无大工程量的二次运输)54)施工现场生活用水量计算65)生活区用水量计算66)消防用水量计算67)后期施工总用水量计算68) 施工总用水量计算69)管径计算710) 消防水泵选型计算711)生产水泵选型计算8四. 临水及临时消防系统维护与管理9五. 消防安全保卫措施9六.施工现场消防预案11七.季节性消防措施12八.用火用电制度12(一)安全防火检查制度12(二).施工现场防火制度13(三).仓库安全保卫防火制度14(四).电、气焊工防火制度14(五).油漆工防火制度15(六).宿舍冬季防火规定16(七).宿舍卫生、防火管理制度16(八).临时用电管理制度17(九).临时用电检查制度18九临水及消防器材布置见附图18 一.工程概况某某二期工程(3#、6#楼)工程地点位于某某HH市新城区哲里木路工业大学西门,建设单位为某某坤和房地产开发有限公司,设计单位为某某圣方建筑设计事务所,由某某鸿元工程建设监理有限责任公司监理、江苏省苏中建设集团股份有限公司承建。本工程由3#住宅楼及裙房商业(地下二层,地上4层/18层,其中1-4层为裙房商业)、6#公寓楼组成(地下2层,地上22层/23层),总建筑面积约7.5万m2。均为筏板基础,现浇框架/剪力墙结构,抗震设防烈度8度,抗震等级为二级。序号项 目内 容1工程名称HH爱尚街二期工程(3#、6#楼)2工程地址3建设单位4设计单位5监理单位6质量监督单位7施工单位8合同范围图纸范围内的全部内容:包括:结构、初装修、弱电预埋预留、给排水、暖通工程。9主要分包项目降水、护坡、土方、门窗工程、电梯、弱电、通风、消防、煤气、室外园林景观工程等10资金来源自筹资金11结算方式12合同质量目标合格工程13合同工期工期: ;合同开工时间: ;合同竣工时间: 14安全文明目标确保安全文明工地二.消防重点部位1、基础工程:刚性基础。2、结构工程:楼面模板采取竹胶板木材使用量比较大,易着火,整个结构施工过程中的钢筋焊接,电工预埋都使用电气焊,属消防隐患。3、屋面工程:防水卷材属易燃物品,火灾危险性较大。4、装饰装修:水、电、暖、通、电梯安装等都需要使用气电焊,油漆等材料均属易燃品。5、整个施工现场临时用电。6、其它:木工制作加工间,油漆库房调料间,部份纸质包装材料以及职工宿舍,临时办公用房等(本工程职工宿舍场外设置,消防要求同施工现场,每栋宿舍前、库房前均需设置消火栓及消防器具)。三.临水、临时消防设计及施工说明1.整体专业说明总水源来自原小区自来水供水,末端管网水压大于0.4MPa,入水管径DN100,室外消火栓选择单出口DN65地上式消火栓,采用喷嘴19mm的直流水枪,配25m /DN65mm麻质水龙带,水枪充实水柱13m,每隔50米设置一具,合计为12套。A4#住宅楼东西单元各设置一根DN100的消防立管,每层设置一个直径65mm的单口消火栓,同样配置喷嘴19mm的直流水枪,25m/ DN65mm麻质水龙带,水枪充实水柱13m。在消防外线管网上设置水泵结合器。具体现场管道布置详见后附临水平面布置图。生产用水采用DN100的钢管埋地敷设,与消防管共用,共设DN100两根立管从每层立管上再引出一个DN20mm给水点用于平时楼内施工用水。地泵用水、洗车池用水、现场搅拌等用水从生产用水管上引出DN20给水支管以满足用水要求。本工程在水源旁边设置水泵房(内设水池、消防/生产水泵)。2.用水量计算1)施工工地总用水量计算当(q1+ q2+ q3+ q4)q5时Q= q5+0.5(q1+ q2+ q3+ q4)当(q1+ q2+ q3+ q4)q5时Q= q1+ q2+ q3+ q4式中Q-总用水量L/s q1-生产用水量L/s,用于洗砂石、浇砖、砌筑、混凝土及砂浆、抹灰,养生、管道试压用水等。 q2-施工机械用水量L/s q3-施工现场生活用水量L/sq4-设有临建生活区时的生活用水量L/sq5-消防用水量L/s当施工区域占地面积小于5ha时,且(q1+ q2+ q3+ q4)q5,按Q=q52)生产用水量计算q1=K1×=1.15×=2.8 L/s其中:q1施工用水量(L/s)K1 未预见的施工用水系数(1.051.15)Q1 年(季)度工程量(如年或季度的砖砌、浇注混凝土的量、抹灰按照现浇混凝土养护考虑)N1 主要施工项目的施工用水定额(按300L/S考虑亦可按照10万方混凝土)T1 年季度有效作业日(按照270天考虑)t 每天工作班数(2班)K2 用水不均衡系数(按1.5)施工用水定额序号施工项目单位用水量1搅拌混凝土m32502搅拌泡沫混凝土m3300-4003混凝土养护(自然养护)m3200-4004混凝土养护(蒸汽养护)m3500-7005清洗搅拌机台班6006砖砌m3150-2507粉刷m2308浇砖万块2000-25009搅拌砂浆m3300-36010抹灰m34-611模板冲洗m310-1512消化生石灰m32500-3500注:工程量按照实际计算3)施工机械用水量(场地内无大工程量的二次运输)q2=K1Q2N2×=0 L/sK1 未预见的施工用水系数(1.051.15)Q2 同种施工机械台班数(台)N2 施工机械台班用水定额(参见下表)K2 用水不均衡系数,施工运输机具K2=2.0,动力设备K2=1.05-1.10主要施工机械用水定额序号机械名称单位用水量备注1内燃挖土机m3.台班 200300以斗容量m3计2内燃起重机t.台班1518以起重量吨计4汽车台.昼夜4007005空压机m3/min.台班4080以压缩空气量计6施工用锅炉t/h1000以锅炉蒸发量计4)施工现场生活用水量计算 q3=800*60*1.5/2*8*3600 = 1.25L/s其中: q3施工现场生活用水量(L/s)P1 施工现场高峰昼夜人数(按照600人考虑)N3 施工现场生活用水定额(取60L/人.班)K4 施工现场用水不均衡系数(取1.5)t 每天工作班数(按两班考虑)5)生活区用水量计算职工生活区场外设置,原先已经安排用水管道,故生活区用水主要包括职工食堂用水、盥洗用水、厕所用水等内容计算数值为0 L/s。6)消防用水量计算由于施工现场面积在25公顷以内,因此消防水量在1015L/s之间,本工程消防水量q3 取10L/s 。序号项目火灾同时发生次数单位消防用水量1生活区消防用水5000人以内10000人以内25000人以内122L/sL/sL/s10101515202施工现场消防用水2L/s10157)后期施工总用水量计算因施工用水时间及用水使用设备相对集中(DN20施工用水取水龙头),同时给水百分数高,故施工水泵设计流量计算如下:qg = q0n0b=0.2×70×50%=7L/S ×1.1=7.7L/sq1+ q2+ q3+ q4=4.55 L/s 取 qg =7.7 L/s8) 施工总用水量计算q1+ q2+ q3+ q4=4.05(L/s)当(q1+ q2+ q3+ q4)q5=10 L/s时Q= q5+0.5(q1+ q2+ q3+ q4) =10+0.5*4.55=12.2L/s,立管现场消防用水流速为10 L/s。9)管径计算环管或支管管径(管道流速2.5m/s): dh = = 0.079 m故,环管或支管管径采用DN100焊接钢管。立管管径: dl = = = 0.071 m 故,立管管径采用DN65焊接钢管。10) 消防水泵选型计算扬程:以楼最高层29层所设消火栓为最不利点消火栓,即 Hx = H1 + Hxh + Hw Hw 管网总水头损失 Kpa H1 水泵出水口至管网最不利点消火栓栓口垂直高度 m Hxh 最不利点消火栓口所需水压 Kpa其中Hxh = Hq + hd + HkHq枪口所造成的水头损失hd水龙带所造成的水头损失Hk充实水柱所需的水头损失 因本设计中主楼室内每层每单元设置一个直径65mm的单口消火栓,配置喷嘴19mm的直流水枪及25m长 DN65mm的麻质水龙带,充实水柱为13m,故查表取Hq=7.7m,Hk=20Kpa=2m。hd = AZ·Ldqxh2·10= 0.0043×25×3.52×10= 13.2 Kpa = 1.32 mH2O故Hxh = Hq + hd + Hk = 7.7+1.32+2 = 11.02 m 另,Hw = 1.2 hi= 1.2iL=1.2×9(参照2.6L/S DN80的给水钢管)×0.001×(82+2+110) =2.1 mH2O 则:Hx = H1 + Hxh + Hw = 99.3+11.02+2.1 = 112.42mH2O (取115m)故,消防水泵选型为:XBD12.8/10-80GDL×10(q=10L/S、扬程高度10.8MPa、电机功率17KW,转速2900转/分)。另,因消防设计流量为10 L/s,设置的消防水箱容积需满足前二十分钟消防用水量(考虑从火灾发生起至消防支队的到来约需20分钟,另水箱一直还可由水源处连续供水),故计算为: VX =1.2Q×S =1.2×10×20×60 =14400L=14.4m3 消防水泵房中设置20立方米贮水箱一座(4m×3m×2.4m=28.8m3,考虑水箱有效蓄水量)。11)生产水泵选型计算计算过程同消防水泵,满足日常楼内生产用水等仅需在生产用水系统干管上设置DN20分支管即可,故水泵选型中仅扬程计算略有不同,即最不利点水压仅需满足5mH2O即可,则Hx=82+5+2.1 =89.1m 。同时,因在施工中用水时间非固定时间点,为满足不同时间用水需求,生产生活水泵宜选用变频泵组,亦利于保护水泵本身电动机组,使其免于因频频启动而导致烧毁。生产水泵选型为:50FL18-15×6(q=5L/S,扬程0.9MPa,电机功率7.5KW,转速2900转/分)。四. 临水及临时消防系统维护与管理1) 施工时应注意保证消防管路畅通,室外每隔五十米设置一个消防器具点,配置消防斧/消防铲/手提式灭火器/消防水桶等灭火器材。主塔楼内层层按单元搁置临时消防箱,箱内放置相应消防灭火装备,如水枪/水龙带/消防斧/手提式灭火器。消火栓箱前保持道路畅通,无阻塞或堆放杂物,同时派专人定期巡视检查;2) 水泵房应派专人看管,保证泵组的安全运行。泵房内保持地面干净,无积水;3) 对于消防管路裸露部分作好冬季保温工作,防止冻塞管路;4) 由于消防用水与生产用水为共用水系统,故施工交底时应告知施工人员日常施工取水严禁使用消火栓口取水,应采用旁边DN20截止阀取水。五. 消防安全保卫措施1、建立现场义务消防组织系统1.1消防管理组织 保卫、消防领导小组 组 长:田正稳保卫、消防领导小组 副组长: 陈玉官保卫、消防领导小组 组 员: 吕中友 吴义宏 王兵 陈二 1.2职责及任务1.2.1定期分析施工人员思想状况,做到心中有数。1.2.2经常检查消防器材,保证消防器材使用的可靠性。1.2.3经常检查现场的消防规定执行情况,发现问题及时进行整改。1.2.4定期对职工进行消防教育,提高思想认识,一旦发生灾害事故,做到人员组织有序,各负其责。1.3义务消防队1.3.1施工负责人为消防队队长,安全负责人为副队长,组织义务消防队伍。1.3.2义务消防队伍定期进行教育训练,熟悉掌握防火,灭火知识和消防器材的使用方法,做到能防火检查和扑救火灾,义务消防队所需经费用由单位负责解决。1.4进行防火教育1.4.1现场要有明显的防火宣传标志,每月对职工进行一次防火教育,定期组织防火检查,建立防火档案。1.4.2电工、焊工从事电气设备安装和电气焊割作业,要有操作证和用火证,动火前,要清除附近易燃物,配备看火人员和灭火用具,用火证当天有效,动火地点变换,要重新变换用火手续。1.4.3使用电器设备和易爆、易燃物,必须严格防火措施,指定防火负责人,配备灭火器材,确保施工安全。1.4.4因施工需要搭设临时建筑,应符合防盗、防火要求。不得使用易燃材料,城区内的工地不得支搭木板房,必须支搭时,需要消防监督机关批准。1.4.5施工材料的存放、保管,应符合防火要求,库房应用非燃材料支搭,易燃物品,应专库储存,分类单独存放,保持通风,用火符合防火规定,不准在工程内,库房内调配油漆、稀料。1.4.6工程内不准作为仓库使用,不准存放易燃物可燃材料,因施工需要进入工程的可燃材料,要根据工程计划限量进入并应采取可靠的防火措施,工程内不准住人,特殊情况需要住人的要报经领导批准,明确责任管理。1.4.7施工现场严禁吸烟,必须时,设有防火措施的吸烟室。1.4.8施工现场和生活区,不经保卫部门批准,不得使用电热器具。1.4.9氧气瓶、乙炔瓶工作距离不小于5m,两瓶同明火作业距离不小于10m,禁止在工程内,使用液化石油气钢瓶、乙炔发生器作业。1.4.10在施工过程中,要坚持防火安全交底制度,特别在进行电气焊,油漆粉刷或从事防水等,危险作业时,要有具体的防火要求。1.4.11冬季施工保温材料的存放与使用,必须采取防火措施,凡经有关部门确定的重点工程和高层建筑,不得采用可燃保温材料。2、施工现场消防保卫制度2.1现场禁止吸烟或设置吸烟室。2.2非经批准不得使用电热器。2.3动用明火前必须经检查开用火证方可操作。2.4现场的临时支搭禁止使用易燃物,支搭木板房要符合建委“标准”要求并经消防部门审查。2.5工地消防道路要保持畅通,消防栓禁止被埋压圈占。高层建筑及时安装临时消防竖管。2.6工地的办公室、宿舍、更衣室必须人走关门上锁,财务室等要害部门要安装防撬锁。2.7职工携物外出和开出车辆必须凭出门条经门卫查验方可放行。2.8工地严禁留宿非本工地人员,会客和洽谈业务人员要经门卫允许。2.9班前要对职工开展防火安全知识教育,做好安全交底,所有职工要掌握工种的防火知识和一般防火知识。2.10各工种下班前要拉闸断电,清理杂物做到工完脚清。2.11气瓶、乙炔瓶(罐)工作间距不小于5米,两瓶同明火作业距离不小于10米,严禁在工程内使用液化石油气“钢瓶”、乙炔发生器作业。六.施工现场消防预案为增强全体职工的消防意识,搞好消防工作,保卫国家财产和职工的人身安全,一旦工地出现火情,全体职工和消防队员,将有条不紊地按照我们的预先预定的扑火方案进行实施,必须迅速及时的将火扑灭,把损失控制在最低限度,为此制定消防工作预备方案,其具体分工如下:1、最先发现火情的人要大声呼叫,某某地点或某某部位失火,并报告义务消防队负责人。2、消防队长负责现场总指挥。3、由安全员打电话通知119报告失火地点、火势,同时给项目部主要领导打电话。4、由义务消防队副队长或电工切断电源。5、打开消火栓箱盖后接上水龙带水源,用水龙带灭火。6、义务消防队员用灭火器灭火,用消防桶提水,使用消防钩,用铁锹铲土等。以上是我们项目为了把消防工作做得更好,在没有发生火灾事故前对义务消防员们进行具体分工,如真的发生火灾事故,大家一定要团结一心,忙而不乱的扑灭火灾,为国家集体减少不必要的损失,作好消防准备方案及计划。七.季节性消防措施1、夏季气温高,由于受气温、气候的影响,某些易燃、易爆的化学物品因自身的闪光和自燃点低,物品蓄热、膨胀分解易发生事故,故对易燃、易爆化学品进行遮阳、覆盖处理,避免爆晒。2、雨季施工生产用石灰、生灰粉等,要进行覆盖,避免受雨或受潮,发生化学反应产生易燃、易爆气体和放出热量及发生火灾。3、对施工现场的各种电器设备及设施、机电设备进行检查测试,要求电器设施、机电设备绝缘良好,各种机电设备的雨罩、接零、接地、避雷装置安全有效。电线严禁拖地,应按要求架设,以防发生漏电伤亡事故。4、各种机电设备均应搭设防雨操作棚,防雨棚要搭设牢固,防止倒塌、漏电。5、各种消防器材在雨季之前进行普查,维护维修,并作好防雨措施。6、冬季多风、风大,物质干燥,要根据生产、储存等实际需要配足消防器材和装备,以保证发生火灾时随时能够及时扑救。7、对冬季施工的保温材料进行覆盖、围挡,并设专人进行管理。8、生活取暖统一供暖,并设专人管理。八.用火用电制度(一)安全防火检查制度1、项目部每月由安全负责人挂帅,由安全员组成安全防火检查小组,对消防重点部位进行全面的安全消防大检查,同时将检查的得分和经济挂钩。2、不定期的由安全员组织,对各个重点部位的消防设施和措施进行全面检查,发现问题及时整改,按期由安全员对各部位的灭火器材检查,更换药剂。3、各栋号安全员、工长每天要到重点部位进行巡查,查有无动用明火和吸烟现象,查动用明火部位和焊接场所有没有配备灭火器材,如无具体措施应立即制止,并回报领导。4、各宿舍执勤人员每天必须先检查一遍,是否有未灭的烟头和大灯泡靠近蚊帐或其它易燃物品等火险,确实安全无事,方可关门离开宿舍。(二).施工现场防火制度1、施工现场的平面布置,施工方法和施工技术,均应符合消防安全要求。2、施工现场应明确划分用火作业,易燃材料堆放仓库,垃圾废品集中站和生活区、办公区等区域。3、施工现场的消防道路畅通无阻,夜间应设照明,并加强值班巡逻。4、不准在高压架空线下方搭设临时建筑物或仓库,严禁堆放可燃物品。5、工程开工前应将消防器材和设施配备好,并应敷设好室外消防水管,消防栓,砂箱,灭火器,铁锹等。6、进入施工现场严禁吸烟。7、施工现场动用明火(含氧、电焊、气割、喷灯作业、电工电炉刷锡、冬施加温等)应先有防火方案或措施报防火负责人审批,落实消防措施,并由防火或保卫干部开出动火证后方可作业。8、焊工应执行焊工操作规程,坚持“十不烧”的原则。9、下列场所不得吸烟或动用明火:(1)、木工操作间;(2)、仓库、易燃、易爆车间;10、施工现场的一切用电设施,必须符合施工现场临时用电规范(JGJ46-2005),以及施工现场临时用电管理制度,并对临电工落实防火责任制。11、施工现场的一切办公用房、职工宿舍、仓库等临时建筑,禁止使用可燃材料做分隔。12、对建筑高度超过24米的建筑工程,应当安装临时消防竖管,在正式消防给水系统投入使用前不得拆除或者停用临时消防竖管,同时在水压不够时应设置临时蓄水池和循环水泵,以保证高层消防用水。13、施工现场购置安全平网、围网、冬施保温材料,应采购阻燃或不燃的材质,同时应向厂家索要有关部门的检测报告,以现场试验后方可投入使用。14、建设工程内严禁做临时办公用房及生活用房,不得存放易燃易爆物品。(三).仓库安全保卫防火制度1、保管员每日上下班前,要检查库房、库区、场区周围是否有不安全的因素存在,门窗锁是否完好,如有异常应采取必要措施并及时向保卫部门汇报。2、在规定禁止吸烟的地段和库区内,应严禁明火及吸烟,仓库禁止携带火种。保管员对入库人员有进行宣传教育监督检查的义务。3、对危险品物资要专库专存,对易燃易爆物品要采取隔离措施,单独存放。消灭不安全的因素,防止事故的发生。4、保管员应保持本库区的消防设备器具的完整、清洁,不许他人随意挪动,对他人在库房内进行不安全作业的行为,有权监督和制止。5、保管员对自己所管物资,对外有保密的责任。领料人员和其它人员不得随意进出库房,如确需领料人员进库搬运物资,要在库内点交清楚,不得在搬运中点交,以免出现差错和丢失。6、保管人员在探亲、出差或长时间外出,不得把仓库钥匙带出去;工作时间不得将钥匙乱扔乱放;人离库时应立即锁门,不得擅离职守。7、保管员在发完料后,应在发料凭证上签字,同时也要请领料人员签字并给领料人员办理出门手续。8、仓库是存放国家物资的场所,任何人不得随意将私人物品存入库内。(四).电、气焊工防火制度1、焊工必须经过安全专门培训焊接安全技术,并经过考核合格后持证上岗操作,非电焊工不准操作。2、在高空焊接时,乙炔瓶不准放在焊接部位下面,并保持一定的水平距离,乙炔发生器的用火装置及胶管内发生冻结时,只能用热水和蒸汽解冻,严禁用明火烤,用金属物敲打,检查漏气时禁止用明火试漏。3、焊割作业要选择安全地点,焊接、焊割前仔细检查上下左右情况及设备安全情况,必须清除周围的可燃物,对不能消除的要用水浇湿或用非燃材料遮挡,且开始焊割时要设灭火器材,有专人看守。4、气瓶装有压力表,搬动时禁止滚动,撞击,夏季不得爆晒。5、电焊机和电源符合用电安全负荷,禁止超负荷运转,禁止使用钢、铁、铝线代替保险丝。6、电焊机地线不准接在建筑物上,机械设备及金属架上,必须设点专用地线,不得借路,地线要接牢,安装时注意,正负极不要接错。7、不准使用有毛病的焊割工具,电焊线不要与装气瓶的地方接触,也不要与气焊软管或气体导管搭连,氧气瓶管、乙炔导管不得在使用和储存易燃、易爆物品的场所或部位穿过,油脂或油性物品禁止与氧气瓶、乙炔瓶导管等接触。8、焊割点火前要遵守操作规程,焊接、焊割结束后或离开现场,必须切断气源、电源,并仔细检查现场,消除火险隐患。在屋顶隔墙的隐蔽场所焊接操作完备半小时内复查,以防自燃。9、焊接操作不准与油漆、喷漆操作同部位,同时间,不应上下交叉作业。10、室外电气焊作业遇有五级以上大风时,应立即停止作业。11、禁止在下列场所和设备气焊作业:(1)、生产、使用、贮存易燃易爆化学物品的场所部位和其它禁烟场所。(2)、密封容器未开着的,盛过或有易燃、可燃气体、液体及化学危险品的容器和设备未经彻底清洗干净处理的。(3)场地周围易燃物,可燃物太多不能清理或未采取安全措施无人看火监视。(五).油漆工防火制度1、班组存放油漆稀料时,应按有关规定执行。2、调料车间内严禁烟火。3、调配油漆时,应按有关规定施工,如需机械搅拌时应在室外操作。4、调配完后的油漆容器,不用时应加盖,并要求密封严禁敞口存放。5、桶装稀料开口后,不用时应将口用油灰封堵。6、清洗擦洗用的棉丝或砂布,应存放密封闭口的容器,统一处理,火烧小漆桶时,应远离工程到空旷的地方操作。7、盛装油漆、稀料的空桶、空瓶应及时回收,存放在安全地点。8、车间的门应向外开启,门外备有灭火器材,干砂箱,并悬挂明显的防火标志。(六).宿舍冬季防火规定进入冬季,天气寒冷,为了加强宿舍管理,杜绝火灾、触电事故的发生,现制定下列各项纪律制度,以便遵照执行,否则发生事故追究当事人经济责任,直至刑事责任。1、严格执行宿舍管理制度;2、严禁私拉乱接电源,服从项目部统一安排;3、严禁卧床吸烟,乱扔烟头,冬季天气干燥,以防着火(每个宿舍配一个水桶,烟头必须统一扔到水桶内)。4、严禁随地乱泼污水,以防结冰滑跌。5、门窗关锁,以防刮风损环玻璃。6、凡购电热毯,必须到正规商场购买,严禁购买不能保证质量的伪劣产品,否则由此造成的一切后果概由当事人负责(触电起火)。7、各人用的电热毯,每天起床后必须切断电源,项目部每天有专人检查,如发现不关电源者,每人每次罚款10元(直至没收或拆除)。8、宿舍内禁止使用大灯泡、电炉、热得快以及生火加温等,违者每人每次罚款50元,造成后果的承担全部责任。(七).宿舍卫生、防火管理制度1、宿舍内不管任何人,不允许私拉乱接,严禁使用电炉、电炒锅及不合格电器,宿舍内不允许点长明灯;杜绝使用液化气。2、宿舍内不允许躺着吸烟,离开宿舍时要关闭所有电器消除火源;离开时锁好门关好窗。(八).临时用电管理制度1、工程项目临时用电必须设置成三相五线制的TNS系统。2、漏电保护器设置规则:1)、施工现场应设置成三级配电两级保护的动作系统。2)、开关箱中必须设置漏电保护器,动作电流应不大于30mA,动作时间应小于0.1s。3、在工程中低压照明电源电压不能大于36伏。4、动力照明箱和开关箱必须分开设置,如在同一箱中,必须分路设置。5、分配电箱与开关箱距离不大于30米,开关箱与其控制的固定用电设备的水平距离应不大于3米。6、各种箱体的金属构架、金属箱体、金属电器安装板与箱内电器的正常不带电的金属底座、外壳不许作保护接零,保护零线应通过接线端子板连接。7、在高低压电线下方严禁搭设作业棚或堆放构件、材料。8、施工时各种架具的外侧边缘与外电架空线路之间必须保持一定的安全距离。当外电线路电压为1千伏以下时,最小安全距离为4米,10千伏以下应为6米,其余为8米。塔吊和被吊物的边缘与外电架空线路之间的安全距离应不小于2米。9、施工现场的车道与外电架空线路交叉时,其垂直距离不应小于7米。10、人员作业要求:1)、施工现场临时电工必须取得相应上岗资格和具有有效的作业凭证方可上岗作业。2)、使用设备前必须按规定穿戴和配备好相应的劳动保护用品。3)、施工现场所有的配电箱、开关箱均应进行定期检查和维护。4)、电闸箱内应有接线图和控制开关标志。5)、不得在电闸箱内放置杂物,保持箱体整洁。11、组织措施:1)、项目经理部管理人员应向所有工人尤其是临电作业人员进行安全技术交底。2)、电气专业工长和安全人员应定期检查临时用电情况,发现问题及时整改。3)、建立安全用电责任制度,分片分机到人,并辅以必要的奖罚措施。4)、对电气维修和作业应进行详细的记录和评估。(九).临时用电检查制度1、现场临时用电主管负责人除日常工作外,还要经常巡视现场电器设备和线路,保持安全可靠。2、经常检查临时用电线路的架设和磨损是否符合安全标准。每天上班前后要检查一遍,在上班前通知班长做好班前交底教育,以免在操作时发生故障,出现伤亡事故。3、经常检查电动机械设备的接地接零及漏电设施是否符合标谁,是否有效,要做到每周检查一次。日常一定要做重点抽查。做到边检查边整改。4、在特殊天气变化后,要对电器设备接地进行一次检测,看是否符合接地标准,如发现问题要及时进行整改,做到万一失。九临水及消防器材布置见附图注:消防器材采用五五制。

    注意事项

    本文(商住楼临时用水及消防施工组织设计#内蒙古#框架剪力墙结构.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
