欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    商务广场 施工安全管理方案.doc

    • 资源ID:1351638       资源大小:115.57KB        全文页数:20页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    商务广场 施工安全管理方案.doc

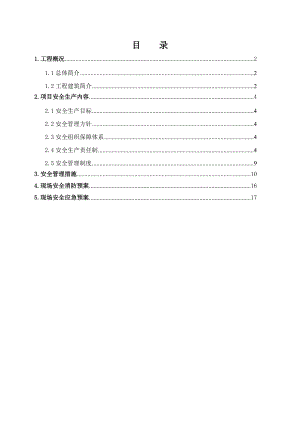

    目 录1.工程概况21.1总体简介21.2工程建筑简介22.项目安全生产内容42.1安全生产目标42.2安全管理方针42.3安全组织保障体系42.4安全生产责任制42.5安全管理制度93.安全管理措施104.现场安全消防预案165.现场安全应急预案171.工程概况1.1总体简介序号项 目内 容1工程名称某某国泰商务广场T5楼2工程地址某某康巴什新区人工湖南岸3建设单位某某国泰商务管理公司4设计单位某某市建筑设计研究院5监理单位某某五环建设监理有限责任公司6勘察单位包钢勘察测绘研究院7工 期973日历天8质量目标某某自治区优质样板工程,争创“鲁班奖”1.2工程建筑简介1.2.1工程概况1.2.1建筑概况序号项 目内 容1工程名称某某市国泰商务广场区工程(T5通州建总施工区域)2工程地址某某市乌兰木伦河南岸3建设单位某某市国泰商务广场项目管理有限公司4设计单位某某市建筑设计研究院5勘察单位包钢勘察测绘研究院6建筑规模总面积22.5万m2, 其中T5塔楼高为181m7建筑层高±0.000相当于绝对标高:1304.5m地下部分地下3层5.1m(层高3800MM),地下2层3.8m,地下1层5.5m(主要用于职工餐厅、汽车库等)裙房部分1F高4m,1MF层4m,2层高6m,3层高7m(主要为银行营业厅、商务、会议等功能)T5414层,1625层,2740层4.2m(商务办公)避难层:15,26层6.3 mT6414层,1625层,2731层4.2m(商务办公)避难层:15,26层6.3 m8墙 体地面以上采用非砌筑的轻质隔墙,以轻钢龙骨石膏板墙为主。地下室采用轻质砌体隔墙(轻集料混凝土空心砌块),裙房采用轻质砌体隔墙(轻集料混凝土空心砌块)9外 墙 面玻璃幕墙、铝板幕墙、石材幕墙1.2.2结构概况序号项 目内 容1结构类型主体:外框架内筒结构,内筒为钢骨混凝土筒体,外框架柱为钢骨混凝土柱,环向外框梁采用钢梁,外框柱与核心筒连接的梁采用钢梁裙房:现浇钢筋混凝土框架结构2基础类型塔楼部位采用桩筏复合基础,桩基采用D=1.0m钻孔灌注桩, T5筏板厚度2600mm。裙房部位基础梁板式筏形基础,板厚500,梁高15003设计使用年限100年4建筑结构安全等级二级5结构耐久性年限100年6抗震设防烈度7度7地震加速度值0.10g8建筑抗震设防类别丙类9抗震等级框架一级核心体剪力墙一级10框架柱尺寸钢骨混凝土柱1300×100011混凝土强度等级T5主楼:钢骨柱和筒体剪力墙:地下3层15层为C60, 16层28层为C50,29层顶层为C40梁板为C30筏板为C40、S8裙楼:基础底板C30,地下室内、外墙C30;B2B3层柱C50;B1层C40;主、裙楼基础底板、外墙抗渗等级均S8。12钢筋级别受力主筋主要采用HRB400热轧钢筋,箍筋采用HPB235热轧钢筋或HRB335钢筋钢结构用钢材类别柱及剪力墙钢骨采用Q345GJC、Q345BD;钢梁可选用Q345GJC、Q345BD或Q235GJC、Q235BD2.项目安全生产内容2.1安全生产目标1、杜绝死亡、重伤、重大机械安全伤亡事故发生:2、杜绝火灾、触电、食物中毒事故发生;3、创建安全文明工地、落实环境保护措施;4、事故隐患、违章整改率达到100%、2.2安全管理方针贯彻“安全第一、预防为主”的安全生产工作指南,落实以人为本、遵章守纪、文明安全、保护环境、预防危害、持续改进的环境职业健康安全方针,认真执行国务院、建设部、某某市及某某自治区关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促生产。2.3安全组织保障体系 见附表2.4安全生产责任制项目部安全、文明施工领导小组的职责1、每月召开一次全体成员会议,研究决定有关安全生产事项并组织二次以上本单位的安全大检查,特殊情况临时决定。2、认真贯彻执行上级下发的有关安全生产方针、政策、法令和公司的有关制度,并督促落实。3、听取各单位有关安全生产情况汇报,对重大事故隐患采取果断措施,指派专人限期整改,并向上级汇报。4、组织开展本项目安全生产竞赛活动,表彰安全生产中的先进班组和个人。5、组织伤亡事故的调查处理,主动了解并向上级提供情况。项目经理职责1 对项目工程生产经营过程中的安全生产承担全部领导责任,是项目生产过程中第一安全责任人。2 贯彻落实安全生产方针、政策、法规、和各项规章制度,结合项目工程施工特点建立健全各项安全生产管理制度和安全管理体系并监督其实施。3 明确各部门的安全责任和考核指标,支持安全管理人员的工作。4 健全和完善用工管理手续,严格用工制度与管理。认真组织进场及班组安全教育,提高施工人员自保安全意识。5 组织落实施工组织设计安全技术措施,组织并监督项目工程施工中安全技术交底制度和机械设备、消防设施、暂设用电等安全验收制度的实施。6 领导、组织施工现场定期的安全生产检查,发现施工生产中不安全隐患,组织制定措施,及时解决。对上级单位提出的安全生产与安全管理方面的问题,要定时、定人、定措施予以解决。7 发生事故,要做好现场保护与抢险工作,及时上报,并配合事故的调查,认真落实制定的防范措施,从中吸取教训。发生伤亡事故不得瞒报、漏报,不得隐瞒事故。项目副经理职责1、协助项目经理认真贯彻执行上级有关安全生产的方针、政策和法规、规范、标准,对本项目安全生产负主要领导责任。2、组织实施本项目年度和特殊时期安全工作规划。3、建立健全安全保证体系,保证安全技术措施经费的落实,对改善劳动条件,减轻笨重体力劳动强度等负责。依法按时为从业人员缴纳工伤和社会保险费。4、经常对下属领导和职能部门进行安全生产教育,提高安全意识。5、领导并支持安全管理人员或部门的监督检查工作。6、在与分包单位签订合同时,应明确分包单位在施工现场安全生产、环境保护工作方面承担的责任。7、负责对安全管理工作的罚款设立专门帐户,严格监督,不得将安全专项罚款挪作他用。因对挪用安全技术措施费用的行为,不监不管或安全措施费用不到位,致使安全防护设施和重大安全隐患得不到治理,而导致的伤亡事故负责。项目总工程师职责1 对项目工程生产经营中的安全生产承担技术责任。2 贯彻、落实安全生产方针、政策、严格执行安全技术规程、规范、标准。结合项目工程的特点,主持项目工程的安全技术交底。3 组织编制和审批施工组织设计、施工方案或专业工程项目施工方案以及大型临时设施、特殊施工设施的施工方案的编制,严格审查安全技术措施的可行性,并负责组织实施。方案中相应的安全技术措施如有变更,应及时修订,上报审批。特别是对危险性较大工程要编制安全专项施工方案并组织论证审批。4 主持制定施工组织设计和季节性施工方案的同时,制定相应的安全技术措施并监督执行。及时解决执行中出现的问题。5 项目工程应用新材料、新技术、新工艺要及时上报,经批准后方可实施,同时要组织上岗人员的安全技术培训、教育。认真执行相应的安全技术措施与安全操作工艺、要求,预防施工中因化学物品引起的火灾、中毒或其新工艺实施中可能造成的事故。6 主持安全防护措施和设备的验收。发现设备、设施的不正常情况应及时采取措施。严格控制不符合标准的安全防护设备、设施投入使用。7 参加安全生产检查,对施工中存在的不安全因素,从技术方面提出整改意见和办法予以整改。8、参加、配合因工伤亡及重大未遂事故的调查,从技术上分析事故原因,提出防范措施、意见。 项目生产经理职责1、 对施工项目部安全生产工作承担直接领导责任,协助项目经理认真贯彻执行安全生产方针、政策、法规,落实各项安全生产管理制度。2、 组织实施施工项目部安全工作目标及实施计划,组织落实安全生产责任制。3、 审批施工项目部施工生产过程中的安全技术管理措施,制定施工生产中安全技术措施经费的使用计划。4、 组织施工项目部安全生产宣传教育工作,确定安全生产考核指标。5、 组织施工项目部定期和不定期的安全生产检查,及时整改、解决施工中的不安全隐患。6、 听取、采纳安全生产合理化建议,保证施工项目部安全生产保证体系的正常运转。7、 发生因工伤亡事故时,组织作好对伤亡事故的调查、分析及处理工作。项目安全员岗位职责1、认真宣传、贯彻、执行各项安全规章制度和法规,熟悉掌握有关施工安全的法律法规、标准规范等。2、协助项目经理做好各项安全活动和安全检查工作,并对项目工程安全工作执行情况进行监督。3、负责对进场施工人员进行安全教育,并做好特种作业人员的管理工作。4、做好对项目各类安全防护设施及各种设备的验收组织工作。5、每日对项目安全生产情况进行检查,做好检查记录,发现问题及时解决,对不能解决的安全隐患立即上报。6、严格执行建设工程施工现场安全资料管理规程,做好施工现场管理安全资料的收集、归档、传递工作。7、发生工伤事故及时上报,对本单位的工伤事故情况不得瞒报、漏报,不得隐瞒事故,配合有关部门做好对工伤事故的调查、了解。8、认真履行职责,遵守工作纪律,坚守工作岗位。在检查过程中,对单位和个人的违法、违规行为应及时予以制止、纠正和口头警告。 栋号长安全岗位职责1、对本栋号生产经营过程中的安全生产负全面领导责任。 2、贯彻落实安全生产方针、政策、法规和各项规章制度,结合栋号特点及施工全过程的情况,制定本栋号各项安全生产管理办法,或提出要求,并监督其实施。3、在组织栋号业务承包、聘用业务人员时,必须本着安全工作只能加强的原则,根据工程特点确定安全工作的管理体制和人员,并明确各业务负责人的安全责任和考核指标,支持、指导安全管理人员的工作。4、健全和完善用工管理手续,录用外部施工队必须及时向有关部门申报,严格用工制度与管理,适时组织上岗安全教育,要对外部施工队人员的健康与安全负责,加强劳动保护工作。5、认真落实施工组织设计中安全技术措施,严格执行安技措施审批制度。组织并监督项目工程施工中安全技术交底制度和设备、设施验收制度的实施。6、领导、组织施工现场定期的安全生产检查,发现施工生产中不安全问题,组织制定措施,及时解决,对上级提出的安全生产与管理方面的问题,要定时、定人、定措施予以解决。7、发生事故,保护好现场,及时上报,组织配合事故调查,认真落实制定的防范措施,吸取事故教训。工长安全岗位职责1、认真执行上级有关安全生产规定,对所管辖的班组的安全生产承担直接领导责任。2、认真执行安全技术措施及安全操作规程,针对施工任务特点,向班组进行书面安全技术交底,履行签认手续,并对规程、措施、交底要求执行情况进行检查,随时纠正作业违章。3、经常检查所管辖班组作业环境及各种设备设施技术状况是否符合安全要求,落实安全技术措施,严格执行安全技术交底,并监督其执行,做到不违章指挥。4、定期、不定期组织班组学习安全操作规程,开展安全教育活动,接受安全员的安全监督检查,及时解决提出的不安全隐患。5、对分管规程项目应用的新材料、新工艺、新技术严格执行申报、审批制度,发现问题,及时停止使用,并申报有关部门和领导。发生因公伤亡及未遂事故要保护现场,立即上报。6、带头使用并监督检查所辖班组(外部施工队)正确使用安全防护用品。7、认真检查及消除事故隐患,发生工伤事故要保护好现场,立即上报。 外部(分包单位)施工队长职责1 认真执行安全生产的各项法规、规定、规章制度及安全操作规程,合理安排班组人员工作,对本队人员在生产中的安全和健康负责。2 严格履行各项劳务用工手续,做好本单位施工人员的岗位安全培训,组织学习安全操作规程,监督本单位施工人员遵守劳动、安全纪律,做到不违章指挥,不违章作业。3 必须保持本单位施工人员的相对稳定,人员变更,须事先向有关部门申报,批准后新来人员应按规定办理各种手续,并经入场和岗前安全教育后方准上岗。4 针对当天工作任务、作业环境等情况,做好班前安全讲话,监督其执行情况。发现问题,及时纠正、解决。5 定期或不定期组织、检查本单位施工人员作业现场安全生产状况,发现问题,及时纠正,重大隐患应立即上报有关领导。6 发生因工伤亡事故,保护好现场,做好伤者抢救工作,并立即上报有关领导。2.5安全管理制度工程项目开工前,项目部有关安全技术管理人员对项目工程施工过程中所涉及的危险源进行识别(详见危险源识别及风险评价表),并进行危险源风险评价。确定中高度风险。形成项目部中高度风险清单。项目部依据中高度风险清单制定相应的风险控制措施及突发事故应急预案(详见应急预案及管理方案)。安全技术交底制:根据安全措施要求和现场实际情况,各级管理人员需亲自逐级进行书面交底。2.5.1班前检查制:安全管理员和区域责任工程师必须督促与检查专业配属队伍对安全防护措施是否进行了检查。2.5.2外脚手架、大中型机械设备安装实行验收制,凡不经验收的一律不得投入使用。周一安全活动制,经理部每周一要组织全体工人进行安全教育,对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项作必要的交底,使广大工人能心中有数,从意识上时刻绷紧安全这根弦。2.5.3定期检查与隐患整改制:经理部每半月要组织一次由各施工配属队伍安全生产负责人共同参加的安全生产联合检查,对查出的安全隐患必须制定措施、定时间、定人员整改,并作好安全隐患整改消项记录。2.5.4管理人员特种人员实行年审制,每年由公司统一组织进行,加强施工管理人员的安全考核,增强安全意识,避免违章指挥。2.5.5实行安全生产奖罚制与事故报告制。2.5.6危急情况停工制:一旦出现危及职工生命财产安全险情,要立即停工,同时即刻报告公司,及时采取措施排除险情。2.5.7 持证上岗制:进场工人和调换工种的职工,必须按规定进行安全教育和技术培训,特殊工种必需持有上岗操作证,严禁无证操作。2.5.8施工现场各种安全管理制度及防护标准必须符合某某市建设工程施工现场安全标准化管理标准。3.安全管理措施3.1 项目经理部负责整个现场的安全生产工作,严格遵照施工组织设计和施工技术措施规定的有关安全措施组织施工。3.2 安全管理员、专业配属队伍,认真做好分部分项工程安全技术书面交底工作,被交底人要签字认可。3.3 在施工过程中对薄弱部位、环节要重点控制,特别是大型施工设备如塔吊等从设备进场检验、安装及日常操作要严加控制与监督。凡设备性能不符合安全要求的一律不准使用。3.4 防护设备的变动必须经项目经理部生产经理批准,变动后要有相应有效的防护措施,作业完后按原标准恢复,所有书面资料由安全责任工程师保管。3.5 对安全生产设施进行必要的合理的投入。重要劳动防护用品必须购买公司定点厂家的认定产品。3.6 按OHSMS28001标准要求分析各施工阶段存在的中高度风险,各施工阶段存在的中高度风险,分析该阶段的施工条件、施工特点、施工方法,预测施工安全管理难点和事故隐患,确定管理点和预控措施。在施工阶段,安全管理难点主要集中在:A、高空作业防坠落,立体交叉施工防物体打击;B、塔臂交叉时的相互避让;C、基坑周边的防护,预留孔洞口,竖井处防坠落;D、内部、外部施工脚手架的搭设,安全网的铺设;E、各种电动工具用电的安全等;F、现场消防等工作。3.7安全检查项目检查内容检查形式参加人员考 核备 注专业分包队伍安全管理定期安全管理员月考核检查专业分包队伍自检记录脚手架定期安全管理员会同专职安全员周考核三保、四口防护定期安全管理员会同专职安全员周考核施工用电定期安全管理员会同专职安全员周考核专业分包队伍日检垂直运输机械定期安全管理员会同专职安全员周考核租赁公司日检塔吊定期安全管理员会同专职安全员周考核租赁公司日检作业人员的行为和施工作业层日检施工队安全员日检查记录现场指令限期整改施工机具日检专业分包队伍自检日检查记录责任师检查专业分包队伍自检记录3.8 施工人员行为控制进入施工现场的人员必须按规定戴安全帽,并系下颌带。戴安全帽不系下颌带视同违章。凡从事2m以上无法采用可靠防护设施的高处作业人员必须系安全带。安全带高挂低用,不得低挂高用,操作中防止摆动碰撞,避免意外事故发生。预留洞口及临边安全防护措施 对现场的预留孔洞,必须进行封闭覆盖。危险处,在边沿设置两道护身栏杆,并于夜间设红色标志灯。结构内1.5m×1.5m以下的孔洞,应预埋通长钢筋网或加固定盖板。1.5m×1.5m米以上的孔洞,四周必须设两道护身栏杆,中间支挂水平安全网。建筑物楼层临边的四周,无围护结构时,必须设两道防护栏杆或一道防护栏杆并立挂安全网封闭。 施工现场的洞、坑、升降口等危险处,应设用有防护设施和明显标志;防护设施和标志牌不得擅自拆动。 电梯井口处必须设高度不低于1.5m的上翻式金属防护门,下底高20cm,门两边各宽于门口10cm,门栏刷涂红白相间的颜色,同色间隔20cm。电梯井内首层和首层以上每隔三层设一道水平安全网。安全网应封闭严密,未经上级主管部门批准,电梯井内不得做垂直运输通道或垃圾通道。基础施工阶段搭设上、下基坑的施工马道,马道的宽度不小于900,设置不低于18CM的挡脚板,马道顶部满铺设二层木板防护层,二层的间距为600MM.(7)建筑物的出入口处均应搭设长36m,宽于出入通道两侧各1m的防护棚,棚顶满铺不小于5cm厚的脚手板,非出入口和通道两侧必须封闭严密。3.9 脚手架施工注意事项3.9.1 各类施工脚手架严格按照脚手架安全技术防护标准和支搭规范搭设,钢管脚手架无严重锈蚀、弯曲、压扁或有裂纹的钢管。3.9.2 脚手架不得钢木混搭。3.9.3 脚手架立网统一采用绿色密目网防护,密目网应绷拉平直,封闭严密。3.9.4 钢管脚手架的杆件连接必须使用合格的玛钢扣件,不合格的扣件严禁使用;不得使用铅丝或其它材料绑扎。3.9.5 脚手架必须按楼层与结构拉接牢固,拉接点垂直距离不得超过4m,水平距离不得超过6m。高大脚手架不得使用柔性材料进行拉接。在拉接点处设可靠支顶。3.9.6 脚手架的操作面必须满铺脚手板,离墙面不得大于20cm,不得有空隙和探头板、飞跳板。施工层脚手板下一步架处兜设水平安全网。操作面外侧应设两道护身杆,立挂安全网,下口封严,防护高度应为1.5m。3.9.7拆除脚手架,周围应设围护栏或警戒标志,并设专人看管,禁人入内。拆除顺序由上而下,一步一清,不准上下同时作业。3.9.8 拆下的架料,应向下传递或用绳吊下,禁止往下投掷。3.10 临时用电安全管理现场电缆的敷设和防护措施: 1)配电箱电源电缆在配电箱位置固定的情况下采用埋地敷设或架空敷设(基础施工时因业主增容箱变未能到位,电缆从施工作业面上架空敷设,待北侧增容箱变到位后重新埋地敷设)。2)敷设时应先检查摇测电缆的绝缘是否符合要求,实施敷设作业,待敷设完成后,再次摇测绝缘电阻,合格后再送电。3)电缆进出配电箱处排列整齐有序,做好电缆头并固定在配电箱上。电缆接头应牢固可靠,并做好绝缘包扎,保证绝缘强度。4)电缆的埋深距地面不小于0.6米,电缆上下铺100mm厚的细砂,上面盖砖用土填实,电缆穿越道路应做好防护处理。临时电缆处应做标识,以防被破坏发生事故。5)施工机具电源接入线压接牢固整齐,无乱拉、扯、压砸现象。手持电动工具绝缘完好,电源线无接头破损。6)电焊机及一、二次线防护齐全,焊把线双线到位,无破损。漏电保护:总配电箱馈出的配电回路均设置漏电保护器,各用电设备的负荷开关均选用漏电开关,实现漏电开关两级保护的要求。闸具、熔断器参数与设备容量相匹配,不得用其它金属丝代替熔丝。施工配电箱和开关箱的规定:1) 施工现场临电采用TN-S接零保护系统。施工用电分总配电箱,分配电箱和开关箱三级设置.2)总可视配电箱设置在离电源较近处,分配电箱设置在用电设备或负荷相对集中的地方,分配电箱与开关箱的距离不得超过30米,开关箱和该箱控制的电气设备相距不得超过3米,在配电箱或开关箱的周围应有两人同时工作的足够空间和通道,不要在箱旁堆放建筑材料、杂物。对总配电箱要设置围栏,防雨棚。3)现场动力配电箱与照明配电箱要分别放置,便于使用,如果用混和箱时要把动力与照明线路分开。电焊机应单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机漏电保护器。接线应压接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。4)开关箱应由末级分配电箱配电,注意开关箱内的控制设备不可一闸多用,每台用电设备应有各自的开关,临时用一会儿也要单机单闸,严禁用一个开关电器直接控制两台及以上的用电设备。5)配电箱的安装要端正,牢固,移动式配电箱安装在坚固支架上,固定式配电箱开关箱的下底与地面的垂直距离应大于1.3米且小于1.5米,过高或过低都不利于操作。6)必须把配电箱金属箱体、箱内不应带电的金属底座,外壳等作接地保护。7)可视配电箱内的电器应有认证标志,质量必须可靠完好无损。8)配电箱内应有电气系统图,各回路开关电器和电缆应有标牌注明回路或用电设备名称。9)现场人员比较多,配电箱的箱门要配锁,要有专人负责。以防止非电气工作人员误操作,而且每个月至少要检查和维修一次配电箱。在检查和维修各种配电箱时,应把前一级相应的电源断电并悬挂停电标示牌,一般情况下不得带电操作,以防出现意外情况。10)各种配电箱的常规操作顺序如下:送电操作顺序:总配电箱Þ分配电箱Þ开关箱;断电操作顺序:开关箱Þ分配电箱Þ总配电箱(出现电气故障的紧急情况除外)。在施工现场当停电作业一小时以上时,应将动力开关箱断电上锁。施工现场照明用电要求:1)照明线路要按规范架设。照明灯具的金属外壳必须作保护接零,单相回路的照明开关箱内必须装设漏电保护器。不允许采用一火一地接法,不准使用保护线作为供配电系统的工作零线。2)熟悉各路照明线路的配电箱盘及有关开关的位置,以便及时处理照明及人身触电事故。3)室外灯具距地面不得低于3米,室内灯具不得低于2.4米。在潮湿和易触及带电体场所的照明电源电压不得大于24V。投光灯的底座应安装牢固,按需要的光轴方向将枢轴拧紧固定。4)螺口灯头及接线应符合下列要求:相线接在与中心触头相连的一端,零线接在与螺纹口相连的一端;灯头的绝缘外壳不得有损伤和漏电。5)照明的灯具,线路,配电箱盘开关接线等均应由专职电工进行作业,非电工不得私自拆线,改线,加载和接线。电气设备操作与维修人员应符合下列要求:1)施工现场内临时用电的施工和维修必须由取得上岗证书的专业电工完成。2)用电人员应掌握安全用电基本知识和所用设备的性能。3)使用设备前必须按规定穿戴和配备好相应的劳保用品。检查电气装置和保护设施是否完好,发现问题及时处理。严禁设备带“病”运转。4)停用的设备必须拉闸断电,锁好开关箱。5)负责保护所用设备的负荷线、保护零线和开关箱。发现问题,及时报告解决。6)搬迁和移动用电设备,必须经电工切断电源并作妥善处理后进行。7)做好电工巡视维修工作记录。预防电气火灾措施1)认真检查截面和保护装置,杜绝线路过负荷使用。临时用电工程施工时要认真执行规范,正确连接导线,接线柱要压牢,压实,在每天巡查时,各个接线端子连接是否牢固,有无过热现象均列入必检内容。2)配电箱,开关箱内严禁存放杂物及易燃物体。3)一旦发生电气火灾,首先应迅速切断电源,并按电气火灾灭火有关规定组织灭火。现场施工机械安全管理外用电梯的卷扬机必须搭设防砸、防雨的专用操作棚。固定机身必须设牢固地锚。传动部分必须安装防护罩,导向滑轮不得用开口拉板式滑轮。操作人员离开卷扬机或作业中停电时,应切断电源,并将吊笼降至地面。氧气瓶不得曝晒、倒置、平放使用,瓶口处禁止沾油。氧气瓶和乙炔瓶工作间距不得小于5m,两瓶同焊炬间的距离不得小于10m。施工现场内严禁使用浮桶式乙炔发生器。如采用二氧化碳气体保护焊焊接,应严格执行各项有关安全规定,应保持通风良好,并不得在密闭场所施工,施工人员与焊接点应保持在安全距离。平面刨(手压刨)安全防护装置必须齐全有效。进入施工作业现场的塔机司机,要严格遵守各项规章制度和现场管理规定,做到严谨自律,一丝不苟,禁止各行其职。为了确保工程进度与塔机安全,各塔机确保驾驶室内24小时有司机值班。交班、替班人员未当面交接,不得离开驾驶室,交接班时,要认真做好交接班记录。塔机运行原则:a)低塔让高塔:低塔在转臂之前应先观察高塔的运行情况,再运行作业。b)动塔让静塔:在塔臂交叉区域内作业时,在一塔臂无回转,小车无行走,吊钩无运动,另一塔臂有回转或小车行走时,动搭应避让静塔。c)轻车让重车:在两塔同时运行时,无荷载塔机应避让有荷载塔机。外用电梯首层进料口处应搭设长度不小于36m的防护棚,其它三个侧面必须采取封闭措施,各层卸料平台出入口处均应设有安全门,通道两侧必须设有安全防护栏杆。吊笼定位装置必须安全可靠,任何人不准乘坐吊笼上下。3.11安全消防措施认真贯彻中华人民共和国消防条例,坚持预防为主、消防结合,施工人员的消防意识教育。佩带统一印制的出入证,加强现场保卫工作。施工现场设专人负责防火工作,配备足够的消防器材和消防设备,作到经常检查,发现隐患及时上报处理;现场施工作业,设备、材料堆放不得占用或堵塞消防通道。做好消防保卫工作,施工人员严格执行消防保卫制度及上级有关规定。严格按照施工组织设计所布置的方案进行施工,不得随意乱占道路、乱占场地。施工中消防器材、管道与其它工程发生冲突时,施工人员不得擅自处理,须及时请示上级,经批准后方可更改。现场仓库、现场配备足够消防器材,不准吸烟,不准任意拉电线,不准无关人员入库。现场消防器材,非火警不得动用。严格执行现场用火审批制度,使用电气焊时要有操作证,用火前必须办理用火证,并设专人看火,配备消防器材,看火人不得擅自离岗以免发生火灾。电、气焊工作业前,清除作业范围内易燃物品或采取有效隔离措施。氧气、乙炔瓶严禁放在动火地点下方,并有效遮盖,夏季不得曝晒。严禁用明火检查漏气情况。电焊机不得接在建筑物、机械设备及金属架上,不得使用无柄的焊、割工具。遇五级以上大风时,应停止室外电气焊作业。电气焊作业完毕应切断电源、气源,并检查确认操作区域内无火险隐患。易燃易爆物品如氧气、乙炔、稀料、汽油、油漆等应存放到工地指定存放地点。有专人管理,易燃易爆物品操作之后,要检查现场,清除隐患。施工现场设立吸烟室,操作岗位上禁止吸烟,设专人管理。加强临电管理,防止电器或线路发生火灾。施工现场设保安人员1520人,负责施工现场内的执勤和巡视检查工作。4.现场安全消防预案施工用水量及消防用水量:现场消防主管选用DN100mm钢管,消防竖管采用DN80mm钢管。施工方法:本工程消防及施工用水由市政供水管道供水,采用DN100焊接钢管作为施工现场的供水干管,埋设于自然地面下1.5m深,具体见施工总平面布置图。安装与使用:地面供水管道的铺设:根据施工组织设计的总平面布置图的布置方案,在完成施工现场三通一平工作时配合前期准备阶段完成现场供水干管的施工,并按总平面图布置好消防栓及施工用水闸阀的留置。 结构施工进入地上二层时即进行消防用水干管的安装,立管附墙安装,立管用12钢筋作管箍、勾头螺栓与墙体连接固定。在每个消防出口设置消防箱存放尼龙消防水龙带、喷枪,设立明显标志牌,表明管理人责任。管理与保护:各单位工程内的消防用水由各楼座工长专门负责,安排一个专职人员管理。管理人员责任上墙,划清责任界限,负责维护管理消防管道及设施的管理与维修。消防栓及消防器材存放处有明显的标志,其周围3m内不得堆放任何物品,保持道路通畅。任何人不得以任何理由挪用消防器材以保证满足消防需要。对损坏、私挪器材他用者罚款500元/次。建立项目部消防成员机构5.现场安全应急预案为保证在突发事故、事件发生时,能够及时迅速地进行组织抢救、应急救援,最大限度地防止和减少、降低事故的危害,特制定应急突发事故、事件及救援预案如下:一、项目经理部、各分包施工单位主要领导,要做好组织本单位施工生产,以市建委颁发的施工现场安全、场容、环保、保卫消防和生活区标准,加强对施工现场管理,针对具体情况制定和执行应急突发事故、事件救援方案,同时加强检查随时处理各项隐患。二、组织机构:主 任:严锦华 副 主 任 :杨德伟、 成 员: 王跃忠、李达勇、瞿雪峰、刘建军、王炜、王亮、姚光结,贾占龙、冯开勇、何小松、姚明情、吴志群、连相生、吴礼平、伊开正、沈书军、刘佳、韩楠、崔怀明、杨长连、储成国。 应急办公室设在项目经理部办公室。 联系电话:、15344008681、 办公室主要负责监督、指导和检查各项应急准备和响应工作。职责:主任:签发、部署本单位的应急预案,并责成相关部门及时组织检查,做到人员和各类物资的到位,及时解决系统运转中发生的问题,起到突发事件的应急决策作用。副主任:协助组长做好日常的管理工作,掌握第一手资料。及时解决系统运转中发生的问题,并与相关负责人进行沟通,保证政令畅通。成 员:按照各自分工的职责范围,保证做到对系统运转中出现的问题能及时向上级汇报,做好对突发事件的“监、管、控”工作。四、相关要求:在施工生产期间若发生突发事件,要立即执行应急救援预案,并结合相关部门的具体情况采取相应的应急保证措施。加强日常管理工作,事发后注意及时查找原因,吸取教训,堵塞漏洞,以持续改进。 五、应急保证措施:1、本工程严格实行封闭式管理,非施工人员和无关车辆不得进入。充实警卫力量、配备通讯器材,加强门卫、护场巡逻。2、项目理部、各分包施工单位,要抓好值班制度和各项责任制度的落实。临电、供水、施工现场和办公区、生活区,昼夜设专人值班。备足相应的设施、配件,经常巡视检查,一旦发生问题及时汇报,并立即实施相应的应急保证措施保证供水、供电及施工现场的正常秩序。3、加强安全全面监控,严格控制施工现场明火作业,凡明火作业,要严格履行审批手续,落实看火人和灭火措施。配电室、办公区、食堂、宿舍等区域,配置灭火器材,防火责任落实到人。4、加强对本单位管理人员和民工管理工作,及时排查各种矛盾、纠纷,把问题解决在基层;要依靠、配合当地政府和公安机关及时处理好“热点”问题,确保施工生产的顺利进行。 5、各单位成立义务消防队、抢险救援队,听从指挥,处理好施工生产期间的突发事件的抢险、救援工作。6、各单位必须建立24小时的信息报告制度,发生问题及时上报。遇各种突发事故,各单位及时将遇险人员送往就近电力街伊旗医院进行治疗,并做好事故现场的保护工作。具体步骤如下:六、应急和响应1、 施工现场发生突发事故后,第一发现人应立即向施工现场值班员或施工现场主要负责人汇报;施工现场主要负责人在接到报告后,应立即通知施工现场抢险应急队有关人员,抢险应急队有关人员接到应急抢险通知后,应严格按照本人在应急抢险中的有关职责进行活动。2、当施工现场突发事故有人员伤亡时,应立即将受伤人员解救到安全地带,同时应当有防止事故进一步扩大的措施,并根据受伤人员的实际情况送往相关医院,如脑外伤、肢体外伤、骨折、烧伤均送至伊旗医院。若受伤人员需要临时处理伤口时,可以到就近医院处理完后,再去相关医院进行医治,待病情稳定后视医生意见,再送其他指定医院治疗。如不能判断伤情,应先打急救电话“120”,以期得到紧急救治。3、触电事故应急响应:(1)拉闸断电,使触电者脱离电源,高处作业人员发生触电事故时,解救人员应当采取触电人员脱离电源后防止高处坠落的措施;当配电箱距事故现场较远不能立即断电时,可用绝缘的物体将电线挑开或将带电的电线砍断,严禁用金属导电的材料或徒手拉电线或触电人员,以防引起连锁触电。(2)使触电者脱离电源后,应将触电者移到阴凉处,放置在干木板或其他绝缘的材料上,使身体平躺,摘掉假牙、解开紧身衣(如果有),检查触电者有无呼吸和心跳,分别采取不同的急救方法;没有呼吸但有心跳的,应采用口对口(鼻)人工呼吸法,先清除口内杂物,每分钟12次,具体做法是,捏紧鼻子托起下额,贴嘴吹气要适量,吹2秒停3秒。有呼吸但无心跳,用胸外心脏挤压法,具体做法是,掌跟用力压胸膛,压力轻重要适当;慢慢压下突然放,掌跟不要离胸膛;一秒一次向下压,下压深度35cm为适当。若呼吸和心跳全无时,用两种方法同时进行。注意不得给触电人员打强心针,必须抢救到医护人员来接替为止,不能半途而废。在送往医院的途中,抢救也不能间断。4、土方、支撑模板、墙体、楼板坍塌事故当施工现场发生土方、结构坍塌事故时,若有人被砸埋在内,应抓紧时间用最快的速度抢救被砸埋人员,在抢救过程中严禁使用机械和对被砸埋人员身体有伤害可能的工具进行抢救。在清理土方和建筑物料时应避免再次伤及受伤人员和抢救人员。当支撑模板或楼板坍塌发生伤人事故时,可以使用吊运设备,进行吊运,以便抢救伤员。5、高处坠落或物体打击事故首先抢救伤员,将受伤人员移出危险区,保护好事故现场;根据受伤人受伤部位,安置好受伤人员;立即打急救电话,等待救护人员的到来。6、若发生倒塔坠笼等重大设备事故时,首先切断电源,抢救伤员并保护现场,立即逐级上报。因抢救伤员、疏通交通等原因,需移动现场物件时,应做出标记,绘制出现场简图或拍照做好记录。7、火灾应急响应:(1)一旦发生火灾,各单位要立即上报并指派电工断开着火区域的电源,报警联络人员及时拨打“119”报警,讲清工地位置和所在的位置、着火部位、火势情况、具体燃烧物品及报警人员姓名,联系电话等。报警后,派人到交通路口引导消防车辆;(2)抢险救护:义务消防队、抢险救援队迅速赶到现场,集中力量使用现有灭火器具和水源进行扑救,控制火势蔓延;及时查找被困人员,进行现场救护;(3)警戒疏导:单位应急领导小组指派警戒疏导人员保护现场、疏散人员,灾后配合公安机关、消防管理部门开展相关的工作。8、在应急抢救过程中遇有威胁他人人身安全或事故有进一步扩

    注意事项

    本文(商务广场 施工安全管理方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
