欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    土地整理施工组织设计18标段.doc

    • 资源ID:1352469       资源大小:81KB        全文页数:16页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    土地整理施工组织设计18标段.doc

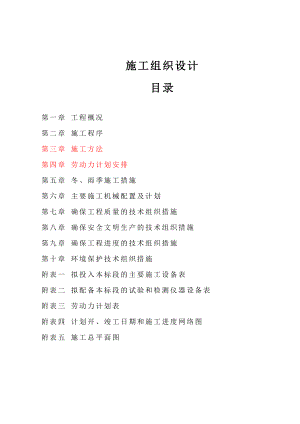

    施工组织设计目录第一章 工程概况第二章 施工程序第三章 施工方法第四章 劳动力计划安排第五章 冬、雨季施工措施第六章 主要施工机械配置及计划第七章 确保工程质量的技术组织措施第八章 确保安全文明生产的技术组织措施第九章 确保工程进度的技术组织措施第十章 环境保护技术组织措施附表一 拟投入本标段的主要施工设备表附表二 拟配备本标段的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图第一章 工程概况 本工程建设地点位于冀屯乡内。标段名称:18标段(冀屯乡土方工程)。主要工程项目包括:土地平整工程等项目。土地平整工程包括:土方回填;块内填平:土地深翻;房屋(旧井房)拆除、伐树。施工工期:12个月。第二章 施工程序本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地平整,每一格田46亩,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在±3cm,耕作层在20cm以上。具体施工工艺流程如下: 施工准备按设计图纸分格田设计平整高程测量放样田间施工便道布置机械进场沿渠道流向,机械剥离表土耕作在格田内集体堆放耕土层平整格田若新造田块缺少覆耕作土,则翻松30cm处理 表土耕作层加覆 复核平整后的格田高程 交工验收第三章 施工方法 1、复核地面高程 施工单位进场后,测量人员在地块附近设置控制测量标桩,对地块高程进行复核,并与设计原地面高程进行对比是否符合,如存在较大差错时,应请示建设单位和监理单位进行复核。 2、施工放样 在施工前按设计图纸或建设单位要求进行放样,控制好每个地块的边界与高程。3、表土剥离 认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不能与弃土混堆。4、地块平整 表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。平整时应采取就近原则,尽量做到挖填平衡。5、表土回复控制 把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于40cm,同时,铺完后地面高程与设计高程误差不应超过3cm。回复的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。6、地埂施工 高度在的80cm以内地埂为土埂,外坡比为0.75;150cm内高的地埂为干砌条石埂,石埂后的回填土必须分层夯实;150cm以上的地埂采用混疑土框格护坡,外坡为0.75,土表面夯实、削平。7、田埂施工 按设计或建设单位要求进行田埂施工。田埂夯筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水蓄。田埂外侧选择粘性较强的土壤,逐层压实后修坡,拍打结实。田埂要伸直,宽窄要一致,埂面施工要平整。8、超过lm高田埂施工 下部按设置的干砌块石扩坡或干砌条石挡土墙施工,上部用草皮护坡处理。9、砂卵石地块平整 采用在砂卵石表面铺上小卵石反滤层,再铺上2030cm粘土保水层,最后铺上20cm表土层的方法进行砂卵石地块平整。10、土地平整检测 施工单位按单元工程进行自检与自评,并填写相应的评定表报监理单位进行审核和复评后进行下道工序。第四章 劳动力计划安排一、劳动力配备情况计划进场的施工人员均为我单位正式职工及专业施工队伍,不受季节的影响,整个施工期间,无节假日休息,关键工序可做到24小时轮班作业。为了确保本工程施工总进度计划目标的实现,达到保障施工进度和施工劳动力投入的需要,针对该工程施工场地大,工艺简单的特点,根据工期需要,我公司将安排精干的技术工人,以满足劳动力优化组合的要求,配备足够的施工力量,合理分工,科学管理,以确保工程顺利进行。劳动力计划表见附表三。第五章 冬、雨季施工措施(一)冬季施工措施凡室外日平均气温连续5天稳定低于5度时,即进入冬季施工。1、冬期施工准备工作(1)公司施工管理部安排冬施的工程的项目,并做好冬期施工的整体部署。(2)公司技术管理部编制总体的冬期施工技术方案,单位工程冬期施工方案有项目经理部技术负责人组织有关人员编制。(3)做好冬期施工特殊工种的培训,对掺配外加剂人员及测温人员进行统一培训,合格后方可上岗。(4)各冬施单位在冬季施工季节到来之前做好下列施工现场准备工作:保证施工现场道路畅通不积水。(二)雨季施工措施 1、土应选择无雨时回填。2、 施工时,尽量缩短施工场面。3、 和气象站密切联系,做好防雨工作。第六章 主要施工机械配置及计划根据施工强度选择施工机械,并留有余地,施工机械每天工作8小时,进场的主要施工机械均为我单位自有,能够满足施工高峰期机械轮班作业的要求。一、主要施工机械、设备情况供应计划1、土方机械:挖掘机、运土汽车、推土机、装载机;2、测量设备:全站仪、经纬仪、水准仪等。拟投入本工程的主要施工机械设备均状况良好。目前主要机械设备处于完好状态,部分设备中标后租赁解决。确保能按工程进度需要及时调入工地现场,直至完成施工任务。施工机械进场按需要提前5-10天通知。二、满足工程施工所需的机械数量及供应计划表根据本工程任务及工期要求, 本着合理施工充分发挥施工设备效率,确保工程质量及工程安全的前提下,科学高效地组织施工,使资源得到最有效地利用。根据工期安排计划,确定机械设备及人员的使用计划。投入主要施工机械设备使用计划表见附表一第七章 确保工程质量的技术组织措施(一)质量保证措施:1、工程质量目标:合格。 2、工程质量管理实施办法: 建立以项目经理为首的质量保证体系,建立以项目总工程师为首的质量监督体系,两者均对处长负责,实行定期和不定期的质量检查制度,建立质量保证体系(详见图),贯彻自检、互检和交接检验制度。 实行质量(内部)跟踪制度,建立质量责任制。严格坚持“上道工序不优良,下道工序不施工”的原则,擅自转入下道工序者,责令停工整顿。 (二)质量管理工作由公司有关人员组成项目指挥部,下设质量保证体系和质量监督体系,负责工程施工技术管理和工程质量管理工作,服从监理工程师和业主的指导和监督。 做好所需机具的准备工作,机具设备数量和规格应符合规范要求,机具和材料不符合要求时不得施工,不符合规范规定的材料,现场人员有权拒绝验收。 开工前施工人员进行专业培训,必须熟悉图纸和技术要求。开工前应对工人进行技术交底,讲清质量标准、工期要求、注意事项。每道工序开工前应对现场操作人员再进行技术交底,并提出质量、工期要求。 第八章 确保安全文明生产的技术组织措施安全目标:杜绝重大伤亡事故;轻伤事故率控制在2以下。安全保证措施:交通疏导安全措施:a、设立悬挂安全指示牌、警告牌;b、设立夜间安全指示灯;c、交叉口处设专人指挥施工车辆及过往车辆。现场生产安全措施:各工种进场前,施工队伍要认真组织安全教育,分工种分作业队进行书面及口头的安全交底。各段均各自设立专职安全员,项目成立安全生产委员会巡查。第九章 确保工程进度的技术组织措施1、 在满足工程进度的前提下,编制各施工阶段各施工节点月、旬施工作业计划,并制订出完成计划的有效措施。2、 每星期召开一次生产例会,在项目经理部的领导下,统一指挥,加强各专业之间的协调平衡工作,定期检查计划实施情况,如实际施工进度与计划进度发生脱节,应跟踪查明原因,采取补救措施。3、 根据各施工阶段工期长短,难易程度分别组织分区、分段水平流水、交叉施工作业,充分利用空间缩短施工周期。4、 配备足够的精良机械设备、周转材料和劳动力。5、 设计单位、监理单位、施工单位三方面紧密配合通力协作,工程开工后要求设计代表、监理代表进驻施工现场。使工程在进行中出现的各类有关问题能得到及时解决,确保各部位施工顺利进行。6、 开展各作业队施工班组之间的劳动竞赛,明确操作人员的责、权、利,每完成一个施工控制进度节点结算一次,经济兑现,增强操作班组的战斗力。7、 根据工程进度,周密计划采购各种原材料和安排劳动力,合理使用资金,确保生产机制有次序的进行。8、 施工作业队将以本公司技术工人为主,在选择辅助作业队时,选择不受夏、秋两季影响的作业队,保证工程按计划进行。第十章 环境保护技术组织措施文明施工及环境保护是我公司在施工建设工程综合素质的指标之一,我公司将严格按照环境保护法要求,积极维护当地自然环境和居民清洁舒适的生活、劳动环境,最大限度地减少施工对自然生态的破坏,保护环境,争创文明施工标准化工地。为此制定如下措施:一、注意环境与文物保护按指定地点弃运土方及建筑垃圾,现场及营区设厕所及加盖污水集水坑。发现地下文物时,及时报告文物管理部门处理。注意成品、半成品保护,现场材料堆放整齐,作业现场做到工完场清。经常对职工进行法制教育,遵守市规民俗,发扬铁道兵的纪律严明、拥政爱民的光荣传统,开展共建精神文明活动。二、注意保护饮用水源,严格控制可能对其造成的污染1、尽量减少临近饮用水源的施工时间、控制施工规模,尽量使施工活动对饮用水源的影响减低到最低限度。2、杜绝生产、生活污水和垃圾对饮用水源的污染,严格控制饮用水源周围环境,水源周边100m范围内作为环保工作的重点防范区,进行重点监测和管理。3、严禁全体施工人员利用饮用水源冲洗设备、工具,进行洗漱。4、在临近饮用水源的施工中,进一步加强上述环保措施仍不能有效避免对其污染,必要时将采用部分遮蔽的方法加强对污染的有效控制。三、控制施工人员生活对环境的污染1、对工地生活区和施工道路、施工现场每天至少两次喷洒和打扫,生活垃圾弃置在半密封的池中,定期处理,并定期对周围喷药消毒,以防病毒、蚊蝇滋生。2、生活区周围种植花草树木,保护原有景观,各种施工标识明了美观,生活住房及工棚等色彩与周围环境相适应,保证工地整洁卫生。3、在施工队和生活区修建公共卫生设施,所有生活污水、粪便、垃圾集中进行处理。生活污水中有机物含量较高,性质呈中性,一般不含有毒物质,但含有致病菌和大量悬浮物。针对上述情况,我部将采用一级处理系统进行生活污水的处理。4、工地设置的临时厕所、厨房、食堂及浴室,必须经当地卫生及环保部门审查批准。四、保护周围村镇的环境卫生1、安装冲洗设施,确保离开工地的车辆不把土、泥、碎石等污染物带到公共道路上。2、与当地政府及相邻村镇建立良好关系,对可能受噪声骚扰的居民与官员,尽量在作业前通知对方。3、采取合理的施工方案、性能良好的施工机械,尽量避免对周围居民生产、生活造成不良影响。附表一 投入主要施工机械设备使用计划表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注机动三轮奔马-52014辆长葛2010年25良好土方工程挖掘机CAT-20005辆徐州2007年103良好土方工程推土机D876辆洛阳2007年175良好土方平整装载机ZLD-305辆洛阳2008年74良好整个阶段自卸汽车8T10辆郑州2007年120良好整个阶段电锯30新乡2009年良好伐树翻耕农具6郑州2008年16.3良好土方翻耕附表二拟配备本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1经纬仪J-24台中国20071500测量2水准仪DS-36台中国20091000测量附表三 劳动力计划表单位:人接工程施工阶段投入劳动力情况工种土方回填块内整平土地深翻房屋(旧井房)拆除伐树管理技术人员88888普工1020102020测量工24400机械工2020201212伐树工000010后勤22332总计4252454352附表四 计划开、竣工日期和施工进度网络图序号项目名称开工-20天20天-30天30天-300天300天-收工1施工准备2测量放线 3土地平整4其他工程8尾工清理附表五 项目营地总平面图 工人食堂 厕所、淋浴SVSVSVVVVVSVVV 临 时 道 路机 械停 放工人住宿区VV配电室SVSVVVVVV 办 公休息 现场办公室 门卫值班 材料仓库 工具仓库

    注意事项

    本文(土地整理施工组织设计18标段.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
