欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    地下室丙纶防水卷材施工工艺.doc

    • 资源ID:1352822       资源大小:25.50KB        全文页数:3页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地下室丙纶防水卷材施工工艺.doc

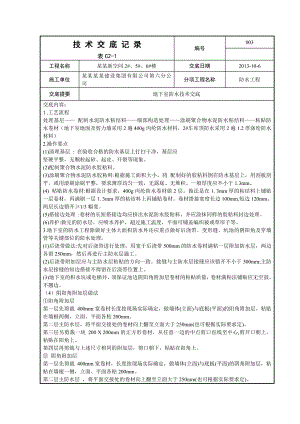

    技 术 交 底 记 录表C2-1编号003工程名称某某新空间2#、5#、6#楼交底日期2013-10-6施工单位某某某某建设集团有限公司第六分公司分项工程名称防水工程交底提要地下室防水技术交底交底内容:1 .工艺流程处理基层 配制水泥防水粘结料细部构造处理涂刷聚合物水泥防水粘结料粘贴防水卷材(地下室地面及剪力墙采用2遍400g丙纶防水材料,2#车库顶防水采用2遍1.2厚涤纶防水材料)2.操作要点(1)清理基层 : 在验收合格的防水基层上打扫干净,基层应坚硬平整,无颗粒起砂、起皮、开裂等现象。(2)配制聚合物水泥防水胶粘料。(3)涂刷聚合物水泥防水胶粘料:根据施工面积大小,将 配制好的胶粘料倒在防水基层上,用刮板刮平,或用滚刷涂刷平整,要求薄厚均匀一致,无露底、无堆积。一般厚度应不小于1.3mm。(4) 粘贴防水卷材:根据设计要求,400g丙纶防水卷材做2层。做法是在1. 3mm厚的粘结料上铺贴一层卷材,再满刷一层1. 3mm厚的粘结料上再铺贴卷材。卷材搭接宽度长边100mm,短边120mm。两层长边错开1/3幅宽。(5)搭接边处理 :卷材的长短搭接边均应挤出水泥防水胶粘料,并应涂抹同样的胶粘料封边处理。(6)养护:做完的防水层,应喷水养护,超过施工温度,平面可铺盖编织被或草帘子等。3.地下室的防水工程除做好主体大面积防水外还应重点做好后浇带、变形缝、坑池的阴阳角及穿墙管等关键部位的防水处理。(1)后浇带做法:先对后浇带进行处理,用宽于后浇带500mm的防水卷材满粘一层附加防水层,两边各留250mm,然后再进行主防水层施工。(2)后浇带附加层应与主防水层粘贴的方向一致。接缝与主防水层接缝应该错开不小于300mm;主防水层接缝的短边搭接不得留在后浇带位置上。(3)地下室的积水坑或电梯井,须保证池边阴阳角附加层卷材的粘贴质量,卷材满粘法铺贴应无空鼓、不翘边。(4)阴阳角附加层做法阳角附加层第一层先剪裁 400mm宽卷材长度按现场实际确定,做墙体(立面)与底板(平面)的阳角附加层。粘贴在墙根两侧,立面、平面各粘200mm。第二层主防水层,将平面交接处的卷材向上翻至立面大于250mm(也可根据实际要求定)。第三层另剪裁一块 200 X 200mm的正方形卷材,从任意一边的中点剪口直线至中心,剪开口朝上,粘贴在阳角上。第四层再剪裁与上述尺寸相同的附加层,剪口朝下,粘贴在阳角上。 阴角附加层第一层先剪裁 400mm宽卷材,长度按现场实际确定,做墙体(立面)与底板(平面)的阴角附加层,粘贴在墙根一侧,立面、平面各粘200mm。第二层主防水层 ,将平面交接处的卷材向上翻至立面大于250mm(也可根据实际要求定)。第三层另剪裁一块 200× 200mm正方形卷材,从任一边的中间剪口直线至中心将剪口折叠,剪口朝上,粘贴阴角部位,第四层再剪裁 与上述尺寸相同的附加层,剪口朝下,粘贴在阴角上。(5)穿墙套管附加层做法第一层首先测出安装完(敞开管口的)管道直径D,然后以D+200mm为边长,裁卷材为正方形;在正方卷材中心以D-5mm为直径画圆,用剪刀沿圆周边剪下,在已裁好的正方形卷材和穿墙管部位,分别涂刷聚合物水泥防水粘结料,将卷材套粘在穿墙管根部,卷材紧贴在管壁上,粘贴必须严密压实不空鼓。第二层主防水层的卷材粘贴至穿墙管时,圆口应大于直径(D)剪裁。第三层与第一层做法相同4.成品保护及注意事项4.1 .成品保护(1)现场施工人员要严格保护已做好的卷材防水层,防止人为损坏。(2) 刚做完的防水层,禁止行人踩踏,不得在防水层上堆集材料而造成压碰。(3)喷水养护不得过早,不宜用高压水冲刷。4.2 .注意事项(1)防水作业人员必须严格遵守施工现场各项安全规章制度,严格按操作规程施工。(2)使用电动搅拌器等电气设备时,应选用有安全开关的变电箱,使用前应先试运转,确定无误后,方可进行作业。(3)防水作业人员施工完毕,应做到工完、料净、现场清 。经检查无渗漏后再撤离施工现场。5.卷材防水层的质量验收:(1)检查数量:按铺贴卷材面积每100m2抽查一处,但总数不少于三处。(2)防水卷材应有出厂合格证、试验报告以及现场取样复检的试验报告。(3)卷材之间以及防水层与基层之间,必须粘贴牢固,所有采用满粘和条粘工艺,应符合各自相应的粘铺和密封标准。外观表面平整,不允许有皱折、起泡及翘边等缺陷。(4)卷材搭接宽度及收头处理,均应符合设计要求和规范规定。(5)检查方法:检查隐蔽工程记录;现场实地观察。6.质量保证措施(1)防水卷材必须符合设计和施工验收规范的规定,所用的防水材料必须是经市有关部门备案的材料,并检查产品的出厂合格证及法定检测单位提供的检测报告,现场取样及见证试验合格。(2)防水层必须由防水专业队伍进行施工,施工人员必须持有防水施工上岗证,施工前进行资质审查。(3)防水层施工要按施工工序、层次,逐层进行检查,合格后方可进行下一道工序、层次的作业,并做好检查记录。(4)做好防水施工过程中的检查,每一工作班至少二次对卷材外观质量、基层处理、接头搭接长度、粘结情况、施工环境温度等影响质量的参数进行抽查,并做好记录。(5)质量检查标准:5.1卷材防水层及基层转角处、变形缝、穿墙管道细部做法均须符合设计要求。5.2卷材防水层的基层要牢固,基面要洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处要做成圆弧形。5.3卷材防水层的搭接缝要粘结牢固,密封严密,不得有皱褶,翘边和鼓泡等缺陷。5.4侧墙卷材防水层的保护层与防水层要粘结牢固,结合紧密、厚度均匀一致。5.5卷材搭接宽度的允许偏差为-10mm。5.6施工环境温度低于-10时,要停止防水施工。7.安全保证措施7.1.聚乙烯丙纶防水卷材,存放及施工中要远离火源,单独存放。施工现场严禁吸烟,并配备必要的消防用具。7.2基础底板卷材防水施工在冬季进行,特别要注意防火。施工作业面要放置消防灭火装置。7.3在基础外墙防水施工时要在施工部位上方搭设防护棚,上铺脚手板和瓦楞铁,防止上方落物伤人。审核人交底人接受交底人

    注意事项

    本文(地下室丙纶防水卷材施工工艺.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
