    地基基础工基础承台施工工艺.doc

    • 资源ID:1353146       资源大小:24.50KB        全文页数:7页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地基基础工基础承台施工工艺.doc

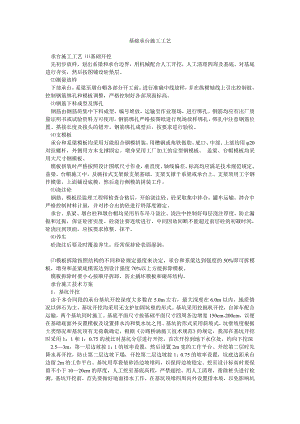

    基础承台施工工艺承台施工工艺 基础开挖先初步放样,划出系梁和承台边界,用机械配合人工开挖,人工清理四周及基底。对基底进行夯实,然后按图铺设砼垫层。测量放样下部承台,系梁至墩台帽各部分开工前,进行准确中线放样,并在纵横轴线上引出控制桩,控制钢筋绑孔和模板调整,严格控制好各部顶面标高。钢筋下料成型及绑孔钢筋由钢筋班集中下料成型,编号堆放,运输至作业现场,进行绑孔。钢筋均应有出厂质量证明书或试验资料方可使用。钢筋绑扎严格按图纸进行现场放样绑扎,绑扎中注意钢筋位置、搭接长度及接头的错开。钢筋绑扎成型后,按要求进行验收。支模板承台和系梁模板均采用万能组合钢模拼装,用槽钢或角铁做肋。底口、中部、上部均用20对拉螺杆,外侧用方木支撑固定。墩身采用工厂加工的定型钢模板。 盖梁、台帽模板均采用大尺寸钢模板。模板拼装时严格按照设计图纸尺寸作业,垂直度、轴线偏差、标高均应满足技术规范规定。 盖梁、台帽施工中,及碗扣式支架做支架基础,支架支撑于系梁或承台上。支架顶用工字钢作横梁,上面铺设底模,然后进行侧模的拼装工作。浇注砼钢筋、模板经监理工程师检查合格后,开始浇注砼。砼采取集中拌合,罐车运输。拌合中严格控制材料计量,并对拌合出的砼进行坍落度测定。承台、系梁、墩台柱和墩台帽均采用吊车吊斗浇注。浇注中控制好每层浇注厚度,防止漏振和过振,保证砼密实度。砼浇注要连续进行,中间因故间断不能超过前层砼的初凝时间,砼浇注到顶面,应按要求修整、抹平。养生砼浇注后要及时覆盖养生,经常保持砼表面湿润。模板拆除按照结构的不同和砼规定强度来决定,承台和系梁达到强度的50%即可拆模板,墩身和盖梁底模需达到设计强度70%以上方能拆除模板。模板拆除时要小心按顺序拆卸,防止撬坏模板和碰坏结构。承台施工技术方案1、基坑开挖由于本合同段的承台基坑开挖深度大多数在5.0m左右,最大深度在6.0m以内,地质情况以卵石为主,基坑开挖均采用无支护加固坑壁的形式。基坑采用挖掘机开挖,自卸车配合运输,两个基坑同时施工。基底平面尺寸按基础平面尺寸四周各边增宽150cm-200cm,以便在基础底面外安置模板及设置排水沟和集水坑之用。基坑的形式采用斜坡式,坑壁坡度根据土类情况和基坑顶有无荷载确定,根据公路桥涵施工技术规范的规定,我部在基坑开挖时采用1:1和1:0.75的坡比对基坑分层进行开挖,首次开挖到地下水位处,约向下挖深2.53m,第一层边坡按1:1的坡率设置,然后设置2m宽的工作平台。开挖第二层时先降水再开挖,防止第二层边坡下塌,开挖第二层边坡按1:0.75的坡率设置,坑底边距承台边留2m的工作平台。基坑用草袋装砂沿边坡堆码,以保持边坡稳定。挖至设计标高时要保留不小于1020cm的厚度,人工挖至基底高程,严禁超挖。用人工清理,凿除桩头进行检测。基坑开挖前,首先要做好地面排水工作,在基坑顶缘四周向外设置排水坡,以免影响坑壁的稳定。开挖过程中和开挖以后,应注意观察坑缘地面有无裂缝、坑壁有无松散塌落现象发生,否则应及时采取措施,按支护坑壁的形式施工。基坑挖成以后,若出现渗水、积水等情况,应将积水及时排入四周设置的集水坑,用6寸以上大口径水泵水泵抽出。并施工中各工序必须安排紧凑,抓紧时间连续施工。基底处理基坑开挖完成以后,要根据基底不同土质,分别采取相应的处理方法。针对本合同段承台的工程特点,基坑底部的地质情况属于卵石层,坑底不允许暴露或浸水时间过长,并防止搅动。坑底找平夯实,采用10cm厚C15素混凝土垫层找平,作构造物底模之用,且其顶面应不高于基底高程。混凝土垫层边缘要伸出承台50cm。2、立模、绑扎钢筋模板采用大块钢模,用钢管连接支撑。立模前要做5cm的砂浆垫层,然后放样。在基坑四角集中排水。(1)支撑采用双排钢管支架,加木斜撑。支架搭设前处理好基础,防止下沉。(2)模板安装承台(系梁)模板在安装前,对模板表面进行清洁、校正、涂脱膜剂,安装时用建筑双面胶带堵塞板缝,保证浇注砼时无漏浆。模板与支架紧密相连,一块模板纵向至少与两道架管相连。模板及支撑加固牢靠后,对平面位置进行检查,符合规范要求报监理工程师签证后绑扎钢筋。 同时在模板上部支架施工天桥,天桥支架应严格与模板支架脱离,并在天桥上挂设人员上下的爬梯。(3)钢筋绑扎钢筋绑扎前,对基坑进行清扫,对桩头清洗,桩基钢筋嵌入承台部分按设计要求做成喇叭型,底层、顶层及四周钢筋要进行点焊,加强骨架的稳定,钢筋间距、搭接长度均要符合规范要求,钢筋绑扎完后经监理工程师检查签证,方可进行浇注。3、浇注砼砼浇注采用集中场拌、砼罐车运输,溜槽或串筒放模施工,浇注前充分做好准备,清除基坑中的杂物,平整清理场地。砼浇注要分层进行,每层厚度不超过30cm,振动时移动间距不应超过震动器作用半径的1.5倍,防止漏捣,振动棒插入下层约5cm,振动棒与侧模应保持510cm的距离,避免振动棒碰撞模板、钢筋及其他预埋件。主墩承台分两次浇注,其间间歇712天,砼浇注时按设计要求埋设冷却水管对砼进行降温,防止砼裂纹。承台砼施工按大体积砼施工要求施工。4、物混凝土浇注完成后,对混凝土裸露面及时进行修整、抹平,待定浆后再抹第二便并压光或拉毛。收浆后洒水覆盖养生不少于14天,每天撒水的次数以能保持混凝土表面经常处于湿润状态为度,派专人上水养生。混凝土达到规定强度后拆除模板,确保拆除时不损伤表面及棱角。模板拆除后,应将模板表面灰浆、污垢清理干净,并维修整理,在模板上涂抹脱模剂,等待下次使用。5、关于冷却水管法降温埋设冷却水管对混凝土进行冷却,是减少混凝土内外温差,避免产生温度裂缝的一项有效措施。(1) 冷却水管的布设冷却水管在高度范围内设置,管距承台面层0.50m,采用50mm钢管,距承台边的距离为0.85m。(2) 冷却水管的安装冷却水管切割成416.6m不等长节段,然后两端车丝。在绑扎承台钢筋网的同时放置冷却管,各段配好弯头及套管。在承台钢筋绑扎完前需用铁丝固定好冷却水管位置。进水口留在承台顶面,出水口留在承台侧面。(3) 通水冷却承台开始浇注前,冷却水管就应通水循环,以免阻塞,影响冷却效果。平台上放置水箱,通过潜水泵吸取河水向水箱连续供清水,内外温差控制在25度以内,通水冷却时间不小于10d。通水过程中专人值班,对水管流量,进出水口温度,测温口温度,每隔1小时记录一次。(4) 冷却水管施工注意事项在混凝土开始浇注前就通水,若混凝土温升达到最高值再进行冷却,就只能加速散热降温效果,不能减小内外最大温差,对降低温度应力的作用就会减小。保持水箱与冷却水管的畅通,不能让一些污物阻塞冷却管,以防止冷却水管不能在混凝土内部循环。桩承台施工工艺标准 (207-1996) 本工艺标准适用于工业与民用建筑中桩基承台梁。施工准备2.1 材料及主要机具:2.1.1 水泥:宜用325号425号矿渣硅酸盐水泥或普通硅酸盐水泥。2.1.2 砂:中砂或粗砂,含泥量不大于5%。水:应用自来水或不含有害物质的洁净水。2.1.3 石子:卵石或碎石,粒径532mm,含泥量不大于2%。2.1.4 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。2.1.5 垫块:用13水泥砂浆埋22号大烧丝提前预制成或用塑料卡垫。2.1.6 火烧丝:规格1820号铁丝烧成。2.1.7 外加剂、掺合料,根据施工需要通过试验确定。2.1.8 主要机具2.1.8.1 浇筑混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等。2.1.8.2 绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断火烧丝用)、弯钩机、木折尺以及组合钢模板等。2.2 作业条件:2.2.1 桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录。2.2.2 修整桩顶混凝土:桩顶疏松混凝土全部剔完,如桩顶低于设计标高时,须用同级混凝土接高,在达到桩强度的50%以上,再将埋入承台梁内的桩顶部分剔毛、冲净。如桩顶高于设计标高时,应预先剔凿,使桩顶伸入承台梁深度完全符合设计要求。 2.2.3 桩顶伸入承台梁中的钢筋应符合设计要求,一般不小于30d,钢筋长度不够时,应予以接长。2.2.4 对于冻胀土地区,必须按设计要求完成承台梁下防冻胀的处理措施。2.2.5 应将槽底虚土、杂物等垃圾清除干净。 操作工艺3.1 工艺流程:核对钢筋半成品钢筋绑扎预埋管线及铁活绑好砂浆垫块 3.1.1 钢筋绑扎工艺流程:确定组装钢模板方案 组装钢模板模板预检 3.1.3 混凝土浇筑工艺流程:搅拌混凝土浇筑振捣养护3.2 钢筋绑扎:3.2.1 核对钢筋半成品:应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好。3.2.2 钢筋绑扎:钢筋应按顺序绑扎,一般情况下,先长轴后短轴,由一端向另一端依次进行。操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。3.2.3 预埋管线及铁活:预留孔洞位置应正确,桩伸入承台梁的钢筋、承台梁上的柱子、板墙插铁,均应按图纸绑好,扎结牢固(应采用十字扣)或焊牢,其标高、位置、搭接锚固长度等尺寸应准确,不得遗漏或位移。3.2.4 受力钢筋搭接接头位置应正确。其接头相互错开,上铁在跨中,下铁应尺量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。所有受力钢筋和箍筋交接处全绑扎,不得跳扣。 3.2.5 绑砂浆垫块:底部钢筋下的砂浆垫块,一般厚度不小于50mm,间隔1m,侧面的垫块应与钢筋绑牢,不应遗漏。3.3 安装模板:3.3.1 确定组装钢模板方案:应先制定出承台梁组装钢模板的方案,并经计算确定对拉螺栓的直径、长度、位置和纵横龙骨、连杆点的间距及尺寸,遇有钢模板不符合模数时,可另加木模板补缝。3.3.2 安装钢模板:安装组合钢模板,组合钢模板由平面模板、阴、阳角模板拼成。其纵横胁拼接用的U形卡、插销等零件,要求齐全牢固,不松动、不遗漏。3.3.3 模板预检:模板安装后,应对断面尺寸、标高、对拉螺栓、连杆支撑等进行预检,均应符合设计图纸和质量标准的要求。3.4 混凝土浇筑:3.4.1 搅拌:按配合比称出每盘水泥、砂子、石子的重量以及外加剂的用量。操作时要每车过磅,先倒石子接着倒水泥,后倒砂子和加水搅拌。外加剂一般随水加入。第一盘搅拌要执行开盘批准的规定。3.4.2 浇筑、桩头、槽底及帮模(木模时)应先浇水润湿。承台梁浇筑混凝土时,应按顺序直接将混凝土倒入模中;如甩槎超过初凝时间,应按施工缝要求处理。若用塔机吊斗直接卸料入模时,其吊斗出料口距操作面高度以3040cm为宜,并不得集中一处倾倒。3.4.3 振捣:应沿承台梁浇筑的顺序方向,采用斜向振捣法,振捣棒与水平面倾角约30°左右。棒头朝前进方向,插棒间距以50cm为宜,防止漏振。振捣时间以混凝土表面翻浆出气泡为准。混凝土表面应随振随按标高线,用木抹子搓平。3.4.4 留接槎:纵横接连处及桩顶一般不宜留槎。留槎应在相邻两桩中间的1/3范围内,甩搓处应预先用模板挡好,留成直槎。继续施工时,接槎处混凝土应用水先润湿并浇浆,保证新旧混凝土接合良好;然后用原强度等级混凝土进行浇筑 。3.4.5 养护:混凝土浇筑后,在常温条件下12h内应覆盖浇水养护,浇水次数以保持混凝土湿润为宜,养护时间不少于七昼夜。3.5 冬期施工:3.5.1 钢筋焊接宜在室内进行。在室外焊接时,最低气温不宜低于-20,且应有防雪挡风措施。焊接后的接头严禁立即碰到冰雪。3.5.2 拌制混凝土时,骨料中不得带有冰雪及冰团,拌合时间应比常温规定时间延长50%。3.5.3 基土应进行保温,不得受冻。3.5.4 混凝土的养护应按冬施方案执行。混凝土的试块应增加二组,与结构同条件养护。质量标准4.1 钢筋分项工程:4.1.1 保证项目:4.1.1.1 钢筋的品种质量,焊条、焊剂的牌号、性能必须符合设计要求和有关标准的规定。进口钢筋焊接前必须进行化学成分检验和焊接试验,符合有关规定后方可焊接。4.1.1.2 钢筋表面必须清洁。带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规定使用。4.1.1.3 钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置,必须符合设计要求和施工规范的规定。4.1.1.4 焊接接头、焊接制品的机械性能,必须符合钢筋焊接及验收的专门规定。4.1.2 基本项目:4.1.2.1 绑扎钢筋的缺扣、松扣数量不超过绑扣总数的10%,且不应集中。4.1.2.2 弯钩的朝向应正确。绑扎接头应符合施工规范的规定,搭接长度均不小于规定值。4.1.2.3 用级钢筋制作的箍筋,其数量符合设计要求,弯钩的角度和平直长度应符合施工规范的规定。4.1.2.4 对焊接头无横向裂纹和烧伤,焊包均匀。接头处弯折不大于4°,接头处钢筋轴线位移不得大于0.1d,且不大于2mm。4.1.2.5 电弧焊接头焊缝表面平整,无凹陷、焊瘤,接头处无裂纹、气孔、焊渣及咬边。接头处绑条沿接头中心线的纵向位移不得大于0.5d,且不大于3mm;接头处钢筋的轴线位移不大于0.1d,且不大于3mm;焊缝厚度不小于0.05d;焊缝宽度不小于0.1d;焊缝长度不小于0.5d;接头处弯折不大于4°。4.1.3 允许偏差项目,见表2-10。4.2 模板分项工程:4.2.1 保证项目:4.2.1.1 模板及其支架必须具有足够的强度、刚度和稳定性,其支架的支承部分有足够的支承面积。4.2.1.2 模板安装在基土上,基土必须坚实并有排水措施。4.2.2 基本项目:4.2.2.1 模板接缝处接缝的最大宽度不应大于1.5mm。4.2.2.2 模板与混凝土的接触面应清理干净,并采取防止粘结措施。粘浆和漏涂隔离剂面积累计不大于1000cm2。 4.2.3 允许偏差项目,见表2-11。桩承台钢筋安装及预埋件位置允许偏差 表2-10项次 项 目 允许偏差 (mm) 检查方法1 骨架的宽度、高度 ±5 尺量检查2 骨架的长度 ±10 尺量检查焊 接 ±10 尺量连续三档绑 扎 ±20 取其最大值间 距 ±10 尺量两端,中间各排 距 ±5 一号取其最大值5 钢筋弯起点位移 20 尺量检查中心线位移 5水平高差 +3 -07 受力钢筋保护层 基 础 ±10 尺量检查桩承台模板安装和预埋件允许偏差 表2-11 项次 项 目 允许偏差 (mm) 检验方法 1 轴线位移 5 尺量检查2 标 高 ±5 用水准仪或拉线检查3 截面尺寸 ±10 尺量检查4 相邻两板表面高低差 2 用直尺和尺量检查 5 表面平整度 5 用2m靠尺和塞尺检查 6 预埋钢板中心线位移 3 拉线和尺量检查 7 预埋管预留孔中心线位移 3 拉线和尺量检查 中心线位移 2外露长度 +10 0中心线位移 10截面内部尺寸 +10 0 4.3 混凝土分项工程:4.3.1 保证项目:4.3.1.1 混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定。4.3.1.2 混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范的规定。4.3.1.3 评定混凝土强度的试块,必须按混凝土强度检验评定标准(GBJ107?7)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。4.3.1.4 对设计不允许有裂缝的结构,严禁出现裂缝;设计允许出现裂缝的结构,其裂缝宽度必须符合设计要求。4.3.2 基本项目:4.3.2.1 混凝土应振捣密实,蜂窝面积一处不大于200cm2,累计不大于400cm2,无孔洞。4.3.2.2 任何一根主筋均不得有漏筋。4.3.2.3 无缝隙无夹渣层。4.3.3 允许偏差项目,见表2-12。桩承台混凝土工程允许编差 表2-12项次 项 目 允许偏差 (mm) 检验方法1 轴线位移 10 尺量检查2 标 高 ±10 用水准仪或拉线尺量检查3 截面尺寸 +15,-10 尺量检查4 表面平整度 8 用2m靠尺和塞尺检查5 预埋钢板中心线偏移 10 尺量检查6 预埋螺栓中心线偏移 5 尺量检查7 预留管,预留孔中心线偏移 5 尺量检查8 预留洞中心线偏移 15 尺量检查 成品保护5.1 安装模板和浇筑混凝土时,应注意保护钢筋,不得攀踩钢筋。5.2 钢筋的混凝土保护层厚度一般不小于50mm。其钢筋垫块不得遗漏。5.3 冬期施工应覆盖保温材料,防止混凝土受冻。5.4 拆模时应避免重撬、硬砸,以免损伤混凝土和钢模板。 应注意的质量问题6.1 蜂窝、露筋:由于模板拼接不严,混凝土漏浆造成蜂窝;振捣不按工艺操作,造成振捣不密实而露筋。6.2 缺棱、掉角,配合比不准,搅拌不均匀或拆模过早,养护不够,都会导致混凝土棱角损伤。 6.3 偏差过大:模板支撑、卡子、拉杆间距过大或不牢固;混凝土局部浇筑过高或振捣时间过长,都会造成混凝土胀肚、错台、倾斜等缺陷。6.4 插铁钢筋位移:插铁固定不牢固,振捣棒或塔吊料斗碰撞钢筋,致使钢筋位移。6.5 对于地震设防区,当承台梁采用支模浇筑时,承台梁侧面应按设计要求回填土并夯实。
