欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    城市防洪工程新建城南防洪渠施工管理报告.doc

    • 资源ID:1357055       资源大小:162.70KB        全文页数:33页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    城市防洪工程新建城南防洪渠施工管理报告.doc

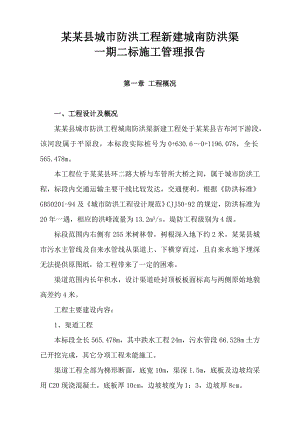

    某某县城市防洪工程新建城南防洪渠一期二标施工管理报告第一章 工程概况一、工程设计及概况某某县城市防洪工程城南防洪渠新建工程处于某某县吉布河下游段,该河段属于平原段,本标段实际桩号为0+630.60+1196.078,全长565.478m。本工程位于某某县环二路大桥与车管所大桥之间,属于城市防洪工程,标段内交通运输主要干线比较发达,交通便利。根据防洪标准GB50201-94及城市防洪工程设计规范CJJ50-92的规定,防洪标准为20年一遇,相应的洪峰流量为13.2m3/s。堤防工程级别为4级。标段范围内右侧有255米树林带,树根深入地下约2米。某某县城市污水主管线及自来水管线从渠道上、下横穿而过,且自来水地下埋深无法提供原图纸,给工程带来了一定的困难。渠道范围内长年积水,设计渠道砼封顶板板面标高与两侧原始地貌高差约4米。工程主要建设内容:1、渠道工程本标段全长565.478m,其中跌水工程24m,污水管段66.528m土方已开挖完成,其它分项工程未能施工。渠道工程全部为梯形断面,底宽10m,渠深1.5m,底板及边坡均采用C20现浇混凝土,底板厚10cm,边坡坡度为1:3,边坡厚8cm。底板现浇混凝土板分缝尺寸为3m×4m、4m×4m,缝宽2cm,采用苯板分缝,缝表面采用聚氨酯砂浆勾缝。 边坡与封顶板整体浇筑,厚8cm,边坡长,封顶板宽40cm,垂直水流方向每4m设一道缝,缝宽2cm,下部采用苯板分缝,上部采用聚氨酯砂浆勾缝。防洪渠底板及边坡下均换填0.4cm厚防冻胀砂砾石。2、跌水设计根据实际情况,本标段设置1座跌水。上下游高差为2m,跌水断面至下游10m范围内防洪渠底板加厚至30cm,两侧设砼挡土墙。二、施工条件某某县城市防洪工程城南防洪渠新建工程为于某某县吉布河下游,发源于天山北坡中高山冰川区。河流年平均量为3236万米,河流来水绝大部分引入灌区,余水在洪积扇段蒸发下渗。冬季河床基本没水,只有在洪峰期才能形成径流从城南防洪渠通过,次此规划主要是城南防洪渠车管大桥以北约1.88KM的河段进行防洪治理,以确保县城人民的生命财产安全。防洪工程主要以硬化原河道岸坡,避免河床进一步向两面扩张。通过现场调查、勘察后,对城南防洪渠车管大桥进行工程地质评价。该段处于某某县吉布河冲洪积面原的中下游,地势由南向北逐渐渐变缓,地层颗粒由粗变细。在省道S303线以北,河流开始流入城区。河道在平面摆动下游段较小,主河道宽10至15M,河道纵坡约8%至8.5%。由于洪水冲刷及腐蚀作用,该段河床以形成一个深5M至6M的冲沟,河道两岸岸坡直立,坍塌严重,岸坡有的、底液限粉土组成,河道两岸的岩性主要为两层1上部底液限粉土,局部夹有薄层某某县城市防洪工程1.96KM城南防洪渠新建工程的粉沙透镜体。该层厚约5至6M,土黄色,较干遭孔隙不发育,含有少量的钙质结核和次生管孔,垂直节理发育,土体坚硬,属于低压缩无湿限性黄土。2下部河流相冲洪积形成的青灰色,灰黄色的圆砾层,颗粒最大的为4.00CM一般约1至2CM细颗粒含量多,实验室分类分为含细颗土砾。结构分散夹有粉沙,粉土薄层的透明体,砾石分选性差、磨圆性较好。根据该层土的颗粒分布曲线,土中粒径小于0.05MM的土粒含量均大于总土重的6%,该层土定位冻胀行土,冻胀级别为三级。在防洪工程建设中应考虑土的冻胀性对防洪工程的危害。根据该土层的易溶盐分析报告,土S0及CL离子的含量指标,为中等防腐性土,对钢筋混凝土中的钢筋有中等腐蚀性,应进行防腐处理。该河道粉土及圆砾的主要物理。三、施工管理报告编制依据1、工程招标文件;2、根据对类似水利工程建筑施工的相关资料;3、根据设计有限公司的施工图及技施设计说明书;4、根据现行的有关预算定额及相关文件;5、根据实际发生的工程量和认可的工程量签证。四、工程相关单位介绍1、发包人:某某县水利管理总站2、设计单位:新疆精佳工程设计咨询有限公司3、监理单位;新疆新通工程监理有限责任公司4、施工单位:新疆东鼎工程建设有限责任公司5、试验室:新疆北新四方土木工程试验研究所有限责任公司五、主要施工方法表层清废土方开挖及回填戈壁料回填土工膜铺设砼面板浇筑聚氨酯勾缝洒水养护清理现场。六、实际主要工程量覆盖层清除5735.6m3,土方开挖36998.6 m3,戈壁垫层3829.1 m3,现浇砼1123.3 m3,土工膜铺设12000m2。七、施工现场总体布置1、施工总布置原则根据本标的地形、地质条件及现场实际条件,进行本标施工场地的总平面布置。在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。同时尽量少占耕地,对施工区及周围环境进行有效的保护。临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工,详见施工总平面布置图。2、水电及通讯系统布置施工供水、生活用水:生产用水采用离心泵从溪中抽水,用自来水管引接至各施工点。生活用水从附近接自来水管至生活区。施工供电:现场施工用电的高压线路由业主提供,发包人将10KV供电线接至现场,我公司负责安装变压器,设一容量为100KVA的变压器,自低压侧引接动力线到生活区及坝区各施工工作面,分别在各辅助系统及生活区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护。施工现场低压动力线根据实际需要进行架设。并设一台50kw的柴油发电机,以备停电时使用。通讯:项目经理部安装一台程控电话机,另配备若干台手持式无绳通话机,便于场内施工管理和指挥调度。3、场内施工道路(1)对外交通:本标段对外交通方便,直接通过公路进入现场工地。(2)场内施工道路场内施工道路沿堤内坡侧位置,修筑一条贯通整个施工现场的施工道路,与本标两端入口的施工道路相连接。需修建临时道路约1.5KM。另需在砂砾料场修建临时道路做运输道路,并与场内临时施工道路连通,约需修建砂砾料场内的道路0.5km。4、砂石料开采、加工系统砂砾料场为某某县附近料场,防洪堤填筑料直接在砂砾料场开采。老堤采用1m3反铲开挖,58T自卸汽车运输,直接上堤填筑。石骨料采用筛分加工生产。毛料采用1m3反铲开挖,经初筛分系统剔除>80mm的超径料,初筛分系统采用自制简易网筛。初筛后砂石料装载机上料到筛分系统。筛分系统设1台SZZ2型自定中心振动筛分系统,筛分机设三层筛网,电机功率3.0kw。筛分加工好的成品级配砂石料,采用1m3装载机装5-8T自卸汽车运成品砂、骨料到砼系统储料仓。砼用水采用清水离心泵直供水方式从溪中提水。5、砼系统根据本工程的地形特点,施工条件等因素,拌和系统采用4台移动式0.4m3拌和机拌和砼。6、施工辅助企业、仓库及生活设施(1)施工辅助企业及工地实验室施工辅助企业及工地实验室主要包括:汽修车间、钢筋车间、模板车间、试验室等共计建筑面积150m2。主要布置在内堤1+180附近征地范围内,根据工程需要就近布置。(2)工地仓库各类仓库主要包括水泥贮存库、钢筋、模板、设备库、油料库、劳保、五金、化工建材库等,总计建筑面积120m2。主要布置在内堤1+193.5生活区附近。名 称建筑面积(m2)备 注设备物资库40生活、劳保库20水泥仓库30油料库30合 计120(3)生活及办公设施生活区的职工宿舍、办公室等集中堤内1+193.5附近征地范围内,结合在施工现场附近租用民房。第二章 工程投标一、投标过程某某县城市防洪工程新建城南防洪渠工程一期共分两个标段,采取公开邀请招标方式,新疆东鼎工程建设有限责任公司于2010年8月15日在某某县水利管理总站购买了某某县城市防洪工程新建城南防洪渠工程一期第一标段(合同编号:QT-CSFH-2010-02)标书,并编制投标试试看,8月25日以元中某某县城市防洪工程新建城南防洪渠工程一期一标,并及时同建设单位签订了工程施工合同。二、投标书编制原则投标书编制原则:实事求是,科学合理,尊重地区文件精神。定额采用“88”水利水电建设工程概算定额,“86”水利水电设备安装工程概算定额,“91”1272号水利水电工程施工机械台班费定额,费率采用水总2002116号文。第三章 施工进度管理一、施工总体布置1、施工布置依据及原则(1)依照现有的国家及行业规程、规范。(2)根据工程特点、地形、地貌、对外交通条件及全工期要求结合当地气候,经验条件,尽量简化设施规模,降低工程造价。(3)所有施工用地、辅助设施及临时办公、生活区均布置在招标指定的区域内。(4)场地布置本着有利生产、方便生活、易于管理等原则进行,场内交通达到循环畅通的目的,并符合国家有关安全防火、卫生和环保等规定。(5)根据现场情况,按照分散与集中相结合,临时与永久相结合,施工与管理相结合的布置原则,合理安排施工场地。2、施工现场条件:临时水电均从附近水源、电源处就近获取,并做好安全措施。3、施工道路规划(1)场外交通道路本工程对外交通运输条件较为便利,各种施工设备及材料可直抵施工区。(2)场内施工道路依据招标文件,场内交通都在业主征地及指定范围内进行,都能满足施工需要。4、水、电及通讯系统布置本标段施工用电负荷主要由砼拌和浇筑、机械修理、生产照明、抽排水及生活用电等部份组成,砼拌和浇筑用电按照业主统一安排使用国家电网安装100KW变压器上接,施工现场各部位都架好电源。水电附近机井进行抽取。(1)对外通讯:为满足施工通讯的要求,项目部将对各部门主要负责人配备移动电话与外界联系。(2)场内通讯:现场通讯采用对讲机联系5、原材料供应(1)砂石骨料本工程的砂石骨料在开垦河料场购买,自御汽车运至拌合站堆放备料。(2)水泥:本工程使用42.5R普通硅酸盐水泥,在某某屯河水泥厂购买。6、砼拌和系统本标段拌和系统将根据业主统一安排的场地利用1台JZ500强制搅拌机生产砼,该搅拌机单机生产能力为80m3/d,1台JZ350搅拌机,该搅拌机单机生产能力为25 m3/d,其主要承担现浇砼的拌制任务。二、工程施工进度计划1、施工总进度(1)施工总进度计划编制依据和原则依据招标文件及有关文件资料和国家颁布相关技术规范;根据集团公司能调用的机械设备,技术能力及类似工程施工经验;按照资源配备合理,工期优化的原则,尽量避开冬季施工,使工程施工充分体现快速优质低耗;全面分析关键线路上各项目的施工方案,据实考虑关键,项目施工强度,力求进度计划合理可靠;保证按期实现各控制性进度,优质高效地完成本标段施工。(2)实际施工进度某某年5月15日5月20日,人员、设备进场以及临建设施施工道路完成,工期6天;5月21日7月10日,渠道土方开挖及碾压,工期51天;6月1日7月10日,渠道土方回填及碾压,工期40天;6月13日7月12日,渠道土工膜铺设及焊接,工期30天;6月15日7月14日,渠道砂砾石垫层回填及打夯,工期30天;7月9日8月10日,混凝土面板浇筑施工完成,施工工期33天;7月21日8月12日,渠道聚氨酯砂浆勾缝,工期23天;7月21日8月10日,渠道封顶板浇筑,工期21天;7月15日8月7日,跌水工程施工,工期24天;8月13日8月15日竣工场地清理完成,工期5天。三、进度保证措施本标工程必须从技术上和思想上都高度重视,充分考虑劳动力、设备、材料与生产任务量相平衡,科学安排工期进度,做到连续、均衡生产,确保施工进度的顺利完成。1、认真编制施工组织设计,做好开工前的有关准备工作:如施工项目管理人员、主要施工机械的落实,以及采购的材料渠道落实,做到一旦中标,即可迅速进场开工。项目部主要管理负责人在编制标书阶段积极参与、熟悉并了解整个工程的施工特点,做到胸有成竹。2、中标后迅速组建本工程项目经理部,并着手按预定方案调集施工骨干力量,选派具有同类工程施工管理经验的人员组成一个精干的项目部班子,全面负责实施该工程项目的施工和质量管理,全权负责本项目工程的实施。3、充分发挥国家一级企业的优势,公司所属各职能部门全力支持项目经理部,确保项目所需人员、设备机具、材料物资按时进场,生活、生产顺利进行,争取黄金施工季节的一分一秒,确保工程总工期有一个良好的开端。4、把工程的进度安排建立在科学可靠的基础上,同时在施工中加强技术培训,做好技术交底,推行标准化、程序化作业,认真执行公司根据ISO9002制定的“现场施工管理实施细则”和“工序作业细则”,确保进度安排的贯彻实施。5、详细编制施工计划,重点控制关键线路上的工程项目。强化计划管理,用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个岗位上的职工,使每位职工心中有数。施工时制定详细的各分项工程的施工技术措施、组织流水作业,做到技术先进,工艺合理。在确保质量的前提下快速施工,同时要因地制宜,根据工程的实际情况发挥职工的积极性,集思广益,加快工程的进展速度。6、实施施工任务完成情况检查反馈制度。施工员每天将细化了的施工任务,以书面的形式下达到施工班组,当天及时进行检查并做好记录。对不能按期完成的任务应及时反馈,项目经理部及时分析原因,采取必要措施,确保各施工环节和总进度不受影响,并结合经济奖罚制度来制约,做到责、权、利挂钩,以制度促使各部门、各班组及员工保质按期完成当天的施工任务。7、积极组织和开展劳动竞赛。根据施工阶段的特点,对施工量大、环节少的任务,开展班组之间的劳动竞赛,对优胜者进行精神奖励,如挂流动红旗,上黑板报,设擂台,和进行物质奖励,如经济上的支持等予以表彰和鼓励,增强各班组间分工合作,宏扬荣辱与共的团队精神,以点带面推动全体人员的工作干劲和劳动热情。8、机械设备做到平时勤保养,并备足零部件和配足机修人员,提高机械设备生产保证能力。9、正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工的积极性。10、项目部设专人负责收听气象预报,编制气象预报图,作为施工计划编制的参考依据之一,避免因天气变化造成对施工进度、质量的不良影响,做到以科学为依据指导计划和施工。及时掌握气象动态分析,抢晴天,赶雨天,抓住有利时机,环环相扣,步步为营。11、项目经理部将对工程实行目标管理,用经济责任制对工期、质量、安全等等进行全面奖罚考核,重奖重罚。12、施工进度计划派专人监督执行,做到计划科学合理,施工认真到位,并在施工过程中不断予以优化,力争提前完成本标工程。13、根据工程情况分成几个工作面,各段任务责任到人。合理安排劳动力,做好现场组织工作,并根据工程具体情况,某些项目安排二班至三班作业。14、确保设备、人力、物力充足,计划安排采取长计划、短安排、每旬编制计划,按制定的施工进度每旬检查一次,做到只许提前,不许退后,如发现退迟必须在下一个旬内进行赶期,不得拖延,必要时增加劳动力,加班加点,保质量,抢工期。15、认真制定各项目施工用料的供应计划,确保材料供应及时到位,满足施工要求。并存有备料,决不因材料短缺而影响工期。16、根据各施工段情况编制出施工网络图,抓住关键线路,保证各工序顺利施工,关键工序施工时严格控制其进度,必要时增加劳动力和机械设备。同时认真制定各工序之间的衔接计划措施,缩短上下工序的衔接时间。17、加强质量监督,避免工程返工,严格按图纸规范施工,对单元工程及时进行质量自检、互检、验收评定,提高一次成功率,避免因返工延误工期。18、与当地居民和监理、设计部门协调好关系,减少工作纠纷,加强配合。19、如出现工期滞后的赶工措施:施工进度计划执行过程中,如发现未能按期完成计划的情况时,须及时检查分析原因,立即采取赶工措施,调整下周的工作计划,使上周延误的工期在下周赶回来。在整个工程的施工过程中,坚持“以日保周,以周保月”的进度保证方针,实行“雨天的损失晴天补,本月的损失下月补”补赶意外耽误工期的措施,确保施工总进度计划的实现。加强对所属单位的管理与约束,分级签订协议,在进度上加以控制,对未完成阶段计划或滞后较多的现象,要分析原因,找出问题,尽快解决,并在下一阶段补上。如出现工期滞后,将积极主动组织所需增加的人员、材料、机械设备进场,把工期损失减少到取小。第四章主要施工方法一、施工准备工程进场后,马上进行施工准备,并积极与业主配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动。1、组建项目经理部,主要人员全部到位,落实分工协作关系,及职责范围。2、组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体规划及措施。3、配合设计单位,完成测量控制点的技术交接,校核控制点测量成果。报批监理工程师。4、根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养。二、测量放样1、平面轴线的控制根据建设单位提供的控制基准点,用TDJ6E经纬仪放出施工控制轴线,按照设计图纸放出相关控制轴线及控制点等,并确保其满足施测精度,在施工时应保护好全部控制基准点和增设的控制点,对主要轴线点打设保护桩,使万一原点破坏时也能很快恢复,几条主要轴线测定后请监理工程师复测并认可后方能继续施工。2、高程的控制利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从建设单位提供的水准点引测高程到临时水准点,对所设临时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制。3、座标点、高程控制点设置原则座标点、高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩。4、测量放样人员组成工程测量放样的好坏是影响工程施工质量能否达到预定效果的重要环节,为此,我们拟成立了专门测量放样小组,测量组由测量工程师负责,并配备34名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测。5、测量仪器配备根据工程施工实际,拟配备TDJE经纬仪1台,S3水准仪2台,50m钢尺2支,水准塔尺4根,放样花杆6根,并根据需要从公司调用。三、工程特点1、工程项目单一、施工范围小、工序交差。填方量大、随铺土、随碾压,作好运输前土料达到最佳含水率,使各工序合理规划。2、现浇砼面板,重力墙施工安排紧紧有序,确保了工期内完成全部工作。四、施工机械、材料及水电配置1、主要机械配置:为了确保工程质量和进度,我公司为本工程配备了充足完好的机械设备,确保本合同工程质量、进度目标的顺利实施。主要施工设备表名称规格型号单位数量备注挖掘机1.2m3台3振动碾14t台1铲车Zc50台1运输车辆5t-8t辆6搅拌机JZ500台2振动棒台2潜水泵台2平板振动器台3 2、主要材料及水电供应(1)水泥由某某县屯河水泥厂供应;(2)木材由当地林场供应;(3)砼骨料由开垦河砂石料场供应;(4)砂砾石料从业主指定料场拉运;(5)砼面板的分缝各种材料根据设计技术指标,满足质量标准;(6)水由现场附近机井抽取,电由附近电源接入。3、拌合站本标段采用了集中搅拌的拌合站,坝面板同预制厂同用一个拌合站,搅拌机用强制JZ500砼搅拌机。拌和站拌制砼时,按照监理审核通过的配合比进行拌制,没有擅自调整配合比;砂、石骨料进行了过磅,称量必须准确,称量器具,都经设计检测部门核准了,每次配料过磅必须抽检并作好记录;每次拌制时间不少于1.5分钟,严格控制水灰比,每天对机口和仓面分别检测坍落度2次,随时根据砂石骨料的含水量调整好水灰比。4、砼运输砼拌和出机后,由方圆车运至浇筑的仓面上,运距没有超1公里,运输中没有分离、漏浆和泌水现象;5、水:满足砼拌制及施工其它用水要求。6、技术准备(1)砼配合比根据合同要求,由具备资质的试验室将砼配合比试验报告报监理工程师审核通过后,在监理工程师监督下进行拌制。(2)计量工具拌和砼所用材料都应以重量形式称量,因此我项目采用磅称进行砼材料计量。五、主要项目施工方法1、土方开挖(包括清废)施工方法(1)施工程序测量放样清除表层土及腐值土土方机械开挖运输至指定料场人工机械结合修坡整形夯实检查、验收。(2)土方开挖方法测量放线,放出坝体的中心线,确定需清废范围用白灰标示清楚。用挖掘将表层覆盖层及腐植土人工配合,挖至坡脚临时道路外堆放。清废完以后再次测量放样,边坡由专人指挥守护边挖边用测量检查,严格控制边坡尺寸断面,杜断欠挖、超挖现象。(3)坡面修理及夯实坡面及渠底修整清理必须紧跟开挖进行。即开挖一段(50-100m)距离后,经过渠顶、渠脚及坡面再次精确测量,并打桩散线,人工从上向下削坡,局部有软弱土质时进行换填并夯实,再进行土方回填筑。2、土方填筑工程施工(1)填筑施工程序基础清理验收测量放样取料平土洒水刨毛机械碾压检查验收测量放样进入下一循环作业。(2)施工方法基础清理:所有填筑基面和接触面均按设计要求清除基础表面腐填土、杂物,填平压实沟、横、槽、坑,确保基础表面平整。根据监理指示对基面进行处理,以便与第一层填料紧密结合压实,基础清理完毕,经监理工程师同意签字后进行下道工序施工。测量放样:基础表面清理完毕后,进行测量放样,确定出填筑坝体的轴线,填筑边线、桩号、高程、边坡填筑厚度等样点,测量放样执行水利水电工程施工测量规范(SL52-93)卸料铺土:进料采用自卸汽车运输进行施工,铺料方向平行于坝轴线,推土机平料,人工配合边角部位的土料平整工作,铺料厚度为50cm,碾压遍数现场确定为5遍。土料含水量低的,利用人工在填筑土料场抽水至土料场浸泡,使土料含水均匀。机械碾压:分段碾压时,各段应设立标志,以防漏压、欠压,也不宜过压。以保证坝堤边坡碾压标准满足设计文件和有关规范要求。3、戈壁料垫层施工根据设计要求,渠道面板的砂砾石防冻层厚度为0.6M,其位置位于面板下,即起护坡板防冻作用。采用2吨振动夯斜坡碾压,碾压前必须洒水,碾压符合压实参数,达到设计密度2.1g/cm2时经监理工程师验收后才能进行下道工序。4、砼面板施工砼板浇筑厚度为0.12M,板间分缝宽度为2CM。堤面板设计为C20砼F200,厚度12CM,坡比为1:1.5,采用砼滑槽入仓。面板浇筑应一次到位,不留施工缝。由于板厚度只有10CM,因此一定要控制好垫层坡面的平整性,应对垫层坡面3×3M网格进行平整度测量,其偏差不得超过面板设计线2CM。模板采用组合钢模,其分块长度应便于在斜坡上安装和拆卸,面板选用2.5KW的平板振动器振捣,靠模板处的砼用插入式振捣棒振捣,面板尺寸3M×3M,采用跳仓法浇筑,面板纵、横向分缝采用上部用聚氨酯砂浆嵌缝,下部用中密度笨板13×2CM处理。砼初凝后,应及时履盖草袋等隔热保温用品,并在坝顶设置水管长期洒水养护。5、混凝土挡土墙施工本标段范围内包括1个跌水工程,所有挡土墙砼采用商品砼,水泥采用普硅42.5。挡土墙桩号为0+791.870+811.87,按每10m一个伸缩缝,按图纸尺先立好基础摸板,摸板也一样隔仓立,经三检合格后,在报监理工程师验收合格后,砼隔仓浇筑,加强了平行振捣密实,不漏振、不漏浆当砼达到一定强度后,在规定时间才拆模。基础砼隔仓浇筑完以后,再浇筑底板。第五章 施工质量管理一、工程质量目标总体目标:某某县城南防洪渠新建工程一期二标段施工质量合格。具体目标:1、技术资料齐全、规范。2、单元及分项工程合格率100%,单位工程竣工验收质量合格。3、建立健全质量保证体系,实行ISO9002和TQC标准化管理。二、施工技术措施工程施工技术措施是工程质量、进度、安全施工目标得以实现的重要保证,为保证各工序的施工质量、进度、安全生产、文明施工,为此我们制定了详细的技术措施。1、选派一个多年从事并参加过类似工程施工的工程师担任本工程项目的技术负责人,对工程进行整体把关。同时配备相应的质检、安全、施工人员,开展经常性检查各道工序的施工质量,做好施工前的技术交底及质量标准交底工作,做好测量放样工作。2、施工前,对使用的全站仪、水准仪、经纬仪由法定检测单位进行检测合格,符合工程测量规范有关精度要求。3、所有观测、测量数据应在现场直接记入手簿,字迹清楚,严禁涂改,测量资料有两人互检后才能使用。做好水准点、控制定位桩的保护、校核工作,并将其标于平面图上。其现场的保护工作应持续到竣工并移交工程后。4、施工放样单及测量数据应由项目技术负责人把关。5、在现场布置符合工程等级精度的平面控制网和高程控制网,根据岸线定位桩,沿岸堤设置和加密轴线及临时水准点,在施工过程中应经常校核轴线并复测水准点。现场定位桩、控制桩应用砼加以固定,以防其移动走位。6、健全各工序的班组自检、互检、交接检工作,做到在自检合格后,再递交监理工程师验收的质量管理制度,执行奖优罚劣制度。7、对工程的施工方案,组织主要施工人员进行优化讨论,从保证质量、工期等方面综合考虑,做到方案科学合理、切实可行且有保证措施。8、由项目技术负责人、质量负责人组织施工主要人员学习施工规范,明确优良工程评定标准,使施工中的每一环节、每道工序在质量上得到预先控制,从而提高单元、分部工程的优良率。9、隐蔽工程验收由项目技术负责人主持,组织质量负责人和有关人员参加,终检合格后,报监理工程师检查验收并签字后方可进行下道工序施工。10、原材料的采购、验收由材料员、质检员严格把关,杜绝不合格材料进场,钢材、水泥、土工布及泵站设备等原材料及设备必须有出厂合格证、质保单;砂石料必须符合规范中含泥量、级配等标准。以上材料须按规范要求,进行抽样且必须合格后方能投入使用。11、对进入工地的材料以标准化管理的要求按规格入库,堆放整齐,不混堆。防止污染和践踏,保证材料的使用质量。在使用材料时,必须根据施工规范核对材料的品种、规格与外观质量符合要求后方可使用。12、整个工程采用钢模板为主,木模板为辅。使用同一品种、规格的水泥及脱模剂,确保砼色泽一致。13、浇筑砼时应有详细的施工记录,包括原材料、砼标号、砼配合比、浇筑过程、养护时间、试块制作编号、试验结果及分析等内容。施工必须严格按照水工砼施工规范SDJ207-82实施。14、认真做好各工序的质量报验单及验收,做好隐蔽工程验收,认真填写施工日记、砼浇筑记录及单元工程验收单,竣工资料齐全且符合要求。三、降低工程成本措施根据本工程的施工特点,优化施工方案,加强现场人力、设备、材料的科学管理和使用,节约成本,降低工程造价。1、材料采购时严格控制质量和定额数量,避免浪费;降低采购成本,节约费用。2、正确理解图纸含义,做好项目工料分析,落实各项计划。如采购钢筋和下料长度匹配的定尺钢筋,减少接头浪费。3、正确合理指导施工,提高一次成活率;施工流程合理可行,避免停工、误工。调度要灵活,节约材料,制定节省材料和人工的措施。4、建立和健全成本核算制度,及时进行成本分析,加强人工、材料、机械的管理。5、合理安排施工,提高劳动效率及机械、材料的利用率,增加周转次数。不费料,不失窃材料,及时回收材料,合理堆放材料,减少搬运距离。6、根据施工强度需要,各种材料尽量做到一次到位,减少驳运及二次搬运次数。7、加强职工技术岗位培训,提高职工技术和操作技能。8、学习和采用新工艺、新技术,制定先进合理的施工方案,减少资金占用,降低成本。严格把好施工质量,防止返工。9、加强班组管理,实行工程经济承包责任制,做到奖罚分明,提高职工劳动积极性。10、分段作业,各作业段前后工艺形成流水作业,建全工序验收制度,不留工程隐患,不返工,从而争取提前完工。11、合理安排各施工段劳动力及各工序施工人员,不使各道工序脱节,确保各施工段均衡施工,不浪费劳动力。四、项目管理机构人员组成序号姓名项目岗位职称备注1胡雄飞项目经理工程师2马新平技术负责人工程师3于福柱施工员助理工程师4邓利军质检员工程师5谭新勇安全员助理工程师6刘国庆材料员助理工程师7李 莉资料员助理工程师五、原材料质量保证措施1、严格按照合同要求,把好原材料及半成品进场关。材料入场前,先取得产品合格证、质保单和材料样品,同时按规范要求和质量标准对其进行复检,复检合格后方可投入本工程使用。对检验不合格的原材料,不论产地、厂家、品牌,凡供应商均一律不得入库,绝对禁止不合格原材料混杂到工程建设之中。2、所有用于本工程的材料,设专人负责验收,合格后记录入库,并妥善保管。材料按产品的种类、特性、规格、批次分类堆放整齐,做好醒目标志。3、原材料的产品出厂合格证、质保单集中于专职质检员统一保管,工程结束后,作为质量验收的备查原始资料归档于竣工验收资料中,移送业主。4、水泥:水泥进场前应按批量检查质保书,并作相关试验。其安定性、强度、水化热、干缩性、需水性等主要技术指标军符合有关要求。水泥入罐和施工过程中应采取防潮措施,不同批次的水泥分罐储存并设置标牌,专人管理。所有水泥在使用前均按规范要求按批次进行抽检,只有经抽检合格后,水泥才准许用于工程施工。5、钢筋:钢材的机械力学性能及材质均应符合国家有关规范要求。钢筋使用前,将按批次做力学性能和材质试验,包括焊接工艺试验。钢筋、钢材试验拟由权威部门检测,检验合格后方可投入工程使用。对于钢号不明或使用中发现性能不稳定的钢材应停止使用。所有钢筋、钢材均应附有质保单。6、当地材料:本工程使用的粗细集料均需开采。用于本工程的骨料必须是致密、耐久、无裂隙,其坚硬度和级配,以及黄砂细度模数和有机质含量必须满足设计和规范的规定数值。骨料堆放采用分级归档,堆放场地和骨料的分隔墩应规范的进行,并在料场周边布设排水沟,减小骨料的含水量,同时骨料堆放中要防止产生分离,影响砼的质量。7、材料由料场运至工地。其质量和数量均应满足设计和施工要求。8、用于本工程砼拌和用水取自河道,水质经检测合格后方可用于砼的拌制。9、本工程使用的其他材料均应达到规范要求,必要实时可采取相应的防晒、防雨等措施。确保用于本工程的原材料、半成品全部达到设计规范的技术指标。六、工程质量自评情况1、项目部自检:本工程分部工程为渠道工程和跌水工程,其中渠道工程分为30个单元工程,跌水工程分为5个单元工程。所有工程已经施工完成,经自检符合设计及规范要求,自评等级为合格。详见下表。序号单元工程名称单元工程个数自评等级备注1渠道工程土方6合格2砂砾石垫层6合格3土工膜铺设6合格4现浇混凝土衬砌6合格5聚氨酯砂浆勾缝6合格6跌水工程土方开挖1合格7土方回填1合格8砂砾石垫层1合格9基础及挡土墙砼1合格10砼底板1合格2、试验情况汇总如下:按照国家试验规范、地方标准及试验室要求,我单位在分项工程施工前对原黄土、回填戈壁料、砂子、石子、水泥等进行了各项送检,在施工中由试验对土基、戈壁垫层、土工膜等进行了随机取样检测,由我单位对现浇混凝土进行砼试块制作,并按时送检,经检测,各项工作均符合设计及规范要求。序号检测项目检测数量合格数量合格率备注1土基础压实度66100%2砂砾料回填压实度2020100%3土工膜焊接试验6969100%4砼抗压强度99100%土基础压实度:检测点数6个,合格6个,合格率100%。砂砾料回填压实度:检测点数 20个,合格点数20个,合格率100%。土工膜焊接试验:检测点数69个,合格点数69合,合格率100%。砼抗压强度:检测9组,合格9组,合格率100%。3、“二检”抽查情况:根据现场实际,不定时不定地点进行了抽检,发现项目部自检及试验实试验情况真实,符合设计及规范要求。第六章 文明施工与安全生产一、文明施工目标本工程目标为:以“安全生产、文明施工、科学管理”为指导,达到文明施工要求。二、文明施工措施1、按施工总平面布置图实施布置管理,施工现场内所有临时设施均按平面布置图布置,使施工现场处于整齐有序状态。合理安排施工顺序避免工序相互干扰。2、施工道路由专人养护和洒水,保持现场干净、整洁、无大的灰尘。3、由现场临时道路到市政主干道交接处安排专人对撒落的土方、砂石料等进行清理。4、施工现场所有管理人员和操作人员均佩戴证明其身份的标识牌。三、安全生产目标:本工程安全目标:本工程安全目标为确保无死亡和重伤事故、无重大机械设备事故、无等级火警事故。 四、安全组织保证1、设立安全小组,配备专职和兼职安全员,建立安全网络。2、严格执行国家的有关安全方针、政策和法规。3、对参加施工的全体人员进行“安全第一、预防为主。安全生产、人人有责”安全活动教育。根据具体情况,制定安全守则,健全安全生产岗位制,杜绝发生重大人身伤亡事故,预防一般事故发生。五、安全技术措施1、在施工期内,我公司将按照国家、省、市颁布的有关安全法规、规程和安全生产条例、规章,建立以项目经理为首的安全领导小组,制定并实施一系列安全措施,贯彻落实“安全生产,预防为主”的方针,确保工程现场施工安全。安全目标:杜绝一、二类人生伤亡、机械设备及工程质量事故。避免三类事故和社会治安事故,维护工地正常生产,生活秩序;防止四类一般性小事故,确保施工按计划完成。2、开工前组织有关人员认真学习安全防护规程,遵照管生产必须管安全的原则,项目经理是安全生产的第一负责人,设置专职安全员,负责安全生产责任制的制订和执行落实,经常到工作面进行检查,发现问题,及时处理,做到定时、定人、定措施整改,杜绝不安全因素。3、树立“安全第一”的思想,提高职工的安全意识和自我保护意识,定期举行安全会议,检查安全责任制和安全措施的落实情况,各作业班组在交接前后,均进行安全作业情况的检查和总结。在主要进场道路口设置醒目的安全告示牌。4、加强劳保用品的管理,按国家劳动保护法的规定,现场作业人员一律配发相应的劳动保护用品,如安全帽、安全带、防尘面具等。5、加强夜间施工安全措施,场内道路、作业面布置足够的照明灯具。6、施工期按时收听、收看天气预报。7、加强操作工的安全技术教育和培训,新入场工人上班前先尽心个“三级”安全教育。建立安全档案,做好安全技术交底工作,对特殊工种如各种机械、电气设备、车辆、船舶等机械操作应杜绝无证作业。定机定人,严格按安全

    注意事项

    本文(城市防洪工程新建城南防洪渠施工管理报告.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
