欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    外墙脚手架施工方案(川沙).doc

    • 资源ID:1358116       资源大小:1.28MB        全文页数:28页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    外墙脚手架施工方案(川沙).doc

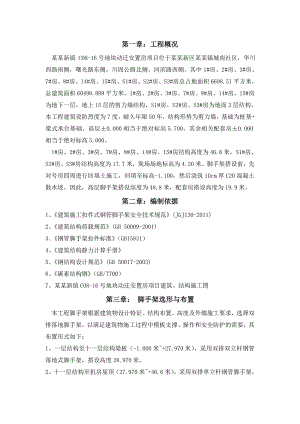

    第一章:工程概况某某新镇 C08-16号地块动迁安置房项目位于某某新区某某镇城南社区,华川西路南侧,曙光路东侧,川周公路北侧,河滨路西侧。其中1#房、2#房、3#房、7#房、8#房、14#房、15#房、S1#房、S2#房、S3#房总占地面积6698.51平方米,总建筑面积60498.889平方米。1#房、2#房、3#房、7#房、8#房、14#房、15#房为地下一层,地上15层的剪力墙结构,S1#房、S2#房、S3#房为地面3层结构。本工程建筑设防烈度为7度,耐久年限50年,结构形势为剪力墙,基础为桩基+梁式承台基础。高层±0.000相当于绝对标高5.700,其余相关配套房±0.000相当于绝对标高5.000。1#房、2#房、3#房、7#房、8#房、14#房、15#房结构高度为46.6米,S1#房、S2#房、S3#房结构高度为17.7米,现场场地标高为4.20米。脚手架搭设前,先对号房四周进行回填土施工,回填至标高-1.100,然后浇筑10cm厚C20混凝土散水坡。因此,高层脚手架搭设高度为48.8米,配套房搭设高度为19.9米。第二章:编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)2、建筑结构荷载规范(GB 50009-2001)3、钢管脚手架扣件标准(GB15831)4、建筑结构静力计算手册5、钢结构设计规范(GB 50017-2003)6、碳素结构钢(GB/T700)7、某某新镇C08-16号地块动迁安置房项目建筑、结构施工图第三章: 脚手架选形与布置本工程脚手架根据建筑物设计特征、结构布置、高度及外墙施工要求,选择双排落地脚手架,以满足建筑物施工过程中模板支撑、操作和安全防护的需要,其布置形式如下:1、一层结构至十一层结构梁板(-1.000米+27.970米),采用双排双立杆钢管落地式脚手架,搭设高度28.970米。2、十一层结构至机房屋顶(27.970米+46.6米),采用双排单立杆钢管脚手架,搭设高度19.830米。3、脚手架用途:本工程外脚手架主要用于主体施工阶段的安全防护和外墙装饰(修)的施工操作,按装饰脚手架的搭设标准执行。第四章:脚手架搭设材料与要求1、搭设脚手架的主要材料采用:48×2.8管、连墙杆的质量应符合国标碳素结构钢(GB/T700)中Q235-A级钢规定、扣件的材质应符合国标钢管脚手架扣件(GB15831)中的规定、竹芭脚手板、绿色密目安全网、型钢(工字钢、槽钢、钢筋)以及配套构配件应符合建筑施工扣件钢管脚手架安全技术规范(JGJ130-2011)中的规定。2、 所有脚手架外侧立杆设置防护栏杆,并满挂密目式安全绿网,剪刀撑应涂刷蓝色油漆(或者黄白相间颜色),以保证脚手架外观颜色一致。3、人行斜道应选择外墙比较规则的部位设置,采用落地脚手架搭设的建筑物人行斜道由地(楼)面至操作层连续设置,人行斜道为“之”字型形式,并与建筑物或外架连接牢固;人行斜道停止搭设后,在建筑物内部设置安全通道,利用建筑物内部楼梯解决施工人员上下楼层,待结构施工至八层时,开始安装人货两用施工电梯,开始进入八层以下墙体砌筑。第五章:搭设及拆除施工方案第一节:双排钢管落地脚手架一、搭设参数及基础设置1、落地脚手架搭设构造尺寸如下:立杆纵距La=1.5m,立杆横距Lb=1.05m,步距h=1.80m,连墙杆件水平间距L1=4.5m,竖向间距H1=2.8 m,连墙杆件使用48×2.8钢管,一端用直角扣件与脚手架内外立杆连接,另一端与建筑物预埋的钢管用扣件连接(见下图);脚手架外侧满挂绿色密目安全立网。2、基础设置:落地基础:落地式外脚手架的立杆搭设在回填的室外地坪上,由项目经理部进行室外地面的回填夯实,并浇筑100mm厚C20砼垫层,宽度1.2m,立杆搭设砼垫层上,每根立杆底部应设置12#槽钢底座。同时,立杆基础应做好排水措施。二、搭设要求(1) 搭设顺序弹脚手架安装线安放12#槽钢安装纵向扫地杆竖立杆设抛撑安装横向扫地杆安装第一步小横杆安装第一步纵向水平杆铺竹笆脚手板设置连墙杆安装第二步小横杆安装第二步纵向水平杆(2)立杆搭设注意事项1) 立杆上的对接扣件应交错布置,两个相邻立杆接头不应设在同步同跨内,在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不得大于步距的1/3。2)开始搭设立杆时,应每隔6跨设置一根抛撑,待连墙杆件安装牢固后,方可根据情况拆除。3)当搭至有连墙杆件的部位时,搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。4)立杆顶端应高出建筑物操作层标高1.5m。立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。5)脚手架必须设置纵横向扫地杆,纵向扫地杆应使用直角扣件固定在距垫板不大于200mm处的立杆上,横向扫地杆应固定在紧靠纵向扫地杆下方的立杆上;当立杆基面不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,靠边坡的立杆到边坡的距离不应小于500mm.(3)搭设纵横向水平杆注意事项1)脚手架纵向水平杆设置在横向水平杆之上,其间距不得大于400mm,接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500 mm,并避免设在纵向水平杆的跨中;搭接接头长度不得小于1m,并应设置3个旋转扣件固定。2)每个主节点处必须设置一根横向水平杆,并采用直角扣件固定在立杆上,脚手架平面外伸长度为200mm,靠墙一侧的外伸长度为250mm。3) 封闭型脚手架的同一步纵向水平杆必须四周交圈,并用直角扣件与内外角立杆固定。(4)设置连墙杆件、剪刀撑、横向支撑注意事项1)脚手架连墙件数量的设置除应满足规范的计算要求外,还应符合下表的规定。连墙件布置最大间距搭设方法高度竖向间距(h)水平间距(la)每根连墙件覆盖面积()双排落地50m3 h3 la40双排悬挑>50m2 h3 la27注:h步距;la纵距。2)连墙件的布置应符合下列规定:a、应靠近主节点设置,偏离主节点的距离不应大于300mm;b、应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;c、应优先采用菱形布置,或采用方形、矩形布置。开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4m。3) 连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接。4)连墙件必须采用可承受拉力和压力的构造。对高度24m以上的双排脚手架,应采用刚性连墙件与建筑物连接。5)当脚手架下部暂不能设连墙件时应采取防倾覆措施。当搭设抛撑时,抛撑应采用通长杆件,并用旋转扣件固定在脚手架上,与地面的倾角应在45º60º之间;连接点中心至主节点的距离不应大于300mm。抛撑应在连墙件搭设后再拆除。6)每道剪刀撑跨越立杆的根数宜在57根之间,其宽度不应小于6m,斜杆与地面的倾角宜在4560度之间。7)高度在24m以下的脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底到顶连续设置,中间各道剪刀撑之间的净距不应大于15m。高度在24m以上的脚手架应在外侧立面整个长度和宽度上应连续设置剪刀撑;剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m,应使用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。8)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6跨距设置一道。(5)人行斜道搭设1)人行斜道宜附着外脚手架或建筑物上,但斜道杆件要独立设置,并采用之字型斜道,斜道宽度不宜小于1米,坡度为1:3,拐弯处应设置平台,其宽度不应小于斜道宽度。2)斜道两侧及平台外围均应设置栏杆及挡脚板,栏杆高度应为1.2米,挡脚板高度不应小于180mm,并按脚手架的搭设要求设置连墙件、剪刀撑及横向斜撑。(6)扣件安装注意事项1)扣件螺栓拧紧力矩不应小于40Nm,并不大于65Nm,对接扣件的开口应朝上或朝内,各杆件端头伸出扣件盖板边缘的长度不应小于100mm。2)主节点处固定横向水平杆(或纵向水平杆)、剪刀撑、横向支撑的扣件中心线距主节点的距离不宜超过150mm。(7)、竹笆脚手板铺设及栏杆、挡脚板设置1)竹笆脚手板应按其主筋垂直于纵向水平杆满铺,采用对接平铺,四个角应用直径1.2mm的镀锌铁丝固定在纵向水平杆上。2)栏杆和挡脚板应搭设在外排立杆内侧,栏杆居中设置,挡脚板高度不应小于150mm,如下示意图。3)脚手架每六个步距靠墙一侧与内立杆之间使用18mm厚胶合板对接平铺,背面钉50×100 mm木枋加强,接头两边必须设二根横向水平杆,胶合板外伸长度宜控制在100mm,作为脚手架竖向隔离措施,即六步一隔离,如下图所示。(8)当需要在脚手架上开设门洞时,宜采用上升斜杆、平行弦杆桁架结构,斜杆与水平方向的倾角为4560度,并按建筑施工扣件式钢管脚手架安全技术规范的要求选用“B型”形式,见下图。三、落地式脚手架的计算:1计算参数设定 (1)基本参数脚手架搭设高度48.80m,立杆材料采用48×2.8,横向杆上有2条纵向杆,立杆横距1.00m,立杆纵距La=1.50m,立杆步距h=1.80m;立杆离墙0.30m,连墙件按每层三跨布置,连墙件材料为预埋钢管,顶层层高2.70m;脚手架满铺0.10。(2)钢管截面特征钢管48×2.8mm,截面积A=397mm2,惯性矩I=mm4;截面模量W=4240mm3,回转半径i=16.0mm,每米长质量0.0306kN/m;Q235钢抗拉,抗压和抗弯强度设计值f=205N/mm2,弹性模量E=N/mm2。(3)荷载标准值 1)永久荷载标准值 每米立杆承受的结构自重标准值0.1111kN/m, 脚手板采用竹笆板,自重标准值为0.10kN/m2 栏杆与挡板采用栏杆、竹串片,自重标准值为0.1700kN/m, 脚手架上吊挂的安全设施(安全网)自重标准值0.010kN/m2 2)施工均布活荷载标准值 装修脚手架2.00kN/m2,结构脚手架3.00kN/m2 3)作用于脚手架上的水平风荷载标准值k 脚手架高度为48.80m,地面粗糙度按B类;风压高度变化系数z=1.00(标高+6m);挡风系数=0.800,背靠建筑物按全封闭墙计算,则脚手架风荷载体型系数s=1.0=1.0×0.8=0.80,工程位于上海市,基本风压0=0.40kN/m2;水平风荷载标准值 k=zs0=1×0.800×0.40=0.32kN/m22.纵向水平杆验算(1)荷载计算钢管自重GK1=0.0306kN/m;脚手板自重GK2=0.10×0.33=0.03kN/m;施工活荷载QK=3.00×0.33=1.00kN/m;作用于纵向水平杆上线荷载标准值q1=1.2×(0.0306+0.03)=0.08kN/m,q2=1.4×1.00=1.40kN/m(2)纵向水平杆受力计算按3跨连续梁计算,L=1.50m。1)抗弯强度验算弯矩系数KM1=-0.100,M1=KM1q1L2=-0.1×0.08×1.502=-0.02kN·m弯矩系数KM2=-0.117,M2=KM2q2L2=-0.117×1.40×1.502=-0.37kN·mMmax=M1+M2=0.02+0.37=0.39kN·m,=Mmax/W=0.39×106/4240=91.98kN·m纵向杆的抗弯强度=91.98N/mm2f=205N/mm2,满足要求。2)挠度验算挠度系数K1=0.677,1=K1q1L4/(100EI)=0.677×(0.08/1.2)×(1500)4/(100EI)=0.11mm挠度系数K2=0.990,2=K2q2L4/(100EI)=0.99×(1.40/1.4)×(1500)4/(100EI)=2.39mmmax=1+2=0.11+2.39=2.50mm纵向杆的max=2.50mm=L/150=10mm与10mm,满足要求。3)最大支座反力Rq1=1.1×0.08×1.50=0.13kN,Rq2=1.2×1.40×1.50=2.52kN,Rmax=Rq1+Rq2=0.13+2.52=2.65kN3.横向水平杆验算(1)荷载计算钢管自重gk1=0.0306kN/m中间纵向水平杆传递支座反力R中=Rmax=2.65kN,旁边纵向水平杆传递支座反力R边=Rmax/2=1.33kN(2)横向水平杆受力计算按单跨简支梁计算,跨度为:L=1.00m1)抗弯强度验算Mmax=qL2/8R中L/3=0.0306×1.00×1.00/82.65×1.00/3=N·mm=0.89kN·m=Mmax/W=/4240=209.24N/mm22)挠度验算集中荷载产生的挠度为:1=Pa(3L24a2)/(24EI)=2650×333(3×100024×3332)/(24EI)=4.48mm均布荷载产生的挠度为:2=5qL4/384EI=5×0.0306×10004/(384EI)=0.02mmmax=12 =4.48+0.02=4.50mm横向水平杆的max=4.50mm=L/150=7mm与10mm,满足要求。(3)横向水平杆与立杆的连接扣件抗滑验算R=R中R边Gk1L/2=2.651.330.0306×0.50=4.00kN横向水平杆与立杆连接扣件R=4.00kNRc=8.0kN(Rc为扣件抗滑承载力设计值),满足要求。4.立杆计算(1)立杆容许长细比验算计算长度附加系数k=1.0;考虑脚手架整体稳定因素的单杆计算长度系数=1.50立杆步距h=1.80m;立杆计算长度Lo=kh=1.0×1.50×1.80=2.70m=2700mm长细比=Lo/i=2700/16.0=168.75立杆长细比=168.75210,满足要求。(2)立杆稳定性验算1)荷载计算a.脚手架结构自重:NGlk=gkH=0.1111×48.80=5.42kN;b.构配件自重NG2k=2.03+6.89+0.73 =9.65kN其中:脚手板重量:27×1.50×0.50×0.10=2.03kN; 栏杆、挡脚板重量:27×1.50×0.17=6.89kN 安全网重量:48.80×1.50×0.010=0.73kNc.活荷包括:施工荷载按2层作业计算(其中1层为结构施工,1层装修施工)得:NQk=1.50×1.00/2×(3.00+2.00)=3.75kN风荷载标准值计算风荷载标准值k=0.32kN/m2,由风荷载设计值产生的立杆段弯矩MW=0.9×1.4MWk=0.9×1.4kLah2/10=0.9×1.4×0.32×1.50×1.80×1.80/10=0.20kN·m=N·mm2)轴心受压稳定性系数Lo=kh=1.155×1.50×1.80=3.12m=3119mm,=Lo/i=3119/16.0=195,=0.1893)立杆稳定性验算a.不组合风荷载时N=1.2(NGlk+NG2k)1.4NQk=1.2×(5.42+9.65)+1.4×3.75=23.33kNN/(A)=23.33×1000/(0.189×397)=310.93 N/mm2b.组合风荷载时N=1.2(NGlk+NG2k)0.9×1.4NQk=1.2×(5.42+9.65)+0.9×1.4×3.75=22.81kNN/(A)MW/W=22.81×1000/(0.189×397)/4240=351.17N/mm25.支撑支承面验算 立杆高配套底座200×100mm,支承面为砼面(按C20考虑)支承楼面=120mm上部荷载为:F=23.33kN(1)支承面受冲切承载力验算s=2.00,ft=1.10N/mm2,h0=105mm,h=1.00=0.4+1.2/s=1.00,pc,m=0 N/mm2,um=2×(200+105)+2×(100+105)=1020mm(0.7hft+0.15pc,m)umh0=(0.7×1.0×1.10+0.15×0)×1.00×1020×105/1000=82.47kN受冲切承载力82.47kNF=23.33kN,满足要求。(2)支承面局部受压承载力验算Ab=(0.20+2×0.10)×(0.10×3)=0.12m2, Al=0.20×0.10=0.02m2l=(Ab/Al)0.5=2.45 ,fcc=0.85×9600=8160kN/m2,=0.75lfccAl=0.75×2×8160×0.02=244.80kN支承面局部受压承载力244.80kNF=23.33kN,满足要求。6.连墙件计算连墙件采用48×2.8钢管,截面积为397mm2;按每个结构层花排设置,纵向间距取3跨,脚手架最高98.80m风压高度变化系数z=1.67(标高+98.80m),基本风压o=0.40kN/m2;挡风系数=0.800,背靠建筑物按全封闭墙计算,则脚手架风荷载体型系数s=1.0=1.0×0.800=0.800,风荷载标准值k=1.67×0.800×0.40=0.53kN/m2N1W=1.4kA=1.4×0.53×2.70×3×1.50=9.02kN连墙件约束脚手架平面外变形所产生的轴向力,按双排脚手架,取No=3.00kNN1=NlWN0 =9.02+3.00=12.02kN(N18kN采用单扣件,8kNN116kN采用双扣件)连墙件采用48×2.8钢管,双扣件连接符合要求。L0=0.30+0.10=0.40m=400mm,i=16.0mm,=L0/i=400/16.0=25.0,1=0.933=N1/1A连墙件=12020/(0.933×397)=32.45N/mm2连墙件稳定=32.45N/mm2f=174N/mm2,满足要求。7.计算结果脚手架采用48×2.8钢管,脚手架高度48.8m,立杆步距h=1.80m,立杆纵距=1.50m,立杆横距1.05m,内立杆离墙0.30m,连墙件按每层3跨布置,连墙件材料为预埋钢管,脚手架满铺0.10。四、落地脚手架的拆除(1)、拆除脚手架前应全面检查其扣件连接、连墙杆件、支撑体系等是否符合搭设时的要求,清除脚手架上的所有杂物及地面障碍物,并由单位工程施工负责人进行脚手架拆除的安全技术交底。(2)、拆除作业必须由上而下逐层进行,严禁上下同时作业。(3)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应事先增设连墙件进行固定。(4)当脚手架采取分段或分立面拆除时(如施工电梯部位),对不拆除的脚手架两端应事先按每个楼层增设连墙杆件和横向斜撑进行加固。(5)当脚手架拆至底部最后一根立杆的高度时,应先在适当位置搭设临时抛撑加固后,再拆除连墙杆件。第六章:施工安全保证措施(一)材质及其使用的安全技术措施50N.m65N.m在4050N.m,并不大于65N.m对接扣件的抗拉承载力为3KN。对接扣件安装时其开口应向内,以防进雨,直角扣件安装时开口不得向下,以保证安全。B、各杆件端头伸出扣件盖板边缘小于100mm。C、钢管有严重锈蚀、压扁或裂纹的不得使用,禁止使用有脆裂、变形、滑丝等现象的扣件。D、外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、钢丝、竹蔑、塑料混用。E、严禁将外径48mm与51mm的钢管混合使用。F、钢管和扣件均要现场取样送检,合格后方可使用。(二)脚手架搭设的安全技术措施A: 脚手架的基础必须经过硬化处理,满足承载力要求,做到不积水,不沉陷。B: 搭设过程中划出工作标志区,禁止行人进入,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必须先告诉对方,并得到允许,以防止坠落伤人。C: 开始搭设立杆时应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情怳拆除D:脚手架及时与结构拉结或采取临时支顶,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。E:脚手架必须配合施工进度搭设,一次搭设的高度不得超过相邻连墙件以上两步。F:脚手架避雷措施必须与主体结构避雷系统相连接。本工程脚手架接地、避雷措施执行施工现场临时用电安全技术规范(JGJ46-2005)。工程采用避雷针与大横杆连通、接地线与整栋建筑物楼层内避雷系统连成一体的措施。本工程设置四根避雷针,避雷针采用12镀锌钢筋制作,高度1.5m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成避雷网络。接地线采用-40*4镀锌扁钢,将立杆分别与建筑物楼层内的避雷系统连成一体。接地线应连接可靠,与立杆连接采用两道螺栓卡箍连接,螺钉加弹簧垫圈以防止松动,并保证接触面积不小于10mm2, 并将表面的油漆及氧化层清除干净,露出金属光泽并涂以中性凡士林。接地线与建筑物楼层内避雷系统的设置按脚手架的长度不超过50m设置一个,本工程四个角部设置四个原则,设置由项目部水电施工队完成,位置尽量避免人员经常走动的地方,以避免跨步电压的危害,防止接地线遭机械破坏。两者的连接采用焊接,焊接长度大于扁钢宽度的两倍。焊完后再用接地电阻测试仪测试电阻,要求冲击电阻不大于10,同时注意检查与其他金属物或埋地电缆之间安全距离不小于3m,以避免发生击穿事故。G:在搭设过程中应由安全员、架子班长等进行检查、验收和签证。每两步验收一次,达到设计施工要求后挂合格牌。(三)脚手架上施工作业的安全技术措施A:结构外脚手架每支搭一层,支搭完毕后,经项目经理部安全员验收合格后方可使用,任何班组长和个人,未经同意不得任意拆除脚手架部件。B:严格控制施工荷载,脚手架上不得集中堆放荷载,施工荷载不得大于3KN,确保较大安全储备。C:装修施工时同时作业层数为两层。D:当作业层高出其下连墙件3.1m以上,且其上尚无连墙件时应采取适当的临时抛拉措施。E:各作业层之间设置可靠的防护栏杆,防止坠落物体伤人。F:定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。(四)脚手架拆除的安全技术措施A:脚手架搭设人员必须是经过考核的专业架子工,并持证上岗。连墙件应在位于其上的全部可拆杆件都拆除之后才能拆除。B:拆除前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后再准备工作。C:架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、缆风绳、连墙杆及被拆除架体各吊点、附件、电气装置情怳,凡能提前拆除的尽量拆除掉。D:拆除时,应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人围护,禁止非作业人员进入。E:拆除时,统一指挥、上下呼应,动作协调,当解开与另一人有关的扣件时必须告诉对方并得到允许,以防坠落伤人。F:拆除时,不得中途换人,如必须换人时,应将拆除情怳交代清楚后方可离开。G:每天拆架下班时 ,不应留下隐患部位。H:拆除时,严禁碰撞脚手架附近电源线,以防触电事故。I:在拆除过程中,凡松开连接的杆件、配件应及时拆除运走,避免误扶、误靠已松脱的杆件。拆除的杆、配件严禁向下抛,应吊至地面,同时做好配合协调工作,禁止单人进行拆除较重杆件等危险性作业。J:所有杆件和扣件在拆除时分离,不准在杆件上附着扣件或两杆连着送至地面。K:所有的脚手架,应自外向里竖立搬运,以防止脚手架和垃圾物从高处坠落伤人。L:拆除的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢靠,双点起吊,严禁从高空抛掷。M:六级风以上(含六级)时停止拆除脚手架施工。N:拆除作业由上而下逐层进行,严禁上下同时作业。即:先拆栏杆、脚手板、剪力撑斜杆,后拆横向水平杆、纵向水平杆、立杆,并按一步一清的原则依次进行。U:拆除时,高处作业人员必须戴安全帽,系安全带,穿软底鞋。(五)脚手架的验收1、脚手架每搭设三步高度进行过程验收。2、过程验收包含钢管、扣件的检查,脚手架搭设是否符合规范,安全设施承挂情怳。3、脚手架经过阶段验收后,已验收部分可以投入使用。4、质量保证注意事项。A:脚手架必须经过安全员验收合格后方可使用,作业人员必须认真戴好安全帽、系好安全带。B:脚手架的验收和日常检查按照以下所列情怳进行,检查合格后,方允许使用或继续使用;(1)搭设完毕后;(2)连续使用达6个月;(3)施工中中途停止使用超过15天,在重新使用以前;(4)在受到暴风或大雨、地震等强力因素作用之后;(5)在使用过程中发现显著变形、沉降、拆除杆件和拉结及安全隐患存在的情怳时。C:脚手架上严禁集中堆放不必要的施工材料或重大荷栽。D:在架子的使用过程中,要做好日常的维护、保养工作,派专人定期检查钢管、扣件、脚手板及安全网的使用情怳,遇有问题及时解决。 E:外观质量:(1)安全网总体颜色应当一致,每一立面安全网的颜色不得出现过大色差,安全网挂设必须紧凑,表面绷紧。(2)脚手架、钢管颜色一致。F:拆下的材料,应用绳索栓住,徐徐下送,运至地面的材料应按指定地点随拆随运,分类集中堆放。当天拆除当天清,拆下的扣件及钢丝,集中回收处理。(六)脚手架的维护保养1、脚手架的例行维修保养和检查。 (1)每天在使用脚手架之前和下班以后,都应对脚手架进行例行保养和检查。 (2)例行保养和检查,自检和专业检查,都要有记录。2、卸料平台、脚手架每周维修保养一次。3、在大风、雨、雪后暂停使用后又重新使用的脚手架,都要全面检查,只有合格以后方可投入使用。4、卸料平台、脚手架(含配件)在每个工程完工拆除运输后,都要进行一次大的维修、保养鉴定工作,决定其是否继续使用或报废。5、每月对架体进行一次全面检查。6、对连墙件、防护设施每月维护保养一次。7、对脚手架应设专人负责进行经常检查和保养工作,应定期作脚手架立杆基础沉降检查,发现问题应立即采取处理措施。8、拆下的脚手架及配件应清除杆件上的沾污物,并按规格分类检查验收和维修,按品种、规格分类整理存放,妥善保管。(七)环保措施 1、在架体底部铺设一层密目网,防止灰尘及小垃圾从架体上向下飘落。2、及时清理架体上的垃圾。3、搭设架体的钢管、扣件、连墙体等材料统一刷油漆。4、档脚板按要求制作好后,统一刷油漆。5、封闭架体的安全网,选用统一的颜色,统一尺寸的密目安全网。6、在架体上设计并张贴安全宣传标语。第七章:应急预案施工现场内、外应急资源一、施工现场内应急资源(1)应急救援组织结构现场成立应急救援组织机构,详见项目部制定的应急救援预案,明确岗位任务职责、分工。(2)人力技术施工现场配备机电工程师,测量员,电工,机械操作员(司机)、安全员、质检员、工长及有专业资质的作业队伍等。(3)通讯资源现场配备对讲机4台,施工管理人员均配备有手机。二、施工现场外应急资源若发生火灾、脚手架倒塌等紧急情况发生后,立即与消防部门沟通请求协助。提前与当地设备租赁公司达成协议,遇到紧急情况时派出大型机械协助解决问题。三、可能发生的事故种类(一)高空坠落事故原因:安全网未按规范要求挂设,内立杆与建筑物的间距大于300mm,排架底部未设兜底网,未能隔层设置兜底网,未在排栅外立面每隔五层设置一圈挡板,出入口未设置顶棚,作业层无满铺脚手板,工人的不当操作。(二)倒塌倾覆事故原因:材料不合格(严重锈蚀或变形弯曲等),地基不平、积水、垫板摆动或底座发生滑动,立杆的间距垂直度不符合方案要求,水平杆的步距、水平度不符合方案要求,连墙件的数量不足,架体上堆放过重的集中荷载,搭拆过程中不当的操作行为,卸载结构设置不合理,未按规定的强制性条文进行搭设。(三)火灾事故原因:电线架立在排栅上,安全网不符合阻燃要求,作业人员在现场吸烟,动火作业未执行动火审批制度,消防器材或设施不足。(四)雷击事故原因:未按要求进行防雷接地。(五)应对措施根据以上各种原因,由项目部安全员及各专业管理人员对脚手架搭设过程及使用过程中的不安全因素,及时检查,发现问题及时整改纠正。监测方法为巡检目测、测量仪器进行观测等,监测时间根据需要选择在施工前、施工中、使用期间。(六)应急措施1、发现险情及时通报,采用对讲机或手机联系,必要时大声呼叫。2、通报程序见下表3、通报形式和内容:发现者首先大声报警,通知周边人员离开危险区域,通知身边指挥者到场判明险情,组织初步排险或稳固险情。并由现场指挥者向项目应急机构负责人报告,报告的方式和内容如下:A)明确通话对象是要找的人员,自报姓名和担任职务B)说明事故预兆的名称、部位和发现时间C)说明事故预兆的表象和发展过程D)说明目前已采取的措施E) 请求下一步的救援工作的指示和方法4、事件重大寻求外界帮助的方式当事故隐患发展较快,现场难于控制,且将出现重大不良后果现场指挥人员报经项目经理同意,应立即向社会相关部门求援。方法如下:电话接通后,确保受话单位无误,自报单位名称,简要说明事故隐患发生的地点或附近有什么特征,说明事故隐患的内容及可能危害的程度,说明现场周边的进出口和路径,明确自己在何处迎接和自己的特征。然后将救援车进出通道的障碍清除,保证道路畅通。社会救援人员及车辆到来后,项目部管理人员及施工人员应主动配合救援人员的工作,做好带路、协助救援、提供人员及材料保障,尽快将事故隐患消除, 事件重大立即通知项目负责人,撤离施工人员隐患排除后项目负责人宣布中止应急状态,恢复生产专业工程师、相关人员组织工人工具到现场排除事故隐患项目负责人组织专业工程师和相关人员到事故预兆现场首先发现者通知就近指挥者就近指挥者迅速判明情况有能力解决时立即组织解决超过项目部能力则通知上级公司和社会相关部门将人员及财产损失降到最小程度。5、恢复生产及事故调查程序 当事故隐患消除后,经专业人员确认安全后,项目负责人宣布终止应急状态,恢复生产。现场进入事故调查程序,要按照事故调查四不放过原则进行调查。见下表。当事故隐患排除后并经应急领导小组确认项目负责人宣布应急状态解除,并撤除警戒线,清理现场,恢复生产。生产经理会同项目部安全员、专业技术人员调查事故原因提出解决事故隐患的整改办法,经项目经理批准后实施。将从发现险情开始到整改方案实施完毕所有资料整理记录归档第八章:架子搭设人员组织管理 1、本工程架子搭设班组拟定50个架子搭设操作人员,并须持架子工操作证上岗,定期接受现场单位工程负责人等施工安全管理人员的安全教育、安全技术交底,开展班前安全活动,自觉遵守施工现场的安全管理规章制度和操作规程,严格按外脚手架搭设施工方案及规范有关要求进行搭设。 2、对脚手架分包单位的企业资质、作业人员资格及考核、组织管理等情况进行审查,脚手架分包单位必须具备脚手架作业分包企业资质。3、公司、项目建立安全组织管理保证体系、目标管理责任明确。总经理分管的副总经理安全科、技术科 项目经理部 脚手架分包单位 脚手架专业施工队4、公司、项目经理部、脚手架分包单位、脚手架专业施工队在施工过程须积极配合现场总监理工程师、专业监理工程师及安全监督管理部门对脚手架施工搭设的监督检查和管理。第九章:施工部署1、施工准备:拟定50人架子操作人员,48 Q235钢管2000吨,扣件100万个,密目式安全网20000件,竹制脚手板50000块, 3.5M4.5M 5000根。 2、根据现场情况及时安排人员及材料进场,配合木模班组及时搭设所需脚手架及外围防护架,工程质量:合格,目标:班组零伤亡。第十章:文明施工 根据脚手架施工的特殊性,结合公司职业健康安全管理手册、程序文件,要求施工时做到如下:1、进人施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。2、进人施工现场的人员要爱护场内的各种绿化设施和标示牌,不得践踏草坪、损坏花草树木、随意拆除和移动标示牌。3、严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。4、脚手架搭设人员必须是经考试合格的专业架子工,上岗人员定期体检,体检合格者方可发上岗证,凡患有高血压、贫血病、心脏病及其他不适于高空作业者,一律不得上脚手架操作。5、上架子作业人员上下均应走人行梯道,不准攀爬架子。6、护身栏、脚手板、挡脚板、密目安全网等影响作业班组支模时,如需拆改时,应由架子工来完成,任何人不得任意拆改。7、脚手架验收合格后任何人不得擅自拆改,如需做局部拆改时,须经技术部同意后由架子工操作。8、不准利用脚手架吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动;塔吊起吊物体时不能碰撞和拖动脚手架。9、不得将模板支撑、缆风绳、泵送混凝土及砂浆的输送管等固定在脚手架上,严禁任意悬挂起重设备。10、在架子上的作业人员不得随意拆动脚手架的所有拉接点和脚手板,以及扣件绑扎扣等所有架子部件。11、拆除架子而使用电焊气割时,派专职人员做好防火工作,配备料斗,防止火星和切割物溅落。12、脚手架使用时间较长,因此在使用过程中需要进行检查,发现基础下沉、杆件变形严重、防护不全、拉接松动等问题要及时解决。13、要保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。14、施工人员严禁凌空投掷杆件、物料、扣件及其他物品,材料、工具用滑轮和绳索运输,不得乱扔。15、使用的工具要放在工具袋内,防止掉落伤人;登高要穿防滑鞋,袖口及裤口要扎紧。16、脚手架堆放场做到整洁、摆放合理、专人保管,并建立严格领退料手续。17、 施工人员做到活完料净脚下清,确保脚手架施工材料不浪费。18、运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。应随时整理、检查,按品种、分规格堆放整齐,妥善保管。19、六级以上大风、大雪、大雾、大雨天气停止脚手架作业。在冬季、雨季要经常检查脚手板、斜道板、跳板上有无积雪、积水等物。若有则应随时清扫,并要采取防滑措施。

    注意事项

    本文(外墙脚手架施工方案(川沙).doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
