欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    学生公寓空调配电改造施工组织设计(修改).doc

    • 资源ID:1360163       资源大小:169.96KB        全文页数:32页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    学生公寓空调配电改造施工组织设计(修改).doc

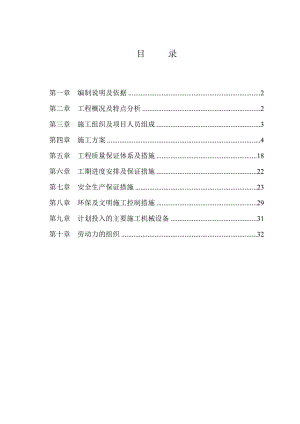

    目 录第一章 编制说明及依据2第二章 工程概况及特点分析2第三章 施工组织及项目人员组成3第四章 施工方案4第五章 工程质量保证体系及措施18第六章 工期进度安排及保证措施22第七章 安全生产保证措施23第八章 环保及文明施工控制措施29第九章 计划投入的主要施工机械设备31第十章 劳动力的组织32第一章 编制说明及依据一、编制依据1、国家现行有关技术规范及规程(1)建筑电气工程施工质量验收规范(GB50303-2002)(2)电气装置安装工程低压电器施工及验收规范(GB50254-2002)2.、业主提供的有关文件: (1)安装设计施工图纸;(2)现场情况。二、编制说明及内容1、本施工组织设计按照现场情况和施工图纸的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,对安装工程的流程进行分析。2、根据本工程的特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、安全、优质、高效”。第二章 工程概况及特点分析一、工程概况(1) 本工程为某某南区1、2、5号学生公寓空调配电改造工程安装。(2) 现场特征本次改造工程,共分三栋楼,其中5号楼分南、北楼,地上六层,中间连廊,地上3层,为女生公寓楼,1、2号楼为男生宿舍;且每间宿舍均留有学生居住,现场施工管理难度大,我方将严格按照校方有关部门规定做好安全文明施工措施。室外电缆沟位于主要学生出入口,食堂、附中、学生公寓附件,人流量大,对于现场安全文明管理要求高。新增一台630KVA箱变,位于学生食堂原有箱变的东侧。(3)工程主要安装内容为:空调动力总配电柜、层配电箱安装,过道电缆、桥架安装及每个房间内一个空调插座或空白接线盒、一个智能计费插卡电表及相关的PVC线槽、BV线安装、室外电缆沟砌筑、箱变及室外电缆敷设等。第三章 施工组织及项目人员组成一、施工组织机构采用项目部施工,现场成立项目经理部,组建项目班子,组建项目部机构。本安装工程现场机构人员设置如下:1、 现场机构公司负责人:阮 军项目经理:黄德安现场负责人:盛学峰专职安全员:姜丽秀 专职质检员:李敏 专职材料员:阮红艳 本工程项目施工管理组织建立时,根据本工程的规模、性质、工期、复杂性来决定,本着“工作需求,精干高效”的原则,合理确定项目组织结构,配置必要的工作岗位及人员,人员配置体现“职能要落实,人员要精干”,任务以满负荷工作为原则,做到“人尽其职,人尽其才”。二、项目管理组织的职能本工程项目管理组织的职能如下:1、计划 :为确保工期 、质量,应针对实际情况,对施工进度计划等出现的偏差及时调整,进行纠编,并制订下一步的工作目标,制定出所要完成的工作安排,并付劳动力、材料、机械、水电等资源进行合理配置;2、组织 :建立必要的组织机构 、管理层次和管理体系,明确规定职责范围和协作关系。3、控制 :以事前控制和事中控制为主 ,事后控制为辅,使工期、质量、安全、成本等综合效益实行高效有计划的控制管理,做到心中有数。4、协调 :使各层次之间步调一致 ,共同实现所设定的目标。第四章 施工方案本工程由项目管理机构实行统一领导,统一指挥。积极组织材料供应渠道、供货合同及协调建设单位甲供材料的进场时间,组织拟调设备,做好施工准备工作,杜绝盲目施工。一、施工顺序室内安装部分:施工准备 房间内PVC线槽及BV线安装学生宿舍插座或接线盒、电表安装 走道内水平桥架安装 桥架内敷线及与室内支线并头 垂直桥架及电缆安装 配电箱安装收尾工程系统调试 竣工验收。室外部分:土方开挖垫层浇筑电缆沟砌筑电缆沟支架安装、电缆等电缆沟盖板安装土方回填箱变安装通电调试竣工验收二、主要分部分项工程施工方法(一)施工准备 1、电气分部工程施工前施工技术人员向施工的班组进行技术交底,并组织施工班组熟悉图纸,领会设计意图,以便全面了解和掌握工程的情况。按施工图纸的要求及施工规范的要求,编制详细的材料,设备进场计划。2、施工前将所需的电动工具、设备、手头工具及检测仪器准备好,并严格遵守建筑安装工程操作规程,将所需的安全设备及用具准备好,杜绝不符合安全要求的工具、设备进场使用。3、按设计要求及规范要求,并按照合肥市质量监督站有关要求严把各种材料、设备进场关,坚决杜绝不合格材料进场。将有关配合整体工程进度安排将需要的材料、设备按进度需要逐次进场。4、在施工前由安装单位项目负责人书面通知甲方有关管理人员召开安装工程碰头会,并将编制的施工方案分发有关人员。5、在施工前每个施工人员都明确工期目标及质量目标,按图纸要求精心组织施工,密切配合甲方,发现安装管线或设备与其它之专业图纸有问题时应及时会同甲方、设计解决。(二) PVC线槽安装1、工艺流程 弹线定位 线槽固定 线槽连接 槽内放线 线路检查、绝缘遥测 盖槽板盖2、操作工艺(1)弹线定位:1) 弹线定位应符合以下规定:线槽配线在穿过楼板及墙壁时,应用保护管,而且穿楼板处必须用钢管保护,其保护高度距地面高度不应低于1.8m;过变形缝处应做补偿处理。2)弹线定位方法:按设计图确定进户线、盒、箱等电气器具固定点的位置,从始端至终端(先干线后支线)找好水平或垂直线,用粉线袋在线路中心弹线,分匀档,用笔画出加档位置后,再细查木砖是否齐全,位置是否正确,否则应及时补齐。然后在固定点位置进行钻孔,埋入塑料胀管或伞型螺栓。弹线时不应弄脏建筑物表面。(2)线槽固定:塑料胀管固定线槽:混凝土墙、砖墙可采用塑料胀管固定塑料线槽。根据胀管直径和长度选择钻头,在标出的固定点位置上钻孔,不应歪斜、豁口,应垂直钻好孔后,将孔内残存的杂物清净,用木锤把塑料胀管垂直敲入孔中,并与建筑物表面平齐为准,在用石膏将缝隙填实抹平。用半圆头木螺丝加垫圈将线槽底板固定在塑料胀管上, 图 1紧贴建筑物表面。应先固定两端,再固定中间,同时找正线槽底板,应横平竖直,并沿建筑物形状表面进行敷设。线槽安装用塑料胀管固定见图1所示。 (3)线槽连接:线槽及附件连接处应严密平整,无缝隙,紧贴建筑物固定点最大间距见表1。槽体固定点最大间距尺寸 表1固定点型式槽板宽度(mm)20406080120固定点最大间距(mm)中心单列800双 列1000双 列8001) 槽底和槽盖直线段对接;槽底固定点间距应不小于500mm,盖板应不小于300mm,底板离终点50mm及盖板离终端点30mm处均应固定,三线槽的槽底应用双钉固定。槽底对接缝与槽盖对接缝应错开并不小于100mm。2) 线槽分支接头,线槽附件如直通,三通转角,接头,插口,盒,箱应采用相同材质的定型产品。槽底、槽盖与各种附件相对接时,接缝处应严实平整,固定牢固见图2所示。(1-塑料线槽;2-阳角;3-阴角;4-直转角;5-平转角;6-平三通;7-顶三通;8-连接头;9-右三通;10-左三通;11-终端头;12-接线盒插口;13-灯头盒插口;14-灯头盒;15-接线盒)3)线槽各种附件安装要求:盒子均应两点固定,各种附件角、三通等固定点不应少于两点(卡装式除外)。接线盒,灯头盒应采用相应插口连接。线槽的终端应采用终端封堵。在线路分支接头处应采用相应接线箱。安装铝合金装饰板时,应牢固平整严实。(4)槽内放线:清扫线槽。放线时,先用布清除槽内的污物,使线槽内外清洁。(三) 金属桥架的安装1、工艺流程如下:定位支吊架(托臂)安装桥架安装保护接地线安装桥架配线线路检查及绝缘检测验收。2、桥架的安装(1)桥架拐角时其拐角角度应为90°,盖板与底板均应以45°斜角相接。(2)桥架直线连接时,盖板与底板均应斜错对口成45°角相接,盖板的接口与底板的接口应错开,错开的距离不应小于20mm。(3)分支接头时,应将桥架制成T型三角叉接。(4)桥架封端时将其底板向底部锯成斜角,再将盖板的里面锯成半豁口按底板斜角覆盖固定。(5)盖板不应挤伤导线的绝缘层。(6)桥架的底板固定点的距离应不大于500mm。桥架盖板固定点间的距离不应大于300mm。底板距终端50mm和盖板距终端30mm处均应固定。3、桥架的敷线(1)桥架使用的导线,其绝缘强度应不低于500伏。绝缘电阻不应低于0.5兆欧。 (2)一条桥架内应敷设同一回路的导线。(3)导线在桥架内不得有接头,接头应置于接线盒或器具内。(四) 金属桥架的安装(1)电缆敷设应先根据施工图纸设计要求及规范的有关规定,研究施铺方法,确定施工组织方案,做好施工准备。(2)电缆敷设时在电缆终端头和电缆头附近应预留有备用长度,电缆在全长度上留1.5-2的余量长度,并应作成波浪形敷设。(3)电缆进入管子时,出口应封闭,管口应密封。(4)电缆终端头制作应由专业电工人员制作。(五) 配电箱安装(1)工艺流程 弹线定位 安装配电箱 箱内配线 箱体固定 盘面组装 绝缘遥测(2)操作工艺柜、盘安装按工艺流程进行,应注意施工的先后顺序,按现场条件和作业情况,各过程也可适当分解或合并进行。(3) 设备开箱检查1)设备开箱检查由安装施工单位执行,供货单位、建设单位、监理单位参加,并做好检查记录。2)按设计图纸,设备清单核对设备件数。按设备装箱单核对设备及附件及其规格、型号。核对产品合格证及使用说明书等技术资料。3)箱体外观检查应无损伤及变形,油漆完整,色泽一致。4)柜内电器装置及元件齐全,安装牢固,无损伤无缺失。5)开箱检查应配合施工进度计划,结合现场条件,吊装手段和设备到货时间的长短灵活安排,设备开箱后应尽快就位,缩短现场存放时间和开箱后保管时间。可先作外观检查,柜内检查待就位后进行。6)箱内检查试验应符合下列规定:控制开关及保护装置的规格、型号符合设计要求;闭锁装置动作准确、可靠。(4)配电箱盘安装1)标准配电箱的型号、规格,必须符合设计要求和国家现行统一技术标准的规定。2)配电箱内的端子板为铜制端子板,用以紧固端子板的螺栓应不小于M5。配电箱内的母线应涂有黄(L1)、绿(L2)、红(L3)、黑(N)、双色线(PE)等颜色或缠绕相应色带。3)配电箱的配件应齐全,箱中专用保护线端子板应与箱体连通,工作零线应设在明显处,配件齐全。其工作零线的端子板应与箱体绝缘,端子板耐压强度不低于2KV。4)配电箱的输出回路数,电源进线相数,自动(漏电)开关及外形尺寸应符合设计要求和技术标准的规定,接地螺栓连接牢固,标注明显。5)标准照明配电箱的铁制箱体应采用厚度不小于2mm的钢板制成,并先刷一遍防锈漆,再刷灰油漆二道。6)配电箱箱体与配管的连接孔,应分别有进出线孔。7)弹线定位:根据设计要求找出配电箱(盘)位置,并按照箱(盘)外形尺寸进行弹线定位。明装电度表板底口距地不小于1.8m。在同一建筑物内,同类箱盘高度应一致,允许偏差10mm。8)配电箱采用膨胀螺栓固定。9)配电箱(盘)带有器具的铁制盘面和装有器具的门均应有明显可靠的裸软铜线PE线接地。10)配电箱(盘)安装应牢固、平正,其允许偏差不应大于3mm,配电箱体高50cm以下,允许偏差1.5mm。11)配电箱子(盘)上电器,仪表应牢固、平正、整洁、间距均匀。铜端子无松动,启闭灵活,零部件齐全。12)照明配电箱(盘)安装应符合下列规定:箱(盘)内配线整齐,无绞接现象。导线连接紧密,不伤芯线,不断股。垫圈下螺丝两侧压的导线截面积相同,同一端子上导线连接不多于2根,防松垫圈等零件齐全;箱(盘)内开关动作灵活可靠,带有漏电保护的回路,漏电保护装置动作电流不大于30mA,动作时间不大于0.1s。照明箱(盘)内,分别设置零线(N)和保护地线(PE)汇流排,零线和保护地线应在汇流排上连接,不得铰接,并应有编号。12)导线剥削处不应损伤芯线和芯线过长,导线接头应牢固可靠,多股导线应挂锡后再压接,不得减少导线股数。13)TN-C中的零线应在箱体(盘面上)进户线处做好重复接地。14)零母线在配电箱(盘)上应用零线端子板分路,零线端子板分支路排列位置应与熔断器对应。15)箱体上的标识器件标明被控设备编号及名称,或操作位置,接线端子有编号,且清晰、工整、不易脱色。16)配电箱(盘)的安装位置应正确,部件齐全,箱体开孔合适,切口整齐。开闭灵活。零线经汇流排(零线端子)连接,无铰接现象。箱体(盘)涂层完整。17)绝缘摇测:配电箱(盘)全部电器安装完毕后,用500V兆欧表对线路进行绝缘摇测。摇测项目包括相线与相线之间,相线与零线之间,相线与地线之间,零线与地线之间,两人进行摇测,同时做好记录,做技术资料存档。(六)工程测量测量控制是施工的根本,因此我们将根据工程测量规范和甲方、监理机构所提交的坐标点、高程点、平面布置图进行施工控制网测量。对甲方、监理机构所提交的坐标点、高程点位进行复测,并对场区内的现状地面标高进行统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资料须经各方审定签认后方可实施。(1)平面控制基准点的测设根据该工程总平面图设计沿线布设一条闭合导线,以此作为今后施工各种结构物、各种管线的首级控制点。导线起始于建设方已交坐标点,导线点的布设应根据工程范围,通视条件均匀分布,但必须满足施工放样的要求,边长250m,方位角闭合差10n(n为测站数),相对闭合差1/1500。 控制点的选择应便于长期保存,既要满足精度要求,又要分布均匀方便今后施工需要,同时要考虑到加密控制点的布设。点位外业观测完成后,进行内业数据的计算整理和复核,边长与角度经过整理平差后反算得出的成果资料,需报监理工程师审验后方可投入使用。随着各项工程的展开,控制点将不能满足施工需要,如通视情况不理想或距离较远影响精度,因此需在首级控制点的基础上进行加密控制点布设。布设点均要进行闭合或符合到相临的首级控制点三个,内业计算出的成果报监理工程师审批后投入使用。(2)高程控制的测量高程控制点应与平面控制点相同,当平面坐标测试工作完成后,按照工程测量规范中四等水准测量的技术要求将高程传至各个平面坐标点位上,并计算出的各个高程应是通过闭合平差后的成果资料,报监理工程师审批后再行使用。结合本工程的实际情况在施工过程中建立临时水准点,一般距施工现场不少于60m,距构筑物不少于25m,当施工用的水准点桩不能保存时,应将其高程引测至稳固的构筑物上,精度不应低于原有水准点的等级要求,同时对于所有水准高程控制点要建立复核制度,尤其在雨天后,应进行复测闭合,及时修正避免点位下沉碰撞引起高程不符造成质量事故,在使用任何水准点前必须进行相临两点的复测。(3)施工测量测量人员要对每项工程将要施工的设计图纸提供的各种数据以及相关的几何尺寸进行复核,认真学习熟悉图纸,领会设计意图,做到心中有数,发现不符现象及时与设计、监理等有关人员共同解决。测量内业计算整理出的各种点线角度高程等数据必须经两人复核无误后方可进行放样。经过复测放样的精度满足设计要求后约请监理工程师现场验收并在验单上签字批准,再向施工队进行交底。交底以书面形式并配有草图,内容明确,数字准确,交接人均应有签字存档备查。 测量人员在施工过程中,对每一步的测量工作(内业、外业)一定要严肃认真,做到依据正确、计算精确、一丝不苟,步步校对,杜绝偏差,减少损失,确保工程测量万无一失。(4)竣工测量竣工测量不仅是验收和评价工程是否按设计施工的基本依据,更是工程交付使用后进行管理、维修、改建和扩建的依据。因此,竣工图和竣工资料是国家基础建设工程的重要技术档案资料,必须按规定绘制整理并长期保存。做好竣工测量关键要从施工准备开始就有次序、一项不漏地积累各项报验复测的资料,尤其对隐蔽工程,一定要在还土前或进行下一步工序前及时测竣工位置。设计图纸、设计变更通知书、洽商记录要在施工全过程保持完好,随着工程进展每一项工程完工后及时竣工报验,未完工的也要心中有数,随时注意积累,每道工序有记录、放样、复测、报检等资料要分类分工期装订成册妥善保管。(七)电缆沟施工1)沟槽开挖本工程现场土质情况较好, 采取人工配合机械严格按施工设计边坡进行,边坡为1:0.3,沟槽两侧留0.3m的操作面宽。若遇到周边环境较差不适合机械开挖的段面,采用人工进行开挖。在开挖过程中将开挖出的余土就近堆放,但堆放点距沟槽边不少于5米。沟底应按千分之三设置纵坡,每50米设置设置500深0.5米的集水井,沟槽开挖过程中及结构施工中,均应进行临时施工排水,用水泵将将集水抽排至施工范围外的排水系统,保持管道施工在无水条件下进行。电缆沟施工后沟槽不得长期停置,应及时回填以保证沟槽回填的质量。在施工管道时,开挖到设计标高,请设计人员、监理、业主现场验槽后,确保电缆沟基础达到设计要求。2)砼底板 C20砼底板用木方作侧模,用钢道钉进行固定。底板砼配合比严格按照公司中心试验室的理论配合比,再根据现场材料含水量情况调整施工配合比执行,并严格控制过磅配料及水灰比,操作人员不得随意增减用水量。砂石料进场前,必须对其作一次检验,不符合材质要求的砂石料,在冲洗前一律不得使用,按规范要求数量制作试模,试模要与结构砼同条件养护,底板砼的浇捣按设计沉降缝为一施工段,由一端平行向另一端推进摊铺。砼在拌合场内拌制,机动车送至现场,采用平板振动器拖平密实,人工收浆抹平收光平整,浇筑砼时,随时进行跟踪测量,并做好记录,严格按高程收浆到位,用平整尺检测,人工收浆不少于三遍,并将侧墙体与底板结合处的砼底板面凿毛并清洗干净,以利于墙体与底板结合牢固。底板采用麻袋湿水养护14天。3) 墙体施工、盖板压顶安装当底板砼强度达到2.5Mpa(即三天后)时,方可砌墙,砌墙前由测量人员放出墙体框线。砌墙粘土砖使用前用清水浸湿,底板与墙体相接处凿毛并清洗干净,墙体用M10水泥砂浆砌75#粘土砖挤浆砌筑。砌体砂浆必须饱满,以防渗水漏水,砌缝砂浆要刮平,上下错缝平顺。在砌筑墙体的过程中,应及时将电缆支架沿沟长每800mm埋设,并两边错开布置。当砌筑到过路电缆沟的墙体时,应及时在墙体内安装隔板。每隔50米预埋一根100PVC管,与雨水管相连。压顶采用在专业生产厂集中购买,再运至施工现场进行安装,安装时,在墙体表面座浆,人工将压顶安装在墙体上,注意要挤揉砂浆,保证压顶与墙体粘结密实。压顶安装完成后,内侧墙体按设计要求进行原浆勾缝,勾缝宽度要均匀一致,并挂麻袋进行养护。 预制盖板采用在专业生产厂集中购买,再运至施工现场进行安装,安装前,由测量员用墨线放出每块板位置,再按相应位置将盖板人工抬至压顶上。盖板分为普通沟盖板和承重沟盖板,安装盖板时,在小路的过道、单位门前的过道处安装承重沟盖板,其余的均安装普通沟盖板。盖板安装采用8吨汽车吊进行安装,平板运输车进行运输。4)电缆支架及接地安装在盖板安全之前,安装接地极、电缆支架及接地线,接地极每隔50米一组,电力沟两侧埋设,砸入地下,上端与地板平,与沟内10镀锌圆钢接地母线连接,接地母线圆钢搭接长度10cm,与接地极焊接相连;并与每个电力支架连接;电缆支架采用L50*5镀锌角钢制作,间距为80cm,所有焊接部分都采用双面焊接,焊缝除锈后涂防锈漆一道和灰色调和漆两道。5) 沟槽回填电缆沟施工结束后,应及时回填,回填前先清除槽底积水及杂物,沟槽两侧同步人工回填高差不超过0.3米,采用电动夯进行压实,回填土密实度按规范要求压实。回填时,按基坑的排水方向,由高至低分层进行,分层厚度小于0.3米。沟槽内不得回填淤泥质土或含有机物的大块状物。(八)电缆井施工电缆井施工时沟槽开挖,底板、墙体、盖板、沟槽回填施工工艺同电缆沟相应施工工艺,其施工工艺为:抹面前清理墙面,洒水湿润,抹面从上到下一次完成,分三层抹面,每层抹成后,用平尺刮平搓毛,最后用铁抹压实收光,抹面施工缝留设要逐层梯次搭接,抹面打底8mm,其它用4一8mm。抹面终凝后挂是麻袋养护。(九)系统调试(1)系统送电调试前,对所有设备、线路分回路进行绝缘摇测,所测的绝缘电阻必须大于0.5M,所测的绝缘电阻须经监理工程师确定所测的绝缘电阻必须大于0.5M,所测的绝缘电阻须经监理工程师确认,并及时填写绝缘电阻测试记录。(2)送电时分回路进行送电,先送电源侧,后送负荷侧,调试照明系统时,先把电送到本楼照明低压配电箱,再逐段逐回路进行通电调试,整个大楼按照从楼下到楼上的顺序,先给竖井母线送电,然后给各层开关箱送电。各层试亮试电时先把各层灯开关打开,是否正常灯亮,同时检查开头控制回路是否控制火线。插座必须用相序检查器逐个进行检查,是否接线正确,漏电开关是否正常,如发现问题安排电工人员及时排除并调试好,同时填写通电调试记录。(3)动力回路送电时,先把电送到设备间总配电箱,然后分回路进行送电。配电柜开关合闸时,先试送两次,最后合闸。待电送到有电机设备时,应将控制回路进行送电调试,分回路合闸让电机进行无负荷运 转,检查电机是否有反转、噪音及其它等现象,发现问题及时安排电工人员处理,重要用电设备的送电调试应根据设备使用说明书及其他专业的要求联合编制调试方案经监理工程师批准后方可进行调试。第五章 工程质量保证体系及措施一、 工程质量目标本工程质量目标:确保优良二、质量保证体系 (1)质量目标我安装施工队在本工程的质量目标是:工程一次交验合格率100%,向业主提供优质的工程和满意的服务。我施工队向本工程所提供的一切材料、设备和物资均符合设计和规范要求。在合同执行的全过程中,施工负责人将与建设单位密切配合,随时接受建设单位的监督、检查、检验,为检查、检验提供便利条件。(2)质量保证模式和质量保证体系各级质量保证体系人员均具有相应资格,并确保人员到位,质量保证体系运行正常有效。(3)质检人员配备和工作职责根据本工程的施工内容,现场配备质量工程师一人,负责整个项目的质量工作;进行现场施工的检查监督,确保工程的施工质量。对于现场出现的任何质量问题,质量检查员都有权提出返工,直至合格后方可进行下道工序的施工。质量检查员随时检查质保体系的运行情况,保证质保体系的正常运行。(4)质量管理职责1、质量员质量员担任现场质量管理责任,参与质量计划的制定和执行,具体组织实施质量管理活动,对施工过程进行监督、检查,确保按照图纸、规范、批准的方案及工艺文件进行施工,参加质量会议,在授权范围内处理现场质量问题,填写质量记录并按授权范围签字,负责质量统计工作,质量管理工程师独立行使职权并对工程质量负具体执行责任。2、项目部项目部在施工负责人和项目工程师的领导下工作,其配备的各专业工程师按各自专业分工范围,担任专业质保体系中的各专业质保师,负责施工技术管理日常工作,制定施工工艺、方案及保证质量的技术措施,从技术上保证所采用的方案和工艺能达到规定的质量标准,对施工过程进行监督检查,确保按照图纸、规范、批准的方案进行施工,工程质量符合图纸和规范的要求。3、材料部材料部在施工经理的领导下工作,负责设备材料的供应管理,确保所供应的设备和材料符合设计标准和有关规程、规范要求,质量优良。(5)质量会议因该工程工期紧,项目部每三天召开一次现场质量会议,质量会议由项目负责人主持,现场负责人、各级质量管理人员均参加。质量会议重点检查当前质量体系运行及质量计划执行情况,检查质量管理及工程质量上存在的问题并制定改进措施,落实整改时间及责任人,并确定下一阶段质量管理工作重点。根据现场情况,不定期召开有关的专题质量会议,讨论并解决特定的质量问题。项目经理及质量员参加业主或质量监检单位的质量会议,听取业主或质量监检单位对现场工程质量的意见和建议,并贯彻执行。所有质量会议均应作记录,质量会议形成的决议书面发至有关单位和责任人员,以便贯彻执行。(6)质量保证措施1)施工准备期的质量保证措施组织各参战专业施工队参加设计交底,学习有关规程规范,了解设计意图、技术要求、操作规程、质量关键及施工难点,设计交底应作好记录。组织施工人员进行图纸会审,并作好图纸会审记录。组织编制施工组织总设计及专业施工方案,并报业主及监理单位备案。组织编制工程质量计划,工程质量计划报业主备案。制定现场工序质量的三级质检控制点表,控制点表经业主及监理单位认可后下发执行。做好特种作业人员的培训、考核及发证工作,特别是从事焊接和吊装工作的作业人员,确保特种作业人员持证上岗并满足工程需要。根据工程需要配备足够的施工机具,并保证其状况良好;配备足够的计量检测器具,保证其精度满足工程需要且在周检有效期内。按合同分工,对自行采购材料所选定的供应商进行资格及质量信誉的审查。确保材料的质量符合设计及规范要求。2)施工期的质量保证措施组织工程质量计划的实施,检查督促各专业施工队质量计划的执行,对执行中出现的问题及时采取解决措施,以确保质量目标的实现。确保各级质量保证体系人员到位,职责明确,质保体系运行有效。定期召开现场质量会议,检查质量体系运行及质量计划执行情况,对存在的问题制定改进措施。根据现场具体情况,不定期召开专题质量会议,讨论并解决特定的质量问题。参加业主召开的质量会议,随时接受业主或质量监检单位对现场工程质量的建议及意见,并尽快作出整改、处理及澄清。对现场的施工过程进行监控,确保按图纸、规程规范及批准的方案施工。对现场任何违反图纸、规程规范及方案的施工,质量工程师和质量检查员有权随时制止,责令停工整改,直至整改合格方可复工。按确定的质量检测控制点,做好各工序质量的自查,申请并组织B级以上的工序质量检查,确保工序质量。自觉接受业主和监检单位的质量监督,并对其任何检查提供必要的条件和方便。对现场施工中出现的质量问题及任何不合格项,组织必要的专题质量会议,查清问题的原因,提出处理意见和改进措施,落实整改时间及责任人,并组织贯彻实施,确保问题得到解决。按材料采购管理程序,加强对进入现场的材料、零部件的入库检验、保管及发放管理,不合格品严禁进入现场,确保用于工程的材料符合设计及规范要求,质量优良。严格控制工序质量,加强工序交接及专业间的交接管理,认真办理工序交接手续,上道工序未经检验合格,不得转入下道工序。对任何隐蔽工程,按规定程序报业主代表申请共检,共检合格并经各方代表签字确认后,方可隐蔽。做好施工原始资料的收集、记录和整理工作,确保技术资料及各种质量记录的准确、完整,并与工程进度同步。对检查合格的分部分项工程及工序质量及时签字确认,做好质量统计工作。3)竣工阶段的质量保证措施在自查合格的基础上,组织现场工程的“三查四定”工作,查施工漏项,查质量隐患,查未完工程,查出问题后,定责任、定措施、定人员、定完成时间。检查督促有关各方对查出问题的处理,确保将问题处理在交工前,向用户负责。按各专业的质量评定标准,与业主和质量监检部门一起认真组织好单位工程的质量检验评定工作。工程交付时,组织现场清理,搞好文明施工。工程竣工后,组织整理交工技术文件。审核合格后,统一向建设单位移交。第六章 工期进度安排及保证措施一、工期进度安排本工程工期为 30天。开工日期为2014年4月3日,2014年5月3日竣工验收,并将工程施工进度计划张贴公寓楼的出入口处。具体安排详见附件施工进度计划横道图。二、工期保证措施1、组织及管理措施在加强预测和决策的基础上,编制施工项目的滚动式计。经常检查进度计划执行情况,发现偏差,经分析后对计划进行调整,确保实现项目工期。依据施工进度计划及现场情况和周的具体要求,编制周的作业计划和施工任务书,通过周进度目标的实现,达到总体计划目标的实现。合理组织资源,提前落实资金、劳动力、材料和设备,保证工程连续施工。实行班组产量承包制,将责、权、利融为一体,充分调动各级人员的积极性,加快施工进度。2、技术保证措施认真熟悉图纸,编制分部(项)工程详尽的施工方案和进度计划,加强现场技术管理,做好施工技术交底和跟班检查验收工作,避免因返工造成工期延误。 发挥自身优势:(1)劳动力充足、人员素质高,长期在校内进行改造工程的施工,有丰富的类似工程施工经验。在本工程中,精选精干力量,高峰期配备足够劳动力投入本工程的施工。(2)选调足够的周转材,投入到本工程的施工中。 发挥施工队人员优势:技术、安全各选派两名经验丰富人员,负责工程质量、工期跟踪监督、指导。 加强对职工的宣传教育,开展系列劳动竞赛等活动,充分发挥干部工人的劳动积极性和主观能动性,提高劳动生产率,将施工进度、质量与经济挂钩。第七章 安全生产保证措施安全管理目标在本工程安全管理目标是:在工程施工全过程中,实现安全零事故,确保安全生产,文明施工,保护好校内师生的人身及财产安全,为全体人员创造一个安全、文明、卫生的施工环境。现场安全管理机构由现场项目负责人分管安全工作,并配备专职安全员,负责本专业公司的日常安全监督检查工作。作业班组设兼职安全员,负责本班组的日常安全检查工作。现场安全生产责任制1) 安全工程师协助项目施工负责人具体负责现场安全管理工作,对现场安全管理负具体执行责任。² 参与本工程安全工作计划的制定并具体负责组织实施。² 负责现场安全管理工作的业务指导。² 参与施工组织设计或施工方案的编制,负责审核施工组织设计或方案的安全管理和安全技术措施。² 领导安全员负责现场安全管理的日常工作,检查落实各项安全管理措施及技术措施。² 在安全管理上独立行使职权,每天检查巡视施工现场,随时制止任何安全违章行为。2) 专业技术人员² 认真执行各项安全规章制度和规程。² 编制施工方案和施工措施时,应根据施工程序、施工方法和工艺试车要求等提出切实可行的安全技术措施。² 施工作业前,具体向作业班组和有关人员进行安全技术交底,施工中检查安全技术措施的执行情况,发现问题应及时反映以尽快解决。3) 各级安全员² 协助领导贯彻公司安全管理规章制度,并督促检查执行情况。² 负责班组安全业务指导,开好每周安全例会,做好本单位现场安全教育工作。² 参与施工方案中安全措施的制定,参与安全交底,督促班组按方案和操作规程施工。² 每天检查本单位作业范围内的安全防护设施、施工机械、电气设备的完好情况,发现问题及时反映并督促整改。² 深入现场,检查安全措施的落实情况和现场人员安全护具的佩戴情况,发现隐患,应立即反映并督促整改。² 对任何违章作业有权随时制止,并按公司有关安全管理规定对违章人员进行罚款。² 做好班前安全讲话、班中安全检查和班后安全总结。4) 作业班组长² 模范遵守安全生产规章制度,领导本班组安全作业,根据作业任务,认真执行安全交底,落实各项安全措施。² 负责组织本班组参加现场各项安全活动,经常组织本班组职工学习公司有关安全管理规章制度和安全技术规程。² 组织开好班组每天的安全快会,结合当天作业内容检查安全措施的落实情况。² 负责本班组施工机械、设备及安全设施的定期检查,确保状况完好。发现问题应及时反映并立即采取措施。² 积极支持安全员工作,采纳职工关于安全生产的合理化建议,保持本班组作业现场的安全、整洁、文明。5) 操作工人² 执行安全管理制度和安全操作规程,严禁违章作业,并应随时制止其他人员违章作业。² 参加安全培训,接受安全教育,认真学习安全管理和安全技术知识,提高自己的安全意识和安全管理水平。² 保证本岗位工作地点和机械、设备的完好、安全,正确使用个人安全防护用品,爱护现场安全防护设施。² 及时反映、处理现场安全隐患,有权拒绝任何违章指挥和违章作业。² 对本单位的安全工作积极提合理化建议,并对任何忽视职工安全、健康的错误决定提出批评或控告。安全教育与培训1) 现场安全教育与培训按我中心的安全卫生与环保管理手册及安全卫生与环保管理标准执行,并遵守校内安全规章制度。2) 根据本工程的具体情况,做好对起重工、架子工、焊工、电工等特种作业人员的安全培训、考核及发证工作。特种作业人员名单须报安质部备案,特种作业人员必须持证上岗。3) 工程正式开工前,应组织职工学习公司的安全管理手册、标准和有关现场安全管理的规章制度,学习业主单位有关安全管理的规定和制度。4) 现场招聘的民工应先进行基本的安全教育,未经安全教育的民工不准使用。5) 各参战专业公司应结合安全会,进行经常性的安全教育。6) 现场应针对具体的作业内容,不定期地进行必要的安全管理和安全技术教育。7) 对高空作业、重要起重作业及其它特殊施工作业,应结合具体情况,专项安全教育。安全检查1) 定期检查² 每天组织一次安全检查,检查本单位现场安全管理制度的执行情况、安全管理和安全技术措施的落实情况、本单位现场实际安全状况。² 上述检查均应记录,并召开专题会,通报检查情况,提出存在的问题,落实整改措施、整改时间和责任人。2) 日常检查安全工程师、专职(或兼职)安全员每日现场巡视,检查现场安全设施状况、安全措施落实情况、安全护具的使用情况,发现问题及时发出整改通知并督促整改,直至满足安全要求。对现场的任何违章作业随时制止。日常检查应作检查记录。3) 班前自查作业班组坚持每天的班前、班中、班后检查及交接班检查,检查本班组作业区内的安全设施状况、安全措施落实情况、安全护具的使用情况,确保作业区内的施工作业安全。4) 专项检查对多层交叉作业、重要起重吊装作业、带电作业等,应针对具体的工作内容进行专项检查,确保施工作业的安全。专项检查应由安全工程师组织安全员、专业工程师、班组长参加,并应作好检查记录,参加检查的有关人员签字后存档。5) 特殊检查对于本工程特殊性,将学生宿舍内安全责任分户到每个工人,全部编成号,该学生宿舍的学生人身及财产安全由该工人小组负责,随时接受检查。安全技术措施1) 要求² 认真贯彻执行我公司的安全卫生与环保管理手册及安全卫生与环保管理标准,并结合本工程现场的具体情况,除需保证操作工人的人身安全外,还需保证校内师生的人身及财产安全。² 严格遵守国家现行的各种安全法规,并严格执行中国科学技术大学校内的各种安全管理的规章制度。² 电工特种作业人员必须持证上岗,新工人未经安全教育不得进入岗位作业。² 工程开工前技术人员要认真向操作人员进行安全技术交底,并填写安全技术措施交底卡。² 加强现场的安全管理与协调,各参战施工队应服从项目经理部及建设单位的管理,对任何违反现场安全管理规定的行为,安全工程师和安全员有权随时制止,并书面通知有关责任单位进行整改,整改合格后方能继续施工。对任何严重违反安全管理规定的个人,

    注意事项

    本文(学生公寓空调配电改造施工组织设计(修改).doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
