欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    室内墙面抹灰工程施工工艺.doc

    • 资源ID:1361136       资源大小:59.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    室内墙面抹灰工程施工工艺.doc

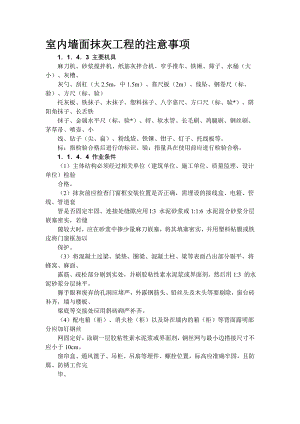

    室内墙面抹灰工程的注意事项1143 主要机具麻刀机、砂浆搅拌机、纸筋灰拌合机、窄手推车、铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大2.5m,中1.5m)、靠尺板(2m)、线坠、钢卷尺(标、验)、方尺(标、验)托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺(标、验*)、阴阳角抹子、长舌铁抹子、金属水平尺(标、验*)、捋、软水管、长毛刷、鸡腿刷、钢丝刷、茅草帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板等。标:指检验合格后进行的标识。验:指量具在使用前应进行检验合格。1144 作业条件(1)主体结构必须经过相关单位(建筑单位、施工单位、质量监理、设计单位)检验合格。(2)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。连接处缝隙应用l:3 水泥砂浆或1:1:6 水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,将其填塞密实,并用塑料帖膜或铁皮将门窗框加以保护。(3)将混凝土过梁、梁垫、圈梁、混凝土柱、梁等表面凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性素水泥浆或界面剂。然后用1:3 的水泥砂浆分层抹平。脚手眼和废弃的孔洞应堵严,外露钢筋头、铅丝头及木头等要剔除,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐。(4)配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层胶粘性素水泥浆或界面剂,钢丝网与最小边搭接尺寸不应小于10cm。窗帘盒、通风篦子、吊柜、吊扇等埋件、螺栓位置,标高应准确牢固,且防腐、防锈工作完毕。(5)对抹灰基层表面的油渍、灰尘、污垢等应清除干净,对抹灰墙面结构应提前浇水均匀湿透。(6)抹灰前屋面防水及上一层地面最好已完成,如没完成防水及上一层地面需进行抹灰时,必须有防水措施。(7)抹灰前应熟悉图纸、设计说明及其他设计文件,制定方案,做好样板间,经检验达到要求标准后方可正式施工。(8)抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面2025cm,便于操作。115 材料和质量要点 1151 材料关键要求(1)水泥使用前或出厂日期超过三个月必须复验,合格后方可使用。不同品种、不同强度等级的水泥不得混合使用。(2)砂:要求颗粒坚硬,不含有机有害物质,含泥量不大于3。(3)石灰膏:使用时不得含有未熟化颗粒及其他杂质,质地洁白、细腻。(4)纸筋:要求品质洁净,细腻。(5)麻刀:要求纤维柔韧干燥,不含杂质。(6)进入施工现场的材料应按相关标准规定要求进行检验。1152 技术关键要求(1)冬期施工现场温度最低不低于5°C。(2)抹灰前基层处理,必须经验收合格,并填写隐蔽工程验收记录。(3)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加网时,加强网与各基体的搭接宽度不应小于l00mm,详图1152。1153 质量关键要求抹灰工程质量关键是,粘结牢固,无开裂、空鼓和脱落,施工过程应注意:(1)抹灰基体表面应彻底清理干净,对于表面光滑的基体应进行毛化处理。(2)抹灰前应将基体充分浇水均匀润透,防止基体浇水不透造成抹灰砂浆中的水分很快被基体吸收,造成质量问题。(3)严格各层抹灰厚度,防止一次抹灰过厚,造成千缩率增大,造成空鼓、开裂等质量问题。(4)抹灰砂浆中使用材料应充分水化,防止影响粘结力。1154 职业健康安全关键要求(1)参加施工人员应坚守岗位,严禁酒后操作,淋制石灰人员要带防护眼镜。(2)机械操作人员必须身体健康,并经专业培训合格,持证上岗,学员不得独立操作。(3)凡患有高血压、心脏病、贫血病、癫痫病及不适宜高空作业人员不得从事高空作业。1155 环境关键要求(1)淋制石灰产生的灰渣不得随意消纳。(2)施工用砂要集中封闭或苫盖堆放,筛砂时要避开大风天。(3)施工污水未经处理不得随意排放。116 施工工艺 1161 工艺流程1162 操作工艺(1)基层清理1)砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。2)混凝土基体:表面凿毛或在表面洒水润湿后涂刷1:1 水泥砂浆(加适量胶粘剂或界面剂)3)加气混凝土基体:应在湿润后边涂刷界面剂,边抹强度不大于M5 的水泥混合砂浆。(2)浇水湿润一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。(3)吊垂直、套方、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。当墙面凹度较大时应分层衬平。每层厚度不大于79mm。操作时应先抹上灰饼,再抹下灰饼。抹灰饼时应根据室内抹灰要求+确定灰饼的正确位置,再用靠尺板找好垂直与平整。灰饼宜用1:3 水泥砂浆抹成5cm 见方形状。房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。(4)抹水泥踢脚(或墙裙)根据已抹好的灰饼充筋(此筋可以冲的宽一些,8lOcm 为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹灰的依据),底层抹1:3 水泥砂浆,抹好后用大杠刮平,木抹搓毛,常温第二天用1:2.5 水泥砂浆抹面层并压光,抹踢脚或墙裙厚度应符合设计要求,无设计要求时凸出墙面57mm 为宜。凡凸出抹灰墙面的踢脚或墙裙上口必须保证光洁顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上口抹平压光,凸出墙面的棱角要做成钝角,不得出现毛茬和飞棱。(5)做护角 墙、柱间的阳角应在墙、柱面抹灰前用1:2 水泥砂浆做护角,其高度自地面以上2m。其做法详见图1162,然后将墙、柱的阳角处浇水湿润。第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除。第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。(6)抹水泥窗台先将窗台基层清理干净,松动的砖要重新补砌好。砖缝划深,用水润透,然后用1:2:3豆石混凝土铺实,厚度宜大于2.5cm,次日刷胶粘性素水泥一遍,随后抹1:2.5 水泥砂浆面层,待表面达到初凝后,浇水养护23d,窗台板下口抹灰要平直,没有毛刺。(7)墙面充筋当灰饼砂浆达到七诫干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。两筋间距不大于1.5m。当墙面高度小于3.5m 时宜做立筋。大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。(8)抹底灰 一般情况下充筋完成2h 左右可开始抹底灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤人细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑平整、顺直,并用托线板检查墙面垂直与平整情况。散热器后边的墙面抹灰,应在散热器安装前进行,抹灰面接槎应平顺,地面踢脚板或墙裙,管道背后应及时清理干净,做到活完底清。(9)修抹预留孔洞、配电箱、槽、盒当底灰抹平后,要随即由专人把预留孔洞、配电箱、槽、盒周边5cm 宽的石灰砂刮掉,并清除干净,用大毛刷沾水沿周边刷水湿润,然后用1:1:4 水泥混合砂浆,把洞口、箱、槽、盒周边压抹平整、光滑。(10)抹罩面灰应在底灰六七成千时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。依先上后下的顺序进行,然后赶实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。施工时整面墙不宜甩破活,如遇有预留施工洞时,可甩下整面墙待为宜。

    注意事项

    本文(室内墙面抹灰工程施工工艺.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
