欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    室内抹灰工程施工工艺.doc

    • 资源ID:1361144       资源大小:29KB        全文页数:7页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    室内抹灰工程施工工艺.doc

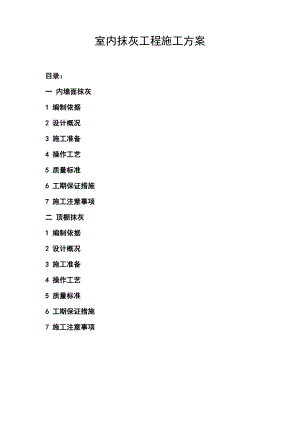

    室内抹灰工程施工方案目录:一 内墙面抹灰1 编制依据2 设计概况3 施工准备4 操作工艺5 质量标准6 工期保证措施7 施工注意事项二 顶棚抹灰1 编制依据2 设计概况3 施工准备4 操作工艺5 质量标准6 工期保证措施7 施工注意事项一 内墙面抹灰1 编制依据(1)建筑装饰装修工程质量验收规范GB50210-2001(2)建筑工程施工质量验收统一标准GB50300-2001(3)建筑构造用料做法05JZ001(4)工程设计图纸(5)相关验收标准2 设计概况根据设计图纸及业主要求,本工程室内装修按不同使用功能使用不同材料进行内墙面及天面部分的施工。施工标准参照图集05JZ001,主要工序为1:1:6水泥石灰砂浆(入户大堂为1:3水泥砂浆)打底,1:0.5:3水泥石灰砂浆(入户大堂为1:1水泥砂浆)抹面。抹灰面积为86000M2。3 施工准备(1)材料要求水泥:宜采用不低于42.5级普通硅酸盐水泥或矿渣硅酸盐水泥,并经检验合格。砂:平均粒径为0. 350.5mm的中砂,使用前应过筛。石灰膏或磨细生石灰粉。胶粘剂或外加剂:当需要使用时应符合设计及相关规范标准要求,掺入量按产品说明书或由试验确定。(2)作业条件抹灰部位的主体结构已检查合格,门窗及需要预埋的管道已安装完毕, 并经检查合格。凸出墙面的混凝土已凿平,对蜂窝、麻面、露筋、疏松部分等凿到密实处,用1:2.5水泥砂浆分层补平。外露钢筋头和铅铁丝头等已清除。墙体表面的灰尘、污垢和油渍等应清理干净,并提前洒水湿润。施工前应先搭好脚手架或准备好高马凳,架子要离开墙面200250mm。4 操作工艺工艺流程抹窗台做护角贴饼冲筋基层处理抹罩面灰抹底层灰、中层灰(1)清理墙面灰尘、污垢、碱膜、砂浆块等,洒水湿润。光滑的混凝土表面应凿毛或将1:1的水泥砂浆分散均匀地喷射到墙面上(水泥砂浆掺入水泥量10%的108胶搅拌均匀后使用,待结硬后才进行底层抹灰作业)。(2)贴饼冲筋:根据基层表面平整度、垂直度,确定灰饼的厚度。操作时,先贴上部灰饼,依据上部灰饼吊垂直来确定下部灰饼,灰饼宜用1:3水泥砂浆做成50×50mm,水平间距宜为1.21.5m,灰饼之间用1:3水泥砂浆冲筋,宽度约为50mm。(4)抹窗台:先将窗口基层清理干净,用水浇透,然后用1:2:3的细石混凝土铺实,厚度不宜小于25mm。次日再刷掺入粘结剂的水泥浆一道,紧跟着抹1:2.5水泥砂浆面层,抹完后压实、压光,浇水养护23d。(5)抹底灰和中层灰:一般应在抹底灰前一天用水将墙面浇透。对混凝土墙体表面宜先刷扫水泥浆一遍,随刷随抹底层灰。底层灰宜用1:1:6水泥混合砂浆(卫生间为15厚2:1:8水泥石灰砂浆;入户大堂为15厚1:3水泥砂浆),厚度为58mm,待底层灰稍干后,再以同样砂浆抹中层灰,厚度宜为710mm。以冲筋为准,然后用大杠刮平找直,用木抹子搓平、搓毛。(6)抹罩面灰:待中层灰达六七成干(即用手按不软但有指印时)后,开始抹罩面灰(如底灰过干应扫水湿润),罩面灰两遍成活,厚度约5mm(卫生间为5厚1:2水泥砂浆;入户大堂为5厚1:1水泥砂浆)。该工序最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平,依先上后下的顺序顺进,赶实压光,随即用毛刷醮水将罩面灰污染处理干净。(3)做护角:墙、柱的阳角应在墙、柱面用1:2水泥砂浆做护角,其高度自地面以上不低于2m,宽50mm,并用阴角抹子推出小圆角,在离阳角两边50mm以外位置,以45°斜角将多余砂浆切除、清净。5 质量标准(1)主控项目 抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。 所用材料品种和性能应符合设计要求,砂浆的配合比应符合设计要求。 抹灰工程应分层进行,当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采取加强网时,加强网与各基体的搭接宽度不应小于150mm。 抹灰层与基体之间及各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层无爆灰和裂缝。 建筑装饰装修工程所用材料,应符合民用建筑工程室内环境污染控制规范GB50325的规定。(2)一般项目一般抹灰工程的表面质量应符合下列规定普通抹灰表面应光滑、洁净、接搓平整,分格缝清晰。高级抹灰表面应光滑、洁净、颜色均匀,无抹纹,分格缝和灰线清晰美观。护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑,管道后面的抹灰应平整。抹灰层总厚度应符合设计要求:水泥砂浆不得抹在石灰浆层上;罩面石膏灰不得抹在水泥砂浆层上。分格缝的设置应符合设计要求,宽度和深度应均匀,表面光滑,滴水槽的宽度和深度均不应小于10mm。有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水槽的宽度和深度均不应小于10mm。一般抹灰工程质量的允许偏差和检验方法应符合表1的规定。一般抹灰的允许偏差和检验方法 表1项次项目允许偏差(mm)检验方法普通抹灰1立面垂直度4用2m垂直检测尺检查2表面平整度4用2m靠尺和塞尺检查3阴阳角方正4用直角检测尺检查4分格(条)线直线度4拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上直线度4拉5m线,不足5m拉通线,用钢直尺检查注:1、普通抹灰,本表第3项阴角方正可不检查;2、顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。6工期保证措施本内墙抹灰分项工程的施工日期为2009年11月15日至2010年2月28日,施工工期105天(含春节)。为保证施工进度符合项目总体施工规划,满足业主进度要求,项目部对整个室内抹灰工程分两个施工段进行组织施工。第一、二单元为第一施工段,第三、四单元为第二施工段。项目实行施工生产责任制,由黄国杰同志负责指挥安排第一施工段的生产协调;由徐兵同志负责指挥安排第二施工段的生产协调,施工现场总负责为项目生产经理马红屯。项目要求每个施工段的施工作业人员达到30人(含天面抹灰),每天合理安排施工生产;塔吊、升降机等辅助作业机械不间断开启,满足施工生产要求。为加强施工管理,协调施工组织,使施工生产有序的进行,项目部规定每周日下午召开生产例会,要求项目部各部门负责人、工程部和安质部全体人员、各项目班组负责人参加。会议通报该周工程完成情况以及制定下周工作计划,解决当前施工遇到难题。7 施工注意事项(1)有关规定一般抹灰工程分为普通抹灰和高级抹灰,本工程按普通抹灰验收。抹灰施工前,应预先做样板(样品或标准间),并经有关单位认可后,方可进行。当要求抹灰层具有防水 、防潮功能时,应采用防水砂浆,并按有关防水要求的施工工艺施工。(2)应注意的质量问题严格控制原材料质量,使用检验合格的水泥;砂宜选用中砂,其含泥量应符合规范;石灰膏热化时间不足时,严禁使用,粘结剂应按产品使用说明书控制掺入量。先做护角后做大面,保证护角与大面接触处光滑、平整、无缝隙。抹灰时,应分层找平,不得一次成活。 抹灰前应做好吊垂直、套方正和贴饼冲筋等工序,保证抹灰表面平整、阴阳角方正、垂直通顺。二 顶棚抹灰1 编制依据同内墙面抹灰2 设计概况根据设计图纸及业主要求,本工程室内装修按不同使用功能使用不同材料进行内墙面及天面部分的施工。施工标准参照图集05JZ001,主要工序为1:3水泥砂浆(入户大堂为1:1:4水泥石灰砂浆)打底,1:2水泥砂浆(入户大堂为2厚纸筋石灰)抹面。顶棚抹灰面积为50000M2。3 施工准备(1)材料要求:水泥:宜采用不低于42.5级普通硅酸盐水泥或矿渣硅酸盐水泥,并经检验合格。砂:平均粒径为0. 350.5mm的中砂,使用前应过筛。胶粘剂或外加剂:当需要使用时应符合设计及相关规范标准要求,掺入量按产品说明书或由试验确定。(2)作业条件抹灰部位的主体结构已检查合格,需要预埋的管道已安装完毕, 并经检查合格。凸出板底面的混凝土已凿平,对蜂窝、麻面、露筋、疏松部分等凿到密实处,用1:2.5水泥砂浆分层补平。外露钢筋头和铅铁丝头等已清除。楼板底面的灰尘、污垢和油渍等应清理干净,并提前洒水湿润。施工前应先搭好脚手架或准备好高马凳,以方便作业为宜。4 操作工艺(1)基层处理:对采用钢模板施工的板底凿毛,并用钢丝刷满刷一遍,用1:1水泥砂浆中掺入一定量的胶粘剂,用机喷或人工扫涂作粘结层。(2)打0.5m标高线,在顶板下100 mm的四周墙面上引线,作为顶板抹灰的水平控制线;较大面积的楼盖或质量要求较高的顶棚,宜拉通线放置灰饼控制线。(3)抹底子灰:在板底砼湿润的情况下,先刷素水泥浆一道,随刷随抹底灰,底灰采用1:3水泥砂浆(入户大堂为10厚1:1:4水泥石灰砂浆)。厚度7mm,刮尺刮抹顺平,木抹子搓平搓毛。(4)底层灰抹好后第二天,用1:2水泥砂浆(入户大堂为2厚纸筋石灰面)抹面层,厚度为5mm。操作时先将板底面湿润,然后用砂浆薄刮一道使其与底层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平压直,并用铁批压实收光。(5)抹罩面灰:待底灰六、七成干时,即可刮腻子(只在楼梯间、入户大堂等部位有)。 天棚抹灰与内墙抹灰同步进行。考虑到各层材料配合比相异的因素,在施工时候,首先进行入户大堂面层及各户住宅的客厅、卧室、餐厅、厨房、卫生间天棚及水、电表间、智能设备间底层的水泥砂浆抹灰,第二天进行上述部位的面层抹灰。按此循环往上施工3层之后,反回该施工步骤的第一层,进行入户大堂顶棚、各户卫生间、各户住宅的客厅、卧室、餐厅及厨房底层水泥石灰砂浆的施工,之后进行面层灰的施工及门窗位置的收边处理。依此顺序往上施工3层,最后进行形成一个循环。抹灰施工之前,管线盒必须安装完成。排水管、输水管等安装穿插进行。楼梯间、电梯机房集中时间同样按循环进行施工。5 质量标准同内墙面抹灰6 工期保证措施同内墙面抹灰7 施工注意事项同内墙面抹灰

    注意事项

    本文(室内抹灰工程施工工艺.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
