居住小区雨季施工专项方案doc.doc

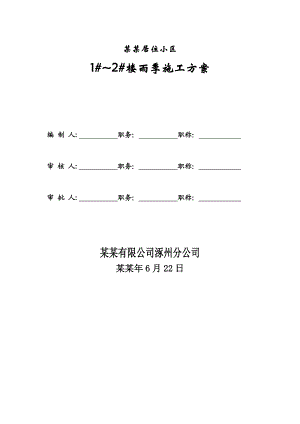

某某居住小区1#2#楼雨季施工方案编 制 人: 职务: 职称: 审 核 人: 职务: 职称: 审 批 人: 职务: 职称: 某某有限公司涿州分公司某某年6月22日目 录一、工程概况1二、编制依据1三、雨季施工组织领导机构2四、施工准备3五、雨季施工技术措施3六、雨季施工管理措施5七、雨季施工注意事项5 一、工程概况 本工程为某某住宅小区工程,位于某某省某某县泰元南大街原粮食局家属院场地。本工程为地上十八层,地下一层,一层为自行车库,层高4.65m,二层(含)均为住宅,其中地下一层为工具间及设备用房,层高2.9m,建筑物主要屋面板高度为49.15m。1#楼总建筑面积14697.69m2,地上建筑面积13953.77m2,地下建筑面积为743.92m2,2#楼总建筑面积21436.49m2,地上建筑面积20353.86m2,地下建筑面积为1082.63m2,室内外高差均为0.45m,本工程建筑耐火等级一级,地下防水等级一级,基础形式为肋梁式筏板基础,主体为剪力墙结构。 二、编制依据 1、某某居住小区施工图纸。 2、某某居住小区1#、2#楼施工组织设计。 3、施工规范:序号文件名称文件编号备注1建筑工程施工现场供电安全规范GB50194-932建筑工程施工质量验收统一标准GB50300-20133建筑机械使用安全技术规程JGJ33-20124施工现场临时用电安全技术规范JGJ46-20055建筑施工安全检查标准JGJ59-2011 三、雨季施工组织领导机构组 长副 组 长 四、施工准备序号材料名称单位数量备注1尼龙袋个200 2彩条布m280 3雨 衣件12 9防汛砂m320 5水 鞋双506潜水泵台6(一)材料机具准备(二)、现场准备1、雨季施工前,清理施工现场、基坑底边排水沟、集水坑并保证排水畅通。检查沿线排水设施,保证暴雨后能在较短的时间内排出积水。保证路面不沉陷、不积水、行车不打滑,使雨水有组织排出。2、检查施工现场的料具棚、加工棚等的防汛情况,保证现场内棚、库不渗漏。3、检查现场各种机具、设备的防雨设施,保证机具入棚和防雨功能。漏电接地保护功能装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,并且定期检查。4、严格按防汛要求设置连续、畅通的排水设施和应急物资。(三)、机电准备在雨季到来之前,必须做好机电设备的防雨、防潮、防霉、防锈蚀、防漏电、防雷击等各项措施,管好、用好施工现场机电准备,确保施工任务的顺利完成。五、雨季施工技术措施 1、钢筋工程 钢筋堆放场地应高于现场地面,用垫木将钢筋架起250mm,避免因雨水浸泡而锈蚀,加工好的成品、半成品雨天应覆盖,防止锈蚀,大风、雷雨天气,施工层上钢筋工程应停止作业,防止雷电伤人。 2、模板工程各施工现场模板堆放要下设垫木,上部采取防雨措施,周围不得有积水,模板的脱模剂应为非油质,涂刷后严防雨水冲刷。 3、现浇混凝土工程混凝土全部采用商品混凝土,应注意收听天气预报,避免大雨天气浇筑混凝土,如发生雨天浇筑混凝土的情况,要保证现场有足够的覆盖材料,及时覆盖,同时加强坍落度检测,保证混凝土强度。4、脚手架工程各类架子的基础按要求夯实牢固。雨施前及雨施期间,认真检查各类架子,发现隐患及时排除。雨停以后,首先检查架子是否安全,检查合格后方可让工人进入施工现场进行作业。定期对人行道进行检查,防止出现不均匀沉降,同时保证外架子周围排水通畅。卸料平台在雨期期间,考虑到各种材料可能因部分雨淋而造成容重增加,所以承重要比最大限制荷载降低一级,以保证平台安全。施工层脚手架上的脚手板,必须按规范要满铺、铺稳,并用8号铅丝绑牢。支搭脚手架过程中,下班前要将架子立杆、脚手板做好收头工作,防止突发风雨造成事故。五级及以上大风、雾、雨天气应停止脚手架搭设、拆除及吊篮上作业。在施工期间遇有雷击或阴云密布将有大雷雨时,钢脚手架上的操作人员应立即离开。外脚手架须设置可靠的避雷接地引线装置,并由专业人员检查验收,做好记录。验收频率应随外架工程进度层层进行。日常要有专人对脚手架、孔洞、围护进行巡视检查,发现安全隐患及时纠正、整改。 5、临电工程 室外配电箱必须搭设防雨棚。在雨期施工前,应对现场所有动力及照明线路、供配电电器设施进行一次全面检查,对存在线路老化、安装不良、绝缘降低以及跑漏电等问题,必须及时更换;同时必须做好机电设备的防潮、防霉、防锈蚀、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。在施工现场比较固定的机电设备,如电焊机等要搭设防雨棚或电机加防护罩,不允许用塑料布包裹,电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。用电的机械设备要按相应规定做好接地或接零保护装置,并要经常检查和测试有效性及灵敏性。对于变压器、避雷器的接地电阻值必须进行复测(电阻值不得大于4欧姆),不符合要求的必须及时处理,对于避雷器要作一次预防性试验。动力设备的接地线不得与避雷地线共用。接地线如需拆换时,必须先做好新的接地线后再进行。对现场各种高低压线路应检查是否符合安全操作规程的要求,凡普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。雨期操作电工接线及其他操作时,必须穿防雨水靴戴绝缘手套,操作时在脚下铺设一块干燥木板起到绝缘作用。严禁带电作业。机械设备必须严格按操作规程使用,上班前,做好班前检查,下班后有切实有效的防护措施。并做到定期检查、保养,使其处于良好状态。雨后对各种机电设备,临时线路等进行巡视检查,并应有危险警示标志,发现问题及时进行修理维护,有严重危险的立即停工处理。6、其 它雨期前对施工现场工棚、仓库、道路等应进行全面检查和整修,保证现场内棚、库不滲水,保证基础、道路不塌陷,房间不漏雨,场区不积水。施工人员雷雨中不要在大树下避雨、不要走近架子及架空电线周围10m以内区域,避免雷击、触电事故发生。对所有的电气设备进行一次综合检查,排除隐患。对大型电气设备进行接地电阻测试,确保接地电阻满足有关规定。按要求,建立以主要领导为首各部门、项目经理部负责人参加的抗洪指挥部,组织精干的抗洪抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救。六、雨季施工管理措施及时掌握天气预报和气象动态,经常与当地气象部门联系,以利安排施工,做好防洪渡汛工作。1、成立防洪组织,认真贯彻执行业主、地方有关部门关于防洪工作的有关规定,加强对防洪工作的领导,建立汛期防洪值班制度。2、渡汛施工要立足于“防”,在汛期来临之前,对防洪组织机构、措施落实、抢险方案等进行全面检查,把防洪所需的资金、设备、物资、人员重点做出安排并予以保证。检查中发现问题或隐患,必须立即采取措施进行整改。3、做好历史水情、灾情调查,施工过程中要加强与地方气象部门的联系,及时获取准确的水情预报,确保防洪工作的主动权。4、施工临时堆放的物料要防止影响泄水排洪。及时清理不用的施工机具,防止水淹。 七、雨季施工注意事项1、加强安全检查,及时发现问题。对结构物主体、脚手架、施工用电、各小型机械的防雨棚以及临时用电、临时设施、安全标志牌进行经常性检查,对发现问题及时排除,对破损处及时修复,防止漏电事故出现。2、施工现场设专人对现场进行清理工作,洒水、扫地,防止尘土飞扬,清除污泥、雨水,保持现场整洁。进出施工现场的车辆,尤其在雨后,必须对车子和轮胎进行清洗后方可出场。3、密切注意天气变化,了解近期天气情况,合理安排施工工期。暴风雨时应立即停止室外施工作业,人员迅速撤到安全地方,37以上天气停止室外作业。同时全工地应果断拉断电源。4、上架操作人员注意穿防滑鞋,防止滑倒。5、对任何用电器具,必须严格按有关操作规程进行,具有可靠的接地,操作者必须配带必须的劳保用品。6、雨季来临前认真对管理人员和操作工人分级进行雨季施工的培训工作,加强个人的安全意识和质量意识,提高自我防范能力和应急反应能力。7、设专人对生活区进行定期清理消毒,消灭四害,不吃腐烂变质的食物和污染的水,防止疾病蔓延。、
