欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    市中职中心学生宿舍楼工程周施工计划.doc

    • 资源ID:1396701       资源大小:130.50KB        全文页数:38页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    市中职中心学生宿舍楼工程周施工计划.doc

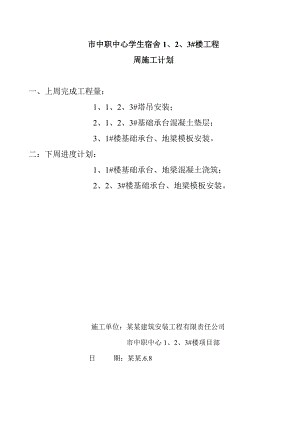

    市中职中心学生宿舍1、2、3#楼工程周施工计划一、上周完成工程量:1、1、2、3#塔吊安装;2、1、2、3#基础承台混凝土垫层;3、1#楼基础承台、地梁模板安装。二:下周进度计划: 1、1#楼基础承台、地梁混凝土浇筑; 2、2、3#楼基础承台、地梁模板安装。施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.6.8市中职中心学生宿舍1、2、3#楼工程周施工计划一、上两周完成工程量:1、2、3#基础承台混凝土结束;二:下周进度计划: 1、1#楼一层顶结构结束; 2、2、3#楼一层框架柱混凝土结束。 3、2、3#楼基础分部验收。施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.6.22市中职中心学生宿舍1、2、3#楼工程周施工计划一、上周完成工程量:1、1#楼一层顶混凝土结束;2、2#楼一层框架柱模板结束。3、2#、3#楼基础土方回填结束。二:下周进度计划: 1、1#楼二层顶结构模板结束; 2、2#楼一层顶混凝土结束; 3、3#楼一层顶结构模板结束;施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.6.29市中职中心学生宿舍1、2、3#楼工程周施工计划一、上周完成工程量:1、1#楼二层框架柱混凝土结束; 2、2#楼一层顶混凝土结束; 3、3#楼一层顶结构模板结束;二:下周进度计划:1、1#楼三层框架柱模板结束;2、2#楼二层顶模板结束;3、3#楼二层框架柱模板结束;施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.7.6市中职中心学生宿舍1、2、3#楼工程周施工计划一、上两周完成工程量:1、1#楼三层框架柱模板至四层结构混凝土结束; 2、2#楼二层结构混凝土结束; 3、3#楼二层结构混凝土结束。二:下周进度计划:1、1#楼四层顶结构模板结束;2、2#楼三层混凝土结束;3、3#楼三层混凝土结束。施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.7.20施工进度计划工程名称:市中职中学学生宿舍1、2、3#楼一、上周进度完成情况:1、1#楼四层顶结构模板结束;2、2#楼三层混凝土结束;3、3#楼三层混凝土结束。二、下周计划进度:1、1#楼五层框架柱模板结束;2、2#楼四层顶结构结束;3、3#楼四层顶结构结束。三、安全防护1、外墙脚手架1、2、3#楼各单体已全部搭设超过施工层一步架;2、各单体水平防护层竹笆正在铺设;3、1、2、3#楼13层安全网下周挂设完成。施工单位:某某建筑安装工程有限责任公司中职中心1、2、3#楼项目部工程负责人:日 期:某某.7.27市中职中心学生宿舍1、2、3#楼工程周施工计划一、上周完成工程量:1、1#楼四层顶结构模板结束;2、2#楼三层混凝土结束;3、3#楼三层混凝土结束。二:下周进度计划:1、1#楼五层框架柱模板结束;2、2#楼四层顶结构结束;3、3#楼四层顶结构结束。施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.7.27施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1#楼五层顶结构结束;2、2#楼五层顶结构模板结束;3、3#楼五层顶结构模板结束。二、下周进度计划:(8月11日-8月17日)1、1#楼六层顶结构模板结束;2、2#楼六层框架柱模板结束;3、3#楼六层框架柱模板结束。三、安全、文明施工:1、无安全事故。2、高温期间施工安全员每天进行安全检查。3、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.8.10施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1#楼六层屋面模板结束;2、2#楼六层屋面模板结束。3、3#楼屋面混凝土结束。三、下周进度计划:(9月1日-9月7日)1、3#楼屋面混凝土结束。2、3#楼屋面混凝土结束。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.8.31工 程 联 系 单致:市建筑设计研究院内容:我单位施工的市中职中心学生宿舍1、2、3#楼,屋面结构模板施工时,误将轴-线框架梁原设计的300×500截面安装为250×500;现敬请设计给予验算,是否可按此截面施工,为感!施 工单 位:某某建筑安装工程有限责任公司工程负责人:日 期:施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、2#楼屋面混凝土结束。2、3#楼屋面混凝土结束。3、1、2、3#楼四层以下结构回弹检测。三、下周进度计划:(9月8日-9月14日)1、1、2#楼连廊模板安装。2、室内基础土方回填。三、需要协调的问题: 需要业主组织相关单位,对1、2、3#楼四层以下主体结构进行验收。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.9.7施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、13#楼一至四层结构验收。2、13#楼砖基础砌筑。三、下周进度计划:(9月15日-9月21日)1、13#楼墙体拉结筋植筋。2、13#楼填充墙砌筑。3、1、2#楼连廊模板安装。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.9.14施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1#楼二填充墙砌筑2、2#楼二填充墙砌筑三、下周进度计划:(9月22日-9月28日)1、3#楼二填充墙砌筑2、13#楼基础土方回填四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.9.21施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上两周完成工程量:1、1#楼二、三填充墙砌筑2、2#楼二填充墙砌筑3、3#楼二填充墙砌筑三、下周进度计划:(9月29日-10月5日)1、2、3#楼三、四填充墙砌筑2、13#楼基础土方回填四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.9.28施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上两周完成工程量:1、1#楼四、五、六层填充墙砌筑。2、2#楼三、四、五填充墙砌筑。3、3#楼三、四层填充墙砌筑。4、1、2#楼二、三、四层二次结构混凝土结束。5、3#楼二、三层二次结构混凝土结束。三、下周进度计划:(10月13日-10月19日)1、2#楼六填充墙砌筑2、3#楼五、六层填充墙砌筑。3、1、2#楼五、六层二次结构混凝土结束。4、3#楼三、四层二次结构混凝土结束。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.10.13施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、2#楼六填充墙砌筑2、3#楼五、六层填充墙砌筑。3、1、2#楼五、六层二次结构混凝土结束。三、下周进度计划:(10月20日-10月27日)1、1#楼六填充墙砌筑2、3#楼五、六层二次结构混凝土结束。3、1、2#楼屋面找平层施工。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.10.19施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1#楼六填充墙砌筑2、3#楼五、六层二次结构混凝土结束。3、2#、3#楼屋面找平层施工。三、下周进度计划:(10月27日-11月1日)1、1#楼六层二次结构混凝土结束。2、2#、3#楼屋面保温、防水层施工。3、2#、3#楼外墙面抹灰。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.10.26施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1、2、3#楼外墙面抹灰。2、1、2、3#楼屋面瓦铺盖。3、平屋面找平层施工。三、下周进度计划:(11月10日-11月16日)1、外墙开始弹贴面砖线。2、坡屋面细部工程。4、内墙抹灰准备工作。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.11.9施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、外墙弹贴面砖线结束。2、坡屋面细部工程结束。4、内墙面抹灰施工。二、下周进度计划:(11月17日-11月23日)1、1、2、3#楼外墙面面砖粘贴。2、1、2、3#楼内墙抹灰。3、1、2#楼铝合金窗框安装。4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.11.16施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、2、3#楼东山墙外墙面砖粘贴。2、1、2#楼二层内墙面抹灰。3、1、2#楼铝合金窗框安装。二、下周进度计划:(11月24日-11月30日)1、1、2、3#楼外墙面面砖粘贴。2、1、2#楼三层内墙抹灰,3#楼二层内墙抹灰。3、3#楼铝合金窗框安装。4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.11.23施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1、2#楼外墙面面砖粘贴。2、1、2#楼三、四、五层内墙抹灰,3#楼二、三层内墙抹灰。3、3#楼铝合金窗框安装。二、下周进度计划:(12月1日-12月7日)1、3#楼外墙面面砖粘贴。2、1、2#楼六层内墙抹灰,3#楼四、五层内墙抹灰。3、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.11.30施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、3#楼外墙面面砖粘贴。2、1、2#楼六层内墙抹灰,3#楼四、五层内墙抹灰。3、1、2、3#楼水、电安装施工。二、下周进度计划:(12月8日-12月14日)1、1、2、3#楼外墙面砖勾缝。2、3#楼六层内墙抹灰。3、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.12.7施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上周完成工程量:1、1、2、3#楼外墙面砖勾缝。2、3#楼六层内墙抹灰。3、1、2、3#楼水、电安装施工。二、下周进度计划:(12月15日-12月21日)1、连廊墙体砌筑。2、1、2、3#楼外墙落水管安装。3、1、2、3#楼水、电安装施工。三、需要业主协调的事宜:甲供材料质量证明文件和检验报告的及时提供。四、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.12.14施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼一、上两周完成工程量:1、1、2、3#楼外墙面砖勾缝。2、3#楼六层内墙抹灰。3、1、2、3#楼水、电安装施工。4、1、2、3#楼外墙落水管安装。二、下周进度计划:(12月22日-12月28日)1、连廊墙体砌筑。2、1、2#楼外墙脚手架拆除。3、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.12.21施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上两周完成工程量:1、1、2、3#楼外墙脚手架拆除。2、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年01月5日-某某年01月11日)1、1#、2#、3#楼内墙腻子。2、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.1.4施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼二层,2#楼二、三层,3#楼二层地面砖铺贴。2、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年03月02日-某某年03月08日)1、1#楼三层,2#楼四层,3#楼三、四层地面砖铺贴。2、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。四、需业主协调的事:1、及时提供甲供材料出厂合格证及检验报告(内墙面砖、楼梯花岗岩)。2、分包单位施工的分包工程:防火门,百叶窗,阳台、走廊护栏等材料出厂合格证及检验报告报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.3.1施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼三层,2#楼四层,3#楼三、四层地面砖铺贴。2、1#楼三层,2#楼四层,3#楼三层内墙砖粘贴。二、下周进度计划:(某某年03月09日-某某年03月15日)1、1#楼二、四层,2#楼二、三层,3#楼二、五层地面砖铺贴。2、1#楼二层,2#楼二层,3#楼四层内墙砖粘贴。2、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。四、需业主协调的事:及时提供甲供材料出厂合格证及检验报告。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.3.8施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼四层,2#楼三层,3#楼五层地面砖铺贴。2、1#楼二层,2#楼二层,3#楼四层卫生间内墙瓷砖粘贴。3、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年03月16日-某某年03月22日)1、1#楼四层,2#楼五层,3#楼六层地面砖铺贴。2、1#楼三层,2#楼四层,3#楼五层内墙卫生间瓷砖粘贴。3、1、2、3#楼南阳台面砖粘贴。4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。四、需业主协调的事:及时提供甲供材料出厂合格证及检验报告。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.3.15施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼四层,2#楼五层,3#楼六层地面砖铺贴。2、1#楼三层,2#楼四层,3#楼五层内墙卫生间瓷砖粘贴。3、1、2、3#楼南阳台面砖粘贴。4、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年03月23日-某某年03月30日)1、1#楼五层,2#楼六层,3#楼六层地面砖铺贴。2、1#楼四层,2#楼五层,3#楼六层内墙卫生间瓷砖粘贴。3、1、2、3#内墙腻子4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.3.22施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼五层,2#楼六层,3#楼地面砖铺贴。2、1#楼五层,2#楼六层,3#楼四层内墙卫生间瓷砖粘贴。3、1、2、3#楼南阳台面砖粘贴。4、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年03月30日-某某年04月05日)1、1#楼六层,2#楼五层,3#楼六层走廊地面砖铺贴。2、1#楼三层,2#楼二层,3#楼三层内墙卫生间瓷砖粘贴。3、1、2、3#内墙腻子4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.3.29施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼六层,2#楼五层,3#楼六层走廊地面砖铺贴。2、1#楼三层,2#楼二层,3#楼三层内墙卫生间瓷砖粘贴。3、1、2、3#内墙腻子4、1、2、3#楼电缆桥架安装。二、下周进度计划:(某某年04月06日-某某年04月12日)1、1#楼五层,2#楼四层,3#楼五层走廊地面砖铺贴。2、1#楼四层,2#楼三层,3#楼四层内墙卫生间瓷砖粘贴。3、1、2、3#内墙腻子4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.4.5施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼五层,2#楼四层,3#楼五层走廊地面砖铺贴。2、1#楼四层,2#楼三层,3#楼四层内墙卫生间瓷砖粘贴。3、1、2、3#内墙腻子4、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年04月13日-某某年04月19日)1、1#楼四层,2#楼六层,3#楼四层走廊地面砖铺贴。2、1#楼三层,2#楼二层,3#楼三层内墙卫生间瓷砖粘贴。3、1、2、3#内墙腻子4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.4.12施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼四层,2#楼六层,3#楼四层走廊地面砖铺贴。2、1#楼三层,2#楼二层,3#楼三层内墙卫生间瓷砖粘贴。3、1、2、3#楼内墙腻子4、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年04月20日-某某年04月26日)1、1#、 2#、3#楼一层地面砖铺贴。2、1#楼二层,2#楼五层,3#楼六层内墙卫生间瓷砖粘贴。3、1、2、3#楼内墙腻子4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.4.19施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#、3#楼一层地面砖铺贴。2、1#楼二层,2#楼五层,3#楼六层内墙卫生间瓷砖粘贴。3、1、2、3#楼内墙腻子4、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年04月27日-某某年05月3日)1、连廊屋面施工;2、1#楼、2#楼一层内墙卫生间瓷砖粘贴。3、1、2、3#楼内墙腻子4、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.4.26施 工 周 计 划工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼、2#楼一层内墙卫生间瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年05月5日-某某年05月11日)1、3#楼一层内墙卫生间瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.5.4工程施工周报工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、3#楼一层内墙卫生间瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年05月12日-某某年05月17日)1、4#楼一层内墙卫生间瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工。三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.5.11工程施工周报工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、4#楼一层内墙卫生间瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工。二、下周进度计划:(某某年05月18日-某某年05月24日)1、5#楼一层内墙卫生间瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.5.17工程施工周报工程名称:市中职中心学生宿舍1、2、3#楼 一、上周完成工程量:1、1#楼一层内墙瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工二、下周进度计划:(某某年05月25日-某某年05月31日)1、3#楼一层内墙瓷砖粘贴。2、1、2、3#楼内墙腻子3、1、2、3#楼水、电安装施工三、安全、文明施工:1、无安全事故。2、班组进行班前口头安全交底。报:市中等职业教育中心筹建处 铜陵振铜城建监理公司施工单位:某某建筑安装工程有限责任公司 市中职中心1、2、3#楼项目部日 期:某某.5.24

    注意事项

    本文(市中职中心学生宿舍楼工程周施工计划.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
