欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    广德开发区桃园河河道清淤施工方案.doc

    • 资源ID:1409427       资源大小:49.01KB        全文页数:8页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    广德开发区桃园河河道清淤施工方案.doc

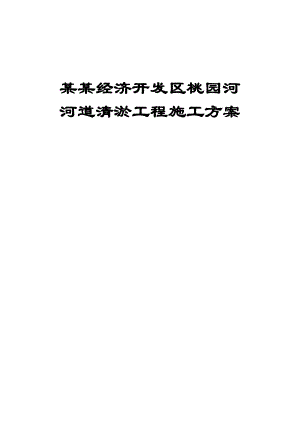

    某某经济开发区桃园河河道清淤工程施工方案 某某开发区桃园河河道清淤施工方案一、工程概况 本工程为某某开发区桃园河(南外环北外环)河道整治工程,施工内容简单,主要为河道的清淤工程,清淤河道平均宽度20米,总长4980米,淤泥量99600m3。二、工期目标某某开发区桃园河河道清淤工程施工工期为45天,初拟某某年05月15日开始,某某年06月30日完工。 三、主要施工方法1.抽浮静水 根据现场施工情况,某某经济开发区河道积水量较多,积水严重影响河道清淤施工,因此工程需要备抽水机械。6寸泥浆泵4台及配套75KW发电机组一台。抽取现有积水。2. 清淤及运输 施工顺序为:从本标段河道南外环作为清淤起点,分两个施工段同时开挖。由于河道两侧多为绿化带,在指定的地方作为机械设备及淤泥运输的便道。具体施工步骤如下:1.河道清淤按照两个施工段同时进行流水作业、按照先中间后两侧的顺序施工。首先在河道一侧挖一条纵向排水沟使河水归槽,使少量的河水通过排水槽排水。根据本工程地理位置及实际情况,老河底淤泥厚度为50cm,按照上游至下游的清淤顺序进行施工,挖掘机进入河道把淤泥收集装车,由于淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥可晾晒后经二次装运运走。采取挖掘机进行开挖及倒运至河岸边,然后挖掘机装至自卸车,经自卸车将淤泥运至弃土场,河道两侧多为绿化带及建筑物,铺设不成施工便道,采取用挖机将淤泥倒至有施工便道的岸边。每一段的河底清理后,须经业主和监理测量验收合格后方可进入下一段的施工。清淤过程中由于河底标高无法清楚的检测到,故需准备探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避免出现开挖深度不够的区域。本工程淤泥运输将严格按照某某县有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中淤泥散落污染市区道路及周边环境。根据防治扬尘的有关规定,为了保证在此次河道清淤外运工作不给周围环境造成影响,我方将在清淤运输过程中作好清扫保洁工作,并由专人负责。各施工段分别配备2名工人。负责保护沿河已形成的设施,为保证车辆运输不对市区环境造成污染,在淤泥运输的区间段内安排4名清扫人员,随时对车辆散落下来的土块、泥块进行清扫,并安排专人进行巡视、值班、组织路口交通。3、 施工期渡汛计划 本工程计划工期集中在汛期,我单位将在施工中服从相关领导,积极准备防汛器材,动员全体人员参加防汛抢险。时刻关注天气预报,在大雨之前做好准备,保护施工设备、组织人员撤离现场的准备,一旦天气好转,我单位将及时组织施工。四、施工机械配置及劳动力配备1.施工机械配置拟投入主要施工机械设备一览表序号机械设备名称型号规格数量1挖掘机4台2推土机1台3工具车1辆4自卸车10辆5测量设备1套66寸泥浆泵4台7发电机1组五、 施工总进度计划1. 工期目标与规划某某开发区河道清淤工程施工工期为45天,初拟某某年05月15日开工,某某年06月30日完工。2. 施工总进度计划施工进度计划表序号 横道图项目名称 5月6月369121518212427303691215182124273001施 工 准 备02河底淤泥清理03淤泥外弃 3.施工进度保证措施(1)建立保证工期组织机构 项目经理部建立以项目经理任组长,副经理、总工程师任副组长,各部门负责人、施工队队长为组员的施工进度领导小组。制定具体职责,推行工期目标责任制,采取有力措施,分阶段进行工期控制,实现分阶段工期目标,从而保证本标段工期总体目标的实现。 (2)工期目标管理措施实行工期目标管理,建立岗位责任制,签订包保责任状,明确各级管理人员的职责,完善考核及奖罚制度,实行分工负责制,各职能部门进行目标管理,按其工序分工严格把关,围绕工期制定进度计划、工作计划,每月检查落实情况,每周召开工地例会,及时掌握施工动态,了解各项目进度情况,对未完成进度计划的查明原因,制订改进措施,使工程进度按计划进行。确定工艺标准和施工进度,列入考核指标。 (3)优化施工方案,措施施工 根据本工程的施工技术难点和环境特点,关键控制工程,经工艺试验后,精心细化实施性施工组织设计,科学组织施工。运用网络技术,实行动态管理,及时调整各分项工程的进度计划,按工作内容和进度要求适时调整各生产要素,满足工期要求。合理安排工序,紧紧抓住关键工序,正确处理各工序之间的矛盾,做到环环相扣,井然有序。充分发挥科技生产力作用,加快施工进度。 (4)实行目标管理阶段控制措施 对重点和控制工程,要仔细分析,确立合理的分阶段工期目标,采取得力措施,分阶段进行工期控制,实现分阶段工期目标,从而保证总工期目标实现。 (5)创造良好的外部环境,保证施工进度措施 大力协助建设和监理单位做好各项工作,为施工扫清障碍。加强同设计单位、监理单位、地方政府部门的密切联系,为各项工程的顺利开展创造良好的外部施工环境。强化施工调度指挥与协调工作,超前布局谋划,密切监控落实,及时解决问题,避免搁置延误。重点项目和工序,采取垂直管理、横向协调的手段,减少中间环节,提高决策速度和工作效率。 (6)做好施工保障工作 协调好与地方政府和群众的关系,把工作做到前面,以减少对群众的干扰,为施工顺利的进行创造条件。细致了解掌握当地水文、天气等方面的信息,制定切实可行的季节施工措施,合理安排施工顺序,落实到位,保证进度。 (7)施工现场夜间要有足够的照明, (8)安全与质量管理,这些都将对施工进度产生直接或间接的影响。我们将会对各项措施进行超前安排与跟踪落实,做到统筹规划,忙而有序,进而确保总工期目标的顺利实现。六、安全保证措施1、项目部建立施工安全领导小组,项目经理任组长,划分领导机构、明确个人职责,健全安全防护制度。2、作业时,设专人统一指挥,相互配合,由机械现场调度员统一指挥,配合机械作业人员。各种施工、操作人员须经安全培训,不得无证上岗,各种作业人员应配带相应的安全防护用具和劳保用品。严禁操作人员违章作业,管理人员违章指挥。3、施工场地要设置交通红灯、交通指示牌及专职疏导人员,以便疏导行人及车辆。施工道口设置明显标语牌,并设专人看守,疏导交通。4、各种机械要有专人负责维修、保养,并经常对机械的关键部位进行检查,预防机械故障及机械伤害的发生。运输车辆服从指挥,信号要齐全,不得超速,过岔口、遇障碍物时减速鸣笛,制动器齐全,功能良好。5、施工现场设置专职安全员,对施工人员经常进行安全教育,提高安全意识,每周开一次安全例会。七、质量保证措施 1、在每道工序施工前,施工员依据施工图纸、施工方案对有关施工组进行技术、质量、书面交底,交底内容包括:操作方法、操作要点及质量标准等。 2、严格执行自检制度,检测人员及时对已完工作面进行检测,避免出现重复施工现象。3、施工完成并经自检合格后方可向监理工程师及有关上级部门报检、交接。八、环境保护及文明施工措施 1、严格执行国家有关部委、当地建委关于“文明施工”的有关条例。 2、建立健全文明施工组织及责任制,对施工的全过程、全方位实行项目经理负责制,管理人员责任制,强化文明施工管理。 3、由文明施工小队负责现场及道路洒水防尘工作,保证道路有车辆通过时不扬尘且无水洼、泥浆。 4、租用符合环保要求的运输车辆并与之签订协议:a.进入现场放慢车速,防止扬尘。 b.车厢苫盖严密,防止洒落或细小颗粒材料的飞扬。 c.外租车辆必须接受环保部门及施工单位的检查。d.禁止车辆带泥上路。

    注意事项

    本文(广德开发区桃园河河道清淤施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
