欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    施工单位施工月报 (大型房地产-模板)-最新.docx

    • 资源ID:1419703       资源大小:496.28KB        全文页数:13页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工单位施工月报 (大型房地产-模板)-最新.docx

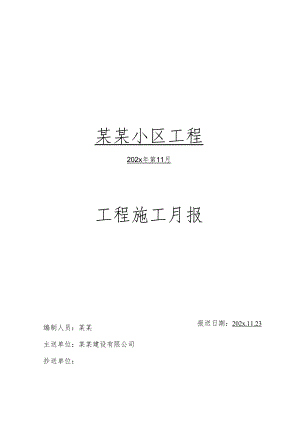

    某某小区工程202x年第11月报送日期:202x.11.23工程施工月报编制人员:某某主送单位:某某建设有限公司抄送单位:一、基本情况1、总体形象进度1 .临时设施已达到使用条件,办公区已投入使用。2 .民工宿舍区租用民房工人已进驻使用。3 .某楼(现售楼部)已完工。4 .基坑支护水泥搅拌桩、支护桩已完成。5 .某栋楼:二十五层梁板钢筋绑扎完成50%。6 .某栋楼:A单元:十七层墙柱钢筋绑扎已完成30%;B单元:十六层梁板钢筋绑扎已完成。7 .某栋楼:一层满堂架搭设完成,二层梁板模板安装已完成,一层墙柱模板安装完成,二层梁板绑扎绑扎已完成70虬8 .某栋楼:基础开挖已完成90%,主楼基础砖胎膜砌筑已完成80%。9 .某栋楼:主楼筏板钢筋绑扎完成。10 .某栋楼:地下室顶板梁板球浇筑完成。I1.某栋楼:地下室顶板於已浇筑完成。2、管理人员履职情况序号姓名职务工作内容履职情况1某某项目负责人负责项目协商、筹划工作。良好2某某施工员全面负责施工生产工作良好3某某施工员全面负责施工质量工作良好4某某资料员负责项目资料良好5某某采购员全面负责项目材料采购等良好6某某施工员全面负责施工生产工作良好7某某施工员全面负责施工生产工作良好8某施工员全面负责施工生产工作良好9某施工员全面负责施工生产工作良好10某施工员全面负责施工生产工作良好3、现场作业人员及教育情况序号工种作业人数三级安全教育安全技术交底施工技术交底1砌筑工10已教育已交底已交底2混凝土10已教育已交底已交底3钢筋工20已教育已交底已交底4模板30已教育已交底已交底5水电4已教育已交底已交底6架子工20已教育已交底已交底4、材料、设备进场情况序号名称型号数量检验情况质量情况备注1水泥砖390*190*190合格合格2页岩多孔砖240*190*90240*115*90合格合格3水泥M32.5合格合格4钢筋HR某OOE合格合格二、进度控制情况1、本月工作进度完成情况序号工作内容数量1某栋楼:二十五层梁板钢筋已绑扎完成50%,4F-IOF砖墙砌筑完成、11FT3F砖墙砌筑已完成40%。完成80%.2某栋楼:A单元:十七层墙柱钢筋绑扎已完成30%;B单元:十六层梁板钢筋绑扎已完成。完成60%3某栋楼:一层满堂架搭设完成,二层梁板模板安装已完成,一层墙柱模板安装完成,二层梁板绑扎绑扎已完成70%o无施工4某栋楼:基础开挖已完成90%,主楼基础砖胎膜砌筑已完成80%o80%5某栋楼:主楼筏板钢筋绑扎完成。完成90%6某栋楼:暂停施工7某栋楼:地下室顶板龄浇筑完成。完成100%2、总进度完成情况序号工作内容计划进度情况实际完成情况累计总进度滞后原因分析1某楼(现售楼部)已完Xo100%100%100%2某栋楼:二十五层梁板钢筋已绑扎完成50%,4FT0F砖墙砌筑完成、UFT3F砖墙砌筑已完成40%c100%80%70%因工人原因,延误IO3某栋楼:A单元:十七层墙柱钢筋绑扎已完成30%;B单元:十六层梁板钢筋绑扎已完成。100%60%35%因劳务队组工人安排不及时,混凝土公司排泵延误。4某栋楼:一层满堂架搭设完成,二层梁板模板安装已完成,一层墙柱模板安装完成,二层梁板绑扎绑扎已完成70%o100%5%钢材供应不及时。5某栋楼:基础开挖已完成90玳主楼基础砖胎膜砌筑已完成80%。100%80%6某栋楼:主楼筏板钢筋绑扎完成。100%100%7某栋楼:地下室顶板梁板睑浇筑完成。100%100%5%8某栋楼:地下室顶板砂浇筑完成。100%10%10%3、下月进度计划:序号任务名称计划完成情况计划人数备注1某栋楼:二十六层梁板钢筋达到验收条件。100%502某栋楼:A单元:完成十八层梁板舲浇筑。B单元:完成十七层梁板钢筋绑扎完成80%。100%603某栋楼:一层墙柱模板加固完成,梁板钢筋绑扎完成。100%204某栋楼:主楼基础达到验收条件。100%205某栋楼:主楼筏板校浇筑完成。100%406某栋楼:暂停施工100%60按甲方要求、目前暂停施工7某栋楼:下月无计划100%30二、安全文明情况序号检查项目基本情况及问题备注1安全管理已进行安全检查、安全教育和安全技术交底2文明施工良3基坑工程良4模板支架良5脚手架外架搭设完毕6高处作业无7施工用电钢筋弯箍机、塔吊8施工升降机物料提升机已进场并收集齐全相关资料1台9塔式起重机已进场并收集齐全相关资料3台10起重吊装无11施工机具已对机械进行安全检查及保养四、工程实体质量情况某栋楼某栋楼某栋楼:某栋楼:

    注意事项

    本文(施工单位施工月报 (大型房地产-模板)-最新.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
