    钢筋电弧焊作业指导书模板.docx

    • 资源ID:1421112       资源大小:19.07KB        全文页数:10页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢筋电弧焊作业指导书模板.docx

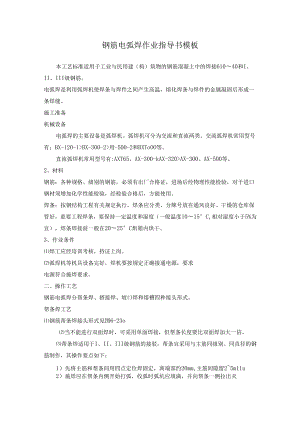

    钢筋电弧焊作业指导书模板本工艺标准适用于工业与民用建(构)筑物的钢筋混凝土中的焊接61040和I、II、III级钢筋。电弧焊是利用弧焊机使焊条与焊件之间产生高温,熔化焊条与焊件的金属凝固后形成一条焊缝。施工准备机械设备电弧焊的主要设备是弧焊机。弧焊机可分为交流和直流两类。交流弧焊机常用型号有:BX-120-1>BX-300-2>用-500-2和BXToOO等。直流弧焊机常用型号有:AXT65、AX-300-kAX-320>AX-300、AX-500等。2、材料钢筋:各种规格、级别的钢筋,必须有出厂合格证,进场后经物理性能检验,对于进口钢材须增加化学性能检验,经检验合格后,方能使用。焊条:按钢结构工程有关规定执行,焊条应分类、分牌号放在通风良好、干燥的仓库保管好,重要工程焊条,要保持一定温度和湿度(一般温度1015°C,相对湿度小于5%为宜),焊条焊接前一般在2025°C烘箱内烘干。3、作业条件焊工应经培训考核,持证上岗。弧焊机等机具设备完好,焊机要按规定正确接通电源,要求电源符合施焊要求。二、操作工艺钢筋电弧焊分帮条焊、搭接焊、坡口焊和熔槽四种接头形式。帮条焊工艺钢筋帮条焊接头形式见图6-23o当不能进行双面焊时,可采用单面焊接,但帮条长度要比双面焊加大一倍。帮条焊适用于I、II、III级钢筋的接驳,帮条宜采用与主筋同级别、同直径的钢筋制作,其操作要点如下:1)先将主筋和帮条间用四点定位焊固定,离端部约20mm,主筋间隙留25m11u2)施焊应在帮条内侧开始打弧,收弧时弧坑应填满,并向帮条一侧拉出灭弧。3)尽量施水平焊,需多层焊时,第一层焊的电流可以稍大,以增加熔化深度,焊完一层之后,应将焊渣清除干净。当需要立焊时,焊接电流应比平焊减少10%15%o搭接焊工艺钢筋搭接焊接头形式见图5-240当不能采用双面焊时,可采用单面焊接,此时搭接长度应比双面焊时加大一倍。搭接焊只适用于I、II、山级钢筋的焊接,其制作要点除注意对钢筋搭接部位的预弯和安装,应确保两钢筋轴线相重合之外,其余则与帮条焊工艺基本相同。无论帮条接头或搭接接头,其焊缝厚度h应不小于0.3钢筋直径,焊缝宽度b小于0.7钢筋直径,见图5-25。3、钢筋坡口对接分坡口平焊和坡口立焊对接钢筋坡口平焊宜采用V型坡口,口角度为55°飞5°,见图5-26。坡口面加工要平顺,污物、氧化铁锈要清除干净,并利用垫板进行定位焊,垫板长度取为4060mn宽度为钢筋直径加10mm,坡口根部间隙平焊取4611un,操作工艺应注意如下几点:1)首先由坡口根据根部引弧,横向施焊数层,接着焊条作之字形运弧,将坡口逐层堆焊填满,焊接时适当控制速度以避免接头产生过热,亦可将几个接头轮流施焊。2)每填满一层焊缝,都要把焊渣清除干净,再焊下一层,直至焊缝金属略高于钢筋直径O.Id为止,焊缝加强宽度比坡口边缘加宽23mm为宜。钢筋坡口立焊对焊1)钢筋V型坡口立焊时,坡口角度约为35°55°,其中下筋为0°10°,上筋为35。45°,见图5-27。2)立焊对接垫板的装配和定位焊与坡口平焊基本相同,但根部间隙取35mm.3)坡口立焊首先在下部钢筋端面上引弧,并在该端面上堆焊一层,使下部钢筋逐渐加热,然后用快速短小的横向焊缝把上下钢筋端面焊接起来,当焊缝超过钢筋直径的一半时,焊条摆宜采用立焊的运弧方式,一层一层地把坡口填满,其加强高和加强宽与坡口平焊相同。4、钢筋熔槽帮条焊熔槽帮条焊适用于直径大于或等于25mm的钢筋现场安装焊接。操作时把两钢筋水平放置,将一角钢作垫模,接头形式见图5-28。其工艺要点如下:垫模角钢的边长约4060mm,长度为80mm"100mm0对接的两钢筋端面需用无齿锯切割平整,间隙取1016mm范围,并在熔槽角钢峡两侧点焊定位。熔槽焊接电流宜稍大,以接缝根部引弧后连续施焊,形成熔池,使钢筋端部熔合良好。每焊完一支焊条后,应将焊渣清除干净,然后再焊,对焊缝加强高和加强宽的要求与坡口对接焊相同。钢筋与角钢垫模的贴合两侧应焊一至三道填角焊缝,长度与角钢同,使角钢起到帮条作用。预埋件接头预埋件T型接头电弧焊分贴角焊和穿孔塞焊两种,见图5-29O预埋件应采用I、II级钢筋焊接,锚固钢筋直径在18mm以下时,可选择贴角焊,其焊脚Kl级钢不小于0.5d,H级钢不小于0.6d,锚固钢筋直径为1822mm时,应选择穿孔塞焊,预埋件钢板&不小于0.6钢筋直径,并不小于6mm,施焊时电流不宜过大,操作要保持焊脚宽度与焊脚高度相一致,避免电弧咬伤钢筋。钢筋与钢板搭接焊接头形式见图5-30。I级钢筋的搭接长度1不小于4d,II级钢筋的搭接长度1不小于5d,焊缝宽度b不小于0.5d,焊缝厚度h不小于0.35d。钢筋电弧焊对焊条焊接参数的选择,钢筋电弧焊工艺既可用交流焊机,亦可用直流焊机,交流焊机结构简单,成本低,保养维修方便,应用广泛,常用的有BX-300>BX-330>BX-500等规格。钢筋电弧焊对焊条、钢筋规格的选择见表5-19。钢筋电弧焊对焊条直径与焊接电流的选择见表5-20O三、钢筋电弧焊质量标准保证项目焊接前必须首先核对钢筋的材质、规格及焊条类型符合钢筋工程的设计施工规范,有材质及产品合格证书和物理性能检验,对于进口钢材需增加化学性能检定,检验合格后方能使用。焊工必须持相应等级焊工证才允许上岗操作。在焊接前应预先用相同的材料、焊接条件及参数,制作二个抗拉试件,其试验结果大于该类别钢筋的抗拉强度时,才允许正式施焊,此时可不再从成品抽样取试件。基本项目所有焊接接头必须进行外观检验,其要求是:焊缝表面平顺,没有较明显的咬边,凹陷、焊瘤、夹渣及气孔,严禁有裂纹出现。允许偏差见表5-2Io四、施工注意事项1、避免工程质量通病焊接过程中要及时清渣,焊缝表面光滑平整,加强焊缝平缓过渡,弧坑应填满。根据钢筋级别、直径、接头形式和焊接位置,选择适宜焊条直径和焊接电流,保证焊缝与钢筋熔合良好。帮条尺寸、坡口角度、钢筋端头间隙以及钢筋轴线等应符合有关规定,保证焊缝尺寸符合要求。焊接地线应与钢筋接触良好,防止因起弧而烧伤钢筋。钢筋电弧焊时不能忽视因焊接而引起的结构变形,应采取下列措施:a、对称施焊,b、分层轮流施焊,c,选择合理的焊接顺序。主要安全技术措施焊机必须接地良好,不准在露天雨水的环境下工作。焊接施工场所不能使用易燃材料搭设,现场高空作业必须带安全带,焊工操作要配戴防护用品。产品保护焊接半成品不能浇水冷却,待冷却后方能移动,并不能随意抛掷。竖向钢筋电渣压力焊电渣压力焊是利用电流通过渣池产生的电阻热将钢筋端部熔化,然后施加压力使钢筋焊合。本工艺标准适用于工业与民用建(构)筑物的钢筋混凝土结构中的大直径竖向连续接头的焊接。一、施工准备材料钢筋:应有出厂合格证,试验报告性能指标应符合有关标准或规范的规定。钢筋的验收和加工,应按有关的规定进行。电渣压力焊焊接使用的钢筋端头应平直、干净,不得有马蹄形、压扁、凹凸不平、弯曲歪扭等严惩变形。如有严重变形时应用手提切割机切割或用气焊切割、矫正、以保证钢筋端面垂直于轴线。钢筋端部200mm范围不应有锈蚀、油污、混凝土浆等污染,受污染的钢筋应清理干净后才能进行电渣压力焊焊接。处理钢筋时应在当天进行,防止处理后再生锈。电渣压力焊焊剂:须有出厂合格证,化学性能指标应符合有关规定。在使用前,须经恒湿250°C烘焙厂2小时,焊剂回收重复使用时,应除去熔渣和杂物并经干燥,一般采用431焊药。机具设备电渣焊机。焊接夹具:应具有一定刚度,使用灵巧,坚固耐用,上、下钳口同心。焊接电缆的断面面积应与焊接钢筋大小相适应。焊接电缆以及控制电缆的连接处必须保持良好接触。焊剂盒:应与所焊钢筋的直径大小相适应。石棉绳:用于填塞焊剂盒安装后的缝隙,防止焊剂盒焊剂泄漏。铁丝球:用于引燃电弧。用22号或20号镀锌铁丝绕成直径约为IOmm的圆球,每焊一个接头用一颗。秒表:用于准确掌握焊接通电时间。切割机或圆片锯:用于切割钢筋。作业条件焊工应经过有关部门的培训、考核,持证上岗。焊工上岗时,应穿戴好焊工鞋、焊工手套等劳动防护用品。电渣压力焊的机具设备以及辅助设备等应齐全、完好。施焊前必须认真检查机具设备是否处于正常状态。焊机要按规定的方法正确接通电源,并检查其电压、电流是否符合施焊的要求。施焊前应搭好操作脚手架。钢筋端头已处理好,并清理干净,焊剂干燥。在焊接施工前,应根据焊接钢筋直径的大小,接电渣焊机说明书或参考表5-22选定焊接电流、造渣工作电压、电渣工作电压、通电时间等工作参数。有条件的现场,在焊前,先做焊接试验,以确认工艺参数,制三个拉伸试件,试验合格后才可正式施焊。二、操作工艺电渣压力焊接工艺电渣压力焊接工艺分为“造渣过程”和“电渣过程”,这两个过程是不间断的连续操作过程。“造渣过程”是接通电源后,上、下钢筋端面之间产生电弧,焊剂在电弧周围熔化,在电弧热能的作用下,焊剂熔化逐渐增多,形成一定深度渣池,在形成渣池的同时电弧的作用把钢筋端面逐渐烧平。(2)“电渣过程”,把上钢筋端头浸入渣池中,利用电阻热能使钢筋端面溶化,在钢筋端面形成有利于焊接的形状和溶化层、待钢筋溶化量达到规定后,立即断电顶压,排出全部溶渣和溶化金属,完成焊接过程。电渣压力焊见图5-31。2、电渣压力焊施焊接工艺程序安装焊接钢筋一安放引弧铁丝球一缠绕石棉绳装上焊剂盒一装放焊剂f接通电源,“造渣”工作电压4050v,“电渣”工作电压2025V-造渣过程形成渣池一电渣过程钢筋端面溶化f切断电源顶压钢筋完成焊接一卸出焊剂拆卸焊盒f拆除夹具。焊接钢筋时,用焊接夹具分别钳固上下的待焊接的钢筋,上下钢筋安装时,中心线要一致。安放引弧铁丝球:抬起上钢筋,将预先准备好的铁丝球安放在上、下钢筋焊接端面的中间位置,放下上钢筋、轻压铁丝球,使之接触良好。放下上钢筋时,要防止铁丝球被压扁变形。装上焊剂盒:先在安装焊剂盒底部的位置缠上石棉绳然后再装上焊剂盒,并往焊剂盒满装焊剂。安装焊剂盒时,焊接口宜位于焊剂盒的中部,石棉绳缠绕应严密,防止焊剂泄漏。接通电源,引弧造渣:按下开关,接通电源,在接通电源的同时将上钢筋微微向上提,引燃电弧,同时进行“造渣延时读数”计算造渣通电时间。“造渣过程”:工作电压控制在4050V之间,造渣通电时间约占整个焊接过程所需通电时间的3/4O“电渣过程”:随着造渣过程结束,即时转入“电渣过程”的同时进行“电渣延时读数”,计算电渣通电时间,并降低上钢筋,把上钢筋的端部插入渣池中,徐徐下送上钢筋,直至“电渣过程”结束。“电渣过程”工作电压控制在2025V之间,电渣通电时间约占整个焊接过程所需时间的l40顶压钢筋,完成焊接:“电渣过程”延时完成,电渣过程结束,即切断电源,同时迅速顶压钢筋,形成焊接接头。卸出焊剂,拆除焊剂盒、石棉绳及夹具。卸出焊剂时,应将接料斗卡在剂盒下方,回收的焊剂应除去溶渣及杂物,受潮的焊剂应烘、焙干燥后,可重复使用。钢筋焊接完成后,应及时进行焊接接头外观检查,外观检查不合格的接头,应切除重焊。三、质量标准保证项目钢筋品种和质量、焊剂的牌号、性能均必须符合设计要求和有关标准的规定。钢筋焊接接头的机械性能必须符合钢筋焊接及验收规范(JGJ18-96)规定。在进行钢筋焊接接头的强度检验时,从每批成品中切取三个试件进行拉伸试验。在一般构筑物中,每300个同类型接头(同钢筋级别、同钢筋直径)作为一批。在现浇钢筋混凝土框架结构中,每一楼层以200个同类接头作为一批;不足200个时,仍作为一批。焊接头的位伸试验结果,三个试件均不得低于该级别钢筋规定的抗拉强度值。若有一个试件的抗拉强度低于规定数值,应取双倍数量的试件进行复验;复验结果,若仍有一个试件的强度达不到上述要求,该批接头即为不合格品。基本项目用小锤、放大镜、钢板尺和焊缝量规检查,逐个检查焊接接头。接头焊包均匀,不得有裂纹,钢筋表面无明显烧伤等缺陷。对外观检查不合格的接头,应将其切除重焊。允许偏差接头处钢筋轴线的偏移不得超过0.1倍直径,同时不得大于2m11io接头处弯折不得大于4°。四、施工注意事项避免工程质量通病在整个焊接过程中,要准确掌握好焊接通电时间,密切监视造渣工作电压和电渣工作电压的变化、并根据焊接工作电压的变化情况提升或降低上钢筋,使焊接工作电压稳定在参数范围内。在顶压钢筋时,要保持压力数秒钟后方可松开操纵杆,以免接头偏斜或接合不良。在焊接过程中,应采取措施扶正钢筋上端,以防止上、下钢筋错位和夹具变形。钢筋焊接结束时,应立即并检查钢筋是否顺直。如不顺直,要立即趁钢筋还在热塑状态时将其板直,然后稍延滞12分钟后卸下夹具。电渣压力焊焊接工艺适用于直径1640mm的I级、II级钢筋的焊接,当采用其他品种、规格的钢筋进行焊接时,其焊接工艺的参数应经试验、鉴定后方可彩。焊剂要妥善存放,以免受潮弯质。焊接工作电压和焊接时间是两个重要的参数,在施工时不得随意变更参数,否则会严重影响焊接质量。接头偏心和倾斜:主要原因是钢筋端部歪扭不直,在夹具中夹持不正或倾斜;焊后夹具过早放松,接头未冷却使上钢筋倾斜;夹具长期使用使用磨损,造成上下不同心。咬边:主要发生于上钢筋。主要原因是焊接时电流太大,钢筋熔化过快;上钢筋端头没有压入溶池中,或压入深度不够;停机太晚,通电时间过长。未熔合:主要原因是在焊接过程中上钢筋提升过大或下送速度过慢、钢筋端部熔化不良或形成断弧;焊接电流过小或通电时间不够,使钢筋端部未能得到适宜的熔化量;焊接过程中设备发生故障,上钢筋卡住,未能及时压下。焊包不匀:焊包有两种情况,一种是被挤出的熔化金属形成的焊包很不均匀,一边大一边小,小的一面其高不足2mm;另一种是钢筋端面形成的焊缝厚薄不均。主要原因是钢筋端头倾斜过大而熔化量又不足,顶压时熔化金属在接头四周分布不匀或采用铁丝球引弧时,铁丝球安放不正,偏正一边。气孔:主要原因是焊剂受潮,焊接过程中产生大量气体渗入溶池,钢筋锈蚀严重或表面不清洁。钢筋表面烧伤:主要原因是钢筋端部锈蚀严重,焊前未除锈;夹具电极不干净;钢筋未夹紧,顶压时发生滑移。QD夹渣:主要原因是通电时间短,上钢筋在熔化过程中还未形成凸面即行顶压,熔渣无法排出;焊接电流过大或过小;焊剂熔化后形成的熔渣粘度大,不易流动;顶压力太小,上钢筋在深化过程气体渗入溶池,钢筋锈蚀严重表面不清洁。成型不良:主要原因是焊接电流大,通电时间短,上钢筋熔化较多,如顶压时用力过大,上钢筋端头压入熔池较多,挤出的熔化金属容易上翻;焊接过程中焊剂泄漏,深化铁水推动约束,随焊剂泄漏下流。主要安全技术措施电渣焊使用的焊机设备外壳应接零或接地,露天放置的焊机有防雨遮盖。焊接电缆必须有完整的绝缘,绝缘性能不良的电缆禁止使用。在潮湿的地方作业时,应用干燥的木板或橡胶片等绝缘物作垫板。焊工作业,应穿戴焊工专用手套、绝缘鞋、手套及绝缘鞋应保持干燥。在大、中雨天时严禁进行焊接施工。在细雨天时,焊接施工现场要有可靠的遮蔽防护措施,焊接设备要遮蔽好,电线要保证绝缘良好,焊药必须保持干燥。在高温天气施工蛆,焊接施工现场要做好防暑降温工作。用于电渣焊作业的工作台、脚手架,应牢固、可靠、安全、适用。成品保护不准过早拆卸卡具,防止接头弯曲变形。焊后不得砸钢筋接头,不准往刚焊完的接头浇水。焊接时应搭好架子,不准踩踏其他已绑好的钢筋。
