欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    框架结构模板工程施工方案.docx

    • 资源ID:1445387       资源大小:100.86KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    框架结构模板工程施工方案.docx

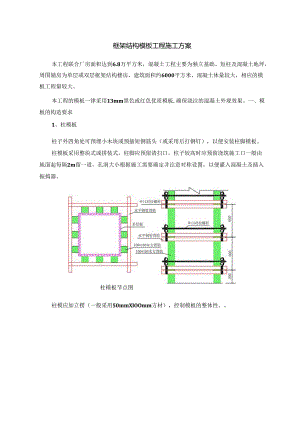

    框架结构模板工程施工方案本工程联合厂房面积达到6.8万平方米,混凝土工程主要为独立基础、短柱及混凝土地坪,周围辅房为单层或双层框架结构楼房,建筑面积约6000平方米,混凝土体量较大,相应的模板工程量较大。本工程的模板一律采用13mm黑色或红色优质模板,确保浇注的混凝土外观效果。一、模板的构造要求1、柱模板柱子外四角处可预埋小木块或预插短钢筋头(或采用后打钢钉),以便安装柱脚模板。柱模板采用整块式或拼装式。柱脚应预留清扫口,柱子较高时应预留浇筑施工口一般由地面起每隔2m留一道,孔洞大小根据施工需要确定并注意对称设置,以便灌入混凝土及插入振捣器。柱模板节点图柱模应加立楞(一般采用50mmXlOOmm方材),控制模板的整体性。5O×1OO4/15"多层板/钢插销卜架柱段板支也图用经纬仪控制柱模板的支设垂直度,确保将垂直度控制在误差范围内。浇注过程中还需要用经纬仪进行监测,发现存在位移及时调整。2、梁模构造梁模板宜采用侧包底的支模法,便于拆除侧模以利周转,保留底模及支撑有待混凝土强度的增长。梁跨度在4m及大于4m时应起拱,如设计无规定时,起拱高度为全跨长度的1/1(M)O-3/1000。梁较高时,可先安装梁的一面侧板,等钢筋绑扎好再安装另一面侧板。梁高大于700mm时,除梁侧板外面支撑外,还应采用对拉螺栓在梁高中部拉夹横楞加强紧固。为保证混凝土效果,在模板拆除后对对拉螺栓进行处理,确保混凝土表面的整体和光滑性。500b1000k500梁底模板节点图在架设支柱影响交通的地面,可采用斜撑、两边对撑(俗称龙门撑)或架空支模。确保车辆及人员形成不造成支架的失稳。3、板支模顺序:搭设支撑架一调平梁底横撑标高一铺设梁底模一校正无误后固定一安装侧模一钉压脚方木一调平板底搁栅标高一铺设板底模。模板支撑采用满堂支架,顶板钢管支撑间距100OmmXlOOOmm,梁支撑纵向间距100Omm,底层钢管支撑下垫槽钢或木版。满堂脚手下设置不少于一道纵横水平拉杆,同时在脚手架内纵横设置剪刀撑,且不少于一道,其间距不超过6.5m,具体见下图所示:二、施工技术措施1、模板工程施工中应注意:1)根据工程实际情况,上部结构模板采用胶合板模,排架采用48钢管搭设,梁侧模的加固采用钢管顶撑,梁底模下部横担钢管采用双扣。2)柱、墙模板的定位,采用在柱筋根部焊定位短筋的办法,柱模板阳角处,为防止漏浆采用双面胶带粘贴。3)所有模板未经允许不得随意开洞,模板与混凝土接触面要涂刷质量较好的脱模剂,对拼好的模板要求采用小木塞补平模板的螺栓洞,防止浇筑混凝土时从螺栓洞中漏浆。4)支模前必须弹好轴线、控制线,在钢筋上定好标高,板梁构件上预埋铁、管道、洞口等要保证位置与标高的精确。模板的接缝必须严密,不太严处采用胶带纸补贴,柱模板阳角接缝采用双面胶带贴缝,防止发生漏浆现象。5)模板拆除:承重构件应确保混凝土强度达到规范规定要求后方可拆模,并附有拆模试块的强度报告为准。2、模板施工中的安全事项搭设前应进行计算,计算中充分考虑结构荷载、施工荷载、构造处理等各方面因素,并经审核后实施。搭设前进行交底,并在搭设过程中严格按照方案实施。(施工中提供模板工程专项施工方案)操作人员持证上岗,并有专人统一指挥。操作人员必须戴好安全帽、安全带等安全防护设施,并熟悉脚手架操作规程。在高空作业时不得用力过猛,防止失去平衡而坠落。操作过程中必须严格遵守工地现场的各项安全规章制度。患有高血压等病者严禁高空作业,在搭设前必须对工人进行体格检查。拆除时应进行详细的交底,并设置警戒范围,无关人员严禁入内。搭设时严禁向下或向外抛物。遇六级以上大风天气、光线阴暗、浓雾等恶劣气候时,不得进行脚手架搭拆。施工工具用完后随手放入工具袋。脚手板两端要绑扎牢固,防止空头板。

    注意事项

    本文(框架结构模板工程施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
