欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    门窗施工质量控制措施.docx

    • 资源ID:1446664       资源大小:7.84KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    门窗施工质量控制措施.docx

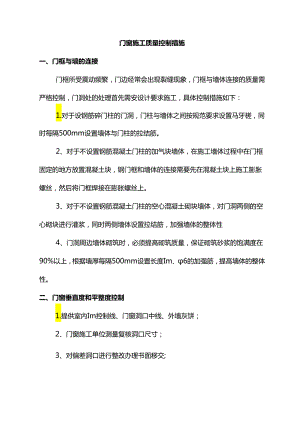

    门窗施工质量控制措施一、门框与墙的连接门框所受震动频繁,门边经常会出现裂缝现象,门框与墙体连接的质量需严格控制,门洞处的处理首先需安设计要求施工,具体控制措施如下:1.对于设钢筋碎门柱的门洞,门柱与墙体之间按规范要求设置马牙槎,同时每隔500mm设置墙体与门柱的拉结筋。2、对于不设置钢筋混凝土门柱的加气块墙体,在施工墙体过程中在门框固定的地方放置混凝土块,钢门框和墙体的连接需要先在混凝土块上施工膨胀螺丝,然后将门框焊接在膨胀螺丝上。3、对于不设置钢筋混凝土门柱的空心混凝土砌块墙体,对门洞两侧的空心砌块进行灌浆,同时两侧墙体设置拉结筋,加强墙体的整体性4、门洞周边墙体砌筑时,必须提高砌筑质量,保证砌筑砂浆的饱满度在90%以上,根据墙厚每隔500mm设置长度Im、6的加强筋,提高墙体的整体性。二、门窗垂直度和平整度控制1.提供室内Im控制线、门窗洞口中线、外墙灰饼;2、门窗施工单位测量复核洞口尺寸;3、对偏差洞口进行整改办理书面移交;4、门窗安装过程中与砌筑班组配合,门窗的安装过程中,砌筑班组的外墙抹灰和大面贴砖必须同步进行或走在铝合金门窗安装的前面;5、门窗外框安装时,拉水平线控制水平高低及进深尺寸,下端保留15mm的伸缩缝,再将上端临时固定,对立柱上端进行三维方向的位置调整固定,吊线确定垂直度并固定下端,依此进行每个部位安装;6、塞缝完成后进行检测检测内容,允许偏差(mm)门窗槽口对角线尺寸200Omm时,偏差3mm门窗框(含拼橙料)垂直度200Omm时,偏差2.5mm;门窗框水平度200Omm时,偏差2mm;窗框竖向偏离中心5mm检测合格后及时办理隐蔽验收。

    注意事项

    本文(门窗施工质量控制措施.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
