欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    新建兰新铁路施工计划.doc

    • 资源ID:1449438       资源大小:54KB        全文页数:7页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

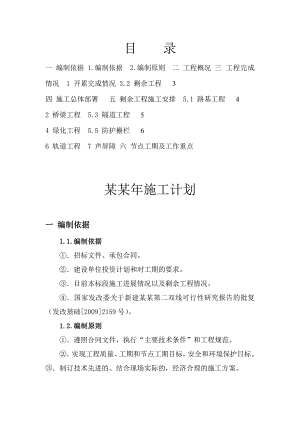

    新建兰新铁路施工计划.doc

    目 录一 编制依据1.编制依据2.编制原则二 工程概况三 工程完成情况1 开累完成情况3.2 剩余工程3四 施工总体部署五 剩余工程施工安排5.1 路基工程42 桥梁工程5.3 隧道工程54 绿化工程5.5 防护栅栏66 轨道工程7 声屏障六 节点工期及工作重点某某年施工计划一 编制依据 1.1.编制依据招标文件、承包合同。建设单位投资计划和对工期的要求。目前本标段施工进展情况以及剩余工程情况。国家发改委关于新建某某第二双线可行性研究报告的批复(发改基础20092159号)。 1.2.编制原则遵照合同文件,执行“主要技术条件”和工程规范。实现工程质量、工期和节点工期目标,安全和环境保护目标。制订技术先进的、结合现场实际的,经济合理的施工方案。二 工程概况新建某某铁路某某第二双线某某至某某段LXSQZ-1标段位于某某省某某州,至某某车站出站端(DK165+450)至某某车站进站段、互助县和某某市境内,途经某某省某某州的某某县、互助县和某某市城东区,线路自某某第二双线的某某车站引出,一路西行两跨湟水河再跨G109国道线,线路沿G109线走行,在小峡镇附近线路再跨G109线、湟水河、某某高速公路、既有兰青线,线路以168大跨连续梁拱再跨兰西高速公路至某某进站端(DK189+300),线路全长23.004km。其中桥梁12座(特大桥6座、中桥6座),长13508.99米;箱形桥2座,涵洞12座;,路基9段长3161.62米,隧道5座,长6131米。三 工程完成情况3.1 开累完成情况截止到某某年3月1日,累计完成产值18.9亿元,主要实物指标如下: 路基工程:区间土石方累计完成92.72万方,为设计100%,完成绿化22.6万株,为设计84.6%; 桥涵工程:特大桥累计完成13085.52延长米,为设计的100%;中小桥431.28延长米,为设计的100%;涵洞累计完成261.46横延米,为设计的100%;箱梁330片预制架设全部完成,现浇梁36孔全部浇筑完成。 隧道工程:隧道累计完成6136成洞米,为设计的100%。 轨道工程:无砟轨道累计完成45.57公里,为设计的100%,线间封闭层1394.12米,为设计的44.6%。3.2 剩余工程 目前我标段剩余工程主要为: 路基工程:混凝土硬路肩1811.5m、路基边坡防护5240m、侧沟3961m、水沟电缆槽盖板安装 桥梁工程:桥面防水层9120m、钢栏杆安装校正1276m、小峡湟水河河道防护2062m³、电缆槽盖板安装 隧道工程:水沟电缆槽盖板安装、水沟保温层施工、洞顶回填2426m³、地表加固320m³。 绿化工程:路基坡面(平面)绿化60475株(穴)、桥梁下部绿化株。 防护栅栏:路基、桥梁防护栅栏安装13990m。 轨道工程:线间封闭层施工2550m、长轨精调45.75km、路基道床板伸缩缝、假缝施工。 声屏障:完成声屏障安装973m。四 施工总体部署某某年计划完成剩余路基、桥梁、隧道附属工程及轨道精调,满足某某年8月1日联调联试节点工期要求,主要实物指标为:1、 隧道工程:完成洞顶回填、水沟保温层施工、水沟电缆槽盖板安装。 2、路基工程:完成填方路基两侧排水沟安装,完成防护栅栏,完成平面绿化。3、桥梁工程:完成剩余桥面系附属工程(桥面防水层),综合接地安装,声屏障安装,防护栅栏,绿化。4、无砟轨道:完成轨道精调,线间封闭层。五 剩余工程施工安排 某某年计划于3月1日起开始施工,根据施工节点工期及我标段未完工程情况,对某某年我标段剩余工程施工作如下安排:5.1 路基工程 混凝土硬路肩 本标段共有路基10段(一段为五局施工,不考虑),长3161.62m。其中1181.5m硬路肩未施工完成,计划于某某年3月1日至3月24日前完成。 护坡 路基防护除DK176+400.85DK176+937段(路基)混凝土护坡因变更时间较晚未施工外,其余均已完成。路基混凝土护坡共计5240m³,计划于某某年3月1日开始施工,某某年6月12日完成。 侧沟 本段剩余3961m侧沟未施工完成,计划某某年3月1日开始施工,某某年6月25日完成。考虑隧道施工,徐家庄隧道进口段路基侧沟暂不施工,安排于某某年6月23日至6月25日施工。 水沟电缆槽盖板 盖板安装计划于某某年5月1日开始安装(根据电缆槽铺设完成时间4月30日),某某年6月30日前完成。5.2 桥梁工程 防水层施工 本段剩余桥面防水9120m,计划某某年3月1日开始施工,某某年5月20日前完成。 河道防护根据设计要求,小峡湟水河特大桥河道需进行防护。防护采用M10浆砌片石(1603m³)、C20混凝土(459m³)防护。计划于某某年3月15开始施工,某某年5月30日前完成。防护栏杆剩余1276m钢栏杆安装校正计划某某年3月20日至某某年4月10日完成。 电缆槽盖板 盖板安装计划于某某年5月1日开始安装(根据电缆槽铺设完成时间4月30日),某某年6月30日前完成。5.3 隧道工程 洞顶回填 剩余洞顶回填2426m³,计划某某年3月5日至某某年4月30日完成。 浅埋沟谷段地表加固 付家寨2#、3#隧道浅埋沟谷段地表需进行加固处理,共计M10浆砌片石320m³,计划某某年3月5日至某某年4月30日完成。 水沟保温层 根据设计要求,为防止冻害发生,隧道进出口各500m范围内采用双层保温水沟,本段共有3318m需设置双层矩形保温水沟。计划于某某年3月5日开始施工,某某年5月30日前完成。 水沟电缆槽盖板 盖板安装计划于某某年5月1日开始安装(根据电缆槽铺设完成时间4月30日),某某年6月30日前完成。5.4 绿化工程 本段剩余路基段绿化60.5万株(穴),桥梁段绿化108.6万株(穴),计划于某某年3月1日至某某年4月28日完成。5.5 防护栅栏 本段防护栅栏共计安装13990m,计划于某某年3月15日至某某年5月29日完成。5.6 轨道工程 线间封闭层 本段剩余线间封闭层2550m,计划某某年3月1日至某某年4月30日完成。 路基道床板伸缩缝(假缝) 计划于某某年3月15日至某某年4月30日完成。 长轨精调 本段长轨精调45.75km,计划于某某年5月15日至某某年7月15日完成。5.7 声屏障 本段声屏障973m未完成安装,计划于某某年3月5日开始安装,某某年4月20日前完成。六 节点工期及工作重点业主铺轨节点工期为某某年1月1日,我部已完成右线长轨铺设,左线满足长轨铺设条件,等待铺轨。联调联试节点工期为某某年8月1日,目前剩余附属工程不影响铺轨,各项目部所有附属工程的节点工期在某某年6月25日前完成。某某二线青藏代建1标某某年工作重点:做好对剩余附属工程的施工安排,在某某年8月1日联调联试前完成轨道精调及全部剩余附属工程。同时做好竣工资料、施工总结,为年底动静态验收打下基础,确保某某年年底通车目标的实现。

    注意事项

    本文(新建兰新铁路施工计划.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
