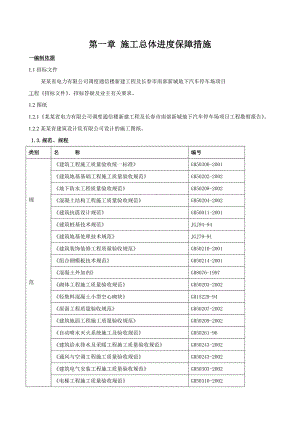

第一章 施工总体进度保障措施一编制依据1.1招标文件某某省电力有限公司调度通信楼新建工程及长春市南部新城地下汽车停车场项目工程招标文件、招标答疑及业主有关要求。1.2图纸1.2.1某某省电力有限公司调度通信楼新建工程及长春市南部新城地下汽车停车场项目工程勘察报告。1.2.2某某省建筑设计院有限公司设计的施工图纸。 1.3.规范、规程类别名 称编号规范建筑工程施工质量验收统一标准GB50300-2001建筑地基基础工程施工质量验收规范GB50202-2002地下防水工程质量验收规范GB50208-2002混凝土结构工程施工质量验收规范GB50204-2002建筑抗震设计规范GB50011-2001建筑桩基技术规范JGJ94-94建筑地基处理技术规范JGJ79-91建筑装饰装修工程质量验收规范GB50210-2001组合钢模板技术规范GB50214-2001混凝土外加剂GB8076-1997砌体工程施工质量验收规范GB50203-2002轻集料混凝土小型空心砌块GB15229-94屋面工程质量验收规范GB50207-2002建筑地面工程施工质量验收规范GB50209-2002自动喷水灭火系统施工及验收规范GB50261-96建筑给水排水及采暖工程施工质量验收规范GB50243-2002通风与空调工程施工质量验收规范GB50243-2002建筑电气安装工程施工质量验收规范GB50303-2002电梯工程施工质量验收规范GB50310-2002建筑与建筑楼群综合布线系统工程验收规范GB/T50312-2000规程建筑基坑支护技术规程JGJ120-99大模板多层住宅结构设计与施工规程JGJ20-84建筑工程施工测量规程DBJ-01-21-95硅酸盐、普通硅酸盐水泥GB175-92混凝土质量控制GB50164-92用于水泥和混凝土中的粉煤灰GB1596-91钢筋混凝土用热扎带肋钢筋GB1499-1998钢筋混凝土用热扎光圆钢筋GB13013-91低碳钢热扎圆盘条GB/T701-1997钢筋机械连结通用技术规程JGJ107-96高层建筑混凝土结构技术规程JGJ3-2002建筑工程雨期施工规程JGJ104-97混凝土泵送施工技术规程JGJ/T10-95商品混凝土质量管理规程DBJ01-6-90增强石膏空心条板轻隔墙施工技术规程DBJ01-32-97普通混凝土配合比设计规程JGJ55-2000砌筑砂浆配合比设计规程JGJ98-2000建筑排水硬聚氯乙烯管道工程技术规程CJJ/T29-98工程建设监理规程DBJ01-41-2002建筑安装工程资料管理规程DBJ01-51-20001.4法律、法规序号名 称文 件 号1中华人民共和国建筑法中华人民共和国主席令1997年第91号2建筑工程质量管理条例2002-1-13建筑工程安全管理条例2002-1-1 施工过程中如遇到国家规范、图集、标准更改,本施工组织设计则随之相应更改,按照新标准执行。二、总体进度保障措施科学组织施工,合理安排工序穿插,确保合同工期。一、组织措施1.建立精干高效的项目班子,确保令行畅通;精心选配一批思想素质高、技术水平高,管理能力强,具有丰富的高层建筑工程施工经验的作业人员,担任本工程的施工任务。项目经理对本工程执行计划、组织、协调、指挥、控制、监督六项基本职能,项目经理部管理机构详见附图1:项目组织结构体系图。2.建立生产例会制度,地下室施工阶段和施工高峰期每天下午召开生产各专业碰头会,每星期召开2-3次各方参加的工程例会,围绕工程的施工进度内容检查上一次例会以来的计划执行情况。3.实行合理的工期、目标奖罚制度,根据工作需要,主要工序采取每日两班制度,即24小时连续作业。4.做好施工配合及前期施工准备工作,拟定施工准备计划,专人逐项落实,确保后勤保障工作的高质、高效。5.加强同气象部门联系,合理调整施工进度计划,使施工高峰期尽量避开雨雪天。二、技术措施1.采用长计划与短计划相结合的多级网络计划进行施工进度计划的控制与管理,并利用计算机技术对网络计划的实施动态管理,通过施工网络节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保总工期控制进度计划的实现。2.采用成熟的施工新技术,向科学技术要进度、要质量,通过施工新技术的推广应用来缩短各工序的施工周期,从而缩短工程的施工工期。3.施工期间加强与气象部门联系,入场前认真编制冬雨季施工方案。4.根据业主的要求及各工序必不可少的施工周期,科学合理地组织施工,形成各分部分项工程在时间、空间上的充分利用与紧凑搭接,缩短施工周期。三、机械设备措施:1.根据施工进度科学组织机械设备选购,进场和调试,以保证施工生产的顺利进行。2.在施工过程中加强机械设备的保养、维修,建立完善的机械维修保养制度,各类机械设备配备充足的配件,保持设备完好状态,充分发挥其性能,创造最佳的施工效率。如若中标,我单位将按照投标书承诺书的保证,以最快的速度进点,边建设临时设施,边进一步深入现场调查,依据设计图纸,编制实施性施工组织设计,积极做好开工准备,为下一步全面开展施工创造条件。我方保证按投标书提报的机械设备力量和人员组成投入施工,严格按照批准的施工组织设计安排施工进度,确保工期。实现机械化、标准化作业,以加快施工进度。抓好施工黄金季节的计划安排,充分利用网络技术,根据优化的网络安排,从技术、设备、劳力上保证关键线路的需要,实施平面、立体交叉作业,同时抓好非关键线路,同步展开,整体推进工程进度。建立健全完善的技术保障体系,确保施工生产顺利进展和加速施工进度,实行总工程师质量总负责的技术责任制,配备足够的有施工技术经验的工程技术人员,除编制好实施性施工组织设计外,对关键工序还必须编写施工方案;认真执行技术交底制,实行分项工程施工前的现场技术交底制度,技术交底必须成为施工生产的依据,确保施工质量和安全生产,加快施工进度。合理划分流水段,扩大工作面,加快施工进度。结构分段验收,尽早穿插二次结构和装修工序。安排好职工生活,开展劳动竞赛,加快工程进度。认真遵守国家和地方行政主管部门颁布的各项法规,加强同业主、设计、监理、科研部门的联系,加强与地方政府及各有关部门、四邻百姓的联系、协调、合作,减少扰民和民扰。加强工程进度的计划性:()施工期间建立进度控制的组织系统,按进度控制计划进行阶段工程进度目标分解,确定其进度目标,编制月、旬作业计划,做到日保旬,旬保月,并做好施工进度记录。()加强施工中进度控制,将实际进度与计划进度对比,及时调整。()建立现场会、协调会制度,每周召开一次现场会,每天召开生产调度协调会,加强信息反馈,及时协调各工种进度,确保工期目标实现。采用“四新”技术,保证工程进度:()积极采用新技术,新工艺,新材料,并充分利用我单位现有的先进技术和成熟的工艺保证质量,提高工效,保证进度。()墙和顶板混凝土按清水混凝土要求施工,省去了抹灰工作量,缩短了工期,节约了投资。加强土建、水电专业的配合工作:()装修、水电设备工程采取提前插入、与主体结构交叉作业等综合措施,尽可能减少其实际占用工期天数。()加强各工种及分包单位的组织协调,积极为他们创造施工条件。水电安装工程要及时了解、掌握土建的施工进度,使预埋、预留以及安装项目得以及时完成,减少返工,加快施工进度。加强成品保护工作:()做好成品保护工作,减少返工、返修浪费,加快施工进度。()对全体员工加强教育,晓之以理,在施工过程中做到自觉自律。在每天的班前会上,要求班长要强调职工的成品保护意识,提高员工的职业道德和职业素养。()建立一套严格的管理体系和管理制度,做到成品保护有制度,成品保护工作有人负责。采用新材料、新技术、新工艺使工程进度快,质量高,成本低,如砼中掺外加剂,提高砼强度早拆模抢工期。模板采用定型组合钢模板、加快支模进度。划分合理的流水段,进行平行流水,立体交叉施工。在季节性施工时,特别是雨季施工中多安排室内项目,施工一般避开雨季,在时间上实行24小时昼夜兼程施工做到时间连续空间占满。按总计划、总工期要求、编制年、季、月、旬计划。旬保月、月保季、季保年计划,哪一计划拖期,当时调整再追补上。加强调度,每周至少一次调度例会,检查哪个环节有问题,人、财、物、技术等影响进度计划执行的问题。根据调度会上反映出的问题,加强调度,协调各种矛盾,统一解决,不回避矛盾。加强计划责任制,谁拖欠计划、谁负责、谁及时补,使工期赶上去。各部门各负其责,层层保证自己计划,不拖不等,有问题,有矛盾时,及时向有关部门及时求得解决。第二章质量保证技术措施成立以项目经理为组长,项目总工、质检负责人为副组长的工程质量领导小组。施工质量管理组织见下图:质量管理职责质保体系中要做到质量管理职责明确,责任到人,便于管理。管理人员职责如下:1)项目经理:项目经理要对整个工程的质量全面负责,并在保证质量的前提下,平衡进度计划、经济效益等各项指针的完成,并督促项目所有管理人员树立质量第一的观念,确保质保计划的实施与落实,协调好与内外各方面的关系,创造良好的施工外部环境。2)项目总工:项目的质量控制及管理者,对整个工程的质量工作全面管理,组织图纸会审、施工组织设计交底、技术交底,主持编制关键工序的作业指导书及质保计划,监督各施工管理人员质量职责的落实,同时指导项目“QC”小组开展活动。3)项目副经理:作为负责生产的主管项目领导,要把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工难度对施工质量带来的影响,在检查生产工作时,严格按方案、作业指导书进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。4)质检人员:质检人员作为项目对工程质量进行全面检查的主要人员,对工程质量全面监督控制,实行跟踪检查,发现问题及时整改,对出现的质量问题及时发出整改通知单,并监督整改以达到相应的质量要求,定期向项目副经理书面汇报近期质量检查情况及处理措施,并接受甲方及监理公司、各级领导的监督检查及交底验收。5)施工工长:工长作为施工现场的直接指挥者,自身应树立质量第一的观点,施工前对每道工序进行书面技术交底。在施工中随时对作业班组进行施工指导、质量检查,对质量达不到要求的施工内容,监督整改。工长也是各分项施工方案、作业指导书的主要编制者,施工前要编制好各分项详细的施工方案及作业指导书,报项目总工审批后指导施工。质量监督体系施工质量管理体系的设置及运转要围绕质量管理职责、质量控制来进行。本工程在管理过程中,将对这两个方面进行严格的控制,详见施工质量管理体系图,如下:质量技术措施总则1)加强技术管理,认真贯彻规范、标准及各项管理制度,建立岗位责任制,熟悉施工图纸及有关技术要求,做好技术交底工作。2)实行目标管理,进行目标分解,按单位工程及分部分项工程落实到责任部门和人员。从项目的各部门到班组,层层落实,明确责任,制定措施,从上到下层层开展,使全体职工在生产的过程中用从严求实的工作质量、用精心操作的工序质量,一步一个脚印地去实现质量目标。3)积极开展质量管理(QC)小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,积极做好QC成果的推广应用工作。4)制定分部分项目工程的质量控制程序,建立信息反馈系统,定期开展质量统计分析、掌握质量动态,全面控制各分部分项工程质量。5)贯彻全面质量管理,使全体职工树立起“质量第一”和“为用户服务”的思想,以员工的工作质量保证工程的产品质量。施工准备过程中的质量控制1)优化施工方案和合理安排施工程序,作好每道工序的质量标准和施工技术交底工作,搞好图纸审查和技术培训工作。2)严格控制进场原材料的质量,对钢材、水泥、防水材料等物资除必须有出厂合格证外,尚需经试验进行复检并出具复检合格证明文件,严禁不合格材料用于工程。3)合理配备施工机械,搞好维修保养工作,使机械处于良好的工作状态。4)对产品质量实现优质优价,使工程质量与员工的经济利益密切相关。5)采用质量预控法,把质量管理的事后检查转变为事前控制工序,达到“预控为主”的目标。施工过程中的质量控制1)加强施工工艺管理,保证工艺过程的先进、合理和相对稳定,以减少和预防质量事故、次品的发生。2)坚持质量检查与验收制度,严格执行“三检制”原则,上道工序不合格不得进入下道工序施工,对于质量容易波动,容易产生质量通病或对工程质量影响比较大的部位和环节加强预检、中间检和技术复核工作,以保证工程质量。3)隐蔽工程做好隐、预检记录、专业质检员作好复检工作,再请业主代表、监理代表、质检站验收。4)做好各工序的成品保护工作,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。5)混凝土、砂浆、防水材料的配合比应符合要求,由试验室先进行试配,经试验合格后方可使用。混凝土在浇筑过程中必须认真检查其组成材料的质量和用量、拌制点及浇筑点的坍落度以及搅拌时间,并按规范留置试块。6)及时准确地收集质量保证原始资料,并作好整理归档工作,为整个工程积累原始准确的质量档案,各类资料的整理与施工进度同步。钢筋、水泥等重要物资必须有从各批材料进场检验到使用于建(构)筑物的具体部位的跟踪原始记录。质量保证技术措施施工计划的质保措施在编制进度计划等控制计划时应充分考虑人、材、物及任务量的平衡,合理安排施工工序和施工计划,合理配备各施工段上的操作人员,合理调拨材料机具,合理安排各工序的交叉作业时间。施工技术的质保措施发放图纸后,内业技术人员会同施工工长先对图纸进行深化、熟悉、了解提出施工图纸中的问题、难点、错误,并在图纸会审及技术交底时予以解决。同时,对质量难以控制的施工部位或新的施工工艺进行深入研究,并编制相应的作业指导书或施工方案用以指导施工。土建内业技术员要将各专业所有预留预埋深化到土建图纸中,以便土建施工时检查监督,防止漏埋、错埋。搞好施工技术交底。本工程采用三级交底模式:第一级为项目技术负责人,对本工程的施工流程进行安排、质量要求及主要施工工艺向项目全体管理人员及工长、质检人员进行交底。第二级交底为施工工长向施工班组进行各项专业工种的技术交底。第三级由班组向工人交底。交底必须有记录。施工操作中的质保措施施工操作人员是工程质量的直接责任者,所以从施工操作人员的素质到对他们的管理均要有严格的要求。对每个进入本项目的施工人员均要求达到一定的技术等级,进行技术考核,尤其是特殊工种工人要有技术等级证书,随时对进场劳动力进行考核,对不合格者坚决调离。施工电梯、塔吊须经劳动局验收合格后方可使用,且操作人员须有上岗证。加强质量意识教育,提高施工人员质量意识,在质量控制上加强自觉性。施工管理人员(工长及质检人员),应随时对操作人员的工作进行检查,在现场为他们解决施工难点,指导施工,对不合格的立即整改。在施工中各工序要坚持自检、互检、交接检的三检制。施工材料的质保措施在材料进场时,对材料供应商及厂家必须是今年核定后合格供应商、对新建立的供应商按公司程序文件要求,进行资质、能力、信誉等进行考核,并存相应资料。并要求供货商随货提供产品的合格证、质保书,同时按国家规定应复检的材料(钢筋、水泥、防水材料等)必须进行复检,复检合格后方能用于工程施工。所有进场材料必须分类堆码整齐,并挂好标识牌,以免错用。不合格或未检材料应标识清楚(并且不合格材料应及时退场),工程中不使用未检材料和不合格材料,对大宗材料工程中用于隐蔽时如钢筋、砼必须由责任人作好各批跟踪记录。砼的浇筑时按要求留制试块,在同等条件下养护,及时送检。对采购的原材料、构配件、半成品等均要建立完善的验收及送检制度,杜绝不合格材料进入现场和用于施工。技术交底制度分项工程开工前,主管工程师根据施工组织设计及施工方案编制技术交底,对特殊过程必须编写作业指导书,如混凝土底板现浇工程、防水工程、预应力施工等重点分项工程。对关键工序必须编写施工方案,分项工程施工前必须向作业人员进行技术交底,讲清该分项工程的设计要求、技术标准,施工方法和注意事项等。工序交接检制度工序交接检即:工种之间交接检。总包与分包间交接检。成品保护交接检。上道工序完成后,在进入下道工序前必须进行检验,并经监理签证。做到上道工序不合格,不准进入下道工序,确保各道工序的工程质量。坚持做到:“五不施工”即:未进行技术交底不施工;图纸及技术要求不清楚不施工;施工测量桩未经复核不施工;材料无合格证或试验的不合格者不施工;上道工序不经检查不施工。“三不交接”即:无自检记录不交接;未经专业技术人员验收合格不交接;施工记录不全不交接。隐蔽工程签证检查制度凡属隐蔽工程项目,首先由班组、项目部逐级进行自检,自检合格后会同监理工程师一起复核,检查结果填入隐检表,由双方签字。隐蔽工程不经签证,不能进行隐蔽。施工测量复核制度施工测量必须经技术人员复核后报监理工程师审核,确保测量准确,控制到位。施工过程的质量三检制施工过程的质量检查实行三检制,即:班组自检、互检、工序交接检。工长负责组织质量评定,项目部质检员负责质量等级的核定,确保分项工程质量一次验收合格。严格执行材料半成品、成品采购及验收制度原材料采购需制定合理的采购计划,根据施工合同规定的质量、标准及技术规范的要求,精心选择合格分供方,同时严格执行质量检查和验收制度,按规定进行复试及见证取样,确认合格后方可使用。所有采购的原材料、半成品、成品进场必须由专业人员进场验收,核实质量证明文件及资料,对于不合格半成品或材质证明不齐全的材料,不许验收进场,材料进场后应及时标识,确保不误用、混用。仪器设备的标定制度项目经理部设专职计量员,各种仪器、仪表,如经纬仪、水准仪、钢尺、油压表、千斤顶、压力机、天平、磅秤等均按照检验和试验设备控制程序进行定期标定,专人负责管理。质量奖惩制度项目经理部制订质量奖罚制度,从总价中提出相应的费用建立项目质量保证基金,实行内部优质优价制度,优质按103%计价,合格按98%计价,不合格项目不计价,返工合格后按96%计价。同时实行质量风险金制度,项目经理部各级人员均按其所负责质量责任,在项目开工时,交付质量风险金,作为个人质量担保之费用,充分发挥经济杠杆的调节作用。坚持持证上岗制度焊工、电工、防水施工人员、试验工、测量工、架子工、司机、测量员、材料员、核算员、资料员、质检员、安全员、工长等均要经考核,必须持证上岗。实行质量否决制度选派具有资质和施工经验的技术人员担任各级质检工程师,负责质检工作,质检员具有质量否决权、停工权和处罚权。凡进入工地的所有材料,半成品、成品,必须经质检员检验合格后才能用于工程。对分项工程质量验收,必须经过质检员核查合格后方可上报监理。认真执行“样板制”,施工中执行“样板墙、样板间、样板层”制度,明确标准,增强可操作性,便于监督检查。“样板”必须按规定经验收合格,并经监理、甲方确认后方可大面积展开施工。做好施工中的协作配合工作为确保工程质量目标实现,我们以真诚的合作诚意与设计、监理共同把好质量关,在施工全过程中,教育施工所有人员,尊重和服从业主、监理工程师和质量检查人员的监督和指导。技术保证措施技术资料管理:()设专职资料员负责技术资料的收集、整理、归档等日常管理工作,及时检查、督促有关人员做好原始资料的积累,使施工技术资料在时间、内容、数量三交圈。()执行施工技术资料管理的岗位责任制,实行项目总工程师技术资料总负责制,并做到分级把关。)物资部负责提供钢材、水泥、防水材料、外加剂等进厂原材料的材质证明。)技术部负责编制施工技术交底,提供原材料、半成品试验报告,办理隐蔽工程检查,办理设计洽商。)施工部负责提供质量评定、预检等原始资料。)安质部负责质量核定、预检、隐检的把关,严格按验评标准做到核定准确,签字齐全。()严格执行建筑安装工程资料管理规程(DBJ01-51-2000)做到施工技术资料与施工进度同步,施工日志、试验报告、隐检记录、预检记录、质量评定记录在时间、内容、数量三个方面交圈。工程测量(1)施工测量在整个工程中占有非常重要的位置,所用的仪器和引测方法均应适应和保证测量精度的要求,为保证工序之间的相互配合衔接,测量工作要与施工现场密切配合,根据施工布置和工艺流程,做好各项准备工作,严格执行测量放线方案,并做好验线复核。(2)本工程基坑开挖时、及地下结构施工过程中须加强对基坑周围现有建筑物的观测,做好纪录。(3)、测量仪器必须符合检验、测量和试验设备控制程序的有关规定,并在施工全过程中保持仪器状态完好。(4)测量人员必须持证上岗,配合人员必须相对固定。(5)钢尺使用时应铅直并用标准力,同时要进行尺长和温度校正。(6)各种测量记录必须原始真实,数据正确,内容完整,字体工整。钢筋工程要保证钢筋工程的施工质量,要控制好材料关、加工下料关、绑扎成型关、验收关。(1)认真熟悉图纸,明确节点要求,合理配料,保证接头位置、接头数量、搭接长度、锚固长度满足设计及施工规范要求。(2)钢筋料表要经主管技术人员复核无误后方可下料加工。(3)钢筋焊接在现场作出焊接试件,试验合格后,方准施焊,钢筋搭接焊严禁接头有夹渣、药皮、砂眼、咬肉等现象,接头外观要100%检查验收。电焊工必须持证上岗,在进行焊接作业时,不准在受力筋上打火,以免操作钢筋,影响结构承载力。(4)钢筋机械连接接头施工人员按要求进行岗前培训,做到持证上岗,按施工规范要求做好连接接头的检验试验,合格后方可进行下道工序的施工。(5)钢筋的品种、规格、形状、尺寸、间距、锚固长度、接头位置等,必须保证正确,箍筋加工应认真控制。 钢筋绑扎前,认真做好弹线工作,保证钢筋位置和截面尺寸准确,钢筋绑扎成型后,要求横平竖直,整洁美观。(6)认真做好钢筋保护层垫块、定位钢梯的支垫工作,消除钢筋位移通病。(7)钢筋分项工程合格率达到100%,优良率达到80%以上。模板工程:模板工程是保证砼内实外美的关键,必须精心设计、精心制作、精心施工。模板在设计过程中,对拼、对拉螺栓的数量、多块板的排板配置,除满足强度、刚度要求外,严格按照均匀、对称、有规律的原则进行设计,在施工过程中,严禁随意更改变动,模板加工、制作、安装的质量要求,要严于国家标准,分项工程合格率达到100%,优良率达到80%以上。(1)根据模板相互位置及各部位尺寸,经计算后确定模板支设方案,大模板应拉通线校正,以防侧模里出外进,确保线型顺直。(2)墙模支设完毕必须进行校正,且支撑牢固,以免偏移扭歪。(3)模板安装时标高、尺寸、轴线要准确。(4)模板在拼装时一定要严密,模板的支设尺寸要利用负误差,防止胀模。(5)墙模板支模前,先在其根部粘海绵条,防止柱、墙根部混凝土漏浆。(6)顶板模板采用防水竹胶合板,拼缝处采用硬拼,以确保面板拼缝平整、严密。(7)混凝土浇灌时要有木工跟班作业,要认真检查模板有无漏浆,拉结是否有松动,模板是否变形等。(8)施工缝处模板应设双层钢板网加木模垂直堵严,防止砼因振捣而流成坡槎。(9)拆模时混凝土强度要符合规范要求,拆模应经主管技术人员批准,并不得损坏混凝土的棱角。(10)板、墙拆模时,不得死撬硬砸,按照先装后拆的顺序拆模,不得破坏砼。模板拆除后及时清洁,刷好脱模剂,模板在运输、堆放过程中,注意保护,避免损坏。混凝土工程:(1)本工程拟采用预拌混凝土,应选择合格分供方,并应在合同中明确水泥品种、砂、石骨料的粒径要求;砼有无抗冻、早强要求,明确技术指标及砼出厂温度和塌落度要求。(2)商砼资料要求:1)预拌混凝土搅拌单位必须向施工单位随车提供预拌混凝土运输单,并提供预拌混凝土出厂合格证;2)28天抗压强度报告(现场检验);3)混凝土浇灌记录(其中部分内容根据预拌混凝土运输单内容整理);4)混凝土坍落度测试记录(现场部分);5)混凝土试块强度统计及评定记录(现场部分);(3)按每一流水段每100 m3,每一工作班留置一次混凝土试块,每次均需留置标养、拆模试件外,还应留置备用试块。(4)混凝土浇筑前,应将模板内杂物清理干净,并用水充分湿润。预留、预埋必须完毕,隐蔽检查通过后,填写砼浇注申请单,经监理签认后方可浇筑。(5)混凝土浇筑时要先确定其浇筑高度,浇筑高度层高板厚(梁高)混凝土软弱层厚度5 mm,使施工缝留在梁板内,以便在下次浇筑前剔除其表面的软弱层,施工缝位置与规范要求相吻合,且便于施工。(6)混凝土应分层浇筑,分层厚度应为振捣棒有效振动长度的1.25倍,振捣时振捣棒应伸入下层混凝土50 mm,振点交错均匀排列(间距不大于400 mm),振捣时要快插慢拔,严格控制混凝土振捣时间,以表面泛浆且不再下沉为原则。(7)钢筋较密处砼浇注时,要精心操作,不得漏振、过振。(8)施工缝处理:施工缝处接缝前要剔除原混凝土表面浮浆和松动石子,用风泵吹净,并浇筑30-50 mm厚的同配比的减石子水泥砂浆,以确保施工缝处的质量。(9)混凝土养护:混凝土终凝后立即按施工方案确定的方法进行养护,一般砼养护时间不得少于7天,抗渗砼养护时间不得少于14天。(10)拆除砼模板,要先行试压同条件养护试块,达到要求后,提出拆模申请,经主管人员批准后,方可拆模。(11)基础工程,要求按预防混凝土工程碱集料反应技术管理规定控制其碱含量。优选低碱水泥,混凝土的含碱量不超过5Kg/m3。(12)砼楼板在强度未达到1.2Mpa前不得上人操作。(13)砼质量必须达到清水砼标准:即表面平整有光泽,阴阳角线型顺直、流畅、角度方正,施工缝无错台。砼分项工程实测实量合格率达100%,优良率达80%,砼强度等级满足设计要求。防水工程:(1)选用的防水施工队伍应取得北京市建委颁发的施工企业资质等级证书(在有效期内)。施工人员应持证上岗。(2)防水材料应有“三证一标志”,即市建委颁发的准用证、材料使用说明书、材料检测报告,同时还应有防伪标志。(3)防水材料进场后及时送试,并按规定进行有见证取样,检验合格后方可使用。(4)进行防水层施工时,基层处理和每一道防水层完成后均指定专人进行检查并做好隐检记录。(5)防水层施工完后,应尽量避免上人,严禁穿带钉者进入,严防施工设备损坏防水层。(6)防水工程完工后,应进行试水试验,并请监理及甲方共同验收,并填写试水试验记录,对屋面应做淋水试验或雨后观察,(雨量应中级以上)淋水时间不少于2小时。厕浴间应进行24小时以上蓄水试验,最浅处的蓄水深度要大于2cm。暖卫工程:(1)在施工中与各专业密切配合,严格执行自检,互检、交接检,做好预留、预埋工作。(2)浇筑孔洞,堵抹墙洞工作应在土建精装修前完成,所用混凝土或砂浆强度不得低于原结构强度。(3)所有材料应严格执行进场检验和试验程序,用水器具须有“准用证”。(4)型钢支架开孔应采用专用机具,必须用气焊开孔、切割的,应做到表面光洁,孔径规范。(5)管井支架应统一制作,统一布置,以达到稳固、合理、检修方便的目的。卡架固定应牢靠,稳固,非现浇墙上的卡架要预埋。(6)支管管径小于DN25,管中距墙不超过60 mm的均用单管卡做托架,管卡扁钢须不小于25×3 mm。(7)为保证厕浴防水质量,所有立管,套管根部均做防水台度,套管高度应保证³50 mm。套管制做完毕后,内壁与切口应马上防腐,埋设前外壁除锈应彻底。固定牢固,标高准确。管道试压合格后及时堵塞。(8)进行保温施工时须保证保温层厚度,保温应严密、光滑、无漏损。(9)施工中加强过程控制,严格执行过程检验和试验程序。(10)施工前要制定专项和整体成品保护措施,防止交叉污染和成品受损。电气工程:钢管预埋前,认真核对专业图纸,按最近距离敷设,敷设在主体结构中的钢管口要封补好;安装在结构钢筋中的预埋箱在钢筋绑扎时将箱壳预埋好。采用丝口连接的钢管要焊跨地线。运用新技术、新工艺,确保工程质量模板工程:采用新型模板体系,确保达到清水混凝土标准。为保证地下室混凝土观感质量,地下室内墙采用全钢大模板接高技术。地上结构墙体采用定型大钢模;顶板模板采用光面竹胶板;门窗洞口采用可调式钢模板。楼梯护角及防滑条:采用L30×3角钢上焊10钢筋条,打混凝土时一次浇筑完成。钢筋连接技术:(1)22钢筋采用锥螺纹连接技术。(2)竖向钢筋直径在16-20mm之间采用电渣压力焊。新型防水材料应用:地下室防水采用刚性结构自防水(抗渗等级S8)与SBS改性沥青防水卷材做法,屋面采用SBS改性沥青防水卷材和SBS改性沥青防水涂料。厨房、卫生间等采用聚氨酯涂料防水。新型塑料管应用:电线穿线管、室内排水采用硬聚氯乙烯管材(UPVC),施工灵活,使用效果好。标养室采用恒温恒湿自动控制仪,确保混凝土试块质量。装修阶段:内墙采用刮批耐水腻子。计算机应用及信息技术边坡及周围建筑物采用计算机变形检测、信息处理技术;业主、监理、施工单位之间计算机局域联网信息共享技术;微机成本分析、网络计划、资料管理等。施工现场闭路监视系统;通过现代化管理手段,将分布与施工现场各区域的重要部位,通过摄像机将图象集中于各主管部门,便于集中管理。加强对分包队伍的管理及质量控制本工程项目,我单位将履行总包管理职责,确保实现合同规定的质量目标,为此我们将做好以下工作:选择的分包方必须有健全的安全、质量保证体系,并纳入项目经理部统一领导,服从业主、监理、的管理。分承包方,必须经总包、业主评审为合格承包方后方可进场作业。为保证实现创结构长城杯的质量目标,结构劳务分包队伍选用与我方长期合作,并多次参与创北京市结构长城杯的施工队伍。坚持每天施工现场生产调度会制度,及时解决、协调与分包之间存在的问题。第三章 创优计划(一)质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程一次验收合格率达100%,优良率达到80%以上。单位工程观感质量得分率达到90以上。质量保证资料准确、齐全。工程质量达到优良标准(二)创优规划:根据创优要求,并结合我单位创优经验,将单位工程质量目标分解到各分部、分项,根据质量目标进行重点监控,以分项保分部,以分部保单位工程,实现工程质量一次成优。、分部工程合格率100%,优良率达80%以上。、单位工程观感质量得分率达到90%以上。、质量保证资料准确、齐全。(三)创优管理体系:根据创优规划及质量目标分解安排,使所有参建人员明确创优目标、创优责任,从施工准备到施工过程以及竣工交验,达到对每个施工阶段的有效控制,确保一次成优目标的实现。、制定奖惩制度,把质量目标分解落实到每个操作人员,实现创优过程的奖优罚劣。、选拔业务水平高,责任心强,施工经验丰富的人员组成项目班子。、选用技术素质高、作风好、善打硬仗的施工队伍。、分级管理,层层把关,实行全员质量管理,加强施工过程中每个环节的质量控制。管理层与操作层要对口交底,对口管理,对口控制。、认真贯彻ISO9001质量保证体系,坚持程序化、标准化、规范化施工。、做好技术准备工作,包括图纸会审、分部分项工程施工技术方案编制及审定,确保施工过程的有效控制。、实行材料供应“四验”(即验规格、验品种、验质量、验数量)、“三把关”(材料人员把关、技术人员把关、施工人员把关)制度,确保只有检验合格的原材料才能进入下道工序,给工程创优打下坚实基础。、认真执行“样板制”,推行“样板墙、样板间、样板层”明确标准,增强可操作性,便于监督检查。严格执行各级检查验收制度,其具体运作过程:每分项工程 (或工序)完成后,由班组长自检,自检合格后,由班、组长上报质检员进行检查验收,合格后填写检查记录和验评表,并报质量监控小组主管工程师检查,合格后由质检员填写报验单,以及有关施工技术资料报监理公司进行最后核验,核验合格后由监理工程师下达相应施工指令。接到监理工程师书面指令后,各班组方进行下道工序的施工。、未经报验或验收不合格的分项工程(或工序),严禁下道工序施工,违者将对当事人按工地有关奖惩规定给以必要的处分,并对该分项工程由工程技术部提出处理方案或意见,报主管技术领导同意后进行处理、返工。决不允许工程遗留质量隐患。10、加强施工队伍的优选和岗位培训工作,确保操作者具有较高的操作技能。11、加强成品保护工作,装修阶段制定系统的成品保护制度,实行“持证进楼制度”、“进出楼交验制度”,并成立专职成品保护队伍,实现定人定岗24小时值班,杜绝成品交叉污染、破坏等现象。(四)技术质量创优保证措施:、技术资料管理:()设专职资料员负责技术资料的收集、整理、归档等日常管理工作,及时检查、督促有关人员做好原始资料的积累,使施工技术资料在时间、内容、数量三交圈。()落实建立施工技术资料的岗位责任制,做到分口把关,共同负责。)物资部负责提供钢材、水泥、防水材料、外加剂等进厂原材料的材质证明。)技术部负责编制施工技术交底,提供原材料、半成品试验报告,办理隐蔽工程检查,办理设计洽商。)施工部负责提供质量评定、预检等原始资料。)安质部负责质量核定、预检、隐检的把关,严格按验评标准做到核定准确,签字齐全。()严格执行北京市建筑安装工程施工技术资料管理规定做到施工技术资料与施工进度同步,施工日志、试验报告、隐检记录、预检记录、质量评定记录在时间、内容、数量三个方面交圈。、分部分项工程质量保证措施:()钢筋工程:)钢筋做到进场验收,使用前试验,对纵向受力钢筋核算其屈强比,合格后方可使用。)钢筋料表要经主管技术人员复核无误后方可下料加工。)认真熟悉图纸,明确节点要求,合理配料,保证接头位置、接头数量、搭接长度、锚固长度满足设计及施工规范要求。)钢筋绑扎前,认真做好弹线工作,保证钢筋位置准确。)认真做好钢筋保护层垫块、定位钢梯的支垫工作,消除钢筋位移通病。)钢筋焊工做到持证上岗,按施工规范要求做好焊接接头的检验试验,合格后方可进行下道工序的施工。)电焊工进行焊接作业时,不准在受力筋上打火,以免损伤钢筋,影响结构承载力。()模板工程:)各部位的模板均采用新摸板。)根据模板相互位置及各部位尺寸,经计算后确定模板支设方案。)成排柱支模时应先立两端柱模校正复核无误后,顶部拉通
