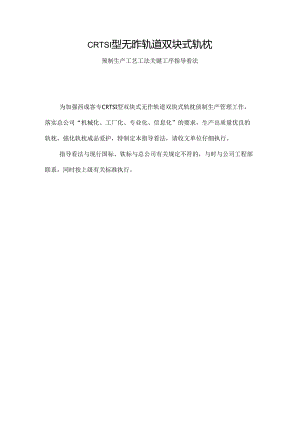

CRTSI型无昨轨道双块式轨枕预制生产工艺工法关键工序指导看法为加强西成客专CRTSI型双块式无作轨道双块式轨枕侦制生产管理工作,落实总公司“机械化、工厂化、专业化、信息化”的要求,生产出质量优良的轨枕,强化轨枕成品爱护,特制定本指导看法,请收文单位仔细执行。指导看法与现行国标、铁标与总公司有关规定不符的,与时与公司工程部联系,同时按上级有关标准执行。一、总体要求双块式轨枕预制采纳CRTSI型双块式无碎轨道双块式轨枕结构设计(图号:通线20112351I)施匚其标准符合客运专线铁路双块式无昨轨道双块式混凝土轨枕暂行技术条件科技基200874号、铁路混凝土工程施工质量验收标准铁建设2010240号和客运专线铁路双块式无祚轨道双块式混凝土轨枕检验细则SDS-004-2008中的相关规定。二、原材料原材料按G客运专线铁路双块式无昨轨道双块式混凝土轨枕暂行技术条件科技基200874号、铁路混凝土结构耐久性设计规范(TBlooO5-2010)与铁路混凝上匚程施匚质殳验收标准(TBlo424-2(Ho)的规定的技术质量要求。原材料选购专人、专部门管理,入场严格检验和豆检。堆放地点设明确标识,标识出材料名称、品种、规格、生产厂家、生产口期与检验状态。粗、细骨料分级选购、分级运输、分级堆放、分级计量,存放地地面全部硬化并设置排水坡,存放料仓设置洗石设备,含泥量超标必需清洗后检测达标,方准运用。粉状料采纳散料仓分别储存,袋装材料采纳专用库房存放。三、轨枕场设备配备轨枕场设备配备应符合预应力混凝土枕产品生产许可证明施细则的有关要求:配置混凝土拌和站,混凝土自动养护设备,钢筋冷轧、弯箍、焊接、桁架生产设备。拌和站符合公司标准化、信息化要求场内覆装轨道扣件时配备自动油脂注入设备.混凝土自动养护设备要实现微机限制,蒸汽养护,并具备存储和打印功能。轨枕侦制模具需采纳一次冲压成型的钢模,双块式轨枕配备专用检具,全项目检测.轨枕场存枕区要全部硬化、平整度符合存枕要求,具备潮湿养护的场地。四、钢筋加工(一)、冷轧钢筋冷轧工艺包括热轧盘圆、高架放线、机械除鳞、涂润滑粉、轧制、牵引、应力消退、收线等流程。(二)、桁架加工桁架焊接加工流程如下:冷轧带肋盘圆、气动式盘形放线、压辑矫直、旋转矫直、自动存储缓冲器、终端矫直、链式压型、入输料槽、定位、自动控流、气动焊接、桁架数控步进、液压切断、快速拉出、自动码垛、成品完成O桁架钢筋尺寸:每个桁架长240(11h上下弦钢筋高度为89M,两根卜弦钢筋宽度为70mm。斜杆钢筋两个波峰之间间距为200mm,斜杆钢筋与上下弦钢筋焊接部位为:两根斜杆钢筋在上弦钢筋的外例点焊,在两根下弦钢筋的内侧点焊.(三)、组装半成品钢筋组装包括环形箍筋、桁架钢筋、箍筋固定件三种钢筋1、环型箍筋为CRB550直径为IoM冷轧带肋钢筋,采纳自动弯箍机进行弯制,存放至箍筋存放区,施工人员将零制的半成品进行焊接固定,焊接方式:二氧化碳爱护焊:单面焊接焊缝长度不小于80师,厚度不少于2、固定先将环形箍筋定位固定在模具里的卡槽里.,再将桁架钢筋放入模具内精确定位,两种钢筋之间定位尺寸无误后,然后人匚用箍筋固定件将环型箍筋与桁架钢筋固定坚固。五模具施工工艺流程模具统型号,采纳次冲压成型各部位的几何尺寸精度高于轨枕允许尺寸精度的1/2。模具实行日常检查和定期检查,日常检查应在每天作业前全检模具的平整度和外观质量,定期检查依据每天完成的产量进行轮番检查,钢模定期检查每月不少于一次,并形成记录.模具检验不合格的与时进行修理,修理后仍不合格的不得投入运用。模具在生产线循环中工序包括模具清理打磨、涂脱模剂、安装套管和螺旋筋、钢筋骨架入模、安装挡浆板、拆卸挡浆板、拆模工序。大混凝土施工工艺流程一、施工工序双块式轨枕为闭合环型流水线施1.施匚程序包括混凝上搅拌、混凝土运输、混凝土浇筑、振动、轨枕养护。二、工艺流程()、混凝土搅拌流程1、搅拌机加料依次应分次投料。骨料+水泥+掺和料指择30秒后r水+外加剂搅拌150秒后.出机J2、搅拌时间:混凝土搅拌至各种材料混合匀称,石子表面包满砂浆,颜色样,性能良好。自全部材料投入搅拌机起,持续搅拌的最短时间不得小于120秒。3、每班拌制的混凝土均应对混凝土检测并做好记录。坍落度应按试验室下发的协作比执行,新拌制的混凝土不符合规定的严禁用于混凝土的潴注。(三)、混凝土运输、布料灌注、振捣、养护。1、运输方式:每班搅拌前,先对搅拌系统、运料斗和布料机用水进行潮湿,再进行施工。出机混凝土通过运料架将运输至在间内,投放至布料机内,布料器同时布料。2、灌注、振捣工艺:(1)、灌注人员限制放料斗进行放料,布料需分两次进行,第次灌注60%处,其次次干脆布满,假如个别处其次次未满,可进行点动限制布料。(3)、振捣工艺:混凝土分两层灌注分层振捣,当灌注到模型的60%时,进行第一次振捣,振捣时间为80100s:当灌注满时进行其次次振捣,振捣时间80-100s,分层振捣有益于气泡很好的解除,混凝土内实外美。振捣直至混凝土表面无气泡、适度泛浆为度。振捣完成后,对混凝上表面进行收面处理,确保轨枕底部无石子袒露,混凝土部分不得超出盆体边沿。钢筋桁架上面无混凝土枳累。(四)、混凝土养护1、轨枕从振动台输送至卜个工位后,施工人员应将模具四周清理整齐,拆除挡浆板,拆除时要用力匀称,防止破坏混凝土外形,挡浆板拆除后,对桁架钢筋预留槽处和轨底混凝土进行修整,使其表面平整、美观.用毛刷将桁架下弦钢筋的混凝土残留物进行清理干净,拆除的挡浆板统一归集存放,模型表面残留的混凝土在吊入蒸养池前清理干净。2、为提高混凝土早期强度,采纳蒸汽养护,蒸养时采纳自动温控系统对蒸养温度进行限制,设置养护罩确保蒸养过程中蒸汽不会流失。确保蒸养温度符合规范要求。3,双块式轨枕混凝土蒸汽养护(1)、蒸汽养护:混凝上蒸养过程依据静停一升温一恒温一降温考虑,从生产中取得最佳的混凝土温度改变曲线,不断分析优化.混凝土蒸汽养护分为静停、升温、恒温、降温四个阶段。1)、静停:的灌注完毕后在5*C-30C的环境静置3h后起先升温。2)、升温:升温是混凝上的定型阶段,升温阶段由自动温控设备以每小时不大于IOc的速度进行升温,池内温度最高不宜超过45七。升温时间为不小于2.5小时。3),恒温:恒温阶段是混凝土强度的主要增长阶段,蒸养的恒温温度不宜超过45C,混凝土芯部温度不超过55。恒温时间为6小时。4)、降温:降温是蒸养的关键阶段,施工时要严格限制。降温速度限制在每小时不大于IO停汽后待碎芯部与表层、表层与环境温差不超过15C时,方可拆模。降温时间限制在不小于2.5小时。4、降温拆模当同养试件强度达到40MPa后,酷芯部与表层、表层与环境温差不超过15C时,方可出池拆模。5、蒸汽养护的预制轨枕脱模后的保温保湿养护时间不少于IO天.保温、保湿工作在存枕区进行。(五)桁架钢筋防锈处理由于桁架钢筋锈蚀快,锈蚀成块的属于不合格品.需实行必要的防锈处理措施,如涂刷灰浆.轨枕场要考虑涂刷工位的设置和灰浆配方,确保涂刷防锈效果。上道时间短的轨枕桁架可不涂刷.七轨枕检测施工工艺流程轨枕脱模后进行外观检测检测,外观检查后抽取外形尺寸检测。、施工程序:轨枕放平一打算仪器一成品检测一记录数据二、工艺流程:三、施工要求1、轨枕检测必需采纳专用检具进行检测.不得运用生产厂家附赠的检具。2、检测项目严格依据客运专线铁路双块式无祚轨道双块式混凝土轨枕暂行技术条件科技基200874号规定的检测项目进行检测。双块式轨枕检验内容与检验方法侪号检验项目检验类别质量标准要求检验方法与要点说明仪器设备名称备注(内控)序号检验项目检验类别质量标准要求检验方法与要点说明仪器设备名称备注(内控)1预埋套管抗拔力A26OkN用抗拔仪施加荷载至60kN辞停3min后,目测预埋套管周边混凝土没有可见的裂纹,靠近预埋套管处允许有少量砂浆剥离.抗拔仪合格2混凝土28d抗压强度符合标准要求按GB/T50081-2002的规定进行。2000kN压力试验机合格3标识A在规定位置压出型号、钢模编号、制造厂名、制造年份等目测/合格4承轨面与挡肩裂纹、双块式轨枕侧面与横截面平行的裂纹A不允许目测/合格序号检验项目检验类别质量标准要求检验方法与要点说明仪器设备名称备注(内控)5预埋套管内堵孔数A不允许目测/合格6持距两管心)14保轨的套中距I或2-配WJ-8扣件Bl+1.5wn将大中心距距检测仪的两端圆锥对准轨枕'T与“3”或“2”与“4”侦埋套管轻稳放入,读数与基准值相加即为两套管中心距测量值。大中心距距检测仪+1.3ran7一轨的相套中距同承槽两邻管M配WJ-8扣件Bl÷0.5(nn将小中心距距检测仪的两端圆锥对准轨枕“1”与“2”或“3”与“4”预埋套管轻稳放入,读数与基准值相加即为两套管中心距测量值。小中心距距检测仪±0.5mm8预埋套管距轨槽面120InnI深处偏离中心线距离Bl2mm将孔斜专用锥插入轨枕套管,将字尺紧贴测量孔斜锥,将塞尺塞进丁字尺与孔斜锥之间的缝隙中,塞尺叶片由小到大依次推动,直到叶片不能推过显露的缝隙,孔斜读数为该叶片的前一片读数。专用孔斜测量装置Iran9预埋套管的凸起高度Bl(-0.50.0)mm用相应游标K尺垂直测量,读取读数。深度尺(-0.5-0.0)m11f号检验项目检验类别质量标准要求检验方法与要点说明仪器设备名称备注(内控)10承轨面平整度Bl1/150用钢板尺水平放置,将塞尺塞进缝隙中,塞尺叶片由小到大依次推动,直到叶片不能推过显露的缝隙,测量读数为该叶片的前一片读数。钢板尺、塞尺0.7/15011两承轨面间相对扭曲Bl<0.7m对轨枕扭仙度进行检测,检测仪器两端支脚放置在承轨槽两套管的中间位置扭曲检测仪<0.7mm12两承轨槽外侧底脚间距离(配WJ-8扣件)Bl1.0mm将两标准件垫块放留在已清洁的承轨槽“b”和“c”上,大轨距检测仪平放于两标准件上,拉动刀口至轨枕挡肩,读数与校准的基准值相加即为测量的轨枕数据。标准垫块、大轨距测量仪(+1.3,-1.0)13钢筋桁架上弦距双块式轨枕顶面距离B2±3mm运用已经校正过的游标卡尺,测量位置取轨枕承轨面中间位置。游标1'尺±2ran序号检验项目检验类别质量标准要求检验方法与要点说明仪器设备名称备注(内控)11一轨底间离同承槽脚电配WJ-8扣件B2*cJ三将两标准件垫块放置在已清洁的承轨槽“b”或“C”上,小轨距检测仪平放于两标准件上,拉动刀口至轨枕挡肩,读数与校准的基准值相加即为测量的轨枕数据。标准垫块、小轨距测量仪(+1.0,-0.5)15轨底距管心离承槽脚套中距B2±Imm将侦埋套管中心至挡肩距检测仪压入轨枕套管,推动尺杆至挡肩,所显示读数加检测仪自身尺寸30mm为测量值。挡肩距检测仪土0.8m1116轨底坡(100r11)范围内)B2±0.5r三将坡度检测仪居中轻放在轨枕平面,读数即为坡度值,数值-2至-3之间为合格轨枕坡度检测仪±0.5mm序号检验项目检验类别质量标准要求检验方法与要点说明仪器设备名称备注(内控)17承轨部位表面缺陷B2长度Wlomln深度近211m用游标卡尺量测游标卡尺长度W8mm深度W2mm18其他部位表面缺陷C长度W50mm深度W5m用游标卡尺量测游标1'尺长度这30mm深度应5mm19双块式轨枕长度C(+4»-2)mm钢卷尺测量两侧面钢卷尺±2mm20各断面高度C±3mm游标卡尺测量承轨部位中心游标卡尺±211w21承轨部位顶部宽度C÷3nm钢板尺测检测钢板尺+2mm22轨枕棱角破损掉角C长度W50mm用游标卡尺量测游标1'尺长度W50mm以上质量标准做为成品验收标准:内控标准做为公司评比、厂内自控标准。八成品存放、码垛、运输施工工艺流程一、施工工序木I:序轨枕预制生产的最终一道【序,其中包括成品脱归拢堆码、倒运、二次降温、运输、存放、出场运输。二、施工要求()、轨枕蒸养结束后,检测试件强度,当强度大于或等于40MPa,经试验室签认,则可起先脱模作业。(二)、成品存放质检人员依据双块式轨枕外形外观检查表进行检查,检查合格盖“检验合格”字样的印章,对于不合格轨枕则在固定位置盖上详细生产日期和“废品”印敬。对全部轨枕侦埋套管加设防尘盖。(三)、成品运输:经归拢机归拢的五根轨枕为层,每层之间用100nUn*10Omm*160OnUn的垫木进行间隔,垫木位置为承轨台中心,归拢机下存放层数不宜超过5层,行车每次吊运不宜超过5层。(四)、码垛存放:1、如冬季施工期间,室外温度低卜.,如干脆将脱模的轨枕运输至存枕区,则混凝上表面因温差过大会出现收缩裂缝,导致报废,因此轨枕场需在生产车间内二次降温,枕场设置存放轨枕的降温区,确保轨枕脱模后的温差符合要求.2、行车将轨枕从归拢处吊装至降温区后,等待表面与环境温度差不大于IoC后,方可用叉车(运输乍)运输至存枕区码垛。运输时,依据“先存先运”的原则。3、叉车运输至存枕区后,龙门吊用专用吊架进行吊装运输,每跺不宜超过12层,每层为5根,一跺为60根。跺于跺之间横向间隔50cm,层与层之间用100M*10Omm*1600M长的垫木进行间隔。4、将有印串标识的轨枕一侧统一放置。码垛后,进行酒水养护。5、双块式轨枕在存放过程中应轨底朝卜.放置,垫木上下对齐.轨枕上下层与层之间码垛时应整齐。严禁错位、歪斜。不合格品单独存放、标识。(五)、成品发运1、轨枕应采纳卡车进行运输,装车前,施匚人员应更核该批轨枕生产口期和批次,发运工作应依据先“先生产先发运的原则”,当第批装运完成后,再装运其次批。2、发运工作应依据批次或生产日期进行发运,所出场地轨枕28天抗乐强度符合设计要求,每100O块轨枕填写一份双块式轨枕技术质量合格证明书讥出厂时随成品轨枕起交付运用单位。3、采纳叉车装乍时,每次装车不得超过2层。4、装车时,轨枕装运不得超过5层,层层之间用100mmXloOmmX160Omnl垫木间隔,整体应坚固捆绑,严禁碰、撞、摔、掷。外露钢筋锈蚀严峻的轨枕不得出厂.装不加固方案(六)轨枕临时存放轨枕运到缸场地后,临时存放的时间不宜超过2个月,轨枕运用单位应将轨枕存放于平整、硬化的场地,临时存放的层数不得超过5层.九冬季施工当昼夜平均气温连续3天低r+5C或最低气温低:-3C时符合本章规定。(一)施工打算1、在冬季施工前须组织专人编制冬季施工方案。2、进入冬季施工前,对锅炉操作人员、测温人员等特地组织技术业务培训,学习工作范围内的有关学问,明确职责,经考试合格后方准上岗工作。3、轨枕场调度员做好气温观测与记录工作。必要时与当地气象台保持联系,与时接受天气预报,防止寒流突然攻击。4、依据冬期施工方案支配,提前组织有关机具和保温材料的进场。5、对已敷设的蒸养管道进行保温处理:对搅拌站锅炉进行试火试压,并请当地检测部门检测;对各种加热的材料、设备要检查其平安牢靠性,6、对砂、石料场四周的排水沟进行疏通,以防冬季积水使砂石料中混杂冰块。7、做好冬季混凝土施工的试配工作,依据实际状况合理选择协作比。8、钢筋加匚严格限制在厂房内进行,必要时对整个钢筋加工车间增设采暧设备,保证环境温度能够满意钢筋加工所需的温度要求。9、混凝土工程的冬季施1.,要从施I:期间的气温状况、工程特点、施工条件动身,在保证质量、加快速度、节约能源、降低成本的前提卜.,选择相宜的冬季施1.措施。主要实行的措施如下:(-X对骨料仓实行保温措施;(-X拌合水加热,但最高不得超过80C。十雨季和夏季施工(一)、对各种原材料进行防护,必要时盖防水篷布,避开雨水浸泡。(二)、雨天施工须增加骨料含水率的测定次数,与时调整施工协作比.(三)在燥热气候中拌合的混凝土的温度较高,混凝土入模温度易超过允许的范围:3(C,凝聚和早期强度增长较快,后期强度降低,并会产生裂纹等现象,浇筑的混凝土的最终强度将会降低:在同样坍落度要求下用水量增大,且坍落度损失较快。针对上述问题实行以卜措施:1、粗骨料采纳洗石机清洗潮湿,通过水的蒸发使骨料冷却降温:2、混凝土拌制遵循随时拌和随时浇筑的原则,削减混凝土的等待时间:3、拌合水降温(1)、搅拌站拌合水池搭盖遮阳棚,避开阳光暴晒。(2),采纳地卜水或加冰降温。4、水泥的温度限制措施(1)、在拌和站水泥罐上挂设遮阳棚,以避开阳光暴晒;(2)、在夏季高温期,利用高压水枪,定时地对水泥罐表面进行喷水降温。5、调整混凝土浇筑时间,避开高温下生产。十一产品验收一、侦制轨枕逐批检查、验收,并签发技术证明书。二、轨枕顶面按设计规定的位置压出卜列标记:轨枕型号、制造厂名、制造年份、模具编号。三、每批轨枕需按规定记录格式填写质量合格证明书式二份,份连同施I:原始记录归档,另一份交用户作为竣工资料。四、生产原始记录必需齐全,其中有:(一)、水溺出厂合格证。(二)、钢材出厂合格证。(三)、模板安装检查记录。(四)、粗、细骨料试验报告单。(五)、混凝土施工记录表(六)、混凝土检杳试件。(七)、混凝土蒸汽养护记录。(八)、混凝土脱模通知单。(九)、产品外形尺寸与外观检查记录。
